简述单向板肋梁楼盖的设计步骤
- 格式:docx
- 大小:36.80 KB
- 文档页数:3
单向板肋梁楼盖计算首先,设计单向板肋梁楼盖的前提是要了解楼盖的荷载。
常见的楼盖荷载有自重荷载、活荷载和风荷载。
自重荷载是指楼盖自身的重量,可以通过材料的密度和厚度计算得到。
活荷载是指楼盖上的人员和设备的重量,可以通过场所使用的特性和设计规范来确定。
风荷载是指风对楼盖的作用力,一般可以由风荷载标准给出。
然后,需要确定梁和板的尺寸。
梁的尺寸受到梁的跨度和荷载的影响,在设计中常使用梁的自由度方法来确定。
自由度方法是通过假定梁在轴向上受到弯曲,可以根据不同的情况,如跨度、受力和材料等,来计算出梁的截面尺寸。
板的尺寸主要是受到梁的支撑间距和荷载的影响。
板的设计一般采用弹性薄板理论,计算出板的厚度和边框的尺寸。
接下来,需要确定梁与板之间的连接方式。
常见的连接方式有梁-板法兰连接和梁-板焊接连接。
在法兰连接中,梁与板之间通过法兰连接件连接,需要根据载荷和材料,选择适当的法兰连接尺寸。
在焊接连接中,梁与板之间通过焊接连接,需要根据梁和板的材料选择合适的焊接方法。
最后,还需要考虑构造的施工问题。
在施工过程中,需要选择适当的施工材料和施工方法。
例如,通过使用模板和支撑结构来保持板的形状,使用脚手架和起重设备来搭建梁的支撑结构,并且需要进行质量检查来确保构造的安全和稳定性。
总的来说,单向板肋梁楼盖的设计需要考虑荷载、梁和板的尺寸、梁与板之间的连接方式和构造的施工问题。
这些因素要根据具体的场所和要求来确定,通过合理的设计和施工,可以确保楼盖结构的安全和可靠。
结构设计原理复习题一、判断题1.混凝土抗拉强度随着混凝土强度等级提高而增大。
()答案:√2.混凝土立方体试块的尺寸越大,强度越高。
()答案:×3.冷拉钢筋不宜用作受压钢筋。
()答案:√4.混凝土受压区高度超过翼缘高度的为第二类T 形截面。
( )答案:√5.当M U/M≥1时,截面肯定不安全。
()答案:×6.C20表示f cu=20N/mm。
()答案:×7.混凝土在荷载重复作用下引起的破坏称为疲劳破坏;()答案:√8.混凝土的轴心抗压强度是确定混凝土强度等级的依据。
( )答案:×9.混凝土的抗拉强度远小于其抗压强度,一般只有抗压强度的1/18~1/9。
()答案:√10.混凝土受拉时的弹性模量与受压时相同。
()答案:√11.在室内正常环境下,当梁的混凝土保护层厚度c大于或等于25mm;()答案:√12.从经济角度考虑双筋梁越多,越经济。
()答案:×13.大偏心受压破坏与小偏心受压破坏的共同点是,正截面的最终破坏都是由于受压区边缘混凝土达到其极限压应值而造成的。
()答案:√14.为防止出现斜拉破坏,《公路桥规》规定:箍筋配筋率不得大于最小箍筋率。
()答案:√15.冷拔加工的钢丝没有明显的屈服点和流幅。
()答案:√16.混凝土受压破坏是由于内部微裂缝扩展的结果。
()答案:√17.影响斜截面受剪承截截力的因素中,λ越大,有腹筋梁的抗剪承截力越低。
()答案:√18.普通热轧钢筋受压时的屈服强度与受拉时基本相同。
()答案:√19. 影响混凝土徐变的最主要因素是持续压应力的大小。
()答案:√20.混凝土在三向压力作用下的强度可以提高。
()答案:√21.钢筋经冷拉后,强度和塑性均可提高。
()答案:×22.适筋梁的受力第三阶段为破坏阶段,此阶段末的应力状态可作为构件承载力计算的依据。
( ) 答案:√23.剪力越大,混凝土的抗拉强度能达到,故裂缝间距就比较大。
简述单向板肋梁楼盖设计的一般步骤
单向板肋梁楼盖设计是建筑结构设计的重要部分,通常用于高层住宅、商业楼等建筑物的屋盖结构。
为了确保设计的安全可靠,需要按照一定的步骤进行设计。
本篇文章将简述单向板肋梁楼盖设计的一般步骤,并对每个步骤进行详细地阐述。
第一步:确定设计负荷
单向板肋梁楼盖设计的第一步需要确定设计负荷,包括准确的楼盖荷载、风荷载、地震荷载等。
这些负荷会影响到楼盖结构的稳定性和设计选型,因此需要加以详细的分析和计算。
第二步:选型
选型是单向板肋梁楼盖设计的重要环节,需要根据实际情况选取适合的型号和相应的材料。
该步骤需要同时考虑负荷和材料的性能,例如承载能力、自重以及材料的强度等,以保证设计的安全可靠。
第三步:制定结构方案
结构方案是单向板肋梁楼盖设计的核心环节,设计师需要根据楼盖的几何形状、负荷和选型等要素,确定合理的结构方案,并制定详细的CAD图纸,以便于后续的施工和监测工作。
第四步:进行计算分析
在确定结构方案后,需要进行详细的计算分析,例如强度和稳定性分析、约束条件的分析、刚度调整计算等。
这些分析可以帮助设计师有效地评估方案的可行性、优缺点和风险,从而采取合适的优化措施。
第五步:制定详细的施工方案
根据计算分析的结果和结构方案,需要制定详细的施工方案,在其中包括楼盖结构的构件尺寸、连接方式、施工顺序和逐步施工的具体步骤等。
该步骤可以有效地保证施工质量,提高工作效率。
总之,单向板肋梁楼盖设计需要经过以上几个具体步骤,才能确保设计的合理性和安全性。
在实际工作中,设计师需要注意每个步骤的细节,确保设计结果符合实际建筑要求。

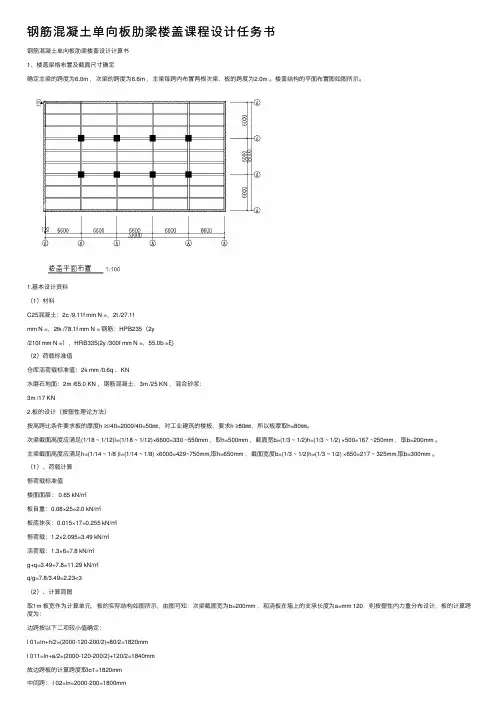

钢筋混凝⼟单向板肋梁楼盖课程设计任务书钢筋混凝⼟单向板肋梁楼盖设计计算书1、楼盖梁格布置及截⾯尺⼨确定确定主梁的跨度为6.0m ,次梁的跨度为6.6m ,主梁每跨内布置两根次梁,板的跨度为2.0m 。
楼盖结构的平⾯布置图如图所⽰。
1.基本设计资料(1)材料C25混凝⼟:2c /9.11f mm N =,2t /27.1fmm N =,2tk /78.1f mm N = 钢筋:HPB235(2y/210f mm N =),HRB335(2y /300f mm N =,55.0b =ξ)(2)荷载标准值仓库活荷载标准值:2k mm /0.6q 、KN⽔磨⽯地⾯:2m /65.0 KN ,钢筋混凝⼟:3m /25 KN ,混合砂浆:3m /17 KN2.板的设计(按塑性理论⽅法)按⾼跨⽐条件要求板的厚度h ≥l/40=2000/40=50㎜,对⼯业建筑的楼板,要求h ≥80㎜,所以板厚取h=80㎜。
次梁截⾯⾼度应满⾜(1/18 ~ 1/12)l=(1/18 ~ 1/12)×6600=330 ~550mm ,取h=500mm ,截⾯宽b=(1/3 ~ 1/2)h=(1/3 ~ 1/2) ×500=167 ~250mm ,取b=200mm 。
主梁截⾯⾼度应满⾜h=(1/14 ~ 1/8 )l=(1/14 ~ 1/8) ×6000=429~750mm,取h=650mm ,截⾯宽度b=(1/3 ~ 1/2)h=(1/3 ~ 1/2) ×650=217 ~ 325mm,取b=300mm 。
(1)、荷载计算恒荷载标准值楼⾯⾯层: 0.65 kN/㎡板⾃重:0.08×25=2.0 kN/㎡板底抹灰:0.015×17=0.255 kN/㎡恒荷载:1.2×2.095=3.49 kN/㎡活荷载:1.3×6=7.8 kN/㎡g+q=3.49+7.8=11.29 kN/㎡q/g=7.8/3.49=2.23<3(2)、计算简图取1m 板宽作为计算单元,板的实际结构如图所⽰,由图可知:次梁截⾯宽为b=200mm ,现浇板在墙上的⽀承长度为a=mm 120,则按塑性内⼒重分布设计,板的计算跨度为:边跨按以下⼆项较⼩值确定:l 01=ln+h/2=(2000-120-200/2)+80/2=1820mml 011=ln+a/2=(2000-120-200/2)+120/2=1840mm故边跨板的计算跨度取lo1=1820mm中间跨: l 02=ln=2000-200=1800mm板的计算简图如图所⽰。

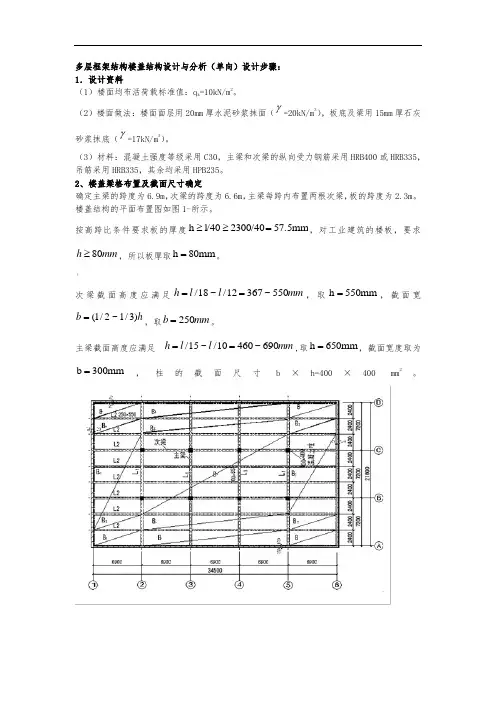

多层框架结构楼盖结构设计与分析(单向)设计步骤: 1.设计资料(1)楼面均布活荷载标准值:q k =10kN/m 2。
(2)楼面做法:楼面面层用20mm 厚水泥砂浆抹面(=20kN/m 3),板底及梁用15mm 厚石灰砂浆抹底(=17kN/m 3)。
(3)材料:混凝土强度等级采用C30,主梁和次梁的纵向受力钢筋采用HRB400或HRB335,吊筋采用HRB335,其余均采用HPB235。
2、楼盖梁格布置及截面尺寸确定 确定主梁的跨度为6.9m ,次梁的跨度为6.6m ,主梁每跨内布置两根次梁,板的跨度为2.3m 。
楼盖结构的平面布置图如图1-所示。
按高跨比条件要求板的厚度,对工业建筑的楼板,要求,所以板厚取。
(次梁截面高度应满足,取,截面宽,取。
主梁截面高度应满足,取,截面宽度取为,柱的截面尺寸b×h=400×400mm2。
γγ57.5mm 2300/40l/40h =≥≥mm h 80≥80mm h =mm l l h 550~36712/~18/==550mm h =h b )3/1~2/1(=mm b 250=mm l l h 690~46010/~15/==650mm h =300mmb=图 1- 楼盖结构平面布置3、板的设计——按考虑塑性内力重分布设计(1)、荷载计算@恒荷载标准值小计活荷载标准值:因为是工业建筑楼盖且楼面活荷载标准值大于,所以活荷载分项系数取,(2)、计算简图取1m板宽作为计算单元,板的实际结构如图1-4(a)所示,由图可知:次梁截面为b=,现浇板在墙上的支承长度为a=,则按塑性内力重分布设计,板的计算跨度为:~板的计算简图1-4(b)所示。
222/255.017015.015/22508.080/4.02002.020mmmkNmmmkNmmmkN=⨯=⨯=⨯板底石灰砂浆:钢筋混凝土板:水泥砂浆面层:2kN/m655.2210kN/m2kN/m0.43.12222/2.16/186.16/133.110/186.32.1655.2mkNmkNgqmkNqmkNg,近似取荷载总设计值:活荷载设计值:恒荷载设计值:=+=⨯==⨯=mm250mm120图1-4(a )板的实际结构图1-4 (b)板的计算简图 (3)弯矩设计值因边跨与中跨的计算跨度相差小于10%,可按等跨连续板计算%由表12-2可查得板的弯矩系数αM,,板的弯矩设计值计算过程见表1-8。
第十章梁板结构(408分)一、填空题(每空1分,共40分)1.《混凝土结构设计规范》规定:按弹性理论,板的长边与短边之比大于或等于3 时,称为单向板。
2.按弹性理论的计算是指在进行梁(板)结构的内力分析时,假定梁(板)为弹性体,可按结构力学方法进行计算。
3.单向板肋梁楼盖的板、次梁、主梁均分别为支承在次梁、主梁、柱和墙上的构件。
计算时对于板和次梁不论其支座是墙还是梁,均看成铰支座。
由此假定带的误差将通过折算荷载的方式来调整。
4.塑性铰的转动能力,主要取决于钢材品种、配筋率、混凝土极限压应变值。
5.在现浇单向板肋梁楼盖中,单向板的长跨方向应放置分布钢筋,分布钢筋的主要作用是承担长向实际存在的一些弯距、抵抗由于温度变化或混凝土收缩引起的内力将板上的集中荷载分布到更大的面积上、固定受力筋的位置。
6.钢筋混凝土塑性较与一般铰相比,其主要的不同点是只能单向转动且转动能力有限、能承受一定的弯矩、有一定的长度。
7.现浇肋梁楼盖的主次梁抗弯计算时,支座按矩形截面、跨中按 T型截面计算。
抗剪计算时均按矩形截面计算。
8.楼盖的内力分析中,如果按弹性理论,计算跨度取支座中心线之间的距离,如果按塑性理论,则净跨取之间的距离。
9.楼盖设计中,恒荷载的分项系数取为:当其效应对结构不利时,对有活荷载控制的组合,取 1.2 ,当其效应对结构有利时,对结构计算,取 1.0 ,对倾覆和滑移验算取 0.8 ;活荷载的分项系数一般情况下取 1.4 ,对楼面活荷载标准值大于4kN/m2的工业厂房楼面结构的活荷载,取 1.3 。
10.连续梁、板按调幅法的内力计算中,截面的相对压区高度应满足不大于0.35 ,调M的幅系数 一般不宜超过 0.2 ,调幅后,支座和跨中截面的弯矩值均应不小于0 M为按简支梁计算的跨中弯矩设计值。
1/3 ,其中11.现浇板在砌体墙上的支承长度不宜小于 120㎜。
12.无梁楼盖内力分析常用的方法有经验系数法、等代框架法。

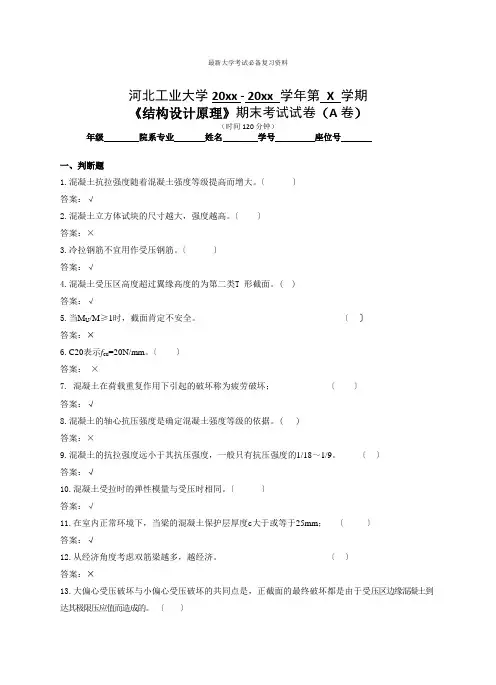

河北工业大学20xx - 20xx 学年第X 学期《结构设计原理》期末考试试卷(A卷)(时间120分钟)年级院系专业姓名学号座位号一、判断题1.混凝土抗拉强度随着混凝土强度等级提高而增大。
〔〕答案:√2.混凝土立方体试块的尺寸越大,强度越高。
〔〕答案:×3.冷拉钢筋不宜用作受压钢筋。
〔〕答案:√4.混凝土受压区高度超过翼缘高度的为第二类T 形截面。
( )答案:√5.当M U/M≥1时,截面肯定不安全。
〔〕答案:×6.C20表示f cu=20N/mm。
〔〕答案:×7.混凝土在荷载重复作用下引起的破坏称为疲劳破坏;〔〕答案:√8.混凝土的轴心抗压强度是确定混凝土强度等级的依据。
( )答案:×9.混凝土的抗拉强度远小于其抗压强度,一般只有抗压强度的1/18~1/9。
〔〕答案:√10.混凝土受拉时的弹性模量与受压时相同。
〔〕答案:√11.在室内正常环境下,当梁的混凝土保护层厚度c大于或等于25mm;〔〕答案:√12.从经济角度考虑双筋梁越多,越经济。
〔〕答案:×13.大偏心受压破坏与小偏心受压破坏的共同点是,正截面的最终破坏都是由于受压区边缘混凝土到达其极限压应值而造成的。
〔〕答案:√14.为防止出现斜拉破坏,?公路桥规?规定:箍筋配筋率不得大于最小箍筋率。
〔〕答案:√15.冷拔加工的钢丝没有明显的屈服点和流幅。
〔〕答案:√16.混凝土受压破坏是由于内部微裂缝扩展的结果。
〔〕答案:√17.影响斜截面受剪承截截力的因素中,λ越大,有腹筋梁的抗剪承截力越低。
〔〕答案:√18.普通热轧钢筋受压时的屈服强度与受拉时根本相同。
〔〕答案:√19. 影响混凝土徐变的最主要因素是持续压应力的大小。
〔〕答案:√20.混凝土在三向压力作用下的强度可以提高。
〔〕答案:√21.钢筋经冷拉后,强度和塑性均可提高。
〔〕答案:×22.适筋梁的受力第三阶段为破坏阶段,此阶段末的应力状态可作为构件承载力计算的依据。
简述单向板肋梁楼盖的设计步骤。
单向板肋梁楼盖是一种常用的结构形式,其设计步骤如下:1.确定设计准则:确定设计准则,包括荷载标准、楼盖受力性质、使用要求等。
2.分析结构荷载:根据建筑楼层、用途、场地条件等,分析结构受到的荷载情况,包括活荷载、恒荷载、风荷载等。
根据这些荷载数据进行结构分析。
3.确定结构形式:根据建筑楼层、间距、净高等因素,确定单向板肋梁楼盖作为结构形式。
这种结构形式一般适用于大空间、大跨度的建筑。
4.进行结构计算:根据荷载和结构形式,进行结构计算。
计算中需要考虑楼盖的整体稳定性、梁柱承载力、板肋的强度等因素。
计算过程一般需要借助计算机分析软件进行。
5.设计梁柱:根据结构计算结果,设计楼盖的梁柱。
梁柱需要满足承受荷载的要求,保证结构的稳定性和安全性。
梁柱的设计也需要考虑构造节点的连接方式和施工工艺。
6.设计板肋:根据结构计算结果,设计楼盖的板肋。
板肋需要满足承受荷载和变形限值的要求。
设计中需要考虑板肋的尺寸、厚度、材料等。
7.考虑施工工艺:在设计过程中需要考虑施工的可行性和工艺要求。
例如考虑板肋的制作和安装、梁柱的预制和安装等。
8.绘制施工图纸:完成结构设计后,需要绘制详细的施工图纸。
图纸中包括结构平面图、剖面图、节点连接图等,以便施工人员进行施工操作。
9.完善设计文件:整理设计计算过程和结果,形成完整的设计文件。
设计文件包括设计说明、设计计算书、图纸等。
10.施工阶段的跟踪:设计人员还需要在施工阶段对工地进行跟踪和检查,确保结构按照设计要求和构造规范施工。
如有必要,还需参与施工过程中的问题解决和技术指导。
混凝土单向板肋梁楼盖设计
首先,进行楼盖荷载计算。
根据楼房的设计用途和使用要求,确定楼盖的荷载。
常见的楼盖荷载包括自重荷载、活荷载和防护荷载等。
其次,进行楼盖的布置设计。
根据楼盖的尺寸要求和结构空间限制,确定楼盖的布置形式。
一般情况下,采用矩形板和直交肋梁的布置形式。
然后,进行楼盖板的厚度设计。
根据楼盖的荷载和跨度要求,计算出楼盖板的最小厚度,满足楼盖的承载能力和刚度要求。
接下来,进行肋梁的设计。
根据楼盖板的厚度和跨度要求,计算出肋梁的尺寸和布置形式。
肋梁通常采用矩形或T形截面,其尺寸和布置要满足楼盖的承载能力和刚度要求。
然后,进行单向板和肋梁的配筋设计。
根据楼盖的荷载和施工要求,计算出单向板和肋梁的配筋数量和布置形式。
配筋要满足楼盖的抗弯和剪力要求。
最后,进行楼盖的施工及验收。
按照设计要求进行楼盖的施工,包括搭设模板、浇筑混凝土、养护等。
完成施工后,进行楼盖的验收,检查楼盖的尺寸、强度和平整度等是否符合设计要求。
总之,混凝土单向板肋梁楼盖设计是一项繁琐而重要的工作,需要综合考虑结构的承载能力、刚度及施工工艺等因素。
通过科学合理的设计和施工,可以保证楼盖的安全可靠性和使用寿命。
土木建筑工程:建筑结构测试题(题库版)1、单选截面相同、材料相同的轴心受拉构件,在构件即将开裂时配筋率高的构件比配筋率低的构件的拉力()A.小B.大C.差不多D.无法确定正确答案:C2、单选当现浇板的受力钢(江南博哥)筋与梁平行时沿梁长度方向应配置间距不大于200mm且与梁相垂直的构造钢筋,其直径不应小于()A、6mmB、8mmC、10mmD、12mm正确答案:B3、单选附加应力是指()A.基础底面应力B.基础在土中产生的大于自重应力的应力C.基础与土自重共同作用D.与基础埋深无关E.与地下水无关正确答案:B4、单选当梁的跨度为4---6m时,其架立钢筋的直径不小于()。
A、8mm;B、10mm;C、12mm;D、14mm。
正确答案:B5、单选钢筋混凝土轴压构件在轴向力的作用下,随时间的增长()。
A.钢筋的应力增加,混凝土的应力减小B.钢筋的应力减小,混凝土的应力增加C.混凝土的应力增加,钢筋应力不变D.钢筋的应力增加,混凝土的应力不变正确答案:B6、填空题受弯梁的裂缝宽度验算属于梁的()极限状态验算。
正确答案:正常使用7、单选在抗震设计和施工中应特别重视抗震结构材料的选用,烧结普通黏土砖和烧结多孔黏土砖的强度等级不应低于()。
其砌筑砂浆强度等级不应低于M5。
A、MU10B、MU15C、MU20D、MU25正确答案:A8、判断题钢筋砼结构、预应力混凝土结构中一般不宜使用含氯化物的水泥。
正确答案:错9、单选高钢筋混凝土受弯构件弯曲刚度最有效的措施是()。
A.增加构件的截面宽度B.增加受拉钢筋载面面积C.提高混凝土强度等级D.增加构件的截面高度正确答案:D10、单选柱中的箍筋间距不应大于400mm,且不应大于()d(d为纵向钢筋的最小直径)。
A、5B、10C、15D、20正确答案:C11、单选当用水泥砂浆砌筑时,随各类砌体的强度设计值均要乘以调整系数,这是由于水泥砂浆()的原因。
A、强度设计值较高B、密实性较好C、耐久性较差D、保水性、和易性较差正确答案:D12、单选当恒荷载的荷载效应对结构有利时,恒荷载的分项系数取()。
简述单向板肋梁楼盖的设计步骤单向板肋梁楼盖是一种常见的楼盖结构形式,其设计步骤如下:第一步:确定设计参数在开始设计之前,需要明确一些设计参数,包括建筑物的用途、荷载标准和要求、结构高度和平面布置,以及材料的选择等。
这些参数将直接影响到楼盖的设计和计算。
第二步:确定结构形式和类型根据楼盖的布置和要求,确定肋梁楼盖的结构形式和类型。
单向板肋梁楼盖是由板和肋梁两部分组成的,板由一组横向连续的板组成,肋梁由一组纵向连续的梁组成。
板和肋梁之间通过连接件进行连接。
第三步:确定荷载根据建筑物的用途和荷载标准,确定楼盖所受到的荷载,包括活荷载、恒荷载、风荷载等。
这些荷载将作为设计和计算的依据。
第四步:确定结构方案在上述的参数和要求的基础上,确定楼盖的结构方案。
根据结构的受力特点和要求,可以选择合适的板和肋梁的尺寸,以及连接件的类型和位置。
在确定方案时,需要满足结构的强度、刚度和稳定性的要求。
第五步:进行静力分析进行楼盖的静力分析,计算板和肋梁的内力和变形。
静力分析可以使用各种方法,如等效剪力法、切分面法、有限元法等。
通过分析,可以得到楼盖在荷载作用下的内力和变形情况。
第六步:进行构造设计在进行结构设计时,需要考虑到结构的施工性、机械性能和经济性。
这会涉及到板和肋梁的连接方式、钢筋的布置和尺寸、预应力筋的设置等。
通过合理的构造设计,可以提高楼盖的施工效率和结构的性能。
第七步:进行详图设计在完成结构设计后,进行楼盖的详图设计。
详图设计包括绘制楼盖的平面图和剖面图,并标注结构的尺寸、连接方式和钢筋的布置等。
详图设计是构造和施工的依据,是确保结构顺利施工的重要环节。
第八步:进行施工完成详图设计后,按照设计图纸和施工方案进行楼盖的施工。
施工过程中,需要保证施工质量、安全和进度的要求,同时进行质量检验和验收。
第九步:进行验收和维护完成施工后,对楼盖进行验收,检查结构的完整性和安全性。
并在使用过程中,定期进行维护和检查,确保楼盖的功能和安全性。
简述单向板肋梁楼盖的设计步骤介绍在建筑结构设计中,楼板是连接各个楼层的重要组成部分。
针对不同的设计需求,可以选择不同类型的楼板结构。
单向板肋梁楼盖是一种常见的楼板结构,它具有较好的承载能力和刚度,适用于多种建筑项目。
本文将简述单向板肋梁楼盖的设计步骤,包括荷载和受力分析、斜截肋梁设计、板厚设计等内容。
荷载和受力分析1.确定设计荷载:根据建筑用途和标准规范,确定楼板需要承受的荷载,包括活荷载和恒荷载。
活荷载可根据建筑用途和标准规范选择相应的设计值,恒荷载可根据楼板本身重量和附加设备确定。
2.计算受力:根据楼板支承条件和荷载分布,计算出楼板在不同位置和方向的受力情况。
常见的受力分析方法包括手算和有限元分析。
斜截肋梁设计1.梁高确定:根据楼板荷载和跨度,初步确定肋梁的高度。
为了保证楼板的平整度和施工方便,梁高一般不应小于楼板厚度的1/30。
2.确定肋梁间距:根据楼板的附加设备和布置需求,确定肋梁的间距。
间距一般应在800mm到2000mm之间。
3.肋梁厚度计算:根据楼板的受力情况和肋梁间距,计算出肋梁的最小厚度。
一般情况下,肋梁的厚度不应小于楼板厚度的1/12,以保证肋梁的刚度和承载能力。
板厚设计1.初步确定板厚:根据楼板跨度和受力情况,初步确定楼板的厚度。
根据经验值,单向板肋梁楼盖的楼板厚度一般在100mm到120mm之间。
2.承载力校核:根据楼板的跨度、荷载和材料的强度特性,进行板厚的承载力校核。
板厚应满足荷载和弯曲矩的要求。
钢筋布置和配筋设计1.计算钢筋数量:根据楼板的跨度、荷载和材料的强度特性,计算出需要布置的钢筋数量。
受控制布置条件的限制,钢筋数量一般在每平方米0.2kg到0.3kg之间。
2.确定主筋和箍筋布置:根据楼板受力情况,确定主筋和箍筋的布置方式。
主筋通常布置在正压区域,箍筋布置在负压区域。
3.配筋设计:根据楼板受力情况和规范要求,进行钢筋的配筋计算和设计。
楼板施工及验收1.楼板施工:根据设计图纸和施工要求,进行楼板的施工。
现浇钢筋混凝土单向板肋梁楼盖设计书1 结构平面布置根据工程设计经验,单向板板跨为2-4m ,次梁跨度为4-6m ,主梁跨度为6-8m 较为合理。
故此设计楼面梁格布置如图所示(参见图纸)多跨连续板厚度按不进行挠度验算条件应小于5.57402300400==l mm 及工业房屋模板最小厚度70mm 的构造要求,故取板厚h=70mm 。
次梁的截面高度550~3676600121~181121~1810=⨯⎪⎭⎫ ⎝⎛=⨯⎪⎭⎫⎝⎛=l h mm考虑本侧楼面荷载较大,故h=450mm 。
次梁的截面宽度225~15045021~3121~31=⨯⎪⎭⎫ ⎝⎛=⎪⎭⎫⎝⎛=h b mm 取b=200mm主梁的截面宽度h=5.862~493690081~14181~1410=⨯⎪⎭⎫⎝⎛=⎪⎭⎫ ⎝⎛=l b mm 取b=650mm主梁的截面宽度325~21721~31=⎪⎭⎫⎝⎛=h b mm ,取b=250mm2 板的设计楼面上无抗动荷载,对裂缝开展宽度也无较高要求。
故可按塑性理论计算。
(1)荷载设计值计算如何: 恒载:20mm 厚水泥砂浆面层:1.2×0.02×20=0.48KN/㎡ 70mm 厚钢筋混凝土板:1.2×0.07×25=2.10KN/㎡ 15mm 厚混合砂浆板低粉刷:1.2×0.015×17=0.31KN/㎡活载(标准值不小于4KN/㎡时。
活载系数为1.3) q=1.3×9.0=11.7KN/㎡ gtq=14.59KN/㎡ 总荷载: (2)计算简图取1m 宽板作为计算单元。
各跨的计算跨度为: 边跨:18.2220.0220.012.030.220=+⎪⎭⎫ ⎝⎛--=+=al l n m 15.2207.0220.012.030.220=+⎪⎭⎫ ⎝⎛--=+=hl l n m取较小值0l =2.15m中跨:0l =ln =2.30-0.2=2.10m 边跨与中跨间计算跨度相差%10%5.2210.215.2〈=-故可似按等跨连续板计算板的内力,板的实际跨数为9跨简化为5跨。
简述单向板肋梁楼盖的设计步骤
一、概述
单向板肋梁楼盖是一种常用的钢筋混凝土楼盖结构,其设计步骤包括预处理、构造分析、设计计算和施工图设计等环节。
本文将从这四个方面详细介绍单向板肋梁楼盖的设计步骤。
二、预处理
预处理是指在进行单向板肋梁楼盖设计前,需要进行的准备工作。
主要包括以下内容:
1.了解建筑结构的基本情况,包括建筑高度、荷载情况等;
2.确定单向板肋梁楼盖的结构形式,包括板厚、肋高等参数;
3.确定混凝土强度等级和钢筋型号。
三、构造分析
构造分析是指对单向板肋梁楼盖的受力性能进行分析,以确定其承载
能力和稳定性。
主要包括以下内容:
1.确定荷载类型和大小,包括活荷载和静荷载;
2.根据荷载大小和类型,计算出单向板肋梁楼盖所需的截面尺寸和钢筋数量;
3.根据截面尺寸和钢筋数量计算出单向板肋梁楼盖的承载能力和稳定性。
四、设计计算
设计计算是指根据构造分析的结果,对单向板肋梁楼盖进行详细计算。
主要包括以下内容:
1.根据荷载大小和类型,计算出单向板肋梁楼盖的弯矩和剪力;
2.根据弯矩和剪力,确定单向板肋梁楼盖所需的钢筋数量和截面尺寸;
3.根据钢筋数量和截面尺寸,重新计算单向板肋梁楼盖的承载能力和稳定性。
五、施工图设计
施工图设计是指将设计计算得到的结果转化为具体的施工图纸。
主要包括以下内容:
1.绘制单向板肋梁楼盖结构图,包括平面布置图、立面剖面图等;
2.标注各种荷载情况下的受力状态、钢筋布置情况等;
3.编制单向板肋梁楼盖施工方案,确定具体施工方法。
六、总结
以上就是单向板肋梁楼盖的设计步骤。
在实际应用中,还需要根据具体情况进行调整和完善。
设计师应该具备扎实的理论基础和丰富的实践经验,以确保设计质量和施工效果。
