老旧小区综合整治项目流程图老旧小区综合整治项目工作流程一、项目启动条件(一)项目委托招标的函(见附件1)(二)立项批复文件(三)满足招标所需的设计图纸及工程量清单(四)项目建设资金落实证明(五)拟参加投标的施工单位选择情况及名单(含拟参加投标单位的项目经理名单,见附件2)二、办事程序及工作流程(一)项目受理采购人提供项目委托书和采购需求,并持启动条件所列的“1、3、7”等文件到中央国家机关政府采购中心办理委托招标采购(二)材料准备采购中心经办人和采购人沟通,准备采购项目入场登记所需材料,包括:1)法人身份证明(复印件加盖公章提交)2)法人委托书及被委托人身份证复印件(加盖公章提交)3)给采购中心的委托函(原件过目,复印件加盖公章提交)4)立项批复(原件过目,复印件加盖公章提交)5)概算批复(原件过目,复印件加盖公章提交)6)二维码打印(/home/qyzq/logincenter. aspx 登陆用户名、密码,填写项目信息,打印。
项目名称应与立项文件及登记表上的一致,并选取自行招标,加盖公章提交)7)未开工承诺(加盖公章提交)8)不在楼堂馆所的说明函(加盖公章提交)9)自行招标登记表(表一)(一式两份)(加盖公章提交)10)招标方式登记表(表二)(一式两份)(加盖公章提交)(三)项目入场采购中心经办人与采购人备齐立项文件、入场登记表等材料到北京市建设工程发包承包交易中心办理项目入场登记(四)编制招标文件并确认招标文件采购中心经办人与采购人沟通,按照采购中心编制的《中央国家机关老旧小区综合整治施工招标文件》示范文本编制采购文件。
采购中心将经过采购人确认并经采购中心领导审批的招标文件送北京市标办审核备案并预约标室。
(五)发放招标文件、组织现场踏勘采购中心发放招标文件,采购人组织现场踏勘(六)发放答疑文件采购中心编制答疑文件,经采购人确认并经采购中心领导审批后,发放答疑文件(七)开标评标准备采购中心印制采购文件,准备评标材料,与采购人确认采购人参加评标的采购人代表数量情况(八)抽取评审专家采购中心在北京市交易中心办理评审专家名单抽取(九)开标、评标采购中心会同采购人在北京市交易中心组织开标、评标(十)确认评审结果采购中心将评审结果确认单发给采购人,采购人在5个工作日内完成确认(十一)审核评审结果及中标公告采购中心在北京市标办备案中标结果并公告(十二)发中标通知书和未中标通知书采购中心在北京市标办备案中标通知书,根据备案结果向中标单位和采购单位发放中标通知书,向未中标单位发放未中标通知书附件1中央国家机关政府集中采购项目委托书(工程类)中央国家机关政府采购中心:二、我单位承诺:1、同意将本表申报的项目委托中央国家机关政府采购中心(简称采购中心)组织实施;2、负责落实项目所需资金,履行相关报批手续;3、本委托一经发出无特殊原因不可撤销或单方变更,我单位接受采购中心的采购(招标)结果并按照采购结果和有关法律规定与中标、成交供应商签订采购(中标)合同;4、我单位负责按合同和有关规定完成结算工作,全面履行合同;5、如果违反上述承诺,我单位愿意承担由此引起的一切后果;6、若我单位或上级各部门与采购中心签订有政府采购委托协议,本委托书应构成其组成部分。

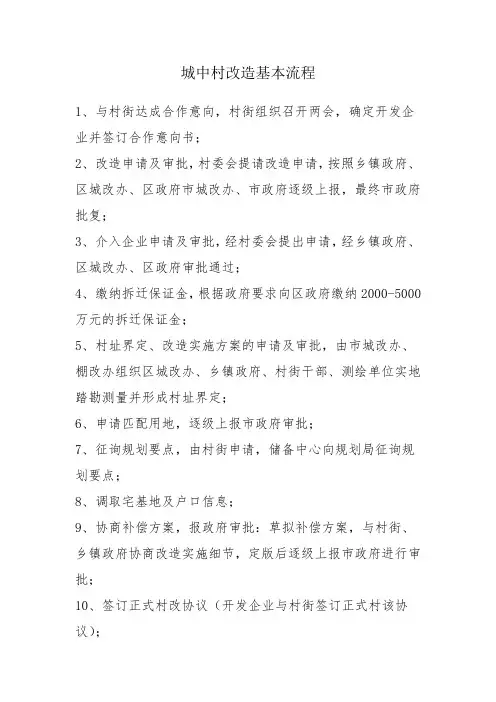

城中村改造基本流程1、与村街达成合作意向,村街组织召开两会,确定开发企业并签订合作意向书;2、改造申请及审批,村委会提请改造申请,按照乡镇政府、区城改办、区政府市城改办、市政府逐级上报,最终市政府批复;3、介入企业申请及审批,经村委会提出申请,经乡镇政府、区城改办、区政府审批通过;4、缴纳拆迁保证金,根据政府要求向区政府缴纳2000-5000万元的拆迁保证金;5、村址界定、改造实施方案的申请及审批,由市城改办、棚改办组织区城改办、乡镇政府、村街干部、测绘单位实地踏勘测量并形成村址界定;6、申请匹配用地,逐级上报市政府审批;7、征询规划要点,由村街申请,储备中心向规划局征询规划要点;8、调取宅基地及户口信息;9、协商补偿方案,报政府审批:草拟补偿方案,与村街、乡镇政府协商改造实施细节,定版后逐级上报市政府进行审批;10、签订正式村改协议(开发企业与村街签订正式村该协议);11、地方政府及合作方进行入户动员;12、地方政府及合作方进行地上物清点丈量;13、签订拆迁安置协议及地上物确认表(开发企业与村民签订拆迁安置协议);14、地上物拆除及土地征收,将地上物确认表交国土分局耕保科组卷上报省厅批复,同步进行地上物拆除;15、提出收储出让申请:村街提出收储出让申请、逐级上报市政府审批、市棚改办向市国土局储备中心移交改造手续;16、完成土地收储及评估:市国土局评估中心对拆迁进行验收评估、国土局储备中心发函规划局征询规划要点、国土局列入储备计划编制储备方案、国土局将拆迁地块列入供地计划并编制供地方案、国土局完成地价评估、协调国家安全、文物、环保、地震、水务部门出具意见、市国土局储备中心移交至土地交易中心编制土地出让方案;17、申请项目预公告,村街提出申请,由市城改办根据村街改造全套手续进行预公告,只有预公告审批通过的企业可参与招拍挂报名,审批通过条件为完成介入企业手续办理的企业;18、发布出让公告,需达到三宗以上土地才能发布拍卖出让公告。
“城中村”改造及开发流程“城中村”及旧城改造所涉及得各项目主要包括:确定改造范围、选定参与企业、行政审批、实施拆迁、开工建设等主要步骤。

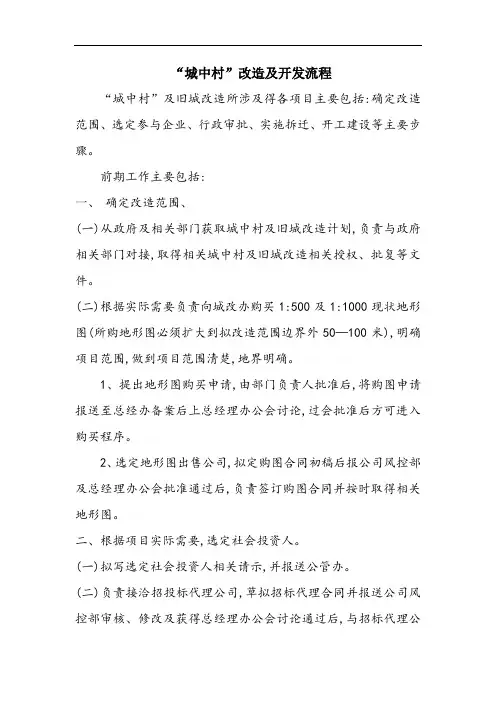

前期工作主要包括:一、确定改造范围、(一)从政府及相关部门获取城中村及旧城改造计划,负责与政府相关部门对接,取得相关城中村及旧城改造相关授权、批复等文件。
(二)根据实际需要负责向城改办购买1:500及1:1000现状地形图(所购地形图必须扩大到拟改造范围边界外50—100米),明确项目范围,做到项目范围清楚,地界明确。
1、提出地形图购买申请,由部门负责人批准后,将购图申请报送至总经办备案后上总经理办公会讨论,过会批准后方可进入购买程序。
2、选定地形图出售公司,拟定购图合同初稿后报公司风控部及总经理办公会批准通过后,负责签订购图合同并按时取得相关地形图。
二、根据项目实际需要,选定社会投资人。
(一)拟写选定社会投资人相关请示,并报送公管办。
(二)负责接洽招投标代理公司,草拟招标代理合同并报送公司风控部审核、修改及获得总经理办公会讨论通过后,与招标代理公司签订招标代理合同。
(三)待招标代理公司提交工作成果后,审核参与企业资质。
(四)通过与中选社会投资人接洽并签订相关合同及协议,并组织相关资料报送招监办及其她相关部门备案。
三、城中村及旧城改造项目土地组件报件工作政府部门报批流程:主要分为4个工作阶段:第一个阶段:按批次用地报国务院审批,这个阶段主要就是地方向国务院报批阶段,此阶段实施主体为政府相关部门。
第二个阶段:编制实施方案报省政府审批,已纳入报国务院批准城市建设用地得农用地转用及土地征收方案得“城中村”改造项目,编制农用地转用及土地征收实施方案上报省政府审批报批所需资料1、区政府报市政府得请示文件。
2、区国土资源分局报区政府得审查意见。
3、建设用地《一书三方案》(呈报说明书、农用地转用方案、补充耕地方案、征地方案)及农用地转用与土地征收实施方案表。
4、拟征收土地分类面积、权属汇总表及拟供地项目说明(区国土资源分局盖章)。

城市城中村改造项目项目主要分为三种形式:➢市城中村旧村庄改造工作流程图➢市旧城改造工作流程图➢市旧厂房改造工作流程图市“城中村”改造有关程序一、改造项目启动程序(一)改造意愿表决。
“城中村”改造之前应充分征询改造围村集体经济组织成员的改造意愿,应召开村集体经济组织成员代表大会进行集体表决,经应到会代表2/3以上同意后方可进行改造。
(二)改造方式表决。
纳入全面改造围的“城中村”村集体经济组织可以选择自主改造或通过土地公开出让招商融资进行改造。
选择改造方式应经村集体经济组织成员代表大会集体表决,所做决定应当经应到会代表2/3以上通过。
为保证“城中村”改造工作的延续性,各村集体经济组织应成立“城中村”改造领导小组,领导小组负责人由班子成员担任。
二、选择合作企业程序经村集体经济组织成员代表大会表决确定为自主改造的,村集体经济组织可以通过公开招标或集体表决方式选择合作企业。
(一)公开招标的方式鼓励村集体经济组织采用公开招标的方式,选择有社会责任、有品牌、有实力、有经验的开发企业参与“城中村”改造项目。
公开招标方案由村集体经济组织编制,并报区政府同意后,通过市政府公开招标平台选择合作企业。
(二)集体表决的方式1.企业资格审核。
各区“三旧”改造主管部门、行政街道管辖办事处会同村集体经济组织对有意向的开发企业其资金实力、拆迁安置能力、改造经验、商业信誉、以及时间精力等方面进行查核,确保数据真实。
2.确定候选企业。
村集体经济组织在广泛听取村民意见的基础上需选择1至3家开发企业作为候选企业。
3.集体表决。
通过召开村集体经济组织成员代表大会对各合作意向方提交的合作框架协议进行表决。
表决结果经应到会成员2/3以上同意后,报各区“三旧”改造主管部门备案。
4.表决结果确认。
会议需当场记录和保留纪要文件,纪要文件上需有参加会议人员的签名。
5.表决过程监督。
各区“三旧”改造主管部门、行政管辖街道办事处应派员全程参与并监督。
(三)结果公示确定合作企业后,其结果要进行公示,公示应按以下要求进行:1.公示时间不少于5个工作日,公示地点应包括村集体经济组织办公地点、村社牌坊及村要聚集地等。

富力城市更新改造工作计划流程图富力城市更新改造工作计划流程图1. 工作目标和规划- 目标: 将富力城市更新改造为一座现代化,绿色,可持续的城市。
- 确定目标时要考虑城市规划要求、市场需求、环保政策等因素。
- 制定规划时要考虑开发区域、建设方式、项目类型、投资规模等因素。
2. 工作任务和时间安排- 确定目标后,制定年度、季度和月度工作任务。
- 设定任务和时间要考虑资源、人力和预算。
- 使用计划工具(如甘特图)追踪进度并及时调整进度和任务。
3. 资源调配和预算计划- 资源调配包括人力、物力和财力。
- 要考虑人员招聘、培训和分配,设备采购和维护,预算统筹等问题。
- 利用预算规划工具制定预算计划,预测收支和风险。
4. 项目风险评估和管理- 对不确定因素进行风险评估,采取相应措施管理风险。
- 建立风险管理机制,制定风险预警和应对措施。
- 风险评估和管理要定期进行,及时发现问题并加以解决。
5. 工作绩效管理- 设定工作绩效指标,评估工作效率和质量。
- 每季度和每年进行绩效评估,及时识别问题并采取措施加以改进。
- 绩效评估结果要与工作目标和规划相比较,反思工作计划是否合理。
6. 沟通和协调- 加强内部沟通和外部协调,确保项目顺利进行。
- 建立分工协作机制,明确责任和权限。
- 定期举办工作会议、研讨会等,共同解决问题。
7. 工作总结和复盘- 每完成一个工作周期,要及时总结和复盘工作。
- 总结工作经验和教训,制定下一阶段的工作计划。
- 共享成功经验和教训,促进项目管理和企业发展。
总之,富力城市更新改造工作计划要合理安排时间,科学规划任务,科学调配资源,及时做好风险评估和管理,加强工作绩效管理,保持沟通和协调,加强总结和复盘。
只有如此,才能实现项目目标,并取得持续发展的成功。
城市城中村改造项目项目主要分为三种形式:广州市城中村旧村庄改造工作流程图1广州市旧城改造工作流程图2广州市旧厂房改造工作流程图3广州市“城中村”改造有关程序一、改造项目启动程序(一)改造意愿表决。
“城中村”改造之前应充分征询改造范围内村集体经济组织成员的改造意愿,应召开村集体经济组织成员代表大会进行集体表决,经应到会代表2/3以上同意后方可进行改造。
(二)改造方式表决。
纳入全面改造范围的“城中村”村集体经济组织可以选择自主改造或通过土地公开出让招商融资进行改造。
选择改造方式应经村集体经济组织成员代表大会集体表决,所做决定应当经应到会代表2/3以上通过。
为保证“城中村”改造工作的延续性,各村集体经济组织应成立“城中村”改造领导小组,领导小组负责人由班子成员担任。
二、选择合作企业程序经村集体经济组织成员代表大会表决确定为自主改造的,村集体经济组织可以通过公开招标或集体表决方式选择合作企业。
(一)公开招标的方式鼓励村集体经济组织采用公开招标的方式,选择有社会责任、有品牌、有实力、有经验的开发企业参与“城中村”改造项目。
4公开招标方案由村集体经济组织编制,并报区政府同意后,通过市政府公开招标平台选择合作企业。
(二)集体表决的方式1.企业资格审核。
各区“三旧”改造主管部门、行政街道管辖办事处会同村集体经济组织对有意向的开发企业其资金实力、拆迁安置能力、改造经验、商业信誉、以及时间精力等方面进行查核,确保数据真实。
2.确定候选企业。
村集体经济组织在广泛听取村民意见的基础上需选择1至3家开发企业作为候选企业。
3.集体表决。
通过召开村集体经济组织成员代表大会对各合作意向方提交的合作框架协议进行表决。
表决结果经应到会成员2/3以上同意后,报各区“三旧”改造主管部门备案。
4.表决结果确认。
会议需当场记录和保留纪要文件,纪要文件上需有参加会议人员的签名。
5.表决过程监督。
各区“三旧”改造主管部门、行政管辖街道办事处应派员全程参与并监督。
“城中村”改造及开发流程“城中村”及旧城改造所涉及的各项目主要包括:确定改造范围、选定参与企业、行政审批、实施拆迁、开工建设等主要步骤。
前期工作主要包括:一、确定改造范围.(一)从政府及相关部门获取城中村及旧城改造计划,负责与政府相关部门对接,取得相关城中村及旧城改造相关授权、批复等文件。
(二)根据实际需要负责向城改办购买1:500及1:1000现状地形图(所购地形图必须扩大到拟改造范围边界外50—100米),明确项目范围,做到项目范围清楚,地界明确。
1、提出地形图购买申请,由部门负责人批准后,将购图申请报送至总经办备案后上总经理办公会讨论,过会批准后方可进入购买程序。
2、选定地形图出售公司,拟定购图合同初稿后报公司风控部及总经理办公会批准通过后,负责签订购图合同并按时取得相关地形图。
二、根据项目实际需要,选定社会投资人.(一)拟写选定社会投资人相关请示,并报送公管办.(二)负责接洽招投标代理公司,草拟招标代理合同并报送公司风控部审核、修改及获得总经理办公会讨论通过后,与招标代理公司签订招标代理合同。
(三)待招标代理公司提交工作成果后,审核参与企业资质。
(四)通过与中选社会投资人接洽并签订相关合同及协议,并组织相关资料报送招监办及其他相关部门备案。
三、城中村及旧城改造项目土地组件报件工作政府部门报批流程:主要分为4个工作阶段:第一个阶段:按批次用地报国务院审批,这个阶段主要是地方向国务院报批阶段,此阶段实施主体为政府相关部门。
第二个阶段:编制实施方案报省政府审批,已纳入报国务院批准城市建设用地的农用地转用及土地征收方案的“城中村”改造项目,编制农用地转用及土地征收实施方案上报省政府审批报批所需资料1、区政府报市政府的请示文件.2、区国土资源分局报区政府的审查意见.3、建设用地《一书三方案》(呈报说明书、农用地转用方案、补充耕地方案、征地方案)及农用地转用和土地征收实施方案表。
4、拟征收土地分类面积、权属汇总表及拟供地项目说明(区国土资源分局盖章)。
