挂篮验收记录表
- 格式:doc
- 大小:41.00 KB
- 文档页数:2
(完整版)施工现场吊篮验收资料及验收表格
吊篮验收资料目录
1、吊篮方案审批
2、吊篮备案资料
3、厂家资料(说明书、检查报告)
4、吊篮上架操作人员花名册(附身份证复印件)
5、吊篮上架操作人员身体状况(二甲医院的体检表)
6、吊篮上架操作人员安全教育记录
7、吊篮上架操作人员安全交底
8、高处作业吊篮安装拆卸工证件
9、电动吊篮专业电工证件
10、吊篮安全锁、限位器检测报告
11、吊篮限载标识
12、项目自检记录
13、公司检查验收记录
14、吊篮日常检查记录
高处作业吊篮检查验收记录表
工程名称:施工单位:编号:
2、每20套电动吊篮为一组
吊篮日常检查表
设备编号:检查人员:日期:年月日。

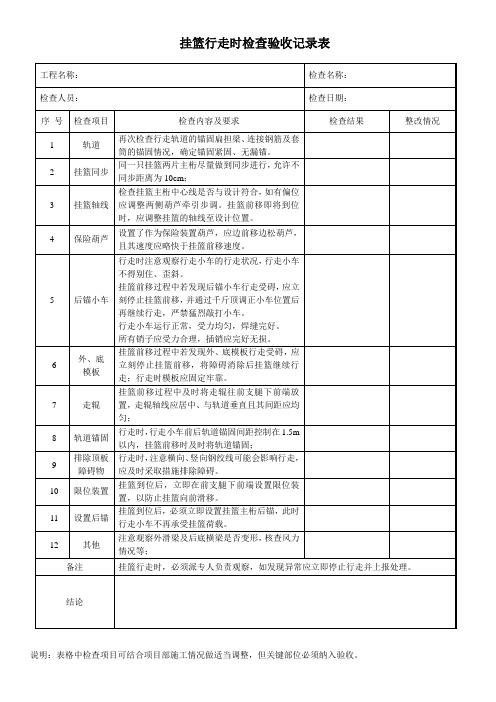

吊篮验收表表8.2.7.2-3高处作业吊篮安装验收表工程名称设备名称制造单位备案登记证号施工总包单位安装单位出租单位序号检查部位结构层次规格型号出厂日期安装日期项目负责人项目负责人负责人检查标准检查结果悬挑机构的连接锚轴规格与安装孔相符并用锁定销可靠锁定1悬挑机构悬挑机构稳定,前支架受力点平整,结构强度满足要求悬挑机构抗倾覆系数大于等于2,配重铁足量稳妥安放,锚固点结构强度满足要求吊篮平台组装符合产品说明书要求吊篮平台无明显变形和严重锈蚀及大量附着物2吊篮平台连接螺栓无遗漏并拧紧供电系统吻合施工现场姑且用电安全技术规范请求3操控系统电气掌握柜各种安全保护装配齐全、可靠,掌握器件灵敏可靠电缆无破损裸露,收放自如安全锁灵敏可靠,在标定有效期内,离心触发式制动距离小于等于200mm,摆臂防倾3°~8°锁绳独立设置锦纶安全绳,锦纶绳直径不小于16mm,锁绳器吻合要4安全装配求,安全绳与结构固定点的连接可靠行程限位装配是不是正确稳固,灵敏可靠超高限位器止挡安装在距顶端80cm处固定(续表)精品文档序号检查部位检查标准动力钢丝绳,安全钢丝绳及索具的规格型号符合产品说明书要求检查结果5钢丝绳钢丝绳无断丝、断股、松股、硬弯、锈蚀,无油污和附着物钢丝绳的安装稳妥可靠吊篮安装和施工组织方案安装、操作人员的资格证书6技术资料防护架钢结构构件产物及格证产品标牌内容完整(产品名称、主要技术性能、制造日期、出厂编号、制造厂名称)7防护施工现场安全防护措施落实,划定安全区、设置安全警示标识安装单位验收意见:负责人(签字):(盖章)年月日监理单位验收意见:XXX(签字):(盖章)年月日产权单位验收意见:负责人(具名):(盖章)年月日使用单位验收意见:项目负责人(签字):(盖章)年月日施工总承包单位验收意见项目负责人(签字):(盖章)。
(完整版) 高处搭建吊篮检查验收记录表
项目基本信息
- 项目名称:
- 工程编号:
- 施工单位:
- 检查单位:
- 检查员:
- 检查日期:
吊篮搭建情况
- 吊篮数量:
- 吊篮型号:
- 吊篮搭建地点:
- 吊篮搭建高度:
检查内容
1. 吊篮结构检查:
- 吊篮架梁:(正常/损坏)
- 吊篮底板:(完好/有裂纹/有松动)
- 吊篮围护网:(牢固/松动)
- 吊篮进出口门:(正常/无法打开/无法关闭) 2. 吊篮安装检查:
- 吊篮安装扣件:(齐全/缺失/损坏)
- 吊篮安装绳:(正常/断裂/磨损)
- 吊篮安装悬挂点:(牢固/松动)
3. 吊篮安全设备检查:
- 安全锁:(正常/损坏)
- 安全绳:(正常/断裂/磨损)
- 安全网:(齐全/缺失/损坏)
检查结果
- 吊篮是否符合搭建要求:(符合/不符合)
- 如不符合,请列出不符合项:
1.
2.
3.
验收意见
- 验收人:
- 验收日期:
- 验收结果:(合格/不合格)
- 如不合格,请列出不合格项:
1.
2.
3.
备注
- (可选,如有其他需要补充的信息)
---
注:此表用于记录高处搭建吊篮的检查和验收情况,目的是确保吊篮在施工过程中的安全性和稳定性。
在每次检查和验收时,应填写相关信息并进行检查结果和验收结果的判断。
挂篮检查验收连续刚构施工挂篮检查验收表施工单位:挂篮编号:施工部位:检查时间:序号。
检查部位。
检查内容。
检查标准1.模架拼装前检查。
标高、中线是否符合设计及规范要求;结构系统强度、刚度和稳定性是否符合设计要求;是否制定相应的安全专项措施,并进行安全技术交底;项目部、工区是否建立包保体系,责任是否落实到人。
2.模架拼装完成验收。
是否经厂家验收合格,并出具验收报告;工区、项目部是否逐级组织验收,并出具验收报告;安全稳定性是否满足有关安全要求。
3.主桁系统。
各部位焊缝完好,无裂纹;主桁无明显变形;前、后支撑完好、有效,无明显变形;后锚精轧螺纹钢筋、螺帽完好、无损伤。
4.滑道系统。
各段连接螺栓完好,连接可靠;顶面平顺,并涂有润滑剂,行走速度不应大于0.1m/mim;限位器应设置牢固;结构安全,无明显变形。
5.模板系统。
内、外导梁无明显变形,调节自如;各块模板之间螺栓完好,连接可靠;各部位焊缝完好,无裂纹;内外模板拉杆不得缺少,且连接可靠;平顺,无明显变形;底模纵梁无明显变形。
6.吊篮系统。
吊挂精轧螺纹钢筋、螺帽、连接器完好、无损伤;外露精轧螺纹钢包裹;前、后横梁完好、无明显变形;吊点处无明显变形,焊缝完好,无裂。
7.压重系统。
水箱焊缝完好,无裂纹,无漏水;水箱安装位置准确、刻度表示准确。
8.牵引系统。
手拉葫芦有效、可靠;精轧螺纹钢筋、螺帽、连接器完好、无损伤;使用前检查是否有损伤。
9.安全设施。
前上横梁操作平台稳固可靠、无明显变形;底模操作平台稳固可靠、无明显变形;上、下梯子安装可靠、无明显变形;防风缆绳安装可靠。
10.电气系统。
电气箱、盘、柜完好、门有锁、外壳接地良好;各部分电缆、电线无损伤或破损,绝缘良好;开关箱内漏电断路器完好、动作可靠,15天内做一次接地试验;墩旁托架接地良好,接地电阻R≤4欧姆;闸刀盖、插座盖完好;保险丝与受控设备容量匹配。
11.安全检查。
现场是否建立安质检查登记表;安全检查表检查落实是否到位。
挂篮验收记录表
施工单位工程名称
检查部位验收日期
序号验收项目检查内容检查标准存在问题
1 挂篮资质挂篮及模板系统设计及计算书、制作单位资质、挂篮探伤报告、
出厂合格证等资料是否齐全
资料齐全有效
2 行走轨道
轨道连接是否平顺、可靠,无变形轨道应平顺、错台不大于2mm
滑道各段以及和梁体连接螺栓是否完好,连接是否可靠各部位连接紧密
2 主桁
后锚
主桁后锚与梁体连接精轧螺纹不少于2根,且紧固、可靠。
后
锚精轧螺纹钢筋、双螺帽保护、连接器完好、无损伤。
支点下
滑板和勾板与挂篮主梁是否连接紧密,滑板和勾板是否焊接加
劲板。
各部位锚固良好
后锚反扣与主桁连接螺栓是否紧固,各部位焊缝完好无明显变
形。
各部位连接紧密,无变形
3 吊杆吊杆上下螺帽连接情况的检查,吊杆是否歪斜
上下螺帽应拧紧,上下螺帽应为双螺帽,吊杆不
得歪斜
前吊杆是否已受力拉紧应受力拉紧
后悬吊是否与梁体底板锚固锚固良好
吊杆是否存在电弧焊、气焊损坏现象禁止电弧焊、气焊损坏吊杆
4 滑梁
内、外滑梁调节自如,吊筋的连接是否可靠吊筋螺栓已拧紧
前后吊点处是否连接紧密、构件有无变形应连接紧密,构件无变形
5 模板各块模板之间螺栓是否完好连接可靠,有无变形连接可靠,完好无变形
6 各连接
部位
螺栓是否紧固螺栓应紧固
销子是否栓紧,销子与销孔是否存在相对滑动销子栓紧,有保险销
7 安全设施操作平台稳固可靠、无明显变形。
防护栏杆是否按标准设置,
安全网是否封闭。
上下通道(梯子)是否可靠。
平台牢靠,防护栏杆高度1.2m,安全网密闭,上
下梯道安全可靠
验收情况
作业队验收
项目部门验收
总工程师监理工程师。
