铁路建设项目甲供物资设备采购供应暂行办法(铁建设〔2006〕217号)
- 格式:doc
- 大小:46.00 KB
- 文档页数:6
关于进一步改进和加强铁路建设项目招标投标工作的通知(铁建设[2008]240号)为建立统一开放、竞争有序的铁路建设市场,规范铁路建设项目招投标工作,鼓励符合条件的设计、施工、监理企业积极参与铁路建设,根据当前铁路建设实际,现就有关事项通知如下:一、关于市场开放1.认真贯彻落实建设部、铁道部《关于进一步开放铁路建设市场的通知》(建市…2004‟234号)和《关于继续开放铁路建设市场的通知》(建市…2006‟87号)要求,鼓励具有公路、煤炭、城市轨道交通、水运、电子通信广电(通信)甲级设计资质的设计院,以联合体方式参与铁路专业工程设计;在施工标段划分时选择不涉及营业线施工的独立标段,由具有公路、港口与航道、水利水电、矿山、市政公用工程等施工总承包特级资质的施工企业投标;鼓励具有公路、矿山、城市轨道、电力、通信甲级资质的监理企业以联合体方式参加铁路工程监理工作。
2.经铁道部批准,具有施工总承包特级资质的施工企业可与具有独立法人资格及相应资质的专业工程公司(工程处)按照专业优势互补的原则,以专业联合的形式参加铁路建设项目施工投标。
参与站房工程投标的房屋建筑工程施工总承包特级(一级)资质企业可与建筑装修装饰工程专业承包资质企业进行专业联合。
3.为搞好施工和运输的协调配合,保障营业线行车安全,涉及营业线安全的施工标段,宜由具有长期营业线施工优势的施工企业参加投标。
二、关于资格审查与市场准入1.铁路建设项目的施工招标可采用资格预审或后审制度。
为保证资格审查公平公正、准确无误,采用资格预审时,招标人应组建资格审查委员会,按资格审查文件规定的评审办法对资格审查申请人的详细情况进行认真评审,完成审查后及时向铁道部招标办核备资格预审评审报告。
2.招标人要依据铁道部有关规定,结合项目和标段特点,合理设定各标段投标人资格需达到的项目经理及技术经济人员、机械设备、财务能力、经验业绩等最低标准,不得以不合理条件限制、排斥和歧视潜在投标人。
铁路建设项目甲供物资设备采购供应暂行办法第一章总则第一条为规范铁路建设项目甲供物资设备管理,保证甲供物资设备质量,节省工程投资,依据国家有关法律法规和铁道部相关规定,制定本办法。
第二条本办法所称铁路建设项目甲供物资设备,是指铁道部规定由铁道部组织建设单位或建设单位直接招标采购供应的物资设备。
第三条本办法适用于铁道部投资及铁道部与其他投资方合资的铁路大中型建设项目。
其他铁路建设项目可参照执行。
第四条铁道部成立以主管部领导为组长,计划、财务、科技、建设司,运输、监察局,鉴定、外资、工管中心等部门和单位负责人为成员的铁路建设项目甲供物资设备管理领导小组(简称领导小组),对铁路大中型建设项目甲供物资设备的采购、供应实施统一领导。
领导小组下设办公室(简称物资管理办),其工作由铁道部工程管理中心承担,主要负责组织、协调、监管甲供物资设备的采购、供应工作,定期提出甲供物资设备目录调整意见。
第五条铁路大中型建设项目甲供物资设备分铁道部组织建设单位采购供应(简称部管物资)和建设单位直接采购供应两类;铁道部定期公布甲供物资设备目录。
施工承包和施工总承包的工作内容将不再包含甲供物资设备的采购内容。
第六条甲供物资设备实行招标采购。
国内物资设备招标执行《工程建设项目货物招标投标办法》(发改委等部委第27 号令),进口机电产品招标执行《机电产品国际招标投标实施办法》(商务部令第13 号)。
第七条勘察设计单位应按照铁道部发布的甲供物资设备目录,提供物资设备清单,明确技术要求,单独计算物资设备购置费用及相关费用,提供物资设备进场建议计划,为甲供物资设备招标采购提供基础资料。
第八条本办法实行后,建设单位的建设管理责任不变。
第二章部管物资管理第九条物资管理办负责大中型铁路建设项目部管物资采购、供应的组织、协调、监管工作。
第十条部管物资的采购和供应工作在领导小组领导下进行,物资管理办负责组织、协调,建设单位负责采购合同签订和采购活动的执行。
验⼯计价管理规定⼤西铁路客运专线⼯程建设验⼯计价管理办法第⼀章总则第⼀条为加强⼤西铁路客运专线建设投资管理,规范验⼯计价⾏为,维护合同双⽅和股东的合法权益,正确掌握⼯程进度和投资完成情况,合理、有效地使⽤建设资⾦,确保⼤西铁路客运专线建设顺利实施,根据铁道部《关于印发<铁路建设⼯程验⼯计价办法>的通知》(铁建设〔2006〕211号)等相关规定,结合⼤西铁路建设实际,制订本办法。
第⼆条验⼯计价是指对铁路建设项⽬中⼯程施⼯、材料设备采购、勘察设计、征地拆迁等合同(包括补充合同、协议),以及建设管理费⽤开⽀中已完成的合格项⽬或⼯作,进⾏验⼯和计价活动的总称,以下简称验⼯计价。
第三条本办法适⽤于新建铁路⼤同⾄西安客运专线建设项⽬的验⼯计价⼯作。
本项⽬完成的所有投资都要进⾏验⼯计价。
建筑安装⼯程、设备⼯器具、征地拆迁和其他费⽤等均须通过验⼯计价来确认已完⼯程数量和计算价款;勘察设计费、⼯程咨询费、监理费等其他投资费⽤须通过验⼯计价来确认已完⼯作的数量和计价;建设单位管理费在批准的预算内,按有效⽀付凭证进⾏归类统计计价。
第四条验⼯计价遵循的原则和要求。
验⼯计价应遵循合法、诚信的原则;验⼯计价的办理必须实事求是,根据实际完成且质量合格的⼯程数量或⼯作内容进⾏验⼯计价,验⼯计价⼯作按先验⼯、后计价的原则进⾏,真实反映⼯程和投资完成情况,禁⽌虚假验⼯计价。
严格依据合同验⼯计价。
⼤西铁路客运专线有限责任公司﹙以下简称公司﹚要加强合同管理,除建设单位管理费外,其他费⽤必须依据合同验⼯计价。
按规定需要补充、完善合同的,及时补充、完善,严禁合同外验⼯计价。
第五条验⼯计价的依据(⼀)依法签订的⼯程施⼯、监理、勘察设计、物资设备供应等合同(含补充合同或协议);(⼆)铁道部下达的年度投资计划(含调整计划);(三)经批准的开⼯报告;(四)公司批准的施⼯组织设计;(五)公司下达的年度、季度投资计划;(六)经审核合格的施⼯图及批准的变更设计;(七)合同约定的⼯程或⼯作质量合格的证明⽂件。
南京动车组运用所设备采购招标再公告南京动车组运用所设备采购02、03、04、05、09、10、11、12、13、14、15、16、23、24,共14个包件,因购买标书不够三家,现需进行二次招标,公告如下:一、招标依据1.《中华人民共和国招标投标法》;2. 国家发展改革委等七部委令《工程建设项目货物招标投标办法》(第27号);3. 铁道部《铁路建设项目物资设备管理办法》(铁建设〔2006〕83号);4. 铁道部《铁路建设项目甲供物资设备采购供应暂行办法》(铁建设〔2006〕217号);5. 铁道部《关于铁路建设项目甲供甲控物资设备招标有关工作的指导意见》(铁建设函〔2007〕495号);6.《关于进一步规范铁路有形建设市场的通知》(铁建设〔2007〕202号);7.《关于南京动车运用所工程初步设计的批复》(铁鉴函〔2009〕880号)8.铁道部建设工程招投标管理办公室电话通知(编号:2009-560)9.《关于南京动车运用所招标关键设备技术条件的批复》(运装管验电〔2009〕3267号)10.《关于南京动车组运用所甲供设备招标计划的批复》(上局招办〔2009〕181号)11.国家及铁道部其他关于招标投标管理法规和文件。
12.本项目有关的设计文件。
二、招标范围及包件划分本次重新招标物资及各包件数量、投标人资格条件等见招标公告附表三、招标方式1.采用国内公开招标方式,相关信息招标人将在铁道部工程交易中心上海分中心网站及铁道部交易中心规定媒体上予以公开发布。
2.投标人对所投标包件一包一投。
①一个制造工厂对同一包件货物,只能委托一个代理商参加投标。
②不允许同一制造工厂和其代理商参与同一包件投标。
③法定代表人为同一个的两个及两个以上法人,母公司、全资子公司及其控股公司,不得在同一包件中同时投标。
3.本次招标不接受联合体投标。
四、资金来源铁路建设资金和自筹资金。
五、招标主要日程安排1.发布招标公告时间:2009年12月9日至2009年12月14日。
中国铁建物资集中招标采购管理暂行办法第一章总则第一条为适应股份公司发展的要求,规范物资采购行为,充分发挥中国铁建品牌效应和集团优势,降低采购成本,保证物资质量,提高股份公司整体盈利能力,根据国家有关法律法规,结合股份公司实际,制定本办法。
第二条股份公司系统物资集中招标采购分两级进行:Ⅰ级招标负责选择合作供应商,商定优惠幅度。
Ⅱ级招标负责在《中国铁建物资合作供应商名册》内进行物资采购招标以及《中国铁建集中招标采购物资目录》之外的,合作供应商覆盖地域范围之外的物资采购招标。
第三条在股份公司范围内建立两级招标机构:Ⅰ级招标机构即股份公司物资招标机构。
Ⅱ级招标机构即各集团公司、工程公司、项目部物资招标机构。
各单位要建立健全物资招标工作机构,专人负责,确定工作流程,明确职责,确保招标工作规范有序进行。
第四条对《中国铁建集中招标采购物资目录》实行动态管理,股份公司根据实际情况,适时调整物资集中招标采购范围。
物资集中招标采购范围:钢材、水泥、钢绞线、锚具、防水材料、土工材料、混凝土外加剂等。
第五条本办法适用于股份公司及所属各单位投资、承建的工程项目。
第六条建设单位对物资采购另有规定的,从其规定,集团公司须将建设单位有关文件报Ⅰ级招标机构备案。
第二章机构与职责第七条股份公司成立物资集中招标采购领导小组,组长由分管物资工作的副总裁担任,成员由设备物资、科技设计、经营计划、工程管理、安全质量监督、财务、法律合规和纪检监察等部门负责人组成。
下设办公室,其职能工作由设备物资部履行。
第八条股份公司设备物资部职责1、依据国家法律、法规、政策及股份公司有关规定,制定物资集中招标采购管理办法等规章制度;2、负责组织、协调、指导、监督、检查股份公司系统物资集中招标采购工作,领导Ⅰ级招标工作;3、负责组织建立中国铁建物资招标网;4、负责公布《中国铁建集中招标采购物资目录》;5、负责选定集中招标采购范围内各类物资的合作供应商,公布《中国铁建物资合作供应商名册》;6、组织开展供应商信用评价工作;7、协调股份公司系统内部物资供求关系。
铁道部文件(铁建设〔2012〕216号)铁道部关于印发《铁路建设项目物资设备管理办法》的通知各铁路局,各铁路公司(筹备组):现将修订后的《铁路建设项目物资设备管理办法》印发给你们,自2012年10月1日起施行,铁道部原发《铁路建设项目物资设备管理办法》(铁建设〔2006〕83号)、《关于铁路建设项目甲供甲控物资设备招标有关工作的指导意见》(铁建设函〔2007〕495号)、《关于重新印发〈铁路建设项目甲供甲控物资设备目录〉的通知》(铁建设〔2010〕163号)同时废止,其他涉及铁路建设物资设备文件与本办法相悖的,以本办法为准。
附件:铁路建设项目甲供物资设备目录中华人民共和国铁道部(章)2012年9月12日铁路建设项目物资设备管理办法第一章总则第一条为规范铁路建设物资设备管理,保证建设工程质量和生产安全,根据《建设工程质量管理条例》等相关规定,制定本办法。
第二条本办法适用于铁路大中型建设项目,其他铁路建设项目可参照执行。
第三条本办法所称铁路建设物资设备是指批准设计文件内的形成工程和实现工程功能所必需的物资、设备。
第四条铁路建设物资设备分为建设单位采购和承包方采购两类,以下简称甲供、自购物资设备。
第五条铁路建设采用列入国家实行生产许可证制度的工业产品目录、铁道部行政许可目录、铁路产品认证采信目录内的铁路专用设备,必须选用通过许可认证的物资设备。
第二章物资设备管理第六条铁道部建设管理司负责铁路建设物资设备的监督、管理和指导;铁道部工程管理中心(以下简称工管中心)可组织建设单位进行物资设备采购,对现场物资设备管理进行检查。
第七条建设单位作为建设项目的责任主体,对建设项目物资设备进行管理,组织对各种物资设备质量进行检查,采购或在工管中心组织下采购甲供物资设备。
第八条勘察设计单位是建设项目的设计主体,应在设计文件中明确物资设备的标准、规格、性能等技术指标以及物资设备费用等经济指标,对设计文件载明的数量、技术指标和经济指标负责。
中国铁路总公司建设物资采购供应实施办法(征求意见稿)第一章总则第一条为规范中国铁路总公司(以下简称总公司)建设物资采购供应管理,保证建设工程质量和生产安全,根据国家有关法律法规和《中国铁路总公司物资管理办法》《中国铁路总公司物资采购管理办法》等总公司相关管理规定,制定本办法。
第二条本办法适用于总公司管理的铁路基本建设项目(下称建设项目)物资采购供应管理工作,总公司管理的更改、小型等其他建设项目可参照执行。
第三条本办法所称建设物资是指经批准的建设项目设计文件内形成工程和实现工程功能所必需的物资。
第四条建设物资实行分类管理,分为甲供物资和自购物资两类。
其中:总公司采购和总公司组织建设单位(总公司管理的铁路公司和铁路局)联合采购的甲供物资统称为总公司管理甲供物资,建设单位自行采购的甲供物资统称为建设单位管理甲供物资,施工单位采购的建设物资统称为自购物资。
第五条建设物资采购应遵循公开、公平、公正和诚实信用原则,其技术和质量应符合国家、行业和总公司相关标准规定以及设计文件要求,满足建设项目供应需求。
第二章管理职责第六条总公司物资管理部是建设物资采购供应工作的归口管理部门,主要职责如下:(一)制定总公司建设物资采购供应工作的相关管理制度,并监督实施;(二)指导、监督建设物资的采购供应工作;(三)发布、调整甲供物资目录;(四)负责总公司利用外资的建设物资的采购和合同签订工作;(五)审批总公司管理甲供物资招标计划,组织总公司管理甲供物资的联合采购工作。
第七条建设单位是建设项目的责任主体,其物资管理部门是建设物资归口管理部门,主要职责如下:(一)贯彻执行总公司建设物资采购供应工作的相关管理制度,健全本单位建设物资采购供应管理制度;(二)负责总公司管理甲供物资的招标计划编制、报送和采购供应工作;(三)负责建设单位管理甲供物资的招标计划审批和采购供应工作;(四)督促、检查自购物资采购供应工作;(五)督促设计、施工、监理单位和物资供应商,承担相应的物资采购供应管理工作。

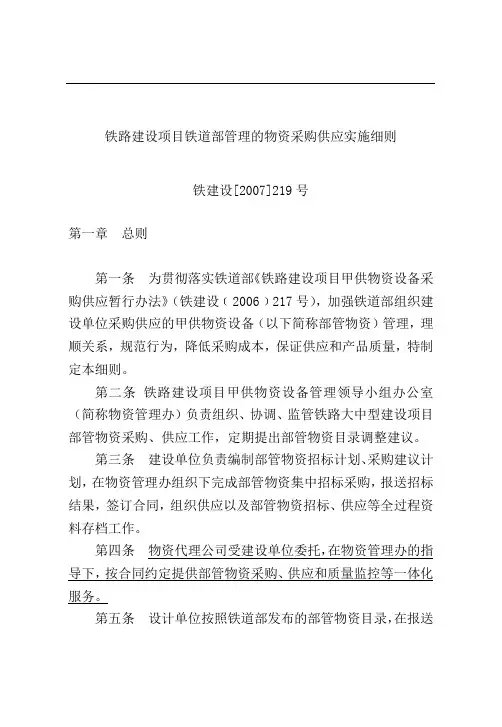

铁路建设项目铁道部管理的物资采购供应实施细则铁建设[2007]219号第一章总则第一条为贯彻落实铁道部《铁路建设项目甲供物资设备采购供应暂行办法》(铁建设﹝2006﹞217号),加强铁道部组织建设单位采购供应的甲供物资设备(以下简称部管物资)管理,理顺关系,规范行为,降低采购成本,保证供应和产品质量,特制定本细则。
第二条铁路建设项目甲供物资设备管理领导小组办公室(简称物资管理办)负责组织、协调、监管铁路大中型建设项目部管物资采购、供应工作,定期提出部管物资目录调整建议。
第三条建设单位负责编制部管物资招标计划、采购建议计划,在物资管理办组织下完成部管物资集中招标采购,报送招标结果,签订合同,组织供应以及部管物资招标、供应等全过程资料存档工作。
第四条物资代理公司受建设单位委托,在物资管理办的指导下,按合同约定提供部管物资采购、供应和质量监控等一体化服务。
第五条设计单位按照铁道部发布的部管物资目录,在报送初步设计文件的同时,向建设单位提供甲供物资清单,包括物资名称、规格、编制期概算价、运杂费、交货地点。
第二章物资投资管理第六条建设单位应在施工招标前,优化物资供应链,明确部管物资交货地点、交货计划,并根据交货地点变化调整运杂费费用,做好施工招标与部管物资招标的衔接工作。
第七条部管物资供应原则上采用直发方式。
从原产地至指定交货地点的采购、运输等费用,由建设单位负责;指定交货地点的卸车费以及以后费用纳入工程报价。
若指定交货地点发生变化,应调整相关费用。
第八条对于确需建立仓储基地,建设单位应组织专家研究确定方案后报物资管理办审查,报领导小组批准后实施。
对于建立仓储基地的建设项目,部分部管物资供应可采用厂发方式,从材料原产地至仓储基地的采购、运输、保管费等费用,由建设单位负责;从仓储基地到工地的运杂费、损耗及工地保管费等所有费用,纳入工程报价。
第九条部管物资通过招评标推荐的第一名中标候选人的拟中标价超出批复概算价,物资管理办负责组织建设单位、物资代理公司详细分析原因,经部计划、建设司,鉴定中心同意后公示中标结果。
概算清理相关知识提纲前言一、概算清理的目的二、概算清理的特点三、概算清理的主要原则四、概算清理的主要内容(一)施工图投资检算(二)I类变更清理(三)征地拆迁费用清理(四)各项价差调整(五)二类变更清理(申请使用预备费部分)(六)其他清理五、概算清理文件编制—1—前言铁路工程概算三超问题,是一个长期存在且很突出的问题。
产生的原因是多方面的,可能一个主要原因就是:概算控制“先紧后松、节约每一分钱”的思想,影响了铁路工程概算从决策阶段到建设管理全过程的活动,导致了三超现象的出现。
铁计【2007】97号文,《铁路基本建设项目投资控制管理办法》,成为克服概算三超问题的划时代标志文件。
铁路基本建设项目要实行全过程、全方位的投资管理,按项目(预)可行性研究报告、初步设计、工程招投标、项目实施四个阶段进行投资控制。
项目(预)可行性研究阶段应合理确定投资规模,铁道部主管部门为发展计划司;项目初步设计阶段批复设计概算,铁道部主管部门为工程设计鉴定中心;项目工程招投标、项目实施阶段按批准投资进行过程控制,铁道部主管部门为建设管理司.(预)可行性研究阶段:按照铁道部基本建设工程投资(预)估算编制办法进行编制,基本预备费按一至十一章费用总额的10%计列;初步设计阶段:项目初步设计概算分章节费用原则上要控制在批复投资估算额度内,基本预备费严格按照一至十一章费用总额的5%计列.为有利于项目实施过程的投资控制,批复项目初步设计总概算超过批复投资估算5%时,应报请铁道部技术经济协调小组研究决策(合资铁路需经法定程序讨论通过),项目初步设计总概算超出批复投资估算lO%时,需重新履行规定审批程序后批准执行。
在初步设计总概算批准后15日内编制初步设计鉴修概算报铁道部核备,并附技术经济指标统计表。
工程招投标阶段:项目建设单位组织设计单位按照批复的初步设计进—2—行施工图设计,并根据需要(可分站前、站后)编制施工图投资检算,基本预备费可按一至十一章费用总额的3%计列,投资检算报铁道部发展计划司、建设管理司、工程设计鉴定中心核备。

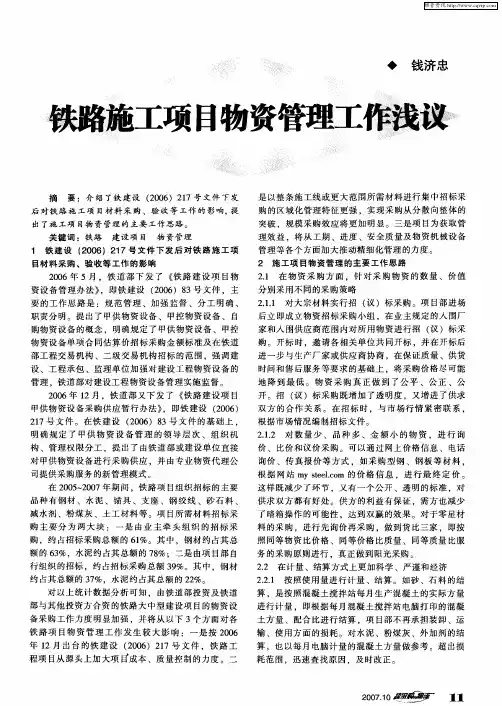

铁路施工总承包合同甲供物资设备问题研究摘要:铁道部为了规范和加强铁路建设物资设备管理,保证建设工程质量,降低工程成本,2006年至2009年陆续出台了甲供物资设备管理相关的制度办法,截至目前,甲供材料设备制度已经运转6年之久,在控制项目投资、保证甲供物资设备质量、节省项目投资做出了不可估量的作用。
但是笔者通过自身项目物资设备管理实践,归纳和分析了甲供材料设备供应组织、计价与结算、合同管理以及审计的实际操作过程及注意事项,提出加强甲供物资设备管理的对策和措施,以从根本上改变物资设备管理现状,减少材料设备供应的矛盾,提高我国铁路工程物资设备管理水平。
关键词:铁路建设项目施工合同物资设备中图分类号:tu723 文献标识码:a 文章编号:1674-098x(2012)08(b)-0106-02abstract: in order to standardize and strengthen railway construction materials and equipment management, ensure construction project quality, reduce project cost,the ministry of railways has introduced a material for equipment management system approach from 2006 to2009. up to now, for a material equipment system has been running for 6years, in the control of project investment, ensure a supply device quality, save the project investment has made immeasurable role. but through their project equipment management practice,this paper summarizes and analyzes the owner supply material equipment supply organization, valuation and settlement, contract management and audit of the actual operation process and the matters needing attention, put forward to strengthen a is for material and equipment management countermeasure and measure, in order to fundamentally change the materials and equipment management status quo, reducing the supply of materials and equipment. contradiction, improve our country railway engineering materials and equipment management levelkeywords: railway construction projects construction contract material equipment1 铁路甲供材料设备政策出台背景2006年7月铁道部为了规范和加强铁路建设物资设备管理,保证建设工程质量,降低工程成本,出台了《铁路建设项目物资设备管理办法》(铁建设[2006]83号),文中将铁路建设物资设备分为甲供物资设备、甲控物资设备和自购物资设备三大类。
该电子书收集了目前有效的铁路基本建设管理法律法规和各类规章办法百余篇,内容包括建设管理、投资管理、概预算编制(115、113号文等)、招投标(九部委和铁路招投标范本)、合同管理、标准规范、铁路用地环保等多方面。
由于编者能力有限,资料收集不够全面,不足之处请各位读者多多指正。
2010-4-9更新:07.1.4更新:1、铁路建设工程验工计价办法(铁建设[2006]211号)2、铁路工程施工安全技术规程(J260-2003)3、铁路建设工程安全生产管理办法(铁建设[2006]179号)4、铁路建设工程施工企业质量信誉评价办法(办建设发[2006]55号)5、建筑基桩检测技术规范(JGJ106-2003)6、工务安全规则(2006版)7、线路维修规则(2006版)2007-2-9 更新:1、工程质量安全监督管理办法(铁建设[2006]147号)2、公路工程施工招标投标管理办法(2006)3、关于加强铁路建设项目投资控制有关问题的通知(铁建设函[2006]666号)4、建设工程项目管理规范GBT 50326-20065、铁路工程优秀勘察设计奖评选办法(铁建设[2006]157号)6、铁路建设项目工程总承包办法(2006)2007-7-10 更新:1、中华人民共和国物权法(主席令2007第62号)2、铁路建设项目施工图考核办法(铁建设[2007]119号)3、关于优化建设项目管理改进评标方式提高工程质量的指导意见(铁建设[2004]89)4、铁路建设项目甲供物资设备采购供应暂行办法(铁建设[2006]217)5、关于印发铁路基本建设计划管理办法(铁计[2005]236号)6、铁路绿色通道建设实施指导意见(铁建设函[2007]472号7、铁路技术管理规程(2007年部令29号)2007-9-10 更新1、中华人民共和国城市规划法([1989]主席令23号)2、中华人民共和国公路法(修正)([1997]主席令25号)3、中华人民共和国环境影响评价法([2002]主席令77号)4、中华人民共和国环境噪声污染防治法([1996]主席令77号)5、中华人民共和国土地管理法(第二次修正)([1998]主席令08号)6、中华人民共和国政府采购法([2002]主席令68号)7、生产安全事故报告和调查处理条例(2007国务院令第493号)8、铁路交通事故应急救援和调查处理条例([2007]国务院令501号)9、铁路经济合同管理办法(铁政策[1994]147号)10、铁路环境监测管理办法(铁计[1994]154号)11、铁路施工企业资质管理办法(铁建[1996]99号)12、铁路货物运价规则(铁运[2000]71号)13、铁路桥梁检定评估工作规则(铁运[2004]42号)14、隧道衬砌安全等级评定(铁运函2004174)15、桥隧大维规(2000版)2007-11-11 更新:1、建设工程监理规范(GB50319-2000)2、铁路建设项目Ⅰ类变更设计问责暂行办法(铁建设[2007]111号)3、 FIDIC红皮书1999(中英文对照)4、建设工程施工合同(示范文本)5、建设工程安全生产管理条例(国务院令[2003]393号)6、铁路营业线施工及安全管理办法(铁办[2007]186号)7、普速铁路工程质量控制要点8、建设工程文件归档整理规范(GBT20328-2001)9、科学技术档案案卷构成的一般要求GBT1182210、 ; 铁路建设工程安全质量事故与招投标挂钩办法20072007-12-14 更新:1、关于建立铁路建设项目激励约束考核机制的指导意见(铁办[2007]35号)2、建设项目管理机构管理办法指南(建建[2007]72号)3、铁路建设项目部管物资采购供应实施细则(铁建设[2007]219号)4、建筑工程安全生产监督管理工作导则(建质[2005]184号)5、电气化铁路有关人员电气安全规则(1979)2008-1-14 更新:1、铁道部客运专线技术系统集成管理办法(铁建设[2007]16号)2、关于铁道部基本建设大中型项目开工条件和办理程序的有关规定(2007)3、铁路建设项目管理机构管理办法(铁建设[2007]177号)4、铁路铁路客运专线竣工验收暂行办法(铁建设[2007]183号)5、铁路客运专线建设管理指南(2007)6、关于执行《高危行业企业安全生产费用财务管理暂行办法》有关问题的通知(铁建设[2007]139号)7、关于发布《铁路建设工程监理规范》的通知(铁建设[2007]136号)8、铁路建设工程监理管理暂行规定(铁建设[2007]176号)9、铁路建设项目施工图投资检算管理暂行办法(铁建设[2007]110号)10、铁路建设项目预可行性研究可行性研究和设计文件编制办法(铁建设[2007]152号)11、铁路优质工程勘察设计奖评选办法(铁建设[2007]209号)12、关于发布铁路建设项目施工招标文件示范文本的通知(铁建设[2007]107号)13、关于发布《铁路工程工程量清单计价指南(土建部分)》的通知(铁建设[2007]108号)14、关于进一步规范铁路有形建设市场的通知(铁建设[2007]202号)15、关于迁改工程、工程咨询和第三方检测招标投标有关问题的通知(铁建设函[2007]580号)16、关于调整铁路工程建设单位管理费标准的通知(铁建设[2007]77号)17、关于时速200公里及以上铁路工程控制网测量费用标准的通知(铁建设[2007]116号)18、关于加强铁路局基本建设财务管理的通知(铁财[2006]150)19、关于加强合资铁路铁道部出资人代表管理的指导意见(铁计[2007]10号)20、关于明确对合资铁路公司以土地征拆折价入股会计处理的通知(财基[2007]19号)21、铁道部统借统还债务性资金用于合资铁路项目管理办法(试行)(铁财[2007]64号)22、铁路基本建设项目投资控制管理办法(2007)23、引起铁路行车事故的工程质量责任调查及经济损失赔偿暂行规定(铁建设[2007]79号)08-4-1 更新1、中华人民共和国公司法([2005])主席令42号)2、关于发布铁路基本建设管理程序及职责分工的通知(铁计函[2004]393号)3、铁路建设项目竣工验收交接办法(铁建设[2008]23号)4、建设部关于修改《建设工程勘察质量管理办法》的决定(建设部令[2007]163号)5、时速200~250公里有砟轨道铁路工程测量指南(试行)(铁建设函[2007]76号)6、经营性公路建设项目投资人招标投标管理规定(交通部令[2007]8号)7、最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(法释[2004]14号8、建设工程价款结算暂行办法(财建[2004]369号)9、建设工程质量保证金管理暂行办法(建质[2005]7号)10、铁路基本建设计划管理办法(铁计[2005]236号)11、关于加强合资铁路公司财务管理的意见(铁财函[2006]667号)12、关于加强国家铁路资本金核算的通知(铁财[2006]149号)13、关于明确合资铁路建设期间财务管理和会计核算的通知(铁财[2007]11号)14、关于进一步明确使用铁道部统借统还债务性资金工作程序的通知(铁财函[2007]779号)15、关于铁路大中型基本建设项目建设单位管理费实行预算管理的通知(办财发[2005]27号)16、基本建设财务管理规定(财建[2002]394号)17、转发财政部关于解释《基本建设财务管理规定》执行中有关问题的通知(办财发[2004]20号)18、关于加强委托代建项目财务管理的通知(铁财[2007]145号)19、关于建设资金支付实行实时监控的通知(财基[2005]01号)20、关于规范铁路基本建设项目招投标费用收入及支出管理的通知(办财发[2004]55号)21、铁路运输企业固定资产管理办法(铁财[2005]235号)22、铁路基本建设项目竣工财务决算和交付资产编制办法(铁财[2002]92号)23、关于印发外资借款管理和核算办法的通知(铁财[2006]69号)24、铁路运输企业废旧轨料管理办法(铁财[2007]19号)25、关于进一步加强代扣代收代征税款手续费管理的通知(财行[2005]365号)26、关于规范代扣代收代征税款手续费财(财运[2006]198号)27、关于印发《铁路单位帐户管理补充办法》的通知(铁办[2006]194号)28、关于进一步加强铁路单位账户管理的通知(铁财函[2007]134号)29、关于加强委托代建项目财务管理的通知(铁财[2007]145号)30、中华人民共和国土地管理法实施条例(国务院令[1998]256号)31、建设项目用地预审管理办法(国土资源部令[2004]27号关于印发《铁路铁路客运专线竣工验收暂行办法》的通知[日期:2009-10-29]来源:作者:[字体:大中小]铁道部文件铁建设〔2007〕183号关于印发《铁路铁路客运专线竣工验收暂行办法》的通知各铁路局,各客运专线公司(筹备组):现发布《铁路客运专线竣工验收暂行办法》,自发布之日起实行。
铁路物资采购、供应的暂行规定文章属性•【制定机关】铁道部(已撤销)•【公布日期】1994.07.13•【文号】•【施行日期】1994.07.13•【效力等级】部门规章•【时效性】现行有效•【主题分类】商务其他规定,政府采购正文铁路物资采购、供应的暂行规定(1994年7月13日)为适应社会主义市场经济的发展形势,明确铁路物资采购、供应的责任,发挥铁路的整体优势,及时、齐备、质量良好、经济合理地搞好路料供应,保证铁路运输、生产、建设的物资需要,按照社会主义市场经济大流通、大市场、大贸易的要求,根据铁道部关于深化铁路改革若干问题的意见,结合铁路的实际,对铁路物资采购、供应作如下规定。
第一条加强物资采购、供应的归口管理。
全路各级物资部门和物资企业对全路主要物资担负采购和供应职能,是各级铁路单位物资采购供应的归口管理部门,应按照分工管理权限搞好全路物资采购、供应,充分发挥管理职能。
第二条物资采购、供应权限实行统放结合、合理分工的原则。
(1)对关系到运输、建设、生产的铁路重要物资,由中国铁路物资总公司(以下简称物资总公司)及所属物资公司集中统一采购,负责组织供应,保证需要(物资总公司组织供应的铁路重要物资目录见附件一);(2)对有一定统配数量和市场资源相对充裕的铁路重要物资,引入竞争机制,由物资总公司协调供应关系,各单位可以多渠道获得资源(物资总公司协调供应的铁路重要物资目录见附件二);(3)与行车有关的重要加工物资,多年来已经建立了较稳定的供需关系,可以继续通过这种渠道获得资源,也可以利用自身优势开拓市场。
第三条加强铁路重要专用物资的管理。
铁路重要专用物资,凡属附件一所列品种,由物资总公司组织各物资公司统一采购,物资总公司直接掌握分配。
第四条实行物资采购、供应责任制度。
物资总公司组织供应的铁路重要物资,由物资总公司承担保供责任。
其余物资,谁采购,谁订合同,谁负保供责任。
各级物资部门应建立、健全质量责任制度,把好进料质量关。

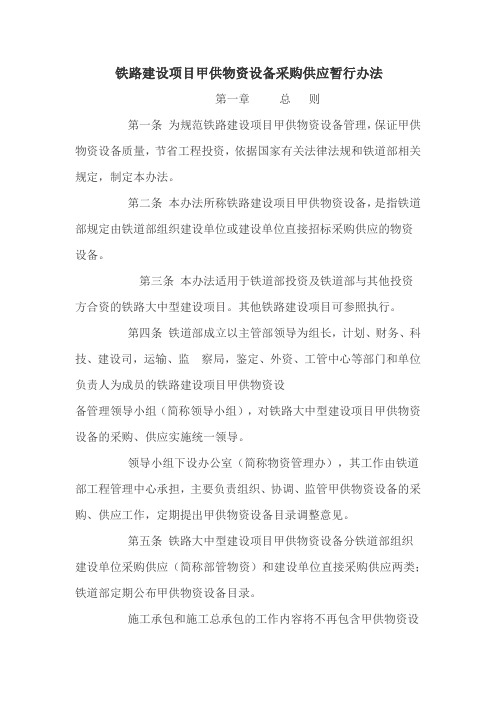

铁路建设项目甲供物资设备采购供应暂行办法(铁建设〔2006〕217号)第一章总则第一条为规范铁路建设项目甲供物资设备管理,保证甲供物资设备质量,节省工程投资,依据国家有关法律法规和铁道部相关规定,制定本办法。
第二条本办法所称铁路建设项目甲供物资设备,是指铁道部规定由铁道部组织建设单位或建设单位直接招标采购供应的物资设备。
第三条本办法适用于铁道部投资及铁道部与其他投资方合资的铁路大中型建设项目。
其他铁路建设项目可参照执行。
第四条铁道部成立以主管部领导为组长,计划、财务、科技、建设司,运输、监察局,鉴定、外资、工管中心等部门和单位负责人为成员的铁路建设项目甲供物资设备管理领导小组(简称领导小组),对铁路大中型建设项目甲供物资设备的采购、供应实施统一领导。
领导小组下设办公室(简称物资管理办),其工作由铁道部工程管理中心承担,主要负责组织、协调、监管甲供物资设备的采购、供应工作,定期提出甲供物资设备目录调整意见。
第五条铁路大中型建设项目甲供物资设备分铁道部组织建设单位采购供应(简称部管物资)和建设单位直接采购供应两类(建管物资);铁道部定期公布甲供物资设备目录。
施工承包和施工总承包的工作内容将不再包含甲供物资设备的采购内容。
第六条甲供物资设备实行招标采购。
国内物资设备招标执行《工程建设项目货物招标投标办法》(发改委等部委第27号令),进口机电产品招标执行《机电产品国际招标投标实施办法》(商务部令第13号)。
第七条勘察设计单位应按照铁道部发布的甲供物资设备目录,提供物资设备清单,明确技术要求,单独计算物资设备购置费用及相关费用,提供物资设备进场建议计划,为甲供物资设备招标采购提供基础资料。
第八条本办法实行后,建设单位的建设管理责任不变。
第二章部管物资管理第九条物资管理办负责大中型铁路建设项目部管物资采购、供应的组织、协调、监管工作。
第十条部管物资的采购和供应工作在领导小组领导下进行,物资管理办负责组织、协调,建设单位负责采购合同签订和采购活动的执行。
由专业物资代理公司提供采购供应服务。
第十一条物资管理办的职责一、拟定铁路建设项目甲供物资设备目录,定期提出甲供物资设备目录调整建议;二、拟定部管物资采购供应服务要求,拟定部管物资采购实施方案和物资代理公司选择方案,按批准方案选择物资代理公司;三、组织建设单位与物资代理公司签订物资设备采购供应服务合同;四、组织审查物资代理公司编制的部管物资采购计划、供货计划和招标计划、招标文件;五、组织建设单位报送招标计划;对物资设备招标活动进行指导,组织建设单位确定中标人,报送评标报告;六、组织建设单位与中标人签订物资设备生产合同;七、组织协调部管物资设备供应工作,负责调整供货实施计划、跨项目调剂物资设备供应;八、对物资代理公司采购和供应服务工作进行考核;九、提出合格物资设备生产商目录和市场格局优化整合方案;十、预测部管物资的需求,对特殊物资设备,经领导小组批准后,可先期签订采购意向协议,待建设单位明确后组织建设单位签订物资采购供应合同。
第十二条建设单位的职责一、与选定的物资代理公司签订物资设备招标采购和供应的服务合同;二、及时向物资管理办报送本项目的部管物资采购计划和技术要求;三、参与审查物资代理公司编制的供货计划、招标计划、招标文件,在物资管理办组织下上报招标计划;四、在物资管理办组织下,确定中标人,与中标人签订物资设备生产供应合同;五、组织验收物资代理公司组织供应的部管物资;六、支付部管物资的货款;七、调配、管理本项目的部管物资;八、参与对物资代理公司采购和供应服务工作的考核;九、组织本项目的部管物资设备索赔事宜。
第十三条物资代理公司受建设单位的委托,在物资管理办的指导下,承办以下工作:一、准确掌握并向物资管理办提供供应商分布、产品及技术发展等市场信息,协助物资管理办制定招标采购实施方案和市场格局优化整合方案;二、根据建设单位报送的物资设备清单和采购计划,汇总编制部管物资集中采购计划;三、根据批准的采购计划编制招标计划;四、根据批准的招标计划编制物资设备招标文件;五、按照审查后的招标文件承办招标工作;六、督促生产商履行物资设备生产供应合同;七、具体负责部管物资质量监控和索赔工作;八、物资管理办委托的其他工作。
第十四条物资代理公司的基本条件:一、具备独立企业法人资格;二、具备提供物资设备服务需要的资格或资质;三、有完善的管理制度和质量保证体系;四、有相应的专业技术人员;五、铁道部规定的其他条件。
第十五条物资代理公司必须严格履行物资采购供应服务合同,做好物资设备采购供应工作。
由于物资代理公司原因,影响物资设备招标、供应,或出现质量问题的,物资管理办将根据问题性质对物资代理公司做出批评教育、责令整改等处理,直至终止合同;造成经济损失的,按合同约定履行赔偿责任;性质特别恶劣的,清出铁路市场。
第三章部管物资招标第十六条部管物资必须按规定实行招标采购,招标工作在铁道工程交易中心进行。
进口物资设备按国家有关规定办理。
第十七条建设单位根据项目施工组织设计和物资设备采购周期,及时向物资管理办报送本项目部管物资的清单、技术要求和采购计划,同时抄送物资代理公司。
报送的具体要求由物资管理办确定。
第十八条在特殊情况下,经物资管理办报请领导小组批准,部分部管物资可由建设单位招标采购。
第十九条物资代理公司汇总建设单位提报的物资设备清单、技术要求和采购计划,按照集中采购的原则,编制物资设备采购计划,报物资管理办审查,并根据审查后的采购计划编制招标计划。
第二十条物资管理办组织建设单位对物资代理公司编制的招标计划进行审查,并组织建设单位将审查后的招标计划报铁道部工程招投标管理办公室批准。
第二十一条物资代理公司应加强市场调查,在满足建设需要的基础上,合理选择招标时间和招标内容;特殊情况需要提前招标采购的,物资代理公司应向物资管理办提出建议。
第二十二条物资代理公司负责招标的具体事宜。
第二十三条在物资管理办组织下,建设单位与中标人签订物资设备采购合同。
建设单位应在采购合同中明确物资代理公司代表其督促生产厂商履行合同的相关事宜。
第二十四条物资设备采购合同签订后,物资管理办应将物资设备采购价格报送铁道部计划司、建设司和鉴定中心。
第二十五条部管物资中标价低于概算价格所节省的费用,列入建设项目招标节余;中标价格超出批准概算价格时,按变更设计程序办理,由建设单位向铁道部工程设计鉴定中心报告。
第四章部管物资供应第二十六条部管物资的供应,包括生产过程监控、督促供货、质量追踪等工作,由物资代理公司负责。
第二十七条物资代理公司根据物资管理办组织建设单位审查后的采购计划和供货合同,编制供货计划,供货计划经物资管理办组织建设单位审核后实施。
第二十八条特殊情况下,物资管理办有权调整供货实施计划,跨项目调剂物资设备供应。
建设单位应积极做好配合工作。
第二十九条在物资管理办指导下,物资代理公司代表建设单位督促生产商履行物资设备采购合同,跟踪物资设备生产制造、包装、装运等工作,对重要物资设备实行驻厂监造,督促物资设备供应商按时完成物资设备生产。
第三十条物资代理公司应督促物资设备生产商按时将物资设备送达指定地点,及时向物资管理办和建设单位通报物资设备生产和发货情况,货物发出后及时通知建设单位准备接收和验货。
第三十一条物资设备到达指定地点后,建设单位应组织工程承包单位和监理单位对物资设备的规格、型号、数量、品种、检测报告、合格证书、外观质量等按合同进行检查验收,对出现的问题及时通知物资代理公司解决。
第三十二条建设单位应根据物资设备采购合同和合同执行情况,经物资代理公司确认后,及时办理货款支付。
第三十三条建设单位应做好部管物资的接收、分配、调配等管理工作,避免影响施工或造成损失。
因建设单位原因延误施工或造成物资设备损失的,建设单位应承担相应的责任。
第三十四条对提前招标或其他原因确需进行仓储的物资设备,由物资管理办商建设单位后确定。
第三十五条物资代理公司必须及时向物资管理办和建设单位报告物资设备采购供应情况以及存在的问题,物资管理办和建设单位应及时协调解决。
由于不及时报告产生的问题由物资代理公司负责。
第五章建设单位采购供应的物资设备第三十六条建设单位负责的甲供物资设备,由建设单位依法采购、供应和调配。
第三十七条建设单位负责的甲供物资设备依法招标采购,除铁道部批准外,合同估算价在1000万元以上的,在铁道工程交易中心招标,其他在二级交易机构招标。
建设单位不得将依法必须招标的物资设备化整为零或以其他形式规避招标。
第三十八条建设单位负责的甲供物资设备招标人为建设单位,建设单位依照铁道部有关规定组织物资设备招标。
第三十九条建设单位负责的物资设备中标价低于概算价格节省的费用,列入建设项目招标节余;中标价格超出批准概算价格时,按变更设计程序办理。
第六章质量监控第四十条甲供物资设备生产商必须加强管理,确保产品质量,对产品质量负责。
物资设备生产商必须严格履行合同,不得转包、非法分包生产。
第四十一条物资代理公司必须做好物资设备采购供应全过程的质量监控,督促物资设备生产企业加强原材料采购、生产管理、产品检验检测、包装和售后服务工作。
第四十二条物资设备采购合同约定驻厂监造的物资设备,物资代理公司应组织有资质的单位对物资设备制造过程进行监督,物资设备出厂时,应附监造确认记录。
第四十三条物资代理公司应强化运输环节质量控制,根据物资设备接运工作的需要,指导物资设备包装和运输工作。
第四十四条工程承包单位和监理单位应按国家和铁道部有关规定对物资设备进行抽样,送交经国家计量认证或铁道部认可的检验机构检测。
第四十五条物资设备在质量保证期内出现问题时,建设单位及时将有关情况书面通知物资代理公司,重大问题同时报物资管理办。
第四十六条物资代理公司在收到物资设备问题书面通知后,应及时协调供货方处理质量问题;对重大质量问题,必要时由物资管理办组织建设单位、物资代理公司、供应商进行处理。
第七章生产商管理第四十七条铁道部建立开放、竞争、有序的铁路建设市场,鼓励质量好、重信誉、实力强的物资设备生产商参与铁路建设,为物资设备供应商在质量、价格、交货期、服务等方面参与公平竞争创造条件。
第四十八条铁路建设项目甲供物资设备采购实行合格生产商目录管理制度,只有列入铁路甲供物资设备合格生产商(简称合格生产商)目录的,才能参与铁路物资设备投标。
第四十九条合格生产商目录由物资管理办提出,领导小组审定。
物资管理办通过对生产商的技术、质量、服务、价格、能力、信誉等方面进行评价,将产品质量好、履约信誉高、企业实力强的物资设备生产商纳入合格生产商目录,实行动态管理。
凡依法经行政许可方可生产的物资设备,被许可企业即为合格生产商,采购这类物资设备只能在已获许可的企业范围内招标。
