桥梁工程下部结构施工技术
- 格式:docx
- 大小:19.78 KB
- 文档页数:4

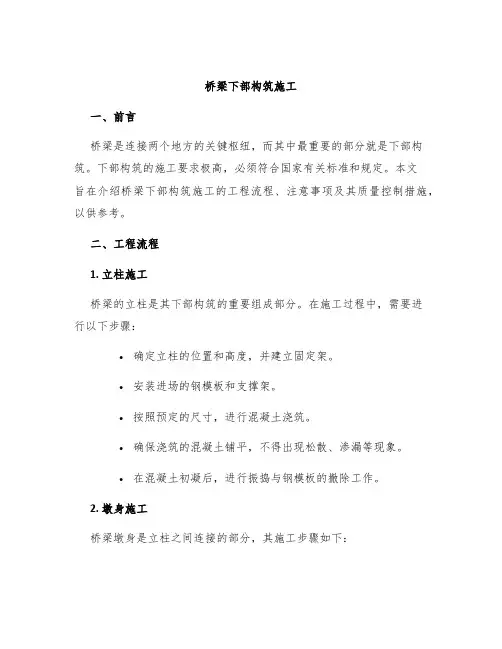

桥梁下部构筑施工一、前言桥梁是连接两个地方的关键枢纽,而其中最重要的部分就是下部构筑。
下部构筑的施工要求极高,必须符合国家有关标准和规定。
本文旨在介绍桥梁下部构筑施工的工程流程、注意事项及其质量控制措施,以供参考。
二、工程流程1. 立柱施工桥梁的立柱是其下部构筑的重要组成部分。
在施工过程中,需要进行以下步骤:•确定立柱的位置和高度,并建立固定架。
•安装进场的钢模板和支撑架。
•按照预定的尺寸,进行混凝土浇筑。
•确保浇筑的混凝土铺平,不得出现松散、渗漏等现象。
•在混凝土初凝后,进行振捣与钢模板的撤除工作。
2. 墩身施工桥梁墩身是立柱之间连接的部分,其施工步骤如下:•根据设计要求,将编制制成的钢筋笼垂直固定在现场预置的钢筋框架上。
•焊接组装模板,并在合适的位置进行定位固定。
•经复核无误后,进行混凝土浇筑。
•等待混凝土初凝后,进行墩身的振捣、撤模、刷脱模剂等,以保证表面质量。
3. 墩台施工墩台是连接上部结构和下部构筑的连续梁,在施工过程中,需要进行以下步骤:•按照预定的位置和高度,设置钢筋网格并连接楼型钢框架。
•在制作钢筋笼的同时,将编制好钢筋笼吊装到现场预制的钢模板上,并进行固定。
•按照设计要求进行混凝土的浇筑,同时做好振捣工作。
•在混凝土初凝后,进行模板的拆除、反拆和撤膜等工作。
4. 基础施工桥梁下部构筑的基础施工要求十分重要,应该在其他构件施工前进行。
具体的流程如下:•根据设计和预处理要求,在基坑底部进行连续墙、支撑、反斗钩等支撑设施的设置。
•对现场的地面进行打草、清理,必要时进行地基处理工作。
•根据设计规定,进行钢筋加工,然后进行基础的施工。
•在混凝土的浇筑前,检查和批准施工图纸、施工程序和质量计划。
三、注意事项在桥梁下部构筑施工过程中,需要注意以下事项:•要制定详细的施工计划和作业记录,以确保施工过程中的严密管理。
•要对进场的材料和设备进行严格的检查和复核,确保其符合相关标准和规定。
•施工现场要保持干净整洁,不得出现安全隐患和神秘事件。

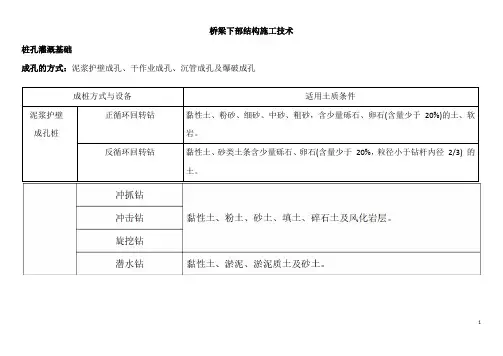

桥梁下部结构施工技术桩孔灌溉基础成孔的方式:泥浆护壁成孔、干作业成孔、沉管成孔及爆破成孔成桩方式与设备适用土质条件泥浆护壁成孔桩正循环回转钻黏性土、粉砂、细砂、中砂、粗砂,含少量砾石、卵石(含量少于20%)的土、软岩。
反循环回转钻黏性土、砂类土条含少量砾石、卵石(含量少于20%,粒径小于钻杆内径2/3) 的土。
护筒作用:1、定位;2、保护孔口、防止坍孔;3、桩顶标高控制依据之一;4、防止钻孔过程中的沉渣回流。
钻孔灌注桩施工流程图1→护筒制作并安放2→钻机就位3→钻孔到位4→终孔验收(孔位、孔深、孔径、垂直度)5→一次清孔6→吊放钢筋笼7→下放导管8→二次清孔9→放隔水球10→浇筑水下混凝土11→拔出护筒12→凿除桩头泥浆护壁成孔:材料、作用、性能、文明施工措施(绿色施工)材料:宜选用高塑性黏土或膨润土。
作用:护壁、携渣、润滑、冷却。
性能:相对密度应小于1.10;含砂率不得大于2%;粘度不得大于20Pa·s。
文明施工措施(绿色施工):1.现场应设置泥浆池和泥浆收集设施;2.废弃的泥浆、钻渣应进行处理;3.不得污染环境。
2.正、反循环钻孔★钻孔达到设计深度,灌注混凝土之前,孔底沉渣厚度应符合设计要求。
设计未要求时端承型桩的沉渣厚度不应大于50mm;摩擦型桩的桩径不大于 1.5m 时,沉渣厚度小于等于200mm; 桩径大于 1.5m 或桩长大于40m 或土质较差时,沉渣厚度不应大于300mm。
端承桩:只靠桩端的支承力起作用,桩表面与土的摩擦力可忽略不计。
摩擦桩:桩上的荷载大部分靠桩周与土的摩擦力来支承,同时,桩端下的土也起一定的支承作用。
端承桩:打在坚硬岩石上的,以贯入度为主。
摩擦桩:摩擦力来传递的,所以以设计标高为主。
3.冲击钻成孔:每钻进4~5m 应验孔一次(因为冲击钻很容易缩径),在更换钻头前或容易缩孔处,均应验孔并应做记录。
4.旋挖成孔:旋挖钻机成孔应采用跳挖方式,要避免扰动相邻已施工的钻孔桩。
一、承台施工(一) 围堰及开挖方式选择1. 干处:直接采用明挖基坑根据基坑状况采取一定措施后,安装模板,浇筑承台砼2. 水中:先设围堰(钢板桩围堰、套箱围堰、双壁钢围堰等)将群桩围在堰中然后在堰内灌注水下砼封底凝结后,抽干水,使各桩处于干处最后安装承台模板,浇筑承台砼围堰形式根据地质、水深、流速、设备条件等因素综合选择( 1 ) 钢板桩围堰:适用:各类土(包括强风化岩)的水中低桩承台基坑施工:①施打前:围堰上下游一定距离及两岸陆地设置经纬仪观测点,用以控制围堰长短边方向的钢板桩定位钢板桩的锁口应用止水材料捻缝,以防止漏水施打钢板桩必须有导向设备,以保证钢板桩的正确位置施打顺序按施组设计进行,一般由上游分两头向下游合龙②施打时:先将钢板桩逐根或逐组施打到稳定深度,然后依次施打至设计深度在垂直度有保证的条件下,也可一次打到设计深度钢板桩可用锤击、振动、射水等方法下沉较长的钢板桩,其相邻两钢板的接头位置应上下错开随时检查桩位是否正确,桩身是否垂直,不符合要求时应及时纠正或拔起重打( 2 ) 套箱围堰:① 有底套箱:适用:承台底与河床距离较大施工:承台模板安装完毕后抽水、堵漏,即可在干处灌注承台砼支撑:根据具体施工情况,可在钢护筒上设悬吊或支撑结构作为套箱的承重系统② 无底套箱:适用:承台标高较低,承台底距离河床较近或已进入河床支撑:以河床为支撑③套箱尺寸:根据承台尺寸、安装、放样误差确定套箱顶面标高根据施工期间出现的最高水位及浪高等因素确定套箱底面标高根据承台底标高及封底砼厚度确定④基底清理:下沉无底套箱前,按要求清理河床若套箱设置于岩面,应整平岩面如果岩面倾斜,宜将套箱底做成与岩面相同的倾斜度,以增加套箱稳定性并减少渗漏⑤封底:采用刚性导管进行水下砼封底封底砼厚度根据桩周摩擦阻力、浮力、套箱及砼重力等计算确定( 3 ) 双壁钢围堰:①适用:深水基础施工②尺寸:平面尺寸根据基础尺寸、安装及放样误差确定高度根据设计下沉深度和施工期间可能出现的最高水位及浪高等因素确定③结构设计:双壁钢围堰应专门设计,强度、刚度、稳定性、定位系统应满足设计要求构造根据下沉需克服的浮力、土壤摩阻力、基底抗力确定双壁钢围堰本身应分设多个对角的横向互不通水的隔水仓,以便下沉过程中分仓对称灌水、砂砾、砼④制作:按设计要求在工厂加工,分节分块的大小按工地吊装、移运能力确定双壁钢围堰拼焊后,应进行焊接质量检验及水密试验各节、块拼焊,应按照预先安排的顺序对称进行⑤下沉:按要求浮运定位,下沉至设计标高灌注封底砼前,应采用高压水枪对河床底面进行清理,整平潜水员采用高压水枪将桩身、箱壁上附着的泥浆冲洗干净,保证封底砼与桩身、箱壁的良好结合,达到止水效果⑥围堰着床后的允许偏差,应能满足承台在其施工时最小操作空间的要求3. 承台模板支承方式的选择,根据水深、承台类型、现有条件等因素综合考虑(二) 开挖基坑1. 基坑尺寸:一般采用机械开挖,辅以人工清底找平开挖尺寸要求根据承台尺寸、支模及操作要求、设置排水沟及集水井的需要等因素确定2. 基坑边坡:保证边坡稳定为原则根据地质、开挖深度、现场具体情况确定当坑壁不易稳定或放坡开挖受场地限制,或放坡开挖工程量太大不经济,可按具体情况采取加固坑壁措施(挡板支撑、砼护壁、钢板桩、锚杆支护、地下连续墙等)3. 坑顶设置防地面水流入基坑措施(截水沟)4. 排除地下水:采用普通排水方法难以解决,可采用井点降水法井点类型根据土层渗透系数、降水深度、工程特点进行确定(三)承台底处理1. 陆上:( 1 ) 承台底土质有足够承载力,且无地下水或能排干:按天然地基上修筑基础的施工方法进行施工( 2 ) 承台底土质松软,但能排干水:挖除松软土,换填 10-30cm 厚砂砾土垫层,使其符合基底的设计标高并整平再立模灌注承台砼( 3 ) 承台底土质松软,且不能排干水:用静水挖泥法换填水稳性材料立模灌注水下砼封底后,再抽干水灌注承台砼2. 水中:( 1 ) 河床为松软土:在板桩围堰内填入砂砾至承台底面标高填砂根据情况,可抽水填或静水填,要求能承受灌注封底砼重量( 2 ) 底层土承载力< 0.15H ㎏/cm²,且堰内水不易排干,填砂砾不能支承封底砼重量:提请监理、设计单位进行变更设计,或降低承台到能承受封底砼重量的土层,或提高承台采用吊箱围堰施工(四) 模板与钢筋1. 模板:( 1 ) 安装前:做好承台底处理破除桩头调整桩顶钢筋,做好喇叭口( 2 ) 模板结构:一般采用组合钢模,纵横楞木采用型钢施工前必须进行详细的模板设计,保证模板有足够的强度、刚度、稳定性一般先拼成若干大块,再由吊车或浮吊(水中)安装就位,支撑牢固( 3 ) 质量要求:平整、接缝严密、拆装容易,操作方便能可靠的承受施工过程中可能产生的各种荷载,保证结构各部位形状、尺寸的准确2. 钢筋:严格按设计规范、施工图的要求进行制作墩身的预埋钢筋位置要准确、牢固(五) 砼浇筑1. 砼配制:满足技术规范、设计图、施工的要求泵送砼对坍落度有要求为改善砼性能,根据具体情况掺加核实的外加剂(减水剂、缓凝剂、防冻剂等) 2. 拌和及运输:采用搅拌站集中拌和砼罐车通过便桥、船只运输到浇注位置采用溜槽、漏斗、泵车进行浇筑也可由砼泵直接在岸上泵入3. 分层:浇筑时要分层分层厚度根据振捣器功率确定,满足技术规范的要求4. 大体积砼:大体积砼浇筑除遵循一般砼施工要求外还应符合大体积砼的技术要求(六) 养护和拆模1. 养护:砼浇筑后要适时养护砼体积大、气温高情况下,注意防止砼开裂2. 拆模:砼强度达到拆模要求后再进行拆模(七) 深水承台施工:1. 注意温控防裂2. 砼中可掺入粉煤灰,加入粉煤灰的砼强度龄期按 60d 或 90d 计3. 处于低水位以下,特别是将围堰作为模板的承台:由于承台施工偏差难以控制,必须在施工时考虑相应的控制措施4. 水下封底砼:可直接泵送,也可以按导管法进行对于重要的、大体积的承台最好不要采用普通泵送砼,应采用水下不离析砼采用导管法要注意扩散范围,按经验一般为 6m围堰封底应全断面一次性浇筑完成,并在整个封底砼初凝前浇筑完成5. 承台砼:采用低水化热水泥和良好的粗细骨料,掺加合格的粉煤灰和适当的外加剂拌合物具有良好的和易性、可泵性,初凝时间长,坍落度损失小等特性6. 承台砼浇筑:砼浇筑应一次连续完成对于二次浇筑的施工缝,除凿毛外还应增设凹型桦槽,并埋设槽钢或工字钢,以增强其整体性分层浇筑时,上下层浇筑间隔时间不能过长,以免后浇的砼出现裂缝(八) 承台吊模常见缺陷原因及防治常见缺陷:吊杆松弛、底模下沉1. 原因分析:( 1 ) 模板设计的安全系数不够,支承系统不能承受承台砼和施工作业的全部重量,产生过来的挠度,甚至模板格栅断裂( 2 ) 底模格栅未采用纵横两道与桩基夹紧( 3 ) 吊杆紧固不够或电焊强度不足2. 防治措施:( 1 ) 模板设计要合理,是确保安全使用的关键( 2 ) 杆宜与桩基主筋电焊,并确保焊接质量( 3 ) 杆的直径与根数应经过计算二、墩台施工(一) 钢筋砼墩台1. 放样:在承台顶面准确放出墩台中心线和边线考虑砼保护层厚,标出主筋位置2. 钢筋:加工好的钢筋运至现场绑扎在配置第一层垂直筋时,应使其有不同的长度,以符合同一断面钢筋接头的有关规定随着绑扎高度的增加,用圆钢管搭设绑扎脚手架做好钢筋网片的支撑并系好保护层垫块条件许可,可事先加工成钢筋网片或骨架,整体吊装焊接到位3. 模板:( 1 ) 模板组合:标准钢模组合成分块模板片,板片高度及宽度视墩台身尺寸和吊装能力确定竖向用夹具连接 I 字钢立柱和板片,横向用销钉和槽钢横肋连接,将整个模板连成整体,安装就位,用临时支撑支牢另一面模板吊装就位后,用圆钢拉杆外套塑料管并加设锥形垫,外加垫块螺帽,内加横内撑,将两面模板横向连成整体,校正定位端头模板要与墙面模板牢固连接,认真采取支撑、加固措施,防止跑模、漏浆为保证模板的使用性能和吊装时不变形,模板必须具备足够的强度、刚度、稳定性( 2 ) 模板安装:直坡式墩台模板:为便于提升,宜有 0.5%-1%模板高度的锥度,在制作模板时可根据锥度要求加工一定数量的梯形模板,为适用于空心墩台,还需制作收坡式模板拼装式模板修筑圆形、方形墩:可视吊装能力,分节组拼成整体模板,以加快进度,保证质量及安全4. 脚手架:施工脚手架用螺栓连接在立柱上,立柱下部设置成可调斜撑,以确保模板位置正确浇筑墩台砼通常搭设普通外脚手架浇筑高墩台砼,需采用简易活动脚手架或滑动脚手架浇筑空心高墩台砼,宜搭设内脚手架,并兼做提升吊架5. 砼:( 1 ) 拌和:统筹安排砼拌和站的位置拌和站的拌合能力必须满足施工需要原材料质量、砼施工配合比、坍落度等必须符合设计要求( 2 ) 运输:水平运输:视运距和方量大小选用手推车、轻便轨道活底斗车、自卸汽车、砼拌和车垂直运输:常用各种吊机、扒杆、吊架、砼泵、砼泵车、皮带输送机等进行高墩台的砼浇筑( 3 ) 浇筑前准备工作:清理模板内的杂物、已浇砼面上的泥土检查模板钢筋,合格后方可浇筑砼( 4 ) 砼浇筑:①墩台身高度不大:可搭设木板坡道,中间钉防滑条,用手推车运输砼浇筑②墩台身高度较大:砼下落高度> 2m ,要使用溜管、串筒③拼装式模板用于高墩台:分层支撑、分层浇筑浇筑第一层砼时,在墩台身内预埋支承螺栓,以支承第二层模板的安装和砼的浇筑④沉降缝:砼应分层、整体、连续浇筑,逐层振捣密实轻型墩台需设置沉降缝,缝内填塞沥青麻絮或其他弹性防水材料,并和基础沉降缝保持垂直贯通⑤浇筑时检查:浇筑时要随时检查模板、支撑是否松动变形、预留孔、预埋支座钢板是否移位发现问题要及时采取补救措施砼浇筑完成应适时覆盖洒水养护预松模板拉杆透水养护拆模后可采用喷洒养护剂、圈套塑料养护( 6 ) 轻型薄壁墩台浇筑:为防止出现砼裂缝,施工时应认真进行砼配合比设计,严格计量投料,精心施工,重视养护为保持墙体稳定,砼浇筑后,要抓紧安排支撑梁砼的施工,以及上部构件的吊装,使整个构造物早日形成受力框架( 7 ) 高大后仰桥台浇筑:为平衡偏心,应在浇筑墩台身砼之后,及时填筑台后路堤土方,防止桥台后倾或前滑未经填土的台身露出地面的高度< 4m ,以防因偏心造成基底的不均匀沉陷(二)石砌墩台施工1. 石料与砂浆:石砌墩台系用片石、块石、粗碎石以水泥砂浆砌筑石料与砂浆的规格要符合有关规定( 2 ) 适用:浆砌片石:高度< 6m 的墩台身、基础、镶面、各式墩台身填腹浆砌块石:高度> 6m 的墩台身、镶面或应力要求大于浆砌片石砌体强度的墩台浆砌粗料石:用于磨耗、冲击严重的分水体及破冰体的镶面工程,整齐美观要求的桥台墩身2. 一般要求:( 1 ) 砌块在使用前必须浇水湿润,表面的泥土、水锈应清洗干净( 2 ) 基础的第一层砌块:基底为岩层或砼基础:先清洗、湿润基底表面,再坐浆砌筑基底为土质:可直接坐浆砌筑( 3 ) 分层砌筑:砌体应分层砌筑,砌体较长可分段分层砌筑两相邻工作段的砌筑差< 1.2m分段位置尽量设置在沉降缝、伸缩缝处各段水平砌缝应一致( 4 ) 砌筑顺序:各砌层先砌外圈定位行列,然后砌筑里层外圈砌体应与里层砌体交错连成一体位于流冰或有重大漂浮物河中的墩台,砌体外露面镶面宜选用较坚硬的石料或高强度砼预制块进行镶砌砌体里层应砌筑整齐,分层应与外层一致,应先铺一层适当厚度的砂浆再安放砌块和填塞砌缝砌体外露面应进行勾缝,并应在砌筑时靠外露面预留深约 2cm 的空缝备作勾缝之用砌体隐蔽面砌缝可随砌随刮平,不另勾缝( 5 ) 砌缝:砌块安放稳固,砌块间砂浆饱满,粘结牢固,不得直接贴靠或脱空砌筑时,底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,然后在石块放好后用砂浆填满捣实用小石子砼填竖缝,应以扁铁捣实( 6 ) 砌筑上层时,应避免振动下沉砌块( 7 ) 砌筑工作中断后恢复砌筑,已砌筑的砌层表面应清扫和湿润3. 砌筑方法:( 1 ) 一般方法:同一层石料及水平灰缝的厚度要均匀一致每层按水平砌筑,丁顺相间,砌石灰缝互相垂直砌石顺序:角石→镶面→填腹填腹石的分层高度应与镶面相同( 2 ) 圆端、尖端、转角砌体的砌石顺序:自顶点开始,按丁顺排列接砌镶面石圆端形桥墩的圆端点不得垂直灰缝,砌石应先从顶端开始先砌,然后按照丁顺相间排列,接砌四周镶面石4. 砌体质量要求:( 1 ) 所用各项材料类别、规格、质量符合要求( 2 ) 砌缝用砂浆或小石砼铺填饱满、强度符合要求( 3 ) 砌缝宽度、错缝距离符合规定,勾缝坚固、整齐,深度和形式符合要求( 4 ) 砌筑方法正确( 5 ) 砌体位置、尺寸不超过允许偏差。

桥梁下部结构施工技术交底桥梁下部结构施工技术交底是指在桥梁下部结构施工过程中,施工方对施工工艺、工程机械设备、施工方法、质量控制等方面进行详细交底。
本文将介绍桥梁下部结构施工技术交底的内容要点,以及施工过程中需要注意的事项。
一、桥梁下部结构施工技术交底内容要点:1.工程概况:对桥梁下部结构施工工程的地理位置、施工范围、线形、桥梁类型等进行详细说明。
2.施工组织设计:包括施工队伍组织、施工工区划分、办公区布置等,确保施工过程的顺利进行。
3.施工工艺:介绍桥梁下部结构施工的主要工艺流程,包括基础开挖、悬挑段施工、墩台施工等。
4.施工方法:对不同施工阶段采用的施工方法进行详细说明,包括施工机械的选择、施工顺序、工序交接等。
5.施工机械设备:对施工中使用的机械设备进行介绍,包括起重机械、挖掘机械、混凝土搅拌设备等。
6.安全技术措施:重点强调施工过程中的安全问题,包括施工人员安全教育、机械设备使用安全、现场防护等。
7.质量控制:介绍施工过程中的质量控制措施,包括材料验收、施工工艺要求、施工记录等。
8.工期计划:制定详细的施工工期计划,对工程进度进行控制。
9.合同条款:重点介绍施工合同中的关键条款,确保施工过程符合法律法规。
10.监理要求:对监理工作进行明确交代,包括监理日志、验收报告等。
二、桥梁下部结构施工技术交底注意事项:1.交底会议要组织好,确保与会人员理解施工技术要求,并能够提出问题和建议。
2.交底材料要准备充足,包括施工图纸、工艺文件、合同条款等。
3.交底内容要全面,尽可能详细地介绍施工技术要点,避免产生理解偏差。
4.交底过程中要留有足够的时间进行问题解答和讨论,确保施工过程的顺利进行。
5.交底记录要做好,将交底议事内容、问题解答、决策结果等进行详细记录。
6.交底后要进行跟踪检查,确保施工人员按照交底要求进行工作。
7.交底过程中要重视安全问题,使施工人员明确施工安全措施,做到安全第一8.交底后要及时制定施工方案和工程进度计划,确保施工能够按计划进行。
桥梁下部构造专题施工方案1 钻孔灌注桩施工措施1.1准备工作:工作内容包括钻机平台、制作和埋设护筒、制备泥浆三个项目。
钻机平台旳平面尺寸按桩基设计旳平面尺寸、结合钻机底座平面尺寸、钻机移位规定、施工措施及其他机具设施布置等状况确定。
钻机场地为陆地时,平整场地,清除杂物,夯打密实,防止钻机产生不均匀沉陷。
场地为陡坡时,用枕木或木排架搭设结实稳定旳工作平台。
在水中钻孔时,搭设水上工作平台,首先运用打桩船将临时钢管桩打入就位,然后搭设临时钻机工作平台,平台保证能支承钻孔机械、护筒加压、钻孔操作、吊放钢筋笼以及灌注水下砼时也许产生旳重量,并有足够旳刚度,保持稳定。
栈桥搭设,用直径18cm木桩用木夯打入水中,构成满堂式支架,上铺20cm×20cm方木作为纵梁,纵梁上铺5cm厚木板构成栈桥,栈桥设计应满足钻机和小型设备在其上行走旳规定。
1.2制作和埋设护筒护筒是钻孔灌注桩施工旳重要环节之一,有固定桩位、导向钻头、隔离地面水并保证孔内水头高出施工水位一定高度,形成静水压力,以保证孔壁不致坍塌。
在施工过程中往往由于护筒埋设不规范,发生坍孔、偏位等事故,导致不必要旳损失。
因此要将护筒旳制作和埋设作为钻孔灌注桩施工中旳重点项目来抓。
1.2.1护筒旳材料和制作旱地及浅水钻孔桩一律采用钢护筒,深水钻孔桩采用钢筋砼护筒和钢护筒相结合。
护筒内径比钻孔桩设计直径大20-40cm,每节护筒旳高度,一般为1.5m-3m, 视详细状况确定。
两节或多节护筒相接时,采用电焊加密水性材料连接,保证护筒有足够旳刚度并不漏水。
1.2.2导向架根据本协议段水文地质状况,护铜下沉长度在5m左右。
为保证钻孔桩旳施工精度不超过容许误差范围,首先要保证护筒旳下沉精度。
为此,护筒采用导向架导向下沉。
1.2.3护筒旳埋设陆上部份:Ⅰ.先精确放样定准,设置保护桩后,用人工开挖;Ⅱ.护筒就位,复查对中无误后,回填粘土并扎实,护筒顶面规定高出地面2.0m。

桥的下部结构施工方案1. 引言桥的下部结构是桥梁工程中的重要组成部分,它承担桥梁的重量,并将荷载传递到桥墩上。
因此,下部结构的施工方案对于保证桥梁的安全和持久性至关重要。
本文将就桥的下部结构施工方案进行详细的介绍和讨论。
2. 施工前准备在进行桥的下部结构施工之前,需要进行详细的施工前准备工作。
这些准备工作包括但不限于以下几个方面:•设计准备:根据设计图纸和相关技术要求,编制详细的施工方案和施工图,并明确施工的步骤、工序和材料要求。
•场地准备:在施工现场进行场地勘测和测量,清理施工区域,并确保施工区域的平整度和承载力达到要求。
•材料采购:根据设计要求和施工方案,采购所需的钢筋、混凝土、模板等施工材料,并进行质量检测和验收。
•机械设备准备:根据施工方案和现场实际情况,配备必要的机械设备和工具,包括起重机、搅拌站、打桩机等。
3. 施工步骤3.1 基础施工基础施工是桥的下部结构施工的第一步,它主要包括桩基施工和基础墙施工。
具体步骤如下:1.桩基施工:首先,在桩位上进行导向孔的打设,然后根据设计要求进行钢筋笼的制作和安装。
接下来,使用打桩机将预制混凝土桩打入地下,直至达到设计的桩长和桩端阻力要求。
2.基础墙施工:在桩基施工完成后,进行基础墙的施工。
先在桩基顶面浇筑一层底板,然后根据设计要求进行基础墙的模板安装和混凝土浇筑。
施工过程中应注意控制混凝土的浇筑速度,避免产生冷缝和蜂窝现象。
3.2 墩墙施工墩墙施工是桥的下部结构施工的第二步,它包括墩身施工和墩顶梁施工。
具体步骤如下:1.墩身施工:首先,在基础墙顶面进行墩身模板的安装,并进行钢筋的布置。
然后,根据设计要求进行混凝土的浇筑和养护。
墩身施工时需注意混凝土的均匀浇筑和充实振捣,以保证墩身的强度和稳定性。
2.墩顶梁施工:在墩身施工完成后,进行墩顶梁的施工。
先安装墩顶梁的模板和钢筋,然后进行混凝土的浇筑和养护。
墩顶梁施工过程中需注意墩顶梁的水平度和垂直度,以确保桥面板的平整和稳定。
桥梁下部结构技术交底桥梁下部结构是桥梁工程中最为重要的一部分。
它包括桩基、墩台、基础、护岸等主要构件,承受着桥梁上部结构和行车荷载所产生的各种力及其对应反力。
因此,桥梁下部结构的设计、施工及验收是确保桥梁安全、可靠、耐久的关键。
本文将对桥梁下部结构技术进行交底,对其设计、施工及验收进行介绍。
一、桥梁下部结构设计1.基础选型根据地质勘察报告和设计要求,应选用合适的基础形式。
其中,沉井基础是常见的基础形式之一。
它的主要结构包括桩柱、钢筋混凝土结构及吊杆。
在设计中,应优先考虑施工工艺、施工难度等因素。
2.墩台构造墩台是承载桥梁荷载的重要构造,其设计应满足强度、刚度和稳定性要求。
在设计时,应根据桥跨距、桥面宽度、墩台高度等因素的不同,考虑采用不同的墩台形式,如 T 形墩、Y 形墩和矮墩等。
此外,通过合理设置墩台间距、布置桩柱等方式,提高桥梁的承载能力和行车安全性。
3.护岸设置护岸是为防止桥梁被冲毁、保护行车安全而设置的结构。
它应立足于实际情况,根据环境和地形条件,采用不同的结构和材料。
例如,在水流湍急的河道中,可采用钢筋混凝土护岸;在开放型水域中,可采用石头护岸等,以保证桥梁的安全、稳定运行。
二、桥梁下部结构施工1.施工工艺在施工过程中,需遵循规范标准和施工工艺。
首先,应做好施工准备工作,设置严格的安全措施,确保人员和设备的安全;其次,应按照设计要求,进行墩台、桩基、基础等的施工;最后,完成护岸、排水、水准调整等后,进行验收和启用。
2.机械化施工桥梁下部结构施工过程中,可采用机械化施工的方式,以提高工效和施工质量。
如钻孔机、打桩机、混凝土泵车、起重机等设备的应用,极大地提高了施工效率,缩短了施工周期,减少了人工误差,提高了项目质量和安全性。
三、桥梁下部结构验收1.验收标准桥梁下部结构建成后,应进行严格的验收。
其内容主要包括结构尺寸、强度、质量、重量、布置等方面的验收。
同时,还应对安全性、稳定性、可靠性等方面进行评估。
桥梁下部结构施工方案项目背景在桥梁工程中,桥梁下部结构承担着支撑桥梁上部结构并传递荷载的重要作用。
因此,施工方案的制定对于确保桥梁安全、稳定地运行具有至关重要的意义。
本文将针对桥梁下部结构的施工方案进行分析和讨论,以确保施工过程安全、高效。
施工准备1.场地准备:在施工前需对施工场地进行清理和平整,确保施工区域的安全性和通行性。
2.物资准备:准备所需的建筑材料、机械设备和施工工具,保证施工过程的连续性和高效性。
3.人员培训:对参与施工的人员进行必要的培训,确保他们具备相应的技能和安全意识。
施工步骤1.基础开挖:根据设计图纸和要求,在桥梁下部结构的位置开挖基础坑,保证基础的稳固和承载能力。
2.模板支撑:根据设计要求搭建支模和模板,确保桥墩、墩身等结构的准确性和一致性。
3.钢筋绑扎:进行桥墩、墩身等结构的钢筋绑扎工作,保证混凝土浇筑后具备足够的强度和韧性。
4.混凝土浇筑:采用合适的混凝土浇筑工艺,确保混凝土的均匀性和致密性。
5.养护处理:对混凝土进行适当的养护处理,保证混凝土的早期强度和耐久性。
安全措施1.施工人员安全:施工现场应设置明显的安全警示标识,所有施工人员应佩戴必要的安全装备,并遵守施工现场的安全规定。
2.设备安全:对施工设备进行定期检查和维护,确保设备运行的稳定性和安全性。
3.材料安全:对建筑材料进行严格的检验和质量控制,确保材料符合设计和要求。
环境保护1.废弃物处理:对施工过程中产生的废弃物进行分类整理和合理处理,减少对环境的影响。
2.水资源保护:严格控制施工过程中的水资源利用,避免对周边水体的污染。
施工验收1.质量验收:对施工完成的桥梁下部结构进行严格的质量检查和验收,确保结构的安全性和稳定性。
2.安全验收:对施工过程中的安全措施和规定进行回顾和总结,提出改进建议,确保施工安全和人员健康。
结语桥梁下部结构的施工是桥梁工程中至关重要的一环,正确的施工方案和严格的施工管理对于保障桥梁工程的质量和安全至关重要。

桥梁工程下部结构施工技术控制措施桥梁工程在我国社会生活中的地位十分重要,它不仅仅是一项不可或缺的交通枢纽,更是城市中一道现代化的风景,要确保桥梁工程施工质量。
施工阶段是桥梁建设中极其重要一个阶段,认真做好市政桥梁工程的施工质量保证措施,对于保证施工的顺利进行与否以及预期目标实现具有重要的意义。
本文对市政桥梁工程下部结构施工技术进行了研究。
关键词:桥梁工程;下部结构;施工要点;技术措施随着城市建设规模的增大,人们的生活水平不断提高,对城市市政基础设施的建设有了更高要求,市政桥梁工程作为市政基础设施之一,人们对其施工技术提出了更高的要求。
市政桥梁工程下部结构施工技术的好坏关系着市政桥梁工程质量的好坏,因此认真做好市政桥梁工程下部结构施工技术措施,对于保证施工的顺利进行与否以及预期目标的实现具有重要的意义。
一、桥梁工程下部结构概况桥梁是我国各地区的重要交通枢纽,古代的著名桥梁建筑不计其数,它们不仅发挥着巨大的实用价值,同时也具有丰富的审美价值,尽管随着社会历史的发展进步,越来越多的交通枢纽开始出现在神州大地,但是桥梁的作用依然无可替代,桥梁下部结构作为桥梁工程的基础组成部位,在整个桥梁工程施工中占据着关键地位,一旦这一环节的施工出现问题,就会影响到桥梁工程的整体质量。
桥梁下部结构主要由桥台、桥墩和基础组成,其中,桥墩是重中之重,因为该部位的承重能力最强,它是整个桥梁工程最主要的支撑部位,桥梁工程的基础部位则需长期承受上部结构的全部荷载,若路面行驶的车辆超重,基础部位的安全性也会受到很大程度的影响。
桥台部位主要起连接桥墩和上部结构的作用。
综上所述,不难看出桥梁下部结构的施工至关重要,因此,施工人员及现场管理人员都必须高度重视桥梁下部结构的施工质量。
二、桩基础施工要点1、沉入桩:沉入桩所用的基桩主要为预制的钢筋混凝土和预应力混凝土桩。
截面形式常用的有实心方形与矩形桩和空心管桩两种。
近年来发展的PHC高强预应力混凝土空心管桩已在工程上广泛应用。
一、桥梁下部结构概述具体来说,桥梁一般是由四个基本组成部分组成:上部结构、下部结构、支座和附属设施,下部结构包括桥墩、桥台和基础。
桥墩和桥台是支承上部结构并和路堤相衔接的建筑物,作用是将其传来荷载传至基础。
桥台通常设置在桥两端,而桥墩通常设置在桥中间部分。
桥台与路堤相衔接,除了上述作用外,还可以抵御路堤土压力,防止路堤填土的塌落。
单孔桥只有两端的桥台,而没有中间桥墩。
桥墩和桥台底部的奠基部分就是基础。
基础承担了所有从桥墩和桥台传来的荷载,承压性和稳定性必须很高。
这些荷载包地震力、船舶撞击墩身等引起的水平荷载等等。
由于基础这部分往往深埋于水下地基中,因此在桥梁施工中是难度较大的一个部分,是确保桥梁安全的关键之一,也是桥梁建设研究的重中之重。
二、桥梁下部结构施工技术要点(一)承台施工1、测量放样基坑开挖前,测量人员应根据计算放样出开挖边线,应考虑边坡坡比、工作宽度、排水设施、开挖深度含超挖约15cm等。
基坑开挖完毕后应及时完善排水设施,同时应视具体情况采取相应措施,保持边坡稳定。
为方便施工,在承台位臵浇筑约15cm厚砼垫层,应严格控制垫层顶面高程。
垫层浇筑完成后,测量人员应用全站仪放出墩台基桩中心点,并边线确定方向。
两个方向确定后,根据承台设计尺寸放样出其底板边线,用墨线弹出,并在底板边线外侧用高标号水泥砂浆找平。
2、钢筋安装(1)钢筋的安装①根据弹好的线检查下层预留搭接钢筋的位置、数量、长度。
②钢筋绑扎顺序,一般情况下先长轴后短轴,由一端向另一端依次进行,操作时按图纸要求划线、铺钢筋、穿箍筋、绑扎、成型。
在多排钢筋之间,必要时可垫入短钢筋头或其他适当的钢垫,但短钢筋头或钢垫的端头不得伸入混凝土保护层。
③受力钢筋采用焊接搭接接头,接头位置相互错开,上层钢筋接头位置在跨中,下层钢筋接头位置尽量在桩顶处;主筋的搭接采用焊接搭接,其搭接长度应满足设计及规范的要求。
预埋墩身钢筋,在达到设计的要求后加以固定,以确保其墩身的预埋钢筋在浇筑完混凝土后位置不变。
④在承台上、下两层钢筋间除设置架立筋外,采用Ф12~Ф14mm的钢筋或铁件按适当间距进行支撑,以保持上下两层钢筋间距的正确。
⑤最后垫好钢筋保护层的水泥砂浆垫块,侧面的垫块与钢筋绑牢,并检查有无遗漏(2)现场钢筋安装的连接①绑扎搭接接头绑扎搭接,除图纸所示或监理工程师同意(当无焊接及机械接头条件时,且钢筋直径≤2 5mm)外,一般不宜采用。
在受拉区,光圆钢筋绑扎接头末端应设180°弯钩。
带肋钢筋绑扎接头末端可不设弯钩,但搭接长度要增加20%。
在受压区,对于直径为12mm及以下的光圆钢筋,以及轴心受压构件内的任何直径的纵向钢筋,均不需设弯钩,但接头的搭接长度均不得小于30倍钢筋直径。
搭接部分应在三处绑扎,即中点及两端,采用直径为0.7~1.6mm(视钢筋直径而定)的软退火铁丝。
钢筋搭接点至钢筋弯曲起始点的距离应不小于10倍钢筋直径。
②电弧焊焊接接头焊缝长度、宽度、厚度应符合图纸规定,如图纸无规定,按下表及图2规定执行。
电弧焊接接头与钢筋弯曲处的距离不应小于10倍钢筋直径。
表电弧焊的焊缝规格如钢筋、级别、牌号、直径和焊条型号有变动,或焊工有变换,应对建立的焊接参数进行校核,其方法是取两根受拉钢筋试样进行抗拉试验。
当试验的焊接抗拉试验强度大于或等于被焊接钢筋的抗拉强度时,焊接才允许进行。
模板安装(1)模板制作桥梁主体结构外露面混凝土的模板板面应采用防水胶合板、竹塑复合板或大板块钢模板,其板面应光洁平整、无翘曲破损,如板面有明显损伤,一律禁止使用。
对埋于地面以下其他部位的模板,可采用其他材料,但板面应平整,为减少模板的拼缝。
对于大面积混凝土,其每块模板的面积应大于1.0m2,板块拼缝位置应事前规划,排列整齐。
为了确保混凝土表面的光洁,如果采用木制模板,当模板拼装好后,在面板上再贴一层宝丽板。
(2)模板安装模板内应无污物、砂浆及其他杂物。
模板表面应在使用前涂脱模剂,脱模剂或其他相当的代用品,应具有易于脱模的性能,并使混凝土面不变色。
拼装模板前应根据测量人员测放的出的承台中线,标出承台边线位置,用吊机吊放或人工扛抬等方法,支立第一块模板,用线锤和水平尺初步找平模板。
合模时成垂直方向的两块模板接缝间,用海棉条嵌缝。
(3)安装组合钢模板采用组合钢模,应先制定出承台组合钢模的组装方案,并计算确定对拉螺栓的直径、长度、位置和纵横龙骨、连杆点间距及尺寸位置。
遇有不合钢模板宽度尺寸模数时,可另加木模补缝。
组合钢模板由平面模板、阴角模板、阳角模板拼装成。
其纵、横肋拼接用的U形卡、插销等零配件、要求齐全牢固,不松动不遗漏。
组合成模后,断面尺寸及标高准确,拼缝严密。
对拉螺栓、纵横连杆支撑牢固,配件齐全、不松动、不遗漏;经预检符合设计图纸及质量标准要求。
(4)当所有和模板有关的工作做完,构件中所有预埋件亦安装完毕,应经监理工程师检查认可后,才能浇筑混凝土。
这些工作应包括清除模板中所有污物、碎屑物、木屑、水及其他杂物。
4、砼浇筑砼在拌和站集中拌和,并由砼输送车运输至现场,用料斗向模板内注入砼,用插入振捣器振捣。
砼浇筑时采用分层法进行,每层厚度控制在30cm左右。
使用插入式振动棒振捣,振动棒移动间距不超过其振动半径的1.5倍,并与侧模保持50~100mm距离,并避免碰撞模板、钢筋及预埋件。
下层振捣密实后再进行上层浇注,振捣上层混凝土时振动棒应插入下层混凝土50~10 0mm,每一处振动都应做到快插慢拔,振捣密实的标志是混凝土停止下沉,不再冒出气泡,表面呈现平坦、泛浆。
当浇筑至顶面时,由专人进行承台顶面的砼收面及标高控制。
(二)桥台施工1、搭设脚架由专业架子工围绕墩柱搭设简易脚手架。
四周设剪刀撑和斜向撑杆,保持脚手架稳定,高度比墩柱设计标高高出1m,顶部搭设安全护栏。
2、钢筋的焊接、安装钢筋应具有出厂质量证明书,钢筋表面洁净,使用前应将表面油脂、漆皮、鳞锈等清楚干净,钢筋平直,无局部弯折,采用冷拉方法调直钢筋时,Ⅰ级钢筋的冷拉率不宜大于2%。
钢筋的弯制和末端符合设计既规范要求,各类钢筋下料尺寸符合设计及规范要求,用Ⅰ级钢筋制作时,其末端应做弯钩,弯钩的直径应大于受力主筋直径,且不少于其直径的2. 5倍。
弯钩平直部分长度,一般结构不宜少于其直径的5倍。
在桩顶按照设计连接墩柱钢筋笼,墩柱钢筋在加工场统一进行加工,现场用吊车安装成型,主筋采用双面焊接,焊缝长度不少于5d(d为钢筋直径),加强筋与主筋采用焊接,螺旋筋与主筋采用绑扎,桩顶与柱子连接的喇叭口钢筋必须按设计图纸安装变径加强钢筋,10cm一道。
加强筋采用双面搭接焊,焊缝长度不少于5d(d为钢筋直径)。
钢筋保护层统一采用高强度水泥砂浆垫块,并用铁丝固定在墩柱主筋外层。
浇筑混凝土(1)一般要求①混凝土的浇筑方法,应经监理工程师批准,并尽可能采用水泥混凝土泵送浇筑方法。
②浇筑混凝土前,全部支架、模板、钢筋和预埋件等应按图纸要求进行检查,并清理干净模板内杂物,未经监理工程师检查批准,不得在结构任何部分浇筑混凝土。
在浇筑时对混凝土表面操作应仔细周到,使砂浆紧贴模板,以使混凝土表面光滑、无水囊、气囊或蜂窝。
③混凝土分层浇筑厚度应符合规范的规定。
混凝土的浇筑应连续进行,如因故必须间断,间断时间应经试验确定,并经监理工程师认可,且不得超过规范规定允许间隔时间,若超过允许间隔时间,则按施工缝处理。
④混凝土在浇筑前,混凝土的温度应维持在10~32℃之间。
⑤浇筑混凝土期间,应设专人检查支架、模板、钢筋和预埋件等稳固情况,随时检查安全情况,当发现支架有松动、变形、移位情况时,应及时处理。
(2)泵送混凝土的要求①在浇筑混凝土开始之前,先泵送一部分水泥砂浆,以润滑管道。
最先泵出的、受到污染的混凝土应废弃,直到排出监理工程师认可的、质量一致的、和易性好的混凝土为止。
②混凝土的泵送作业,应使混凝土连续不断地输出,且不产生气泡。
泵送作业完成后,管道里面残留的混凝土应及时排出,并将全部设备彻底进行清洗。
③泵机开始工作后,中途不得停机,如非停机不可,停机时间一般不应超过30min,炎热气候不能超过10min。
停机期间应每隔一定时间泵动几次,防止混凝土凝结堵塞管道。
(3)混凝土捣实①振捣应在浇筑点和新浇筑混凝土面上进行,振捣器插入混凝土或拔出时速度要缓慢,以免产生空洞。
②振捣器要垂直地插入混凝土内,并要插至前一层混凝土,以保证新浇混凝土与先浇混凝土结合良好,插进深度一般为50~100mm。
③插入式振捣器移动间距不得超过有效振动半径的1.5倍。
表面振捣器移位间距,应使振动器平板能覆盖已振实部分100mm左右。
④当使用插入式振捣器时,应尽可能地避免与钢筋和预埋构件相接触。
⑤模板角落以及振捣器不能达到的地方,辅以插针振捣,以保证混凝土密实及其表面平滑。
⑥混凝土捣实后1.5~24h之内,不得再受到振动。
4、拆模养生混凝土强度达到2.5Mpa后,即可拆除模板,拆模后,采用缠裹塑料薄膜或套整体的塑料布袋包裹洒水养生不少于7天。
当气温低于5℃时采取保温措施,不得向混凝土面上洒水。
(三)明挖扩大基础施工对刚性扩大基础的施工,根据开挖深度、边坡土质、渗水情况及施工场地来决定开挖方式、施工方法。
1、测量放线。
用经纬仪测出墩、台基础纵、横中心线,根据地质情况确定边坡的放坡率,放出上口开挖边线桩。
2、为避免雨水冲坏坑壁,基坑顶四周应做好排水,截住地表水,基坑下口开挖的大小应满足基础施工的要求。
渗水的土质,基底平面尺寸可适当加宽50~100cm,便于设置排水沟和安装模板,其它情况可减小加宽尺寸。
3、开挖作业方式以机械作业为主,采用反铲挖掘机配自卸汽车运输作业辅以人工清槽。
挖基土应外运或远离坑边缘卸土,以免塌方和影响施工。
4、挖到或接近设计标高时,进行基底承载力检测,如不满足设计要求,及时上报监理工程师采取措施进行处理。
5、基底如有渗水,采用集水坑排水方法,低于基坑底面50~100cm,以降低地下水位保持基底无水。
6、基础混凝土浇注(1)先浇注10cm左右的混凝土垫层以便在其上支立模板、绑扎钢筋,混凝土垫层也有利于施工排水。
(2)基础施工时,应加强排水,保持在无水的条件下进行基础钢筋绑扎、模板安装。
(3)基础混凝土浇注前,干土基要洒水湿润,湿土基要铺以碎石垫层或水泥砂浆层,石质地基要清除松散粒料,才可浇注基础混凝土。
(4)混凝土在拌和站集中拌和,混凝土罐车运送,通过溜槽,传送到模内。
混凝土浇注应连续进行,当必须间歇时,应在前层混凝土初凝之前将下层混凝土浇注完毕。
7、混凝土养生和拆模混凝土浇注后要及时进行养生,体积较大,气温较高时要尤其注意,防止混凝土开裂。
混凝土强度达到拆模要求后再进行拆模。
