掘进作业规程范本
- 格式:pdf
- 大小:408.78 KB
- 文档页数:9
编 号:TDGC-0019
×××××煤矿
掘 进 工 作 面 作 业 规 程
工作面名称:-865m水平井底车场主排水泵房
施 工 单 位:
区 队 长:
编 制 人:
编制日期: 2006年 8月6 日
执行日期: 2006年8月20日
批 准 人:
1 目 录
第一章 概 况....................................................................................................................................6
第一节 施工目的................................................................................................................................6
第二节 编写作业规程的依据.............................................................................................................6
第二章 地面相对位置及水文地质情况.................................................................................................7
第一节 地面相对位置及临近采区开采情况.................................................................................7
第二节 煤(岩)层赋存特征.............................................................................................................7
陕西旬邑青岗坪矿业有限公司青岗坪煤矿
一采区4号车场掘进
作业规程
陕西旬邑青岗坪矿业有限公司青岗坪煤矿 编 制
二O一五年八月
目 录
第一章 概述 ............................................................ 1
第一节 工程概述 ..................................................... 1
第二节 编制依据 ..................................................... 1
第三节 矿压资料 ..................................................... 1
第二章 地质说明书 ...................................................... 3
第一节 地面相对位置及邻近采区开采情况 ............................... 3
第二节 煤层赋存特征及地质构造和水文 ................................. 3
第三章 巷道布置与支护说明书 ............................................ 5
第一节 巷道布置与施工顺序 ........................................... 5
第二节 巷道支护 ..................................................... 7
第四章 施工工艺 ....................................................... 24
第一节 施工方法 .................................................... 24
25区水仓掘进作业规程
一、工程概况

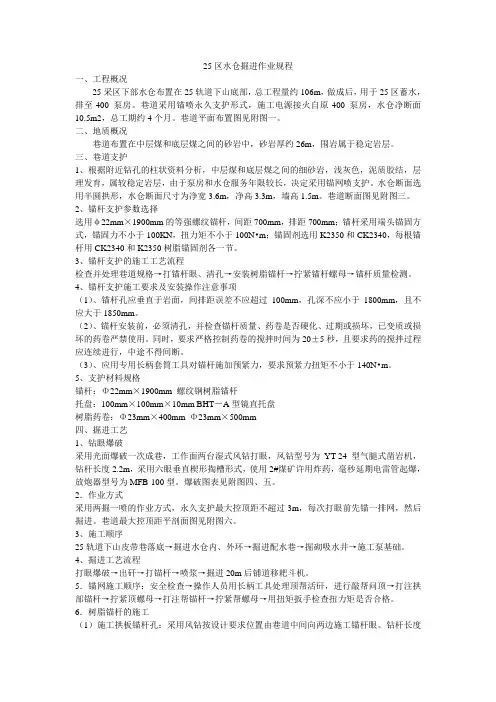

25采区下部水仓布置在25轨道下山底部,总工程量约106m,做成后,用于25区蓄水,排至-400泵房。巷道采用锚喷永久支护形式,施工电源接火自原-400泵房,水仓净断面10.5m2,总工期约4个月。巷道平面布置图见附图一。
二、地质概况
巷道布置在中层煤和底层煤之间的砂岩中,砂岩厚约26m,围岩属于稳定岩层。
三、巷道支护
1、根据附近钻孔的柱状资料分析,中层煤和底层煤之间的细砂岩,浅灰色,泥质胶结,层理发育,属较稳定岩层,由于泵房和水仓服务年限较长,决定采用锚网喷支护。水仓断面选用半圆拱形,水仓断面尺寸为净宽3.6m,净高3.3m,墙高1.5m。巷道断面图见附图三。
2、锚杆支护参数选择
选用φ22mm×1900mm的等强螺纹锚杆,间距700mm,排距700mm;锚杆采用端头锚固方式,锚固力不小于100KN,扭力矩不小于100N•m;锚固剂选用K2350和CK2340,每根锚杆用CK2340和K2350树脂锚固剂各一节。
3、锚杆支护的施工工艺流程
检查并处理巷道规格→打锚杆眼、清孔→安装树脂锚杆→拧紧锚杆螺母→锚杆质量检测。
4、锚杆支护施工要求及安装操作注意事项
(1)、锚杆孔应垂直于岩面,间排距误差不应超过100mm,孔深不应小于1800mm,且不应大于1850mm。
(2)、锚杆安装前,必须清孔,并检查锚杆质量、药卷是否硬化、过期或损坏,已变质或损坏的药卷严禁使用。同时,要求严格控制药卷的搅拌时间为20±5秒,且要求药的搅拌过程应连续进行,中途不得间断。
(3)、应用专用长柄套筒工具对锚杆施加预紧力,要求预紧力扭矩不小于140N•m。
5、支护材料规格
锚杆:Φ22mm×1900mm 螺纹钢树脂锚杆
托盘:100mm×100mm×10mm BHT-A型镜直托盘
树脂药卷:Φ23mm×400mm Φ23mm×500mm
四、掘进工艺
1、钻眼爆破
规程编号J2018-XXX-1保存单位鹿山矿业有限责任公司掘进作业规程鹿西一井采区:四采区掘进队:021掘进队施工地点:8#层右八片平巷提报单位行政井长生产井长安全井长技术井长机电井长段队长编制人提报日期:2018年4月11日J-掘进2018-年份XXX-场子号X第几份规程不分采区的此栏可取消
鹿山优质煤有限责任公司鹿西一井(四采区) 右八片平巷
- 1 - 规程编号 J2018-XXX-X 会审时间
施工地点 8#层右八片平巷 主持人
会审意见:
总工程师 生产副总 安全副总 通风副总 机运副总 地质副总
生产科 安监科 通风科 机运科 地测科 监测科 培训科
以公司实际科室名称为准,副总以公司实际配置的名称为准
鹿山优质煤有限责任公司鹿西一井(四采区) 右八片平巷
- 2 - 目 录
第一章 概述………………………………………………………………………
第一节 概述…………………………………………………………………
第二节 编写依据……………………………………………………………
第二章 地面位置及地质情况……………………………………………………
第一节 地面相对位置及邻近采区开采情况………………………………
第二节 煤(岩)赋存情况…………………………………………………
第三节 地质构造……………………………………………………………
第四节 水文地质……………………………………………………………
第三章 巷道布置及支户说明……………………………………………………
第一节 巷道布置……………………………………………………………
第二节 支护设计……………………………………………………………
国投新集能源股份有限公司新集 矿
掘进工作面作业规程
施工地点 ——————————————————————————
施工单位 —————————————————————————
单位负责人 —————————————————————————
技术负责人 ———— ————————————————————
规程编制人 —————————————————————————
编制日期 —————————————————————————
会审单位、人员及日期: 2 施工队长:
技术员:
总工办:
生产办:
安监科:
调度室:
通风科:
机电科:
分管副总:
分管矿长:
安全副总:
安全矿长:
总工程师:
掘进工作面作业规程审批意见 3 规程名称:
收到日期: 年 月 日 审批日期 年 月 日
审批意见:
目 录 4 第一章:概况……………………………………………………(5)
第二章:巷道布置………………………………………………(8)
第三章:施工方法………………………………………………(10)
第四章:支护方式及施工工艺……………………………………… (12)
第五章:主要生产系统及施工设备…………………………………… (14)
第六章:劳动组织及正规循环作业 …………………………………(18)
第七章:安全技术措施 …………………………………………(21)
第八章:文明生产 ………………………………………………(29)
第九章:避灾路线 ……………………………………………………(30)
第一章 概况 5 一、工程概况
(1) 编制作业规程的依据:
镇巴县南江煤矿 掘进作业规程
第 0 页
井巷工程建设作业规程
编号:掘〖2016〗01号
施工地点: 陡咀30万吨技改新井硐开拓
实施单位:四川煤矿建设第六工程处万源施工队
矿 长: 刘天华(建设方)
安全矿长: 杨兴明(建设方)
生产矿长: 张义波(建设方)
技术总工: 张义波(建设方)
实施负责: 苟世江(建设方)
镇 巴 县 简 池 煤 矿
二O一五年三月
镇巴县简池煤矿 掘进作业规程
第 1 页 审批:
编 制: 年 月 日
生产矿长: 年 月 日
安全矿长: 年 月 日
技术总工: 年 月 日
矿 长: 年 月 日
参加学习人员:
2015年 3月
镇巴县简池煤矿
镇巴县简池煤矿 掘进作业规程
第 2 页 支架技术操作规程
第一节 永久钢梁
1、 支架的结构形式、材质、规格等,必须符合设计和作业规程规定,锈蚀、劣质、弯折的钢梁不得使用。棚梁不准使用木支护包括脆性木材。
2、 棚腿的亲合口,有条件者应在地面加工,制作成半成品棚子。柱头开口深度为柱径的1/4,梁口深度为梁径的1/3,亲合口要严密。
3、 平巷支架应垂直顶底板。倾斜巷道支架应迎山有劲,巷道倾角每倾斜6°-8°,应具有1°的迎山角。当巷道倾角大于25°时(含25°),支架之间须设撑木或拉条。

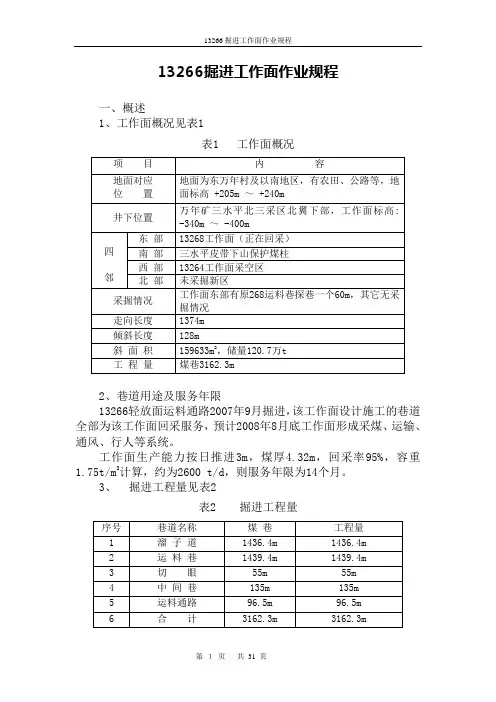

13266掘进工作面作业规程
第 1 页 共 31 页 13266掘进工作面作业规程
一、概述
1、工作面概况见表1
表1 工作面概况
项 目 内 容
地面对应
位 置 地面为东万年村及以南地区,有农田、公路等,地面标高 +205m ~ +240m
井下位置 万年矿三水平北三采区北翼下部,工作面标高:
-340m ~ -400m
四
邻 东 部 13268工作面(正在回采)
南 部 三水平皮带下山保护煤柱
西 部 13264工作面采空区
北 部 未采掘新区
采掘情况 工作面东部有原268运料巷探巷一个60m,其它无采掘情况
走向长度 1374m
倾斜长度 128m
斜 面 积 159633m2,储量120.7万t
工 程 量 煤巷3162.3m
2、巷道用途及服务年限
13266轻放面运料通路2007年9月掘进,该工作面设计施工的巷道全部为该工作面回采服务,预计2008年8月底工作面形成采煤、运输、通风、行人等系统。
工作面生产能力按日推进3m,煤厚4.32m,回采率95%,容重1.75t/m3计算,约为2600 t/d,则服务年限为14个月。
3、 掘进工程量见表2
表2 掘进工程量
序号 巷道名称 煤 巷 工程量
1 溜 子 道 1436.4m 1436.4m
2 运 料 巷 1439.4m 1439.4m
3 切 眼 55m 55m
4 中 间 巷 135m 135m
5 运料通路 96.5m 96.5m
6 合 计 3162.3m 3162.3m
13266掘进工作面作业规程
第 2 页 共 31 页 二、地质情况
1、地质构造情况
本区为被断层切割的单斜构造,对采掘有影响的断层是F48、fa、fb、fc、fd、fe、ff、fg、fh,详见断层表3
表3 断层统计一览表
2、掘进煤层及巷道顶底板特征
本区煤层较稳定,2#煤厚度0.96~ 5.4m,断层附近局部煤层变薄,平均厚度4.32m,煤层中含两层粉砂岩夹矸,上层夹矸距大煤顶板0.15m厚50mm,下层夹矸距大煤底板0.8m厚160mm,煤层倾角较大,在构造附近的煤层产状变化较大,走向170º~163º,倾向80°~

1 第一章 概 况
第一节 概述
一、巷道名称
本《作业规程》掘进的巷道为:
二、掘进的目的及用途
三、巷道设计长度及服务年限
设计长度: m,巷道设计倾角 °。
服务年限: 月
四、预计开竣工时间
开工时间: 年 月 竣工时间: 年 月
第二节 编写依据
一、掘进地质说明书及批准时间
地质说明书名称:
批准时间为:
二、掘进施工设计
施工设计名称:
批准时间为:
2
第二章 地面位置及地质情况
第一节 地面相对位置及邻近采区开采情况
井上下对照关系表
采区
工作面名称
水平
地面标高(m) 工作面标高(m)
地面的相对位置
建筑、小井及其他
井下相对位置对
掘进巷道的影响
临近采掘情况对
掘进巷道的影响
3 第二节 工作面顶底板综合柱状图
第三节 地质构造
第四节 水文地质
第三章 巷道布置及支护说明
第一节 巷道布置平面图
此处要求设计巷道要突出,粗双虚线表示,线条宽度为1mm
第二节 支护设计
简单说明用该支护方式能否满足生产要求。
一、支护参数与要求
二、巷道支护设计断面图
第三节 支护工艺
一、支护方式的主要参数
4 自行设计表格说明巷道支护的主要参数及支护材料的主要参数
二、支护工序安排
三、支护要求
说明巷道的荒高、荒宽、净高、净宽,及巷道断面积,并且详细说明巷道施工过程中的支护质量标准要求。
四、每米巷道支护材料用量
名称 规格 单位 数量
第四章 施工工艺
第一节 施工程序
第二节 凿岩方式
一、本规程所有巷道均采用打眼放炮的掘进方法进行掘进。
二、 打眼工具
第三节 爆破作业
一、爆破条件:
瓦 斯 绝 对 涌 出 量 掘进断面
5 岩石普氏系数 钻眼机具
炸药种类 雷管类别
二、爆破指标
指标名称 单位 数量 指标名称 单位 数量
炮眼利用率 % 循环炮眼总长度 m
循环进度 m 每米炮眼长度 m
编号————
掘进工作面作业规程
施工地点 ——————————————————————————
施工单位 —————————————————————————
单位负责人 —————————————————————————
技术负责人 ———— ————————————————————
规程编制人 —————————————————————————
编制日期 —————————————————————————
2 会审单位、人员及日期:
矿长:
掘进工作面作业规程审批意见
规程名称:
收到日期: 年 月 日 审批日期 年 月 日
审批意见:
3 目 录
第一章:概况……………………………………………………..(5)
第二章:巷道布置………………………………………………..(7)
第三章:施工方法……………………………………………….(8)
第四章:支护方式及施工工艺…………………………………………..(10)
第五章:主要生产系统及施工设备……………………………………….(12)
第六章:劳动组织及正规循环作业 …………………………………...(15)
第七章:安全技术措施 …………………………………………..(18)
第八章:文明生产 ………………………………………………..(25)
第九章:避灾路线 ………………………………………………………(26)
4 第一章 概况
一、工程概况
(1) 编制作业规程的依据:
(2)工程名称及开凿目的:
( 3 ) 工程概况:
1、简要文字说明:
2、工程概况表:
序号 工程名称 设 计
工程量 起止点标高 拨门方位 坡度 支护形式 断面(m2) 开竣工日 期 荒 净
5 二、地质及水文地质情况
(1)地质及水文地质情况说明:
(2)掘进范围内,巷道的充水因素、预测涌水量,瓦斯涌出情况,煤层自燃情况。
广丰煤矿掘进作业规程
1
昭通市广丰煤炭运销有限责任公司
广丰煤矿掘进
作业规程
工作面编号:2340回风上山
编 制 单 位: 广丰煤矿技术部
* * 人: * * *
施 工 队:
时 间:二0一三年五月十二日 广丰煤矿掘进作业规程
- 0 -
目 录
一、概况 3
二、地质说明书 3
三、巷道平面布置示意图 7
四、施工方法和作业方式 7
五、掘进 7
1、巷道支护要求和断面图 8
2、炮眼布置图 9
3、劳动组织和循环作业图表 11
六、通风、监控、瓦斯、防尘和防灭火 13
1、工作面需要风量计算 13
2、监控系统 15
3、防尘和防灭火 16
第一章 工 程 概 况
第一节 概 述
一、巷道名称:

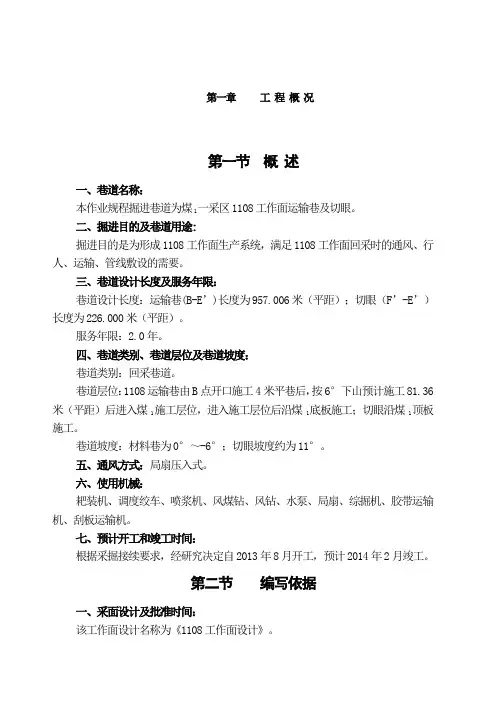

本作业规程掘进巷道为煤1一采区1108工作面运输巷及切眼。
二、掘进目的及巷道用途:
掘进目的是为形成1108工作面生产系统,满足1108工作面回采时的通风、行人、运输、管线敷设的需要。
三、巷道设计长度及服务年限:
巷道设计长度:运输巷(B-E’)长度为957.006米(平距);切眼(F’-E’)长度为226.000米(平距)。
服务年限:2.0年。
四、巷道类别、巷道层位及巷道坡度:
巷道类别:回采巷道。
巷道层位:1108运输巷由B点开口施工4米平巷后,按6°下山预计施工81.36米(平距)后进入煤1施工层位,进入施工层位后沿煤1底板施工;切眼沿煤1顶板施工。
巷道坡度:材料巷为0°~-6°;切眼坡度约为11°。
五、通风方式:局扇压入式。
六、使用机械:
耙装机、调度绞车、喷浆机、风煤钻、风钻、水泵、局扇、综掘机、胶带运输机、刮板运输机。
七、预计开工和竣工时间:
根据采掘接续要求,经研究决定自2013年8月开工,预计2014年2月竣工。
第二节 编写依据
一、采面设计及批准时间:
该工作面设计名称为《1108工作面设计》。 二、地质说明书及批准时间:
地质说明书名称为《龙口煤电有限公司梁家煤矿1108工作面掘进地质说明书》。
三、矿压观测资料:
依据同煤层已施工及回采的1103工作面、1106工作面掘进支护经验,1109材料巷掘进期间矿压观测资料,以及煤2一采区巷道、煤2集中片巷道成功支护经验。
第二章 地面相对位置及地质水文情况
第一节 地面相对位置及邻近采区开采情况
附表1 地面相对位置及临近采区开采情况表
表一 地面相对位置及临近采区开采情况表
第二节 煤(岩)层赋存特征
一、煤(岩)层产状、厚度、结构、坚固性系数、层间距。
1108工作面煤1、油2上2、油2上1各层赋存稳定,厚度变化小。
资源整合矿井采掘工作面作业规程编制
“十个环节”管理规定
采煤工作面
一、作业规程编制要求:
1、采面作业规程编制前必须有详细的地质、水文资料。(如该分区段的地质说明书、两顺槽煤,实测剖面图、小构造素描、老空、老巷层位及分布状况等)。
2、编制采面作业规程应具备下资料:
①、经过集团公司审批的采区设计和矿总工程师审批的工作面设计。
②、经过矿总工程师审批的该区段地质说明书。
③、相邻采区、相邻区段采面分析回采资料及顶板控制设计。
④、各工种操作规程和岗位责任制。
3、采面作业规程的编制,由矿工程技术人员负责,在编制中要根据详实的技术资料,广泛征求干部、职工的意见。
二、作业规程的格式及内容:
1、工作面概况回采工作面位置及范围。
2、采面地质及水文说明。
3、采煤方法及生产系统。
①、回采巷道布置;
②、回采工艺;
③、通风系统;
④、供电系统;
⑤、运输系统;
⑥、综合防尘及防火系统; ⑦、防排水系统。
4、劳动组织及正规循环作业图表。
①、劳动组织;
②、正规循环作业图;
5、主要经济技术指标。
6、安全技术措施。
①、现场管理制度;
②、安全技术措施;
③、避灾路线。
三、作业规程编制的“十个环节”
1、编制
2、审批
3、工人学习
4、干部学习
5、考试
6、成绩登记
7、补考
8、修改补充
9、复查
10、现场实施
四、作业规程编制“十个环节”要求
第四章 施工方法与施工工艺
1 掘进工作面作业规程 第五章 生产系统
2 第五章 生产系统
第一节 通风系统
二、通风方式
二、风量计算
1.按瓦斯(二氧化碳)涌出量计算
① 按照瓦斯绝对涌出量计算:
Q掘1=100×q掘×K掘 m3/min
=100×0.2×1.5
=30m3/min
式中:
Q掘1—单个掘进工作面需要风量,m3/min;
q掘—掘进工作面回风流中瓦斯绝对涌出量,m3/min;
K掘—掘进工作面瓦斯涌出不均衡系数;
100—掘进工作面回风流中瓦斯浓度不超过1%所换算的常数。
2.按炸药使用量计算
Q掘5>25A药
Q掘5>425m3/min
式中:
A药—掘进工作面一次爆破炸药最大用量,取A药=17kg;
25—每千克炸药需要的供风量。
⑤ 按风速进行验算:
1803外A材料道为煤巷,因此: 第五章 生产系统
3 60×0.25×S掘max≤Q掘≤60×4×S掘min
166.53m3/min≤425m3/min≤2222.4m3/min
式中:
Q掘—掘进工作面的风量,m3/min;根据以上计算取最大值,为425 m3/min;
S掘max—局部通风机供风巷道的最大净断面积,m2;取9.26m2;
S掘min—局部通风机供风巷道的最小净断面积,m2;取9.26m2。
3.按人数量计算
③ 按照掘进工作面同时作业人数进行计算:
Q掘3>4N m3/min
Q掘3>60 m3/min
式中:
N—掘进工作面同时作业最多人数,这里取15人;
4—每人供风量。
根据以上计算,选取其中最大值进行风量验算。因此,1803外A材料道的需要风量为425 m3/min。
三、风量验算
按风速进行验算:
1803外A材料道为煤巷,因此:
60×0.25×S掘max≤Q掘≤60×4×S掘min
166.53m3/min≤425m3/min≤2222.4m3/min
式中:
Q掘—掘进工作面的风量,m3/min;根据以上计算取最大值,为425 m3/min;
矿压观测
一、观测对象:8200进风系统巷的巷道顶、底板及两帮相对移近量,锚杆、索的锚固力动态检测,巷道顶板煤岩分离等。
二、观测内容:
1、巷道顶板下沉量,底板鼓起的相对位移量。
2、掘进过程中,锚杆、索的锚固力和预紧力。
3、巷道两帮的移近量。
4、利用YHW300本安型围岩位移测定仪对巷道顶板岩层分离进行监测。
三、观测方法:
1、锚杆索的锚固力及预紧力检测
1)每班支护的锚杆,要用力矩扳手逐根进行检测,扭矩扳手指针读数200N·M,不合格的当班重新紧固或补打,并将检测结果记入班验收记录本内备查。
2)巷道每300根(不足300根的按一组计算)锚杆测试一组锚杆锚固力,每组不得少于3根锚杆,其锚固力不低于85kN ;且试验锚杆标记要清晰,对试拉锚杆不合格的需重新补打并查找原因,采取相应的措施,并做好锚杆锚固力试验记录。
3)锚索采用风动锚索张拉器给锚索施加预紧力。锚索预应力不低于100KN,锚索锚固力不低于200KN。试验锚索标记要清晰,对试拉锚索不合格的需重新补打并查找原因,采取相应的措施,做好锚索预紧力记录。
2、顶板离层观测方法
对煤巷、半煤岩巷进行顶板离层监测,采用YHW-300型围岩位移测定仪进行监测。
1)顶板离层仪安装位置要求:使用锚网索支护的煤巷、半煤岩巷,每隔100米在巷道正中位置安装一台顶板离层仪(临空掘巷和大断面切眼50米安装一台顶板离层仪),安装里程误差不超过5米,炮掘巷道离层仪距迎头距离不超过50米;对断层、陷落柱、围岩破碎带、复合顶板区域等应力集中地段,巷道交叉点、大断面硐室等特殊条件下的巷道,可适当增加顶板离层仪或由生产技术部下发的《顶板离层仪安装通知单》,补安装顶板离层仪。 2)顶板离层仪安装方法与步骤
○1钻孔:采用B19(B22)中空六方接长式钻杆、28mm或30mm钻头用锚杆机在巷道中线处打垂直钻孔。
邢东矿井下二水平工程
施 工 作 业 规 程
一、概述:
二水平副暗斜井-980m井底车场、泵房、变电所、水仓及主副暗斜井第三联络巷,设计总工程量约1044.3米,其中车场329米,泵房共241.1米,变电所共68.5米,水仓327米,主副暗斜井第三联络巷78.7米。车场、泵房、变电所及水仓全部为岩巷,第三联络巷在掘进中全断面见煤后为煤巷。巷道设计全部为半圆拱形断面,断面规格见表 。井底车场及第三联络巷全部采用锚喷支护方式,挂金属网、梯子梁,并采用锚索加强支护,泵房、变电所临时支护为锚喷,永久支护为现浇砼。
二、地质情况:
1、构造情况:地质构造复杂,断层发育、断裂,以正断层为主,区风总体构造是略有波状起伏的单斜构造,走向北西,倾向北东。
2、巷道顶底板情况:水平车场穿过粉砂岩4下煤,第三联络巷穿过中砂岩、粉砂岩、2下煤、2号煤等岩层。巷道穿过粉砂岩,围岩较破碎。
3、水文地质:由于本区尚未开采,2号煤顶板砂岩含水层和下石盒子组砂岩含水层,水没有大面积疏放。加上含水层富水性不均一的特征,因此预计局部地段富水性比较强,在 巷道开拓或掘进过程中,如果揭露以下含水层,可能发生滴淋水现象。应加强排水工作。
4、瓦斯及煤尘情况:
瓦斯:本矿属低瓦斯矿井,瓦斯含量在0.11~6.67m3/t;
煤尘:2号煤尘爆炸指数为40.45%,属煤尘有爆炸危险的矿井,因此,在掘进过程中,一定要加强综合防尘措施。
5、地质建议:
下水平地勘程度差,钻孔稀少,2003年又做了地震勘探,从首采区揭露的地震资料来看,地震资料准确性不高,施工中发现岩石破碎,要加强支护,并及时同生产技术部沟通,修改支护设计。 6、矿压资料:
本地区地压较大,它表现在巷道掘出后,底臌现象严重,顶板压力大,锚索被拉断现象时有发生,两帮逐渐向里移动,巷道宽度和高度都明显减小。
三、巷道布置
1、平面布置,(附平面、断面布置图及围岩柱状图)
2、掘进顺序:从副暗斜井、井底向里掘进,过泵房通路交岔点后,另一队伍从泵房通路向里掘进。
编号————
国投新集能源股份有限公司新集 矿
掘进工作面作业规程
施工地点 ——————————————————————————
施工单位 —————————————————————————
单位负责人 —————————————————————————
技术负责人 ———— ————————————————————
规程编制人 —————————————————————————
编制日期 —————————————————————————
2 会审单位、人员及日期:
施工队长:
技术员:
总工办:
生产办:
安监科:
调度室:
通风科:
机电科:
分管副总:
分管矿长:
安全副总:
安全矿长:
总工程师:
3 掘进工作面作业规程审批意见
规程名称:
收到日期: 年 月 日 审批日期 年 月 日
审批意见:
4 目 录
第一章:概况……………………………………………………..(5)
第二章:巷道布置………………………………………………..(8)
第三章:施工方法……………………………………………….(10)
第四章:支护方式及施工工艺…………………………………………..(12)
第五章:主要生产系统及施工设备……………………………………….(14)
第六章:劳动组织及正规循环作业 …………………………………...(18)
第七章:安全技术措施 …………………………………………..(21)
第八章:文明生产 ………………………………………………..(29)
第九章:避灾路线 ………………………………………………………(30)
掘进作业规程范本
统⼀编号:掘第号
煤矿掘进⼯作⾯作业规程掘进⼯作⾯名称:
编制⼈:
施⼯队负责⼈:
⽣产科长:
总⼯程师:
主管⽣产(井)长:
批准⽇期:年⽉⽇
会审意见⼀、存在的主要问题:
⼆、处理意见:
会审单位及⼈员签字
⽣产科:年⽉⽇
通风科:年⽉⽇
机电科:年⽉⽇
技术科:年⽉⽇
安全科:年⽉⽇
煤质科:年⽉⽇
地测科:年⽉⽇
计划科:年⽉⽇
供应科:年⽉⽇
劳资科:年⽉⽇
⽣产矿长:年⽉⽇
总⼯程师批准意见:
年⽉⽇
⽬录第⼀章概况
第⼀节概述
第⼆节编写依据
第⼆章地⾯位置及地质情况
第⼀节地⾯位置及地质情况
第⼆节煤(岩)层赋存特征
第三节地质构造
第四节⽔⽂地质
第三章巷道布置及⽀护
第⼀节巷道布置及巷道断⾯
第⼆节矿压观测
第三节⽀护设计
第四节⽀护⼯艺
第五节轨道及道床
第六节巷道排⽔沟
第七节巷道管线布置
第四章施⼯⼯艺第⼀节施⼯⽅法
第⼆节凿岩⽅式
第三节爆破作业
第四节装载与运输
第五章⽣产系统
第⼀节通风
第⼆节压风
第三节⽡斯防治
第四节综合防尘
第五节防灭⽕
第六节安全监控
第七节供电
第⼋节排⽔
第九节运输
第⼗节照明、通讯和信号
第六章劳动组织及主要技术经济指标第⼀节劳动组织
第⼆节循环作业
第三节主要技术经济指标
第七章安全技术措施
第⼀节⼀通三防安全技术措施
第⼆节顶板安全技术措施
第三节爆破安全技术措施
第四节防治⽔安全技术措施
第五节机电安全技术措施
第六节运输安全技术措施
第七节其它安全技术措施
第⼋章灾害应急措施及避灾路线
作业规程学习和考试记录
作业规程补学和考试记录
作业规程复审意见
第⼀章概况
第⼀节概述
⼀、巷道名称、位置及其所在层位、与煤(岩)层、相邻巷道的关系及相邻巷道名称、⽤途,本巷道⽤途,设计长度、⼯程量、坡度、服务年限、开(竣)⼯时间等。
⼆、施⼯中的特殊技术要求、需要重点说明的问题。
三、按⽐例绘制巷道布置平⾯图和巷道关系剖⾯图(倾斜⽅向)(1:2000或1:1000)。
第⼆节编制依据
⼀、经过审批的设计(矿井设计或⽔平延深设计或采区设计)及批准时间等。
⼆、地质说明书。
三、说明有关矿压观测资料。
四、《煤矿安全规程》和其它有关技术规范
第⼆章地⾯位置及地质情况
第⼀节地⾯位置及邻近采区开采情况⼀、巷道相应的地⾯位置、标⾼,区域内的⽔体和建、构筑物对⼯程的影响等。
⼆、巷道与相邻煤(岩)层、邻近巷道的层间关系,附近已有的采掘情况对⼯程的影响。
三、分析⽼空区的⽔、⽕、⽡斯等对⼯程的影响。井上下对照关系表
第⼆节煤(岩)层赋存特征
⼀、叙述煤(岩)层产状、厚度、结构、坚固性系数(f),预计巷道揭露的各煤层间距,顶、底板岩性及特性分析。
⼆、预测巷道⽡斯涌出量、⽡斯突出倾向、煤层⾃然发⽕倾向、煤尘爆炸指数、地温等。
三、其他煤(岩)层技术特征分析。煤(岩)层特征表煤层顶底板情况表
综合柱状图(1:100或1:200)
第三节地质构造
⼀、描述巷道煤(岩)层产状要素(⾛向、倾向、倾⾓),断层,褶曲,裂隙,⽕成岩侵⼊的岩墙、岩床,陷落柱,导⽔性及其控制程度等参数。⼆、受冲击地压威胁的煤(岩)层或应⼒集中区掘进,对施⼯的影响,进⾏
技术分析。地质构造情况表
四、按⽐例绘制地质平⾯图、剖⾯图(1:1000或1:2000)。有煤与⽡斯突出按⽐例绘制⽡斯地质图(1:1000或1:2000)。
第四节⽔⽂地质
⼀、分析巷道区域的主要⽔源,有影响的含⽔层厚度、涌⽔形式、涌⽔量、补给关系、影响程度等。
⼆、分析巷道区域的图纸资料,分析相邻⽼巷、⽼空积⽔、钻孔终孔位置、封孔质量、构造导⽔等对施⼯安全的影响程度。
三、分析第四纪砂砾层⽔、承压⽔等的⽔量、⽔压及其与⼯程的距离和关系,进⾏隔⽔层安全厚度计算。
四、有积⽔区域附近掘进巷道,应在掘进⼯程平⾯图上标出其“三线”(积⽔线、探⽔线和警戒线)。
五、隔⽔层安全厚度计算。
第三章巷道布置及巷道断⾯、⽀护说明
第⼀节巷道布置及巷道断⾯
⼀、描述巷道布置:层位、⽔平标⾼、巷道断⾯形状选择、⼯程量、坡度、中腰线设置、开⼝位置、⽅位⾓等。
⼆、巷道断⾯:净断⾯的设计,必须按⽀护最⼤允许变形后的断⾯计算,计算出巷道计算掘进断⾯积、掘进断⾯积、和净断⾯积。
第⼆节矿压观测
⼀、观测对象:
⼆、观测内容:
三、观测⽅法:
四、数据处理:
第三节⽀护设计
⼀、根据巷道围岩性质,矿压观测资料,施⼯现场实际情况,选择科学的⽀护设计,确定巷道⽀护形式,选择⽀护参数等。
⼆、按⽐例绘制巷道永久⽀护平⾯图、断⾯图,按⽐例绘制临时⽀护平⾯图、剖⾯图(标注⽀护有关技术参数,1:50或1:100)。
第四节⽀护⼯艺
说明⽀护⽅式的主要参数、⽀护⼯序安排与⽀护要求、安全措施:
附图:巷道⽀护断⾯图。
第五节轨道及道床
⼀、确定永久轨道的钢轨型号及标准道床(技术参数):
⼆、临时轨道:
三、倾斜巷道轨道:
轨道及道床参数表(单位:mm)
第六节巷道排⽔沟
⼀、正式排⽔沟:
⼆、临时排⽔沟:
排⽔沟有关技术参数(单位:m2、mm)
附图:⽔沟断⾯图(与巷道帮和道床关系均表⽰清楚)
第七节巷道管线布置
⼀、机车架线及吊挂机车架线要求:
⼆、永久压风管吊挂及托架的固定:
三、永久⽡斯抽放管吊挂及托架的固定:
四、消防、防尘供⽔管吊挂及托架的固定:
五、排⽔管吊挂及托架的固定:
六、临时管道吊挂及托架的固定:
七、其它管道吊挂及托架的固定:
⼋、电缆、通讯、照明、监测线等敷设⽅式及电缆钩的固定等:
九、风筒吊挂及出⼝到⼯作⾯距离:
⼗、倾斜巷道管线防滑、防坠:
第四章施⼯⼯艺
第⼀节施⼯⽅法
⼀、确定巷道施⼯⽅法:
⼆、巷道开⼝施⼯:
三、巷道施⼯顺序:
四、倾斜巷道施⼯安全躲⾝硐的设置、间距、断⾯形状、断⾯尺⼨规格、深度、与倾斜巷道关系等。
五、按⽐例绘制巷道断⾯剖⾯图(1:50),按⽐例绘制开⼝⼤样图(1:50或1:100)。
六、特殊条件下的施⼯⽅法均要作出具体规定和要求,如:1、⽯门揭开煤层时的施⼯⽅法:
2、硐室的施⼯⽅法:
3 、交岔点的施⼯⽅法:
4、倾斜巷道的施⼯⽅法:
第⼆节凿岩⽅式
⼀、确定凿煤(岩)⽅式和凿岩机具、数量等:
⼆、机掘作业⽅式,截割顺序等或炮掘施⼯⼯序安排,⼯艺流程等:
三、描述巷道掘进施⼯,不同的钻爆、耙装、运输⽅式等:
五、不同施⼯⽅式的机具、钻具、供电、照明、湿式凿岩(煤)、通风、设备型号、数量及布置⽅式及防⽌炮崩等措施。
六、在有煤与⽡斯突出倾向的巷道掘进:
七、相对掘进、斜交掘进、正交掘进巷道时:
附图:绘制设备布置⽰意图,绘制掘进机截割顺序图。
第三节爆破作业
⼀、爆破条件:巷道断⾯、顶板,通风⽅式、⽡斯含量,掏槽⽅式,周边眼与设计轮廓线关系,循环进度,炸药的种类,雷管的型号及段数,炮眼利⽤率,炸药、雷管消耗量等。
⼆、爆破说明表:
三、在有⽡斯或有煤尘爆炸危险的掘进⼯作⾯,爆破应全断⾯⼀次起爆;不能全断⾯⼀次起爆的,必须注明采取的安全措施。具体说明光⾯爆破作业采取的措施等。
四、放炮警戒:
附图:炮眼布置正⾯图、俯视平⾯图、剖⾯图,炮眼装药结构⽰意图。爆破说明表
第四节装载与运输
⼀、确定装载与运输⽅式:⼆、装载、运输机械及其配套设备的名称、型号、安装位置、固定⽅式,安全设施的安设⽅式、运输距离等。三、煤、矸、材料、设备等的运输⽅式。
四、⼈员进、出⼯作⾯与物料运输安全隔离⽅式及要求:
五、耙装机固定、防滑、防出槽、机⾝照明⽅式,耙装机与掘进⼯作⾯的最⼤和最⼩的允许距离等:
六、⼩绞车及转向滑轮的安装、固定⽅式等。
七、装载与运输各⼯序安排、与其他⼯序协调等:
附图:运输系统⽰意图。
第五章⽣产系统
第⼀节通风
⼀、选择通风⽅式、通风设备、设施:1、采⽤压⼊式或抽出式或混合式通风⽅式:
2、⾼⽡斯区域、⽡斯抽放对通风的特殊要求;
3、局部通风机、压风机、配套通风设施及防尘、隔爆、监测设施的安装位
置等:4、风筒敷设⽅式:
5、供风距离:
⼆、说明三专两闭锁设施,“双风机、双电源”,⾃动切换、⾃动分风的功能等:
三、掘进⼯作⾯风量计算。
掘进⼯作⾯实际需要风量,应按各煤矿企业制定的“⼀通三防”规定或根据⽡斯、⼆氧化碳涌出量,炸药⽤量,同时⼯作的最多⼈数,局部通风机的实际吸风量等因素分别计算,并选取其中最⼤值。
(⼀)按⽡斯(⼆氧化碳)涌出量计算:Q=100(67)qk
(⼆)按炸药使⽤量计算:
Q=25A
(三)按⼯作⼈员数量计算:
Q=4n
(四)按局部通风机的实际吸风量计算:
Q=Q局Ik f
四、根据上述计算的⼯作⾯需要风量要求,进⾏局部通风机风量计算、风筒规格选型。
(⼀)局部通风机风量的确定:Q f=Q j/Φc
(⼆)局部通风机风压的确定: h ft= RQ f Q a+Q a2/D4
五、掘进⼯作⾯风量验算。
(⼀)按最低风速验算。
按最低风速验算最低风量:
(⼆)按最⾼风速验算。
按最⾼风速验算最⾼风量:Q≤240S
(三)按掘进⼯作⾯温度和炸药量验算:
(四)有害⽓体的浓度验算。回风流中⽡斯或⼆氧化碳浓度不得超过1%;其他有害⽓体浓度应符合《煤矿安全规程》中的有关规定。100×p⽡/Q掘<1%
(五)局部通风机选型。
根据掘进⼯作⾯风量计算和验算,选取适合要求的局部通风机和风筒。
六、安装局部通风机的地点,全风压风量要⼤于局部通风机吸风量,还应保证局部通风机吸⼊⼝⾄掘进⼯作⾯回风⼝之间的最低风速,全岩巷道不得低于
