光纤到户(FTTH)工程主要工作内容
- 格式:docx
- 大小:17.79 KB
- 文档页数:2
一、工程概况本工程为某别墅小区光纤入户FTTH(光纤到户)通信网络建设,旨在为用户提供高速、稳定的光纤网络服务。
本次工程覆盖区域共有522户别墅住宅,采用GPON 技术解决用户的语音及数据业务需求。
二、施工内容1. 主干光缆施工(1)由电信、联通、移动3家运营商负责将主干光缆敷设至某东二期车库2-1弱电机房。
(2)光缆敷设过程中,应遵循以下原则:① 光缆敷设应平直,尽量避免弯曲,光缆弯曲半径不小于光缆外径的20倍。
② 光缆敷设过程中,应避免与其他管道、电缆等交叉,如必须交叉,应保持一定距离。
③ 光缆敷设完成后,应对光缆进行固定,防止因外界因素导致光缆损坏。
2. 配线光缆施工(1)在东二期车库2-1弱电机房新增2台576芯ODF,由机房ODF呈星形状敷设光缆至各分线箱。
(2)具体分线箱位置如下:① 24芯光纤分配箱1:东一期9号住宅旁。
② 24芯光纤分配箱2:东一期30号住宅旁。
③ 24芯光纤分配箱3:东一期39号住宅旁。
④ 24芯光纤分配箱4:东一期74号住宅旁。
⑤ 24芯光纤分配箱5:东一期83号住宅旁。
⑥ 24芯光纤分配箱6:东一期116号住宅旁。
⑦ 24芯光纤分配箱7:东一期123号住宅旁。
⑧ 24芯光纤分配箱8:东一期156号住宅旁。
(3)配线光缆敷设过程中,应遵循以下原则:① 光缆敷设应平直,尽量避免弯曲,光缆弯曲半径不小于光缆外径的20倍。
② 光缆敷设过程中,应避免与其他管道、电缆等交叉,如必须交叉,应保持一定距离。
③ 光缆敷设完成后,应对光缆进行固定,防止因外界因素导致光缆损坏。
3. 光纤接续及测试(1)光纤接续采用热熔技术,确保接续质量。
(2)接续完成后,应对光纤进行测试,确保光纤性能满足设计要求。
(3)测试项目包括:① 光纤损耗测试:测试光纤在传输过程中的损耗,确保损耗在规定范围内。
② 光纤连接损耗测试:测试光纤连接处的损耗,确保连接损耗在规定范围内。
③ 光纤长度测试:测试光纤长度,确保长度满足设计要求。
ftth系统工程施工方案一、项目背景随着信息时代的到来,宽带网络已经成为人们日常生活中不可或缺的一部分。
而FTTH (Fiber to the Home)即光纤到户的技术,正是为了满足人们对高速宽带的需求而发展起来的。
FTTH系统是一种通过光纤传输数据到用户家庭的宽带接入技术,它具有传输速度快、信号衰减小、带宽大、抗干扰能力强等优点,因此成为了当前宽带接入的主流技术之一。
本文将围绕FTTH系统工程的施工方案展开,通过详细的介绍和分析,希望能够为相关工程人员提供一些借鉴和参考。
二、工程概述1. 项目名称:某某地区FTTH系统工程施工2. 工程内容:光纤布线、设备安装、调试等3. 工程规模:覆盖某某地区的城市居民区4. 工程周期:预计为6个月三、施工方案1. 前期准备1.1 工程人员准备根据工程规模和施工周期,合理确定施工组织架构和人员配置,确保能够满足工程的需要。
一般包括工程经理、技术人员、施工人员等。
1.2 施工材料准备准备包括光纤、连接器、配线盒、光纤分纤器、设备机柜等在内的相关施工材料,确保充足并具备质量保证。
1.3 设备购置购置光纤传输设备、光纤拓扑分析设备、光缆测试设备等,确保施工过程中的测试设备和传输设备齐全。
1.4 工程环境准备在施工前对施工环境进行认真的勘察和评估,确保施工环境符合要求,并且进行必要的准备工作,比如清理施工场地,保障施工安全。
2. 施工流程2.1 规划设计进行施工前的光纤网络规划设计,包括光纤布线方案、网络设备布置方案等,确保满足用户需求。
2.2 光缆铺设按照规划设计的光纤布线方案,进行光缆的架设、连接和固定工作,保证光缆的完整性和安全性。
2.3 光交接箱安装配合光缆铺设工作,按照规划设计的光纤布线方案进行光交接箱的安装和连接工作。
2.4 设备安装进行光纤传输设备、光网络分析设备、测试设备等的安装和连接工作,确保设备的正常运行。
2.5 系统调试对完成安装的光纤传输系统进行全面的调试和测试工作,确保系统的正常运行和稳定性。

FTTH施工方案1. 引言Fiber To The Home(FTTH),是一种基于光纤技术,将光纤接入用户家庭的宽带接入方式。
FTTH的施工方案是确保光纤网络正常运行的关键步骤。
本文将介绍一个典型的FTTH施工方案,涵盖设计、材料准备、光缆布线、接入点安装、光纤连接以及测试等方面。
2. 设计阶段在FTTH施工之前,需要进行详细的设计。
设计阶段包括以下步骤:2.1 网络规划根据用户需求和地理情况,确定光纤的覆盖范围和布线路径。
这会涉及到光缆的总长度、分支点的位置以及各个接入点的布置。
2.2 光缆容量和预算根据用户数量和带宽需求,计算出光缆的容量,并根据预算确定使用的光缆类型和数量。
2.3 接入点位置选择根据用户分布情况和便利性考虑,选择合适的位置安装接入点,并规划好光缆在接入点之间的连接方式。
3. 材料准备在施工阶段,需要准备一系列材料以确保施工的顺利进行。
材料准备包括以下内容:3.1 光缆根据设计阶段确定的光缆容量和类型,采购光缆并备齐相应长度。
3.2 光纤接头盒为了保护光纤连接点的安全和稳定性,需要使用光纤接头盒。
根据接入点位置和光缆布线情况,选择适合的光纤接头盒。
3.3 光纤连接器光纤连接器是进行光纤之间连接的关键部件。
选择合适的光纤连接器,并确保连接器的质量和兼容性。
4. 光缆布线在进行光缆布线时,需要按照设计阶段规划好的路径进行布线。
光缆布线包括以下步骤:4.1 探测管道和管线在布线之前,要对地下的管道和管线进行探测,确保没有障碍物会影响光缆的敷设。
4.2 光缆敷设使用适当的工具和设备,将光缆沿着规划好的路径进行敷设,并保证敷设过程中光缆的弯曲半径不超过规定的限制。
4.3 固定和保护在光缆布线完成后,使用固定器将光缆固定在适当的位置上,并确保光缆在未来的使用过程中不受外力损坏。
5. 接入点安装接入点安装是将光纤网络与用户家庭连接的关键环节。
接入点安装包括以下步骤:5.1 光纤接头盒安装根据设计阶段选择的接入点位置,将光纤接头盒固定在合适的位置上,并确保接头盒与光缆之间的连接正常。

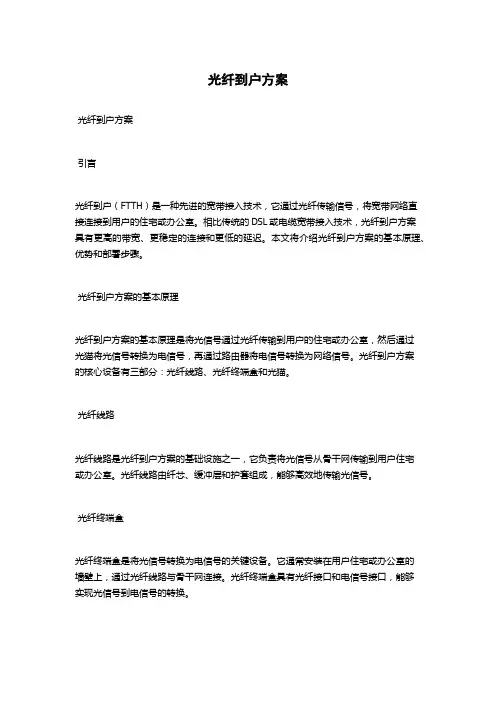

FTTH施工方案1. 引言FTTH(Fiber-To-The-Home)即光纤到户,是一种将光纤网络传输技术应用于家庭宽带接入的解决方案。
相比传统的ADSL或有线宽带,FTTH具有更高的传输速率和更稳定的连接,能够满足用户对高速、高质量宽带服务的需求。
本文将介绍FTTH施工方案的关键步骤和注意事项。
2. 设计和规划在开始施工之前,需要进行详细的设计和规划。
主要包括以下几个方面:2.1 网络布局首先,需要确定光纤到户的网络布局。
考虑到网络的可扩展性和未来发展需求,通常会采用星型布线结构,即在中心机房设置主干光缆,再通过光分纤箱接入各个用户的光纤终端。
2.2 光缆敷设路径确定光缆敷设路径是施工中的重要一步。
需要考虑地下布线或架空布线的方式,以及避免与其他管道或干扰源相互干扰的问题。
2.3 光纤终端安装位置根据用户需求和布线规划,确定每户的光纤终端安装位置。
通常安装在用户住宅内的墙壁上或楼道内的终端箱中。
3. 材料和设备准备在开始施工之前,需要准备相应的材料和设备。
主要包括以下内容:3.1 光缆选择符合规格和质量要求的光缆,根据实际需要确定光缆的长度和类型。
3.2 光分纤箱和终端盒选择合适的光分纤箱和终端盒,确保其符合标准,并能容纳所需的光纤接头。
3.3 光纤接头和配件准备光纤接头和配件,包括连接光缆的接头、保护套、卸扣、光纤清洁棒等。
3.4 光纤测试设备准备光纤测试设备,用于测试光纤的质量和传输性能。
包括光源、光功率计、OTDR等设备。
4. 施工步骤4.1 光缆敷设根据设计规划,按照敷设路径进行光缆敷设。
注意保护光缆,避免划伤或损坏。
在穿过墙体或管道时,需要采取合适的防水和保护措施。
4.2 光纤连接将光缆连接到光分纤箱和终端盒中。
首先进行光缆剥皮和清洁,然后使用光纤接头和配件进行光纤连接。
连接时要注意保持光纤的端面清洁和光线的正常传输。
4.3 测试和调试在连接完成后,进行光纤的测试和调试工作。
使用光源和光功率计测试光纤的传输功率和损耗情况。
光纤到户施工方案1. 引言光纤到户(FTTH)是一种通过光纤传输数据的技术,它相比传统的铜线传输方式具有更高的传输速度和稳定性。
光纤到户的施工方案是确保光纤网络能够顺利覆盖用户家庭的关键。
本文将介绍光纤到户的施工方案,包括施工准备、施工步骤、施工工具和材料等内容。
2. 施工准备在进行光纤到户施工之前,需要进行一些准备工作。
2.1 确定施工区域首先需要确定施工的具体区域,包括要施工的房屋和用户使用的设备等。
根据具体情况,可以确定施工的起止时间和施工队伍。
2.2 确定施工方式光纤到户的施工方式包括室内布线和室外布线。
根据实际情况确定施工方式,通过预先调研了解用户的需求和现有的基础设施,以及室内外通道的情况,选择合适的方案。
2.3 准备施工工具和材料根据具体的施工方案,准备相应的施工工具和材料。
一般情况下,光纤到户的施工需要使用光纤线、光纤终端盒、光纤切割刀、光缆剥皮器、光纤接头盒、光纤连接器等工具和材料。
3. 施工步骤本节将介绍光纤到户的施工步骤。
具体步骤如下:3.1 准备工作在开始施工之前,需要进行一些准备工作。
包括确定施工区域、准备工具和材料等。
3.2 预估光纤长度根据施工区域的具体情况,预估光纤的长度。
光纤到户的施工一般需要将光纤从光缆中剥离出来,并将其连接到用户所需的设备上。
预估长度可以帮助施工人员更好地处理光纤线。
3.3 光缆处理根据预估的光纤长度,使用光缆剥皮器将光缆剥离出来。
然后使用光纤切割刀将光纤线切割,并清除光纤上可能存在的污垢和损坏。
3.4 导向管布线根据用户的需求,在墙壁上凿出适当的孔洞,将导向管穿过孔洞,并将其固定在墙壁上。
导向管的作用是将光纤引导到指定的位置,保护光纤线免受损坏。
3.5 光缆引线将光纤线通过导向管引线到指定位置。
需要注意的是,在引线过程中要小心光纤的损坏,避免过度弯曲和扭曲光纤线。
3.6 光纤连接将光纤线连接到用户设备上。
使用光纤连接器将光纤线连接到光纤终端盒,然后将光纤终端盒连接到用户设备上。
光纤到户(FTTH)体系结构和总体要求《光纤到户(FTTH)体系结构和总体要求》YD/T 1636‐2007FIBERHOME 廖承兵2009-11FTTH标准的发展历史2004年11⽉17⽇:中国通信标准化协会(CCSA),传送⽹与接⼊⽹技术⼯作委员会(TC6)第⼆次全会,通过标准预研“光纤到户(FTTH)标准体系的研究”⽴项。
2006年4⽉18⽇:[2006]18号⽂(CCSA在5⽉25⽇通标发[2006]77号⽂转发),项⽬名称为“光纤到户(FTTH)体系结构和总体要求”,项⽬编号2006H512005年12⽉19⽇:CCSA TC6WG2第⼗次会议通过征求意见稿。
2006年4⽉4⽇:CCSA TC6WG2第⼗⼀次会议通过送审稿。
2006年6⽉20⽇:标准起草组完成报批稿。
2007年10⽉1⽇:标准正式实施,编号YD/T1636-2007。
FTTH标准的发展历史光纤到户(FTTH)标准体系的预研(主笔单位)武汉邮电科学研究院(参加单位)中国⽹络通信集团有限公司信息产业部电信研究院UT斯达康(重庆)通讯有限公司华为技术有限公司光纤到户(FTTH)标准起草单位武汉邮电科学研究院信息产业部电信研究院中国⽹通集团公司中国电信集团公司中兴通讯股份有限公司华为技术有限公司北京西门⼦通信⽹络股份有限公司上海贝尔阿尔卡特股份有限公司UT斯达康(重庆)通讯有限公司深圳飞通光电股份有限公司润欣通信技术有限公司FTTx体系结构总体要求提纲1) FTTH的定义2) FTTH与FTTx3) FTTH系统基本功能模型4) FTTH系统的体系架构5) FTTH拓扑结构6) 业务和接⼝要求7) FTTH的实现技术和基本要求8) FTTH的保护要求9) FTTH的性能指标要求10) FTTH安全要求11) FTTH的QoS保证要求12) FTTH系统的管理要求13) FTTH系统的运⾏和维护要求14) FTTH⽤光纤光缆技术要求15) FTTH光缆线路(辅助)设施16) FTTH光缆线路设计概要17) FTTH⽹络测试基本要求1.FTTH的定义FTTH(Fiber To The Home,光纤到户)是指仅利⽤光纤媒质连接通信局端和家庭住宅的接⼊⽅式,引⼊光纤由单个家庭住宅独享。

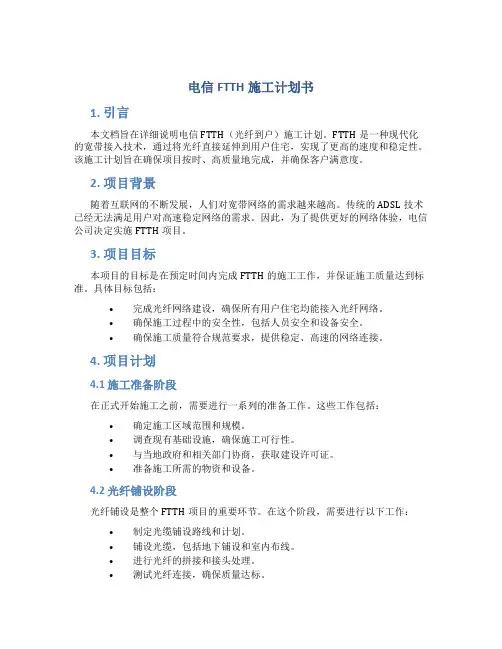

电信FTTH施工计划书1. 引言本文档旨在详细说明电信FTTH(光纤到户)施工计划。
FTTH是一种现代化的宽带接入技术,通过将光纤直接延伸到用户住宅,实现了更高的速度和稳定性。
该施工计划旨在确保项目按时、高质量地完成,并确保客户满意度。
2. 项目背景随着互联网的不断发展,人们对宽带网络的需求越来越高。
传统的ADSL技术已经无法满足用户对高速稳定网络的需求。
因此,为了提供更好的网络体验,电信公司决定实施FTTH项目。
3. 项目目标本项目的目标是在预定时间内完成FTTH的施工工作,并保证施工质量达到标准。
具体目标包括:•完成光纤网络建设,确保所有用户住宅均能接入光纤网络。
•确保施工过程中的安全性,包括人员安全和设备安全。
•确保施工质量符合规范要求,提供稳定、高速的网络连接。
4. 项目计划4.1 施工准备阶段在正式开始施工之前,需要进行一系列的准备工作。
这些工作包括:•确定施工区域范围和规模。
•调查现有基础设施,确保施工可行性。
•与当地政府和相关部门协商,获取建设许可证。
•准备施工所需的物资和设备。
4.2 光纤铺设阶段光纤铺设是整个FTTH项目的重要环节。
在这个阶段,需要进行以下工作:•制定光缆铺设路线和计划。
•铺设光缆,包括地下铺设和室内布线。
•进行光纤的拼接和接头处理。
•测试光纤连接,确保质量达标。
4.3 网络设备安装阶段在光纤铺设完成之后,需要进行网络设备的安装和调试工作:•安装OLT(光线终端)设备和ONT(光纤网络终端)设备。
•进行设备的配置和调试。
•确保网络设备与光缆连接正常,通信流畅。
4.4 网络测试和调优阶段在网络设备安装完毕后,需要进行网络测试和调优,以确保网络性能达到预期标准:•进行网络速度和稳定性测试。
•优化网络参数,提高网络性能。
•确保网络连接无延迟和丢包。
4.5 用户接入和培训阶段在网络施工完成后,需要进行用户接入工作,并为用户提供相关培训:•安装ONT设备到用户住宅。
•对用户进行网络使用培训,解答疑问。

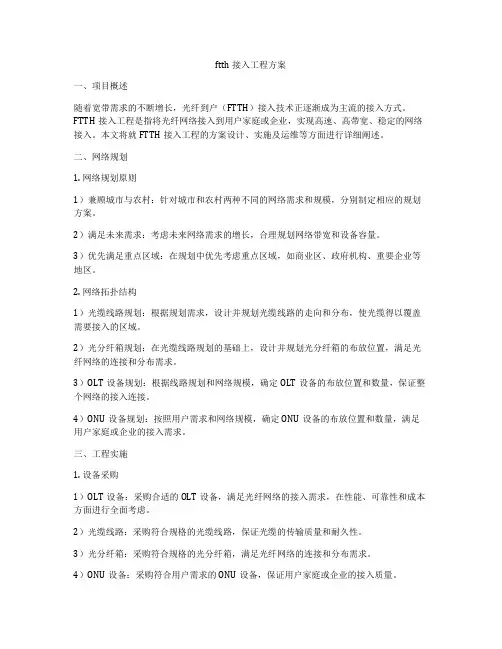

ftth接入工程方案一、项目概述随着宽带需求的不断增长,光纤到户(FTTH)接入技术正逐渐成为主流的接入方式。
FTTH接入工程是指将光纤网络接入到用户家庭或企业,实现高速、高带宽、稳定的网络接入。
本文将就FTTH接入工程的方案设计、实施及运维等方面进行详细阐述。
二、网络规划1. 网络规划原则1)兼顾城市与农村:针对城市和农村两种不同的网络需求和规模,分别制定相应的规划方案。
2)满足未来需求:考虑未来网络需求的增长,合理规划网络带宽和设备容量。
3)优先满足重点区域:在规划中优先考虑重点区域,如商业区、政府机构、重要企业等地区。
2. 网络拓扑结构1)光缆线路规划:根据规划需求,设计并规划光缆线路的走向和分布,使光缆得以覆盖需要接入的区域。
2)光分纤箱规划:在光缆线路规划的基础上,设计并规划光分纤箱的布放位置,满足光纤网络的连接和分布需求。
3)OLT设备规划:根据线路规划和网络规模,确定OLT设备的布放位置和数量,保证整个网络的接入连接。
4)ONU设备规划:按照用户需求和网络规模,确定ONU设备的布放位置和数量,满足用户家庭或企业的接入需求。
三、工程实施1. 设备采购1)OLT设备:采购合适的OLT设备,满足光纤网络的接入需求,在性能、可靠性和成本方面进行全面考虑。
2)光缆线路:采购符合规格的光缆线路,保证光缆的传输质量和耐久性。
3)光分纤箱:采购符合规格的光分纤箱,满足光纤网络的连接和分布需求。
4)ONU设备:采购符合用户需求的ONU设备,保证用户家庭或企业的接入质量。
2. 工程施工1)光缆线路铺设:按照网络规划,对光缆线路进行铺设,保证线路的走向和布放质量。
2)光分纤箱安装:根据规划,对光分纤箱进行安装和布放,保证光纤的连接和分布质量。
3)设备安装和调试:对OLT设备和ONU设备进行安装和调试,保证设备的正常运行和接入质量。
4)网络调试和优化:对整个网络进行调试和优化,确保网络的稳定性和性能。
四、运维管理1. 网络监控1)光纤线路监测:对光缆线路进行监测,实时掌握光缆的状态和传输质量。
光纤到户设计方案光纤到户(FTTH)设计方案是一种将光纤网络扩展到用户家庭的解决方案。
该设计方案能够提供高速、高质量的宽带接入服务,满足用户对高速互联网的需求。
光纤到户设计方案首先需要确定光纤网络的架设方式。
常见的架设方式有架线、埋地和空中架设。
架线方式需要在楼道、走廊等场所架设光缆,包括光纤主干线和分布线;埋地方式是将光缆埋入地下,需要进行地面挖掘和后续的恢复工作;空中架设是将光缆悬挂在电线杆上,需要考虑光缆的强度和稳定性。
其次,光纤到户设计方案需要考虑用户的接入方式。
常见的接入方式包括光纤猫、无线路由器和光纤调制解调器。
光纤猫是光纤网络接入设备,将光信号转换为电信号,并通过以太网端口连接用户的终端设备;无线路由器可以将光纤信号通过无线方式传输给用户的终端设备,实现无线宽带接入;光纤调制解调器能够实现语音、数据和视频信号的传输,提供多种接入方式供用户选择。
另外,光纤到户设计方案还需要考虑用户数量和网络拓扑结构。
用户数量的多少将决定光纤网络的扩展规模和投资成本。
网络拓扑结构包括星形结构、环形结构和网状结构等,需要根据用户的实际需求和地理条件选择适合的结构。
最后,光纤到户设计方案还需要考虑网络安全和管理。
网络安全是指保护网络免受未经授权的访问和攻击,需要采取适当的安全措施,如加密和身份验证。
网络管理是指对光纤网络进行监控和维护,确保网络的可靠性和稳定性,包括故障排除、性能监测和数据管理等方面。
综上所述,光纤到户设计方案是一项复杂的工作,需要考虑多个因素,包括光纤网络的架设方式、用户的接入方式、网络拓扑结构以及网络安全和管理等方面。
通过科学合理的设计,可以实现高速、高质量的宽带接入服务,满足用户对高速互联网的需求。
