光纤到户(FTTH)工程施工验收规范
- 格式:ppt
- 大小:2.15 MB
- 文档页数:59

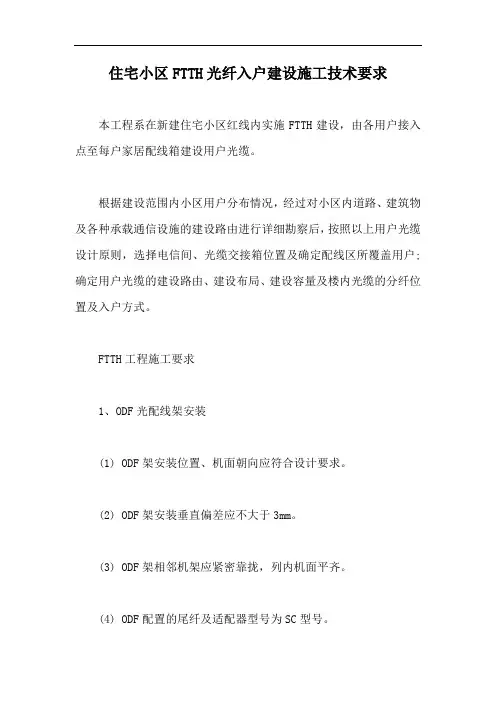

住宅小区FTTH光纤入户建设施工技术要求本工程系在新建住宅小区红线内实施FTTH建设,由各用户接入点至每户家居配线箱建设用户光缆。
根据建设范围内小区用户分布情况,经过对小区内道路、建筑物及各种承载通信设施的建设路由进行详细勘察后,按照以上用户光缆设计原则,选择电信间、光缆交接箱位置及确定配线区所覆盖用户;确定用户光缆的建设路由、建设布局、建设容量及楼内光缆的分纤位置及入户方式。
FTTH工程施工要求1、ODF光配线架安装(1) ODF架安装位置、机面朝向应符合设计要求。
(2) ODF架安装垂直偏差应不大于3mm。
(3) ODF架相邻机架应紧密靠拢,列内机面平齐。
(4) ODF配置的尾纤及适配器型号为SC型号。
(5) 光纤连接线应布放应整齐,架内与架间应分别走线。
(6) 光纤连接线静态曲率半径应不小于30mm。
(7) 在安装ODF时,应参照安装手册,严格按照施工规范进行操作,其中适配器和光缆尾纤的安装序号详见图纸。
2、光缆成端接续(1)光缆在机柜和家居配线箱内成端以便和其他设备连接(家居配线箱内如使用预成端的光缆,就不需要进行成端接续)。
光缆进入电信间、设备间应选择安全的位置。
当处于易受外界损伤的位置时,应采取保护措施。
(2)室内光缆在经过的走线架、拐弯点、等位置时,均应绑扎固定,并且排列整齐。
上下走道或爬墙的部位应垫胶管,避免光缆受侧压。
其长度及光缆曲率半径应符合设计要求。
(3)光缆应在机柜内作终端,并在机柜内绑扎固定。
光缆内的金属构件应与机柜保护接地装置接触良好。
(保护地与防雷地)(4)光纤成端应按纤序规定与尾纤熔接并在机柜内标示纤芯与用户对应关系。
(5) 光缆成端时,机架内应有尾纤及光跳线收容、保护装置,采用热熔技术对光纤进行端接。
单芯光纤热熔接续,双向衰减平均值应小于等于0.06dB。
3、管道子管的敷设本工程在孔径90mm 塑料管道内敷设塑料子管时应一次性敷设三根子管。
子管不得跨手孔敷设,子管在管道内不得有接头。

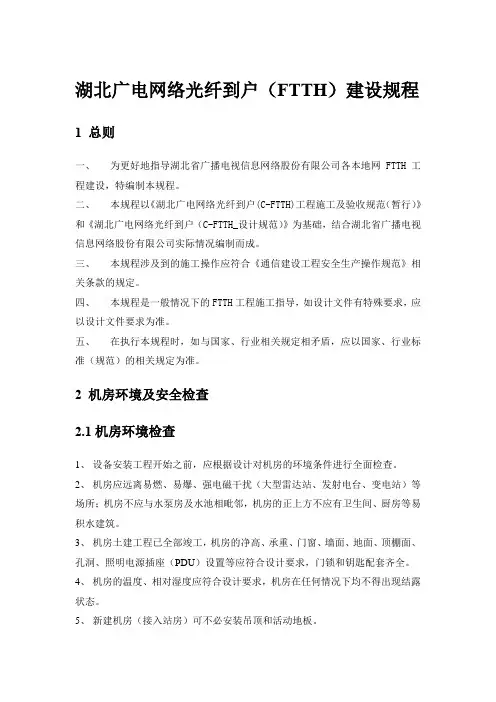

湖北广电网络光纤到户(FTTH)建设规程1 总则一、为更好地指导湖北省广播电视信息网络股份有限公司各本地网FTTH工程建设,特编制本规程。
二、本规程以《湖北广电网络光纤到户(C-FTTH)工程施工及验收规范(暂行)》和《湖北广电网络光纤到户(C-FTTH_设计规范)》为基础,结合湖北省广播电视信息网络股份有限公司实际情况编制而成。
三、本规程涉及到的施工操作应符合《通信建设工程安全生产操作规范》相关条款的规定。
四、本规程是一般情况下的FTTH工程施工指导,如设计文件有特殊要求,应以设计文件要求为准。
五、在执行本规程时,如与国家、行业相关规定相矛盾,应以国家、行业标准(规范)的相关规定为准。
2 机房环境及安全检查2.1机房环境检查1、设备安装工程开始之前,应根据设计对机房的环境条件进行全面检查。
2、机房应远离易燃、易爆、强电磁干扰(大型雷达站、发射电台、变电站)等场所;机房不应与水泵房及水池相毗邻,机房的正上方不应有卫生间、厨房等易积水建筑。
3、机房土建工程已全部竣工,机房的净高、承重、门窗、墙面、地面、顶棚面、孔洞、照明电源插座(PDU)设置等应符合设计要求,门锁和钥匙配套齐全。
4、机房的温度、相对湿度应符合设计要求,机房在任何情况下均不得出现结露状态。
5、新建机房(接入站房)可不必安装吊顶和活动地板。
6、机房应提供符合设备工作所需要的直流电源或交流电源;其直流电源电压、波动范围及交流电源电压、频率、波形畸变率均应符合设计要求。
7、有可靠的安防措施,具备门禁告警等系统。
8、机房内不得有水管、煤气管、暖气设备、消防喷淋设施等。
确有其设施且无法避免的,必须做隔离和防渗处理。
9、进入机房的管孔应有一定的坡度(坡度>2.5‰),即机房内的管孔应比室外高,保证水不能倒流,并做好封堵。
10、机房内有可靠的接地体。
2.2机房安全检查1、机房内必须配备有效的灭火消防器材。
凡要求设置的火灾自动报警系统和固定式气体灭火系统,必须保持性能良好。
光纤到户(FTTH)建设规范1适用范围本规范明确了宽带接入网络在采用PON技术进行光纤到户FTTH方式建设部署时的系统架构和建设要求。
主要对OLT设备选择及部署、OLT上联方式、ODN建设、分光比与接入距离、系统维护、网络保护、光纤连接、ONT设备及安装等内容进行了规定。
本规范适用于中国联通内部,作为规范和指导FTTH网络建设的设计、施工和验收工作的技术指导依据。
本规范与国家、行业、企业标准和规范有矛盾时应以本规范为准。
如执行本规范严格要求的条文有困难时,应提出充分理由并经主管部门审批。
2引用标准IEEE 802.3ah系列标准ITU-T G.984 系列标准YD/T 1636-2007《光纤到户(FTTH)体系结构和总体要求》YD/T 1949-2009 《接入网技术要求——吉比特的无源光网络(GPON) 》。
YD/T 1995-2009 《接入网设备测试方法吉比特的无源光网络(GPON) 》。
YD/T 1475-2006《接入网技术要求-基于以太网方式的无源光网络(EPON)》。
YD/T 1771-2008《接入网技术要求-EPON系统互通性要求》。
YD/T 1953-2009《接入网技术要求—EPON GPON系统承载多业务》。
QB/CU 049-2009《中国联通GPON设备技术规范》。
QB/CU 025-2010《中国联通EPON设备技术规范》。
QB/CU 213-2009《中国联通家庭终端远程管理系统技术规范系统要求》。
QB/CU 221-2009《中国联通家庭终端远程管理系统技术规范 HGU参数模型》。
3相关释义3.1名词释义BRAS(Broadband Remote Access Server):宽带远程接入服务器EPON(Ethernet over Passive Optical Network):基于以太网技术的无源光网络FE (Fast Ethernet):快速以太网FTTH(Fiber To The Home):光纤到户GE(Gigabit Ethernet ):千兆比特以太网GPON(Gigabit-capable Passive Optical Networks):吉比特无源光网络HGU(Home Gateway Unit):家庭网关单元IAD(Integrated Access Device):综合接入设备IP (Internet Protocol):因特网协议MDF(Main distribution frame):总配线架OMDF(Optical main distribution frame):光纤总配线架ODF(Optical distribution frame):光纤配线架ODN(Optical Distribution Network):光分配网络OLT(Optical Line Terminal):光线路终端ONU(Optical Network Unit):光网络单元ONT(Optical Network terminal):光网络终端ORL(Optical Return Loss):光回波损耗PON(Passive Optical Network):无源光网络POS(Passive Optical Splitter):无源光分路器QoS(Quality of Service):服务质量SBU(Single Bussiness Unit):单商户单元SFU(Single Family Unit):单住户单元SLA(Service Level Agreement):服务等级协议SR(Service Router):业务路由器VLAN(Virtual Local Area Network):虚拟局域网VoIP(Voice over Internet Protocol):基于IP协议的语音WiFi(Wireless Fidelity):无线保真3.2单位释义km:长度单位,千米bit/s:数据单位,比特率,比特/秒Kbit/s:数据单位,千比特/秒Mbit/s:数据单位,兆比特/秒s:时间单位,秒ms:时间单位,毫秒μm:长度单位,微米dB:衰减计量单位,分贝m²:面积单位,平方米Ω:电阻单位,欧姆℃:温度单位,摄氏度V:电压单位,伏特4FTTH网络结构及系统组成1.PON综合接入网是一种构建于无源光分配网络(ODN)之上的宽带接入网络,它将以太网技术和高速光传输技术结合起来,可以实现语音、数据、视频多业务的综合接入。

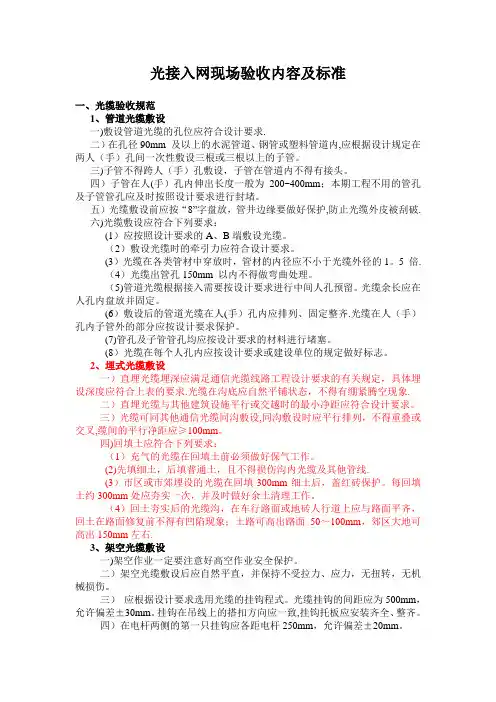

光接入网现场验收内容及标准一、光缆验收规范1、管道光缆敷设一)敷设管道光缆的孔位应符合设计要求.二)在孔径90mm 及以上的水泥管道、钢管或塑料管道内,应根据设计规定在两人(手)孔间一次性敷设三根或三根以上的子管。
三)子管不得跨人(手)孔敷设,子管在管道内不得有接头。
四)子管在人(手)孔内伸出长度一般为200~400mm;本期工程不用的管孔及子管管孔应及时按照设计要求进行封堵。
五)光缆敷设前应按“8”字盘放,管井边缘要做好保护,防止光缆外皮被刮破.六)光缆敷设应符合下列要求:(1)应按照设计要求的A、B端敷设光缆。
(2)敷设光缆时的牵引力应符合设计要求。
(3)光缆在各类管材中穿放时,管材的内径应不小于光缆外径的1。
5 倍.(4)光缆出管孔150mm 以内不得做弯曲处理。
(5)管道光缆根据接入需要按设计要求进行中间人孔预留。
光缆余长应在人孔内盘放并固定。
(6)敷设后的管道光缆在人(手)孔内应排列、固定整齐.光缆在人(手)孔内子管外的部分应按设计要求保护。
(7)管孔及子管管孔均应按设计要求的材料进行堵塞。
(8)光缆在每个人孔内应按设计要求或建设单位的规定做好标志。
2、埋式光缆敷设一)直埋光缆埋深应满足通信光缆线路工程设计要求的有关规定,具体埋设深度应符合上表的要求.光缆在沟底应自然平铺状态,不得有绷紧腾空现象.二)直埋光缆与其他建筑设施平行或交越时的最小净距应符合设计要求。
三)光缆可同其他通信光缆同沟敷设,同沟敷设时应平行排列,不得重叠或交叉,缆间的平行净距应≥100mm。
四)回填土应符合下列要求:(1)充气的光缆在回填土前必须做好保气工作。
(2)先填细土,后填普通土,且不得损伤沟内光缆及其他管线.(3)市区或市郊埋设的光缆在回填300mm细土后,盖红砖保护。
每回填土约300mm处应夯实一次,并及时做好余土清理工作。
(4)回土夯实后的光缆沟,在车行路面或地砖人行道上应与路面平齐,回土在路面修复前不得有凹陷现象;土路可高出路面50~100mm,郊区大地可高出150mm左右.3、架空光缆敷设一)架空作业一定要注意好高空作业安全保护。
QB 广东省广播电视网络股份有限公司企业标准GCABLE/T-051.00-2017光纤到户(FTTH)网络工程验收规范(暂行)2017-07-28发布2017-08-01实施广东省广播电视网络股份有限公司发布目录前言 (1)1 范围 (2)2 规范性引用文件 (2)3 术语 (3)3.1有线电视网络工程质量 quality of CATV network engineering (3)3.2 进场验收 site acceptance (3)3.3 观感质量 quality of appearance (3)3.4 系统检测 system testing (3)3.5 验收 acceptance (3)3.6 检验 inspection (3)3.7 返修 repair (3)3.8 返工 rework (3)4 验收流程图 (4)5 验收流程说明 (5)5.1 施工完成后的自检阶段 (5)5.2 组织初步验收阶段 (5)5.3 初步验收阶段 (5)5.4工程试运行阶段 (6)5.5组织竣工验收阶段 (6)5.6 竣工验收阶段 (6)6 工程验收内容 (6)6.1 竣工文件编制 (6)6.2 随工检验项目内容 (7)6.3 初步验收项目内容 (9)6.4 工程试运行 (12)6.5 工程竣工验收 (12)7 工程验收标准 (12)7.1 验收手段 (12)7.2合格标准 (13)7.3 抽查比例 (13)附录A 设备安装工程工艺抽查记录(按比例抽查) (14)附录B 光(电)缆线路工程工艺抽查记录(按比例抽查测试) (15)附录C 设备安装工程量抽查记录(按比例抽查) (16)附录D 光缆(皮线光缆)线路工程量抽查记录(按比例抽查测试) (17)附录E 光电特性及传输系统技术指标抽查检测记录 (18)附录F 接地设施检测记录 (21)附录G 试运行记录 (22)附录H 有线电视网络工程验收系统检测方法 (23)附录I 工程质量、进度、器材、工程量、变更等控制资料核查记录 (25)附录G 工程物理设施、光电特性及附件等控制资料核查记录 (26)前言为规范光纤到户网络(后简称FTTH)工程验收,统一FTTH网络工程施工质量检查、随工检验和竣工验收等工作的技术要求,制定本规范。
FTTH工程施工验收规范(修订)接入维护中心二零一一年十二月目录一. 总则 (4)二. 施工规范 (5)1. ODF施工规范 (5)1.1. ODF机架安装施工规范 (5)1.2. 标签标识规范 (6)2. 箱体施工规范 (8)2.1. 光缆交接箱施工规范 (8)2.2. 光分纤箱施工规范 (12)3. 光缆敷设施工规范 (16)3.1.进局光缆布放 (16)3.2.管道光缆敷设 (18)3.3.架空光缆敷设 (19)3.4.墙壁光缆敷设 (22)3.5.蝶形光缆施工规范 (23)3.6.标签标识规范 (30)4. 分光器安装施工规范 (32)4.1.材料检查 (32)4.2.分光器的安装 (33)5. 跳纤施工规范 (36)5.1.材料检查 (36)5.2.跳纤施工规范 (36)5.3. 标签标识规范 (37)6. 接续和测试规范 (38)6.1.光缆接续规范 (38)6.2.光缆成端施工规范 (43)6.3.光路测试 (48)三.验收规范: (50)1. 验收的基本要求 (50)1.1.工程验收的阶段 (50)1.2.提交工程初验的条件 (50)1.3.工程初验的要求 (50)1.4.工程初验的人员组成 (51)2. 初验 (51)2.1.业务放装能力验收 (51)2.2.施工工艺验收 (58)2.3.资源录入验收 (62)2.4.竣工技术文件规范 (63)3. 终验(竣工验收) (64)3.1.组织 (64)3.2.终验的验收内容和要求: (64)四.工程质量质保和追溯 (65)五.附件: (67)1. 苏州分公司工程质量考核细则 (67)一. 总则为全面推进苏州电信FTTH建设和改造,大力提高FTTH工程施工质量,更好地指导FTTH工程建设和维护工作,努力打造一流品质的全光网络,特编制本规范。
本规范以《中国电信光纤到户(FTTH)工程施工及验收规范(暂行)》(编号:DXJS1022-2007)和《中国电信江苏公司无源光网络(PON)工程设计、施工及验收规范(2010版)》为基础,结合苏州分公司实际情况编制而成。
中国移动广东公司宽带接入工程验收规范(试行版)中国移动通信集团广东有限公司工程管理中心二零零九年七月中国移动广东公司宽带接入工程验收规范(试行版)目录1 总则 (1)2 引用标准 (2)3 术语和符号 (3)4 工程测试 (4)4.1 PON基本功能测试 (4)4.2 设备保护性能测试 (8)4.3 网管功能测试 (15)4.4 二层功能 (18)4.4.7 OLT 基于队列调度 (24)4.4.8 ONU MAC地址最大学习数限制 (25)4.5 VOIP功能测试 (26)4.6 TDM功能 (42)5 随工签证 (46)5.1 硬件安装 (46)5.2 线缆布放 (46)5.3 设备引电 (46)6 工程初验 (47)6.1 初验资料文件 (47)6.2 设备功能指标测试 (48)6.3 ODN网络测试 (48)7 网络试运行(OLT部分) (49)8 工程终验(OLT部分) (49)附表一:ODN 网络光缆线路全程衰减测试记录 (51)附表二:随工检查签证表 (52)中国移动广东公司宽带接入工程验收规范(试行版)1 总则1.0.1 工程验收一般分五个阶段即工程测试、随工检查、工程初验、试运行和终验(竣工验收);后三个阶段根据工程需要可采用一次性验收。
1.0.2 工程测试主要是针对设备等在安装调测时对其指标及物理特性进行的初步检验。
1.0.3 随工检查主要是对设备安装、布线、铁件、机架安装、光跳线和光缆布放及隐蔽部分进行施工现场检查。
1.0.4 工程交工后即可进行工程初验。
1.0.5 工程初验后可投入试运行,试运行期一般为6个月。
1.0.6 OLT部分试运行合格后进行终验(竣工验收)。
2 引用标准2.0.1 YD/T 5139-2005 有线接入网设备安装工程设计规范2.0.2 YD/T 5140-2005 有线接入网设备安装工程验收规范2.0.3 YDN 065-1997 邮电部电话交换设备总技术规范书2.0.4 YD/T 1128-2001 电话交换设备总技术规范(补充件1)2.0.5 YD/T 1292-2003 基于H.248 的媒体网关控制协议2.0.6 YD/T 1475-2006 接入网技术要求——基于以太网方式的无源光网络(EPON)2.0.7 YD/T 926-1-2001 大楼通信综合布线系统第一部分总规范2.0.8 YD/T 926-2-2001 大楼通信综合布线系统第二部分综合布线用电缆、光缆技术要求2.0.9 YD5137-2005 本地网通信线路工程设计规范2.0.10 YD/T 5138-2005 本地通信线路工程验收规范2.0.11 YD/T1155-2001 通信用“8”字形自承式室外光缆2.0.12 YD/T1258-2003 室内光缆系列-总则、单芯光缆、多芯光缆3 术语和符号FTTH (Fiber to the Home):光纤到户GPON(Gigabit Passive Optical Network):基于吉比特方式的无源光网络OLT(Optical Line Terminal):光线路终端ONU(Optical Network Unit):光网络单元ODN(Optical Distribution Network):光分配网络PON(Passive Optical Network):无源光网络SNI(Service Node Interface):业务节点接口UNI(User Network Interface):用户网络接口PSTN(Public Switched Telephone Network):公共交换电话网POTS(Plain Old Telephone Service):传统电话业务VOIP(Voice Over Internet Protocol):IP 电话CATV(Cable Tele Vision):有线电视4 工程测试工程测试主要是指针对工程某一部分网络完工后,进行的全面测试验收,主要内容是网络的各项指标,具体内容如下。
为了确保FTTH 工程项目施工的质量,快速满足市场业务需求,进一步明确公司FTTH 工程 ODN 网络质量验收尺度,实现FTTH 工程 ODN 网络验收的规范化,根据集团公司相关验收规范和公司相关管理法子,特制定本验收规范及尺度。
一、FTTH 接入光缆施工验收尺度内容包含:FTTH 小区从城域网光交接箱(接入网点)——小区光交接箱——单元楼道分光器接入布放的光缆。
(一)光缆布放规范性验收管道光缆布放的路由必须符合设计要求,A、B 端布放正确(局方为 A 端、用户为 B 端),管道子管的使用必须前后一致,在光交接箱处的人孔内预留3 米,每500 米光缆的人孔内预留5米,光缆接头的两端各预留6 米,预留的光缆盘直径大于40cm的圈在4 个相互垂直的点用膨胀螺栓(螺栓直径≧8mm)固定在人孔井壁上,每个人孔内的光缆必须在电缆托架上进行捆绑固定。
验收要求:施工单位和监理公司 100%验收。
(二)光缆成端验收1、光缆加强芯必须牢固固定在光交接箱、光分纤箱等的固定件螺栓上,加强芯出螺栓1.5cm 并打弯;在光缆护套开剥处用自粘胶带封口,在光缆上缠1cm,光缆开口外缠2cm,正反各紧缠 1 圈;在距封口处 3cm 粘贴光缆标签。
2、光纤走线必须绑扎在箱体的固定架上且美观、平安,光纤松套管必须在接续盘纤盒的固定件上绑扎且留出2cm-3cm,光纤在盘纤盒内预留80cm 和尾纤进行热熔接续,热熔套管须按顺序固定。
3、尾纤采取 FC/SC 接头按光缆纤芯顺序拔出法兰盘,走线、固定整齐、美观。
4、光缆的服务地址、纤芯号须清楚地标识在法兰盘的标识牌上。
验收要求:100%检验。
(三)光缆标签、标识的验收光缆的标签、标识必须符合资源管理规定,工程施工中须向资源管理中心申请光缆编码,同一条光缆两端的标识、人孔内光缆标识牌上的标识等必须编码一致,人孔内光缆标识牌须牢固悬挂在光缆的中间。
验收要求:管道人孔内抽查 30%,终端 100%检验。
