边仰坡开挖技术交底
- 格式:doc
- 大小:44.00 KB
- 文档页数:2

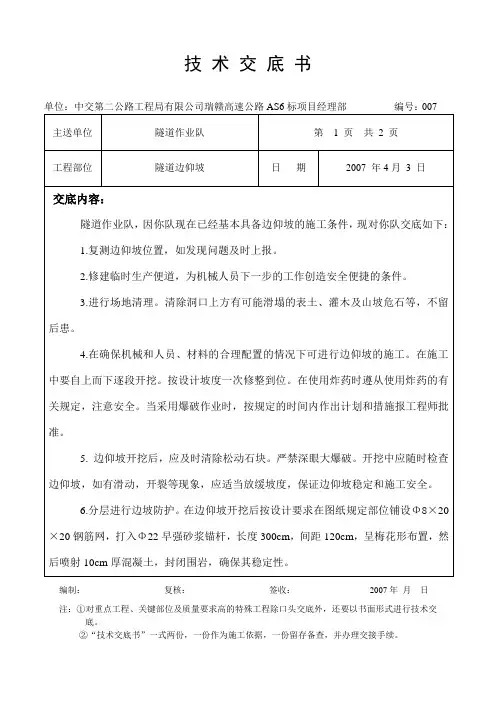

单位:中交第二公路工程局有限公司瑞赣高速公路AS6标项目经理部编号:007
编制:复核:签收:2007年月日
注:①对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。
②“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
单位:中交第二公路工程局有限公司瑞赣高速公路AS6标项目经理部编号:007
编制:复核:签收:2007年月日
注:①对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。
②“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。

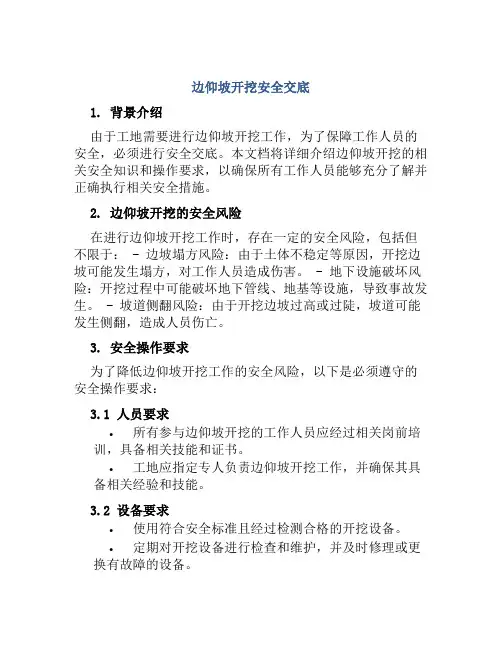

边仰坡开挖安全交底1. 背景介绍由于工地需要进行边仰坡开挖工作,为了保障工作人员的安全,必须进行安全交底。
本文档将详细介绍边仰坡开挖的相关安全知识和操作要求,以确保所有工作人员能够充分了解并正确执行相关安全措施。
2. 边仰坡开挖的安全风险在进行边仰坡开挖工作时,存在一定的安全风险,包括但不限于: - 边坡塌方风险:由于土体不稳定等原因,开挖边坡可能发生塌方,对工作人员造成伤害。
- 地下设施破坏风险:开挖过程中可能破坏地下管线、地基等设施,导致事故发生。
- 坡道侧翻风险:由于开挖边坡过高或过陡,坡道可能发生侧翻,造成人员伤亡。
3. 安全操作要求为了降低边仰坡开挖工作的安全风险,以下是必须遵守的安全操作要求:3.1 人员要求•所有参与边仰坡开挖的工作人员应经过相关岗前培训,具备相关技能和证书。
•工地应指定专人负责边仰坡开挖工作,并确保其具备相关经验和技能。
3.2 设备要求•使用符合安全标准且经过检测合格的开挖设备。
•定期对开挖设备进行检查和维护,并及时修理或更换有故障的设备。
3.3 边坡支护与排水•在开挖过程中,及时对边坡进行支护,确保边坡稳定。
•做好边坡排水,避免水分对边坡稳定性的影响。
3.4 管线定位和保护•在开挖前,进行地下管线的定位,避免破坏地下管线。
•采取适当的措施保护地下管线,如防护罩、标志牌等。
3.5 安全防护设施•在工地周围设置明显的安全警示标志,警示人员注意安全。
•使用合适的安全防护设施,如安全带、安全网等,并确保其正确使用。
3.6 监测和紧急预案•在开挖过程中,及时进行边坡稳定性的监测,确保及早发现问题并采取措施。
•制定详细的紧急预案,明确应急措施和相关联系人,并进行演练。
4. 安全措施的执行为确保边仰坡开挖工作的安全进行,应按照以下步骤执行安全措施:4.1 安全交底会议在开工前,组织安全交底会议,向所有参与工作的人员宣讲边仰坡开挖的安全要求和操作规程,并确保所有人员理解并同意遵守。

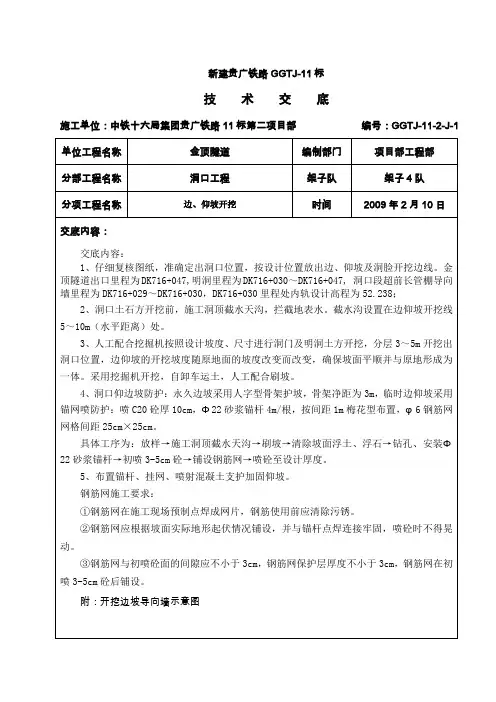

目录一、施工人员 (1)二、施工机械 (1)三、施工内容 (1)1、施工工序 (1)2、边仰坡截排水工程 (2)3、开挖 (2)4、边、仰坡防护 (3)5、喷射混凝土 (3)6、砂浆锚杆 (3)四、质量保证措施 (4)五、安全保证措施 (4)1、机械安全 (4)2、安全用电措施 (4)六、文明施工措施 (4)七、环境保护措施 (5)1、加强检查和监控工作 (5)2、防止大气污染措施 (5)3、植被保护及水土保持 (5)洞门边仰坡施工技术交底周家营隧道左幅施工里程ZK54+116~ZK54+501,长度385m。
周家营隧道左幅出口洞门长20m,为削竹式洞门。
隧道出洞口处于一山体陡坡下,山坡坡面植被较发育,覆盖有薄层的碎石土,下伏基岩为早元古代闪长岩,岩体较破碎,围岩分级为V级,山体未见基岩裸露。
洞门边、仰坡开挖采用明挖法施工,洞口临时边、仰坡及其主开挖面采用喷锚防护。
一、施工人员施工人员主要由开挖班12人、支护班18人、机械班6人、空压机司机1人、电工1人组成。
现场2名管理人员要随时观察边仰坡动态以及开挖顺序,保证在施工工程中安全监控到位。
二、施工机械序号机械名称单位数量备注1 挖掘机台 12 装载机台 23 自卸车辆 34 风镐把 65 风枪把 66 电焊机台 47 钢筋调直机台 18 切割机台 19 空压机台 410 湿喷机台 1三、施工内容1、施工工序洞口施工工序详见洞口段施工工艺流程图2、边仰坡截排水工程遵循“防、排、截、堵相结合,因地制宜,综合治理”的原则,保证隧道结构物和营运设备的正常使用和行车安全。
洞口开挖前,先清除开挖范围内的树木、杂草,检查边、仰坡以上山坡稳定情况,在边仰坡开挖前应完成截排水工程,边、仰坡截、排水沟应与洞外排水系统良好连接;对不利于施工及营运安全的坑洞、漏斗、陷穴、裂缝等,采取封闭、引排、截流等排水措施。
截水沟将边仰坡以外区域的水流引入天然沟排走。
明洞回填地表设置排水沟,将边仰坡及明洞地表水沿水沟引出隧道区,进入天然沟排走。

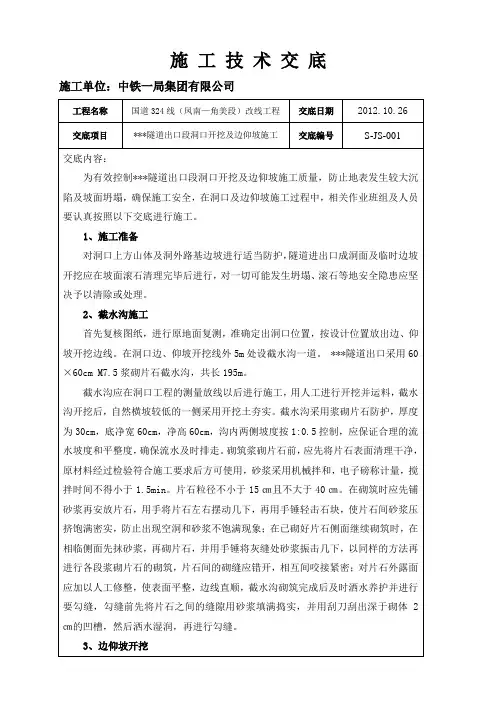

边、仰坡施工技术交底前言边、仰坡施工是道路、桥梁、隧道等工程建设的常见技术之一。
其需要结合各种设备、工艺进行实施,且对施工人员的技术要求较高。
本文将对边、仰坡施工涉及到的工艺进行解析和交底,旨在更好地指导施工现场的施工工作。
边坡施工工艺边坡施工前期准备边坡施工前期准备很关键,这对于整个工程的进行起到了至关重要的作用。
准备工作包括:1.设备准备:需要对施工所需的各种设备进行检查、保养和调整。
比如挖掘机、起重机、运输车辆等。
2.材料准备:需要对所需的各种材料进行充分的准备。
比如水泥、石料、强度钢筋等。
3.地质勘探:地质勘探是关键的一环,需要对边坡的结构和地质情况进行科学合理的勘探,并绘制相应的图纸和方案。
4.安全措施:需要制定合理的安全措施和应急预案,确保施工人员在安全的环境下开展工作。
边坡整体开挖边坡开挖包含了整体开挖和局部开挖两个部分,整体开挖是指将边坡整体露出,搭建起边坡模板以进行模板施工和地基处理。
局部开挖则是指在整体开挖的基础上对边坡进行精细的处理,以便于接下来的施工。
整体开挖的步骤如下:1.挖掘:采用挖掘机械挖掘法,按照施工设计图布置先进退式交错挖掘段,按照设计要求及时清理石质、土质和泥沙。
2.防护:铺设防护网或搭建护坡钢架。
3.整形:整形边坡清除边坡上的泥浆、不完整结构和杂物堆积物,整理边坡面形成一定的边坡面曲线最后将边坡面清水喷洒,以使边坡面保持湿润状态。
4.模板施工:按照设计要求,安装边坡模板,用于支撑混凝土施工。
根据设计要求,可采用预制模板或现场搭设的临时模板。
边坡混凝土施工边坡混凝土施工是在整体开挖和模板施工的基础上进行的,其过程如下:1.配料:按照需求配好混凝土物料,包括水泥、粉煤灰、水、石子等各种材料。
2.浇筑:在模板内进行混凝土浇筑,控制浇筑速度和材料的搅拌状态,确保施工质量。
3.抹灰:用刮刀或抹子对混凝土表面进行抹灰和抹平,以保持边坡表面的平整度和光滑度。
4.养护:对已经完成的混凝土进行养护,使其达到所需的强度。

一、技术交底
1.1主要施工工艺
①洞口(明洞)边仰坡开挖前,现场测出边仰坡开挖边缘线。
在开挖线5m以外做好截水天沟,将地表水接入既有排水系统;
②洞口(明洞)边仰坡按设计坡度由上而下分层开挖,开挖主要采用挖机施工,必要时采用松动爆破;
③边仰坡开挖土方采用机械开挖时,边仰坡预留30cm整修层,用人工刷坡并及时夯实整平成型,防止超挖,保证边坡、仰坡平顺,坡率符合要求;
④边仰坡开挖石方时严禁采用洞室开挖,边仰坡开挖应采用松动控制爆破并预留光爆层,光面爆破成型;
1.2边仰坡开挖及防护要点
1.2.1边仰坡开挖及防护要点
边仰坡施工流程图
①边仰坡开挖须分层开挖施工,分层厚度不宜超过2m;
②当明洞段开挖至明洞与暗洞顶部连接处下2.5m时,要预留宽度不小于5m的大管棚作业平台,以利于施作大管棚。
然后再进行下一部开挖;
1.2.2 防护要点
①明洞拱部开挖后,应及时施工其边坡防护。
工程技术交底书
编号:
编制:复核:
接收单位:新交口隧道工队接收负责人:

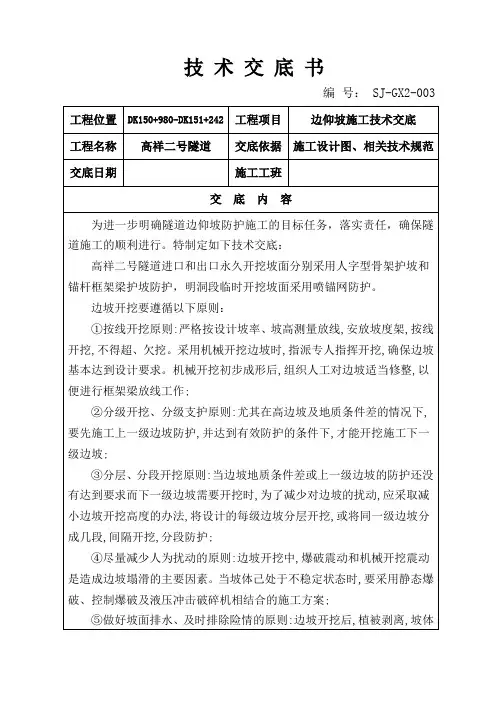

开挖措施
一、仰坡:采用零仰坡开挖,清理坡面危石,尽量少破坏坡面植被。
二、线路左侧边坡:开挖采用自上而下分段进行,开挖采用自上而下分段进行,边坡开挖坡比1:0.75,利用M10浆砌片石进行防护,浆砌厚度不小于30cm。
开挖至挡墙顶面,按1:0.2刷至挡墙底面标高,边坡开挖线按测量技术交底进行。
三、线路右侧边坡:开挖采用自上而下分段进行,边坡开挖坡比1:0.75,利用M10浆砌片石进行防护,浆砌厚度不小于30cm。
开挖至挡墙顶面,按1:0.2刷至挡墙底面标高,边坡开挖线按测量技术交底进行。
