技 术 交 底
编号:XBZQ-
工程名称 襄北项目增建上行系统工程 部位
NDDK3+007.43
DDDK1+432.83
交底内容:路堤与桥台过渡段填筑技术交底
工程概况
东到线DDDK1+432.83后接路基工点,18#桥台设置桥路过渡段。南到线NDDK3+007.43
后接路基工点,于68#桥台设置桥路过渡段。本交底只适用于18#,68#桥台与路堤过渡段填筑。
施工准备
1.桥台台背砼施工后,防水涂料涂刷完成后,进行过渡段填筑。
2.提前协调好原材料,水,电的供给工作,以免影响施工。
3.提前了解施工当天的天气情况,机械性能状况及劳力情况。
施工工艺及步骤
1.测量放样→填料摊铺→整平碾压→边角人工夯实→检测及报监理检测→下一层施工
2.过渡段设置:
18#桥台—过渡段顺桥向上部长22m,下部长4m,采用倒梯形施工,坡度为1:2,路肩顶
往内侧按照1:1放坡,内侧部分为过渡段A组填料,外侧部分为填土,A组填料每填筑一层,外
侧土同步填筑,外侧土填筑坡度与相邻路基段相同。
68#桥台—过渡段顺桥向上部长25m,下部长4m,采用倒梯形施工,坡度为1:2,路肩顶往
内侧按照1:1放坡,内侧部分为过渡段A组填料,外侧部分为填土,A组填料每填筑一层,外侧土
同步填筑,外侧土填筑坡度与相邻路基段相同。
桥台与路基结合部设渗水墙,渗水墙采用C15无砂混凝土块砌筑,长30cm,厚10cm,宽15c。渗
水墙底部横向设高1.0m、厚0.5m的中粗砂层,砂内埋设φ100mm渗排水管,将渗流水横向排出路
基外。

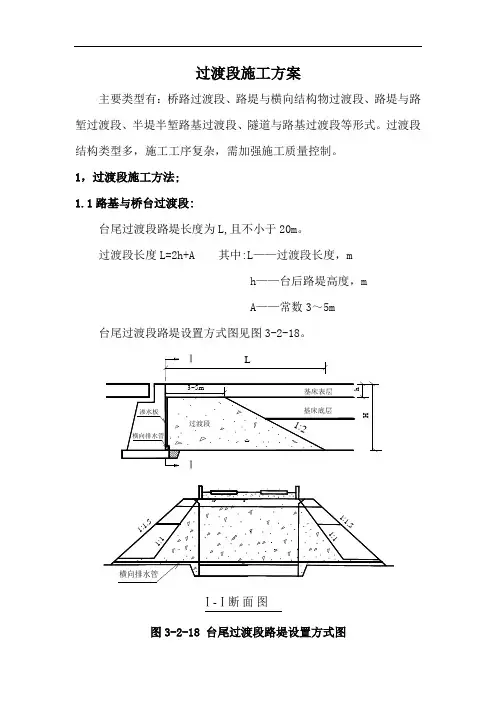

3.过渡段具体布置见附图:
桥台和路堤过渡段纵断面图
桥台和路堤过渡段横断面图
4.过渡段A组填料应与路堤及锥体同时施工,在台背用白油漆标明每层的控制厚度,过渡段
摊铺厚度应严格按照桥台侧用白油漆标明的刻度高度填筑,每层摊铺厚度25~27cm,压实后厚度
控制在20~22cm。,且最小摊铺厚度不小于15cm。
5.过渡段部分2m外部分采用压路机压实,台背2m范围内不得使用大型压路机碾压,应选用
小型夯实机人工夯实,这样即可达到压实标准又不影响桥台稳定。小型夯实机夯压6遍。
注意事项
1.施工人员必须遵守有关部门发放的施工安全条例。
2.作业队人员不得在路基上随意丢弃生活垃圾,要保证现场环境卫生,施工便道应勤洒水、
防尘。
3.遇到突发事件,现场施工员应及时报告分管领导,作业人员不得与其发生冲突。
施工过程中要严格注意保护桥台砼结构,严禁重型机械零距离接触,困难边角地区应用小型
夯实机人工夯实。
交底人: 复核人: 施工队接收人: 日期:
检测标准
基床以下路堤填筑压实质量控制标准
检测项目 压实标准 检测频次和取样部位
改良细粒土 砂类土及细砾土 碎石类
及粗砾
土
地基系数
K30(MPa/m)
≥80 ≥80 ≥120 每层沿纵向每100m检测6点,距路基边1m处左右各2点,中间2
点。
压实系数K ≥0.90 —— —— 每层沿纵向每100m,每填高约0.9m检测4点,距路基边2m处左
右各1点,中间2点。
孔隙率n(%) —— <32% <32% 每层沿纵向每100m检测6点,距路基边1m处左右各2点,中间2
点。
所有检测仪器进驻现场,试验人员实施跟踪检验,按照不同的组合方式施工后立即进行
相关试验检测,符合要求后经监理工程师检查合格后进入下一试验工作内容。
现场由技术员、施工员、试验员现场跟踪监控施工过程,并随时记录施工过程中各项数据。
