轨道过渡段施工技术交底

  • 格式:doc
  • 大小:23.00 KB
  • 文档页数:1

下载文档原格式

  / 1
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

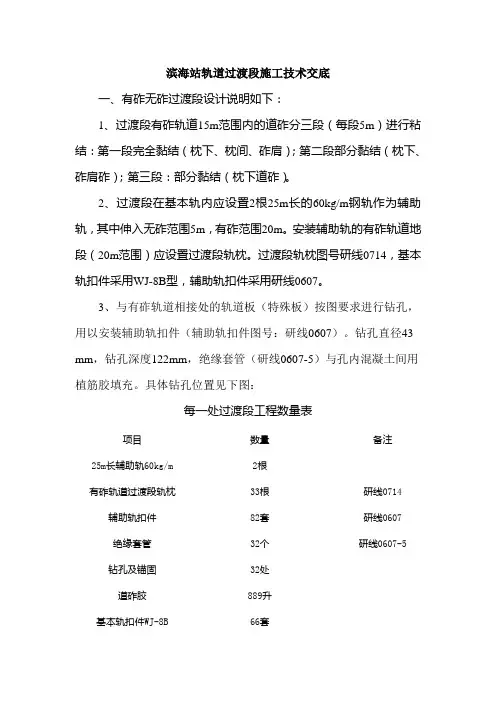

滨海站轨道过渡段施工技术交底

一、有砟无砟过渡段设计说明如下:

1、过渡段有砟轨道15m范围内的道砟分三段(每段5m)进行粘结:第一段完全黏结(枕下、枕间、砟肩);第二段部分黏结(枕下、砟肩砟);第三段:部分黏结(枕下道砟)。

2、过渡段在基本轨内应设置2根25m长的60kg/m钢轨作为辅助轨,其中伸入无砟范围5m,有砟范围20m。安装辅助轨的有砟轨道地段(20m范围)应设置过渡段轨枕。过渡段轨枕图号研线0714,基本轨扣件采用WJ-8B型,辅助轨扣件采用研线0607。

3、与有砟轨道相接处的轨道板(特殊板)按图要求进行钻孔,用以安装辅助轨扣件(辅助轨扣件图号:研线0607)。钻孔直径43mm,钻孔深度122mm,绝缘套管(研线0607-5)与孔内混凝土间用植筋胶填充。具体钻孔位置见下图:

每一处过渡段工程数量表

项目数量备注25m长辅助轨60kg/m 2根

有砟轨道过渡段轨枕33根研线0714 辅助轨扣件82套研线0607

绝缘套管32个研线0607-5

钻孔及锚固32处

道砟胶889升

基本轨扣件WJ-8B 66套
