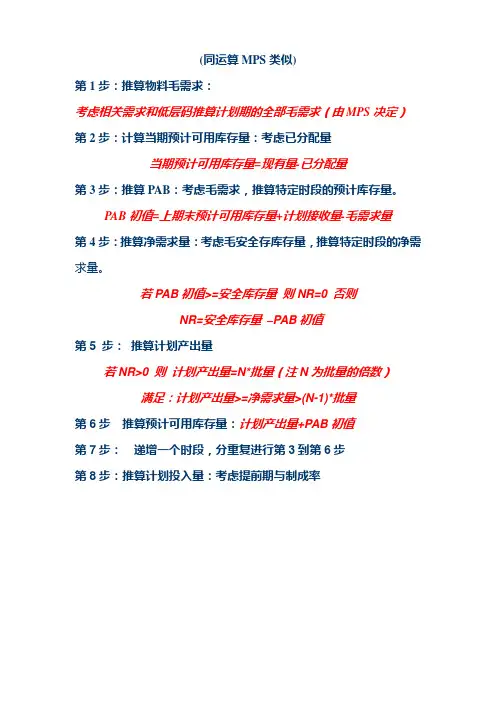

(同运算MPS类似)
第1步:推算物料毛需求:
考虑相关需求和低层码推算计划期的全部毛需求(由MPS决定)
第2步:计算当期预计可用库存量:考虑已分配量
当期预计可用库存量=现有量-已分配量
第3步:推算PAB:考虑毛需求,推算特定时段的预计库存量。
PAB初值=上期末预计可用库存量+计划接收量-毛需求量
第4步:推算净需求量:考虑毛安全存库存量,推算特定时段的净需求量。
若PAB初值>=安全库存量 则NR=0 否则
NR=安全库存量 –PAB初值
第5 步: 推算计划产出量
若NR>0 则 计划产出量=N*批量(注N为批量的倍数)
满足:计划产出量>=净需求量>(N-1)*批量
第6步 推算预计可用库存量:计划产出量+PAB初值
第7步: 递增一个时段,分重复进行第3到第6步
第8步:推算计划投入量:考虑提前期与制成率
一. 非通用件物料需求计划计算
1、列出产品结构BOM: 产品的BOM结构如下:假设制造批量与提前期已定好,在MPS给定的情况下计算A、B、C、D、H的提前期分别为1、1、2、2、3,试对物料A、B、C、D、H进行MRP物料需求的计算。各种物料的制成率为100%,
2、列出产品产出计划(来源于MPS) MPS 期初 时段
X产品计划产出 1 2 3 4 5 6 7 8 9 …
200 100 150 150 200 …
3、逐层展开,输出MRP运算结果(填写MRP报表)
物料号 A
批量 LT 1 安全库量 0 批量=净需求量
期初 时段
1 2 3 4 5 6 7 8 9 …
毛需求量 200 100 150 150 200 …
计划接收量
PAB初值 20 20 -180 -100 -150 -150 -200
预计可用库存量 20 20
净需求量 180 100 150 150 200
计划产出量 180 100 150 150 200
计划投入量 180 100 150 150 200
物料号 B
批量=净需求量 LT: 1 安全库量 0 批量=净需求量
期初 时段
1 2 3 4 5 6 7 8 9 …
毛需求量 180 100 150 150 200 产品X的BOM结构
X
A (1)
X B (1)) H(2) M … Z
C (1)
D(1) 计划接收量 140
PAB初值 90 50 -50 -150 -150 -200
预计可用库存量 90 50
净需求量 50 150 150 200
计划产出量 50 150 150 200
计划投入量 50 150 150 200
物料号 B
批量=净需求量 LT: 1 安全库量 0 批量=净需求量
期初 时段
1 2 3 4 5 6 7 8 9 …
毛需求量 180 100 150 150 200
计划接收量 140
PAB初值 90 50 -50 -150 -150 -200
预计可用库存量 90 50
净需求量 50 150 150 200
计划产出量 50 150 150 200
计划投入量 50 150 150 200
物料号 C
批量=200 LT: 2 安全库量 批量=净需求量
期初 时段
1 2 3 4 5 6 7 8 9 …
毛需求量 50 150 150 200
计划接收量
PAB初值 60 10 10 -140 60 -90 -90
预计可用库存量 60 60 110 110
净需求量 140 90 90
计划产出量 200 200 200
计划投入量 200 200 200
物料号 D
批量 200 LT 2 安全库量 批量=净需求量
期初 时段
1 2 3 4 5 6 7 8 9 …
毛需求量 200 200 200
计划接收量 200
PAB初值 -200 -200
预计可用库存量 0
净需求量 200 200
计划产出量 200 200
计划投入量 200 200
物料号 H
批量400 LT 3 安全库量 批量=400
期初 时段
1 2 3 4 5 6 7 8 9 …
毛需求量 360 200 300 300 400
计划接收量 400
PAB初值 200 600 40 40 -260 -160 -160
预计可用库存量 240 40 140 140 240 240
净需求量 260 160 160
计划产出量 400 400 400
计划投入量 400 400 400
二、通用件的计算
在企业产品中的BOM中,多个母项物料品目共用一个同一种物料,如下图中三中产品X、Y、Z中物料F,假设X、Y、Z、F、P、G、K、N的提前期分别为1、1、1、1、4、2、2、2,计算各种物料的投入量,(各子物料的制成率100%,MPS批量=净需求量,期初可用量库存量为0,安全库存量为0,计划接收量为0)
MPS 期初 时段
1 2 3 4 5 6 7 8 9 10
X产品计划产出量 0 100
Y产品计划产出量 0 100
Z产品计划产出量 0 200
Y
P(1)
M(1) X
F(1)
Z
F(2) G (1)
F(1) K(1)
N(1)
F(1) F(1) 物料号 P
批量 LT 4 安全库量 0 批量=净需求量
期初 时段
1 2 3 4 5 6 7 8 9 10
毛需求量 100
计划接收量
PAB初值 -100
预计可用库存量
净需求量 100
计划产出量 100
计划投入量 100
物料号 M
批量=净需求量 LT 2 安全库量 0 批量=净需求量
期初 时段
1 2 3 4 5 6 7 8 9 10
毛需求量 100
计划接收量
PAB初值 20 20 20 20 -80
预计可用库存量 20 20 20 20
净需求量 80
计划产出量 80
计划投入量 80
物料号 G
批量 LT 2 安全库量0 批量=净需求量
期初 时段
1 2 3 4 5 6 7 8 9 10
毛需求量 200
计划接收量
PAB初值 100 100 100 100 100 100 100 100 100 -100
预计可用库存量 100 100 100 100 100 100 100 100 100
净需求量 100
计划产出量 100
计划投入量 100
物料号
K
批量 LT 2 安全库量 0 批量=净需求量
期初 时段
1 2 3 4 5 6 7 8 9 …
毛需求量 200
计划接收量
PAB初值 10 10 10 10 10 10 10 10 10 -190
预计可用库存量 10 10 10 10 10 10 10 10 10
净需求量 190
计划产出量 190
计划投入量 190 物料号 N
批量 200 LT 2 安全库量 0批量=200
期初 时段
1 2 3 4 5 6 7 8 9 …
毛需求量 190
计划接收量
PAB初值 50 50 50 50 50 50 50 -140 60 60
预计可用库存量 50 50 50 50 50 50 50 60 60 60
净需求量 140
计划产出量 200
计划投入量 200
计算通用件F,合并毛需求
物料号 F
批量
200 LT 2 安全库量 0 批量=200
期初 时段
1 2 3 4 5 6 7 8 9 10
毛需求量 80 200 200 400
计划接收量 100
PAB初值 50 150 70 70 70 -130 70 -130 70 -330 70
预计可用库存量 150 70 70 70 70 70 70 70 70 70
净需求量 130 130 330
计划产出量 200 400
计划投入量 200 200 400
