预应力孔注浆技术交底
- 格式:doc
- 大小:24.50 KB
- 文档页数:3
注浆施工安全技术交底
1、安全员在施工前对参加注浆施工的人员进行安全交底,并对注浆作业进行现场监控。
2、严格执行现场交接班制度。
3、加强施工人员的安全意识,进场人员必须佩戴安全帽、防护鞋、防尘口罩等防护用品。
4、严格遵守钻探注浆安全操作规程,杜绝野蛮施工。
施工前应协同安全员彻底清除掌子面附近危石,并检验施工用脚手架的安全性,在确保安全的情况下方能进入作业面施工。
5、闸阀、球阀、法兰盘、注浆胶管及管头等连接部件均采用符合要求的高压配件,安装高压管路和泵头各部件,各丝扣的连接必须拧紧,注浆前对各部位进行压水试验检查,确保连接完好,以免脱开伤人。
6、注浆时,禁止现场人员在注浆孔附近停留,防止密封胶冲式阀门破裂伤人。
7、注浆开始时,要先开进浆阀,再关闭泄浆阀;注浆结束时,要先打开泄浆阀,再关闭进浆阀。
避免两个阀门同时关闭,防止压力陡然升高,产生危险。
8、注浆时不得随意停水、停电,必要时事先通知,同时配备发电设备,以保证施工需要。
9、输浆管内压力降低后再行拆除注浆管。
10、注浆施工期间,配备专职机电修理工,以便出现机械和电器妨碍时能实时处置惩罚。
11、注浆过程中密切注意围岩、注浆孔及掌子面情况,若发觉异常情况,应立即撤至平安地带,通知洞内其他人员一起撤离,工班长将情况迅速报告队带领,同时告知项目部应急办公室。
一、交底目的为确保孔道注浆施工过程中的安全,提高施工人员的安全意识和操作技能,预防事故发生,特制定本安全技术交底。
二、交底内容1. 施工人员安全要求- 进入施工现场的人员必须按要求正确佩戴、使用劳动保护用品,如安全帽、防尘口罩、防滑鞋等。
- 未经培训的人员不得进入施工现场,所有施工人员必须接受岗前安全教育和技能培训。
- 施工过程中应严格遵守操作规程,不得擅自改变施工方法。
2. 施工现场安全管理- 施工场地应有充足的照明,夜间施工时必须开启足够的照明设备。
- 临时用电必须按照“一机、一闸、一漏、一箱”规范要求,电缆、电线必须挂设整齐,严禁拖地、浸水。
电线电缆有破皮等缺陷必须进行包扎处理。
- 施工场地应保持整洁,物品摆放整齐有序,泥浆、污水等必须按施工技术交底处理,严禁随意排放污染环境。
3. 注浆施工技术要求- 钻孔施工必须是跳孔钻眼,以防止塌孔。
注浆施工同样要跳孔注浆,以防止串浆。
- 孔口管与侧壁接触紧密,待孔口管与侧壁间的胶凝材料凝结后,达到要求的强度时,方可进行注浆施工,以防止孔口管外侧冒浆。
- 底板注浆时,注浆终压必须达到2~3Mpa。
- 必须用耐高压的注浆管,抗压强度必须大于7Mpa,陈旧的注浆管必须及时更换。
4. 个人防护措施- 注浆施工人员必须戴防护眼罩,防止注浆液喷入眼睛;戴防护手套,禁止直接用手接触注浆液;严禁直接用嘴吸插入水玻璃桶的管子。
- 由于注浆施工中压力较大,两管接口要用丝扣或法兰连接,严禁用铁丝绑扎。
注浆管严禁对着施工人员,防止喷出的高压浆液伤人。
5. 紧急事故处理- 发现设备故障、漏电等紧急情况,应立即停止作业,切断电源,并报告相关部门。
- 如发生人员受伤,应立即进行现场急救,并迅速拨打急救电话。
三、交底人(此处填写交底人姓名及职务)四、旁站监理(此处填写旁站监理姓名及职务)五、日期(此处填写交底日期)六、接受人(全员)签字(此处填写所有接受交底人员的姓名及签字)七、备注1. 本安全技术交底适用于孔道注浆施工全过程。
2、本级交底由项目部工程技术部向项目部施工技术人员、生产管理人员进行技术;3、项目部施工技术人员交底到施工队、施工班组的队长、班组长,施工队须交底到每个施工人员。
2、本级交底由项目部工程技术部向项目部施工技术人员、生产管理人员进行技术;3、项目部施工技术人员交底到施工队、施工班组的队长、班组长,施工队须交底到每个施工人员。
注:1、本表填写内容详实清晰,签字栏须本人签字;2、本级交底由项目部工程技术部向项目部施工技术人员、生产管理人员进行技术;3、项目部施工技术人员交底到施工队、施工班组的队长、班组长,施工队须交底到每个施工人员。
注:1、本表填写内容详实清晰,签字栏须本人签字;2、本级交底由项目部工程技术部向项目部施工技术人员、生产管理人员进行技术;3、项目部施工技术人员交底到施工队、施工班组的队长、班组长,施工队须交底到每个施工人员。
注:1、本表填写内容详实清晰,签字栏须本人签字;2、本级交底由项目部工程技术部向项目部施工技术人员、生产管理人员进行技术;3、项目部施工技术人员交底到施工队、施工班组的队长、班组长,施工队须交底到每个施工人员。
注:1、本表填写内容详实清晰,签字栏须本人签字;2、本级交底由项目部工程技术部向项目部施工技术人员、生产管理人员进行技术;3、项目部施工技术人员交底到施工队、施工班组的队长、班组长,施工队须交底到每个施工人员。
注:1、本表填写内容详实清晰,签字栏须本人签字;2、本级交底由项目部工程技术部向项目部施工技术人员、生产管理人员进行技术;3、项目部施工技术人员交底到施工队、施工班组的队长、班组长,施工队须交底到每个施工人员。
2、本级交底由项目部工程技术部向项目部施工技术人员、生产管理人员进行技术;3、项目部施工技术人员交底到施工队、施工班组的队长、班组长,施工队须交底到每个施工人员。
注:1、本表填写内容详实清晰,签字栏须本人签字;2、本级交底由项目部工程技术部向项目部施工技术人员、生产管理人员进行技术;3、项目部施工技术人员交底到施工队、施工班组的队长、班组长,施工队须交底到每个施工人员。

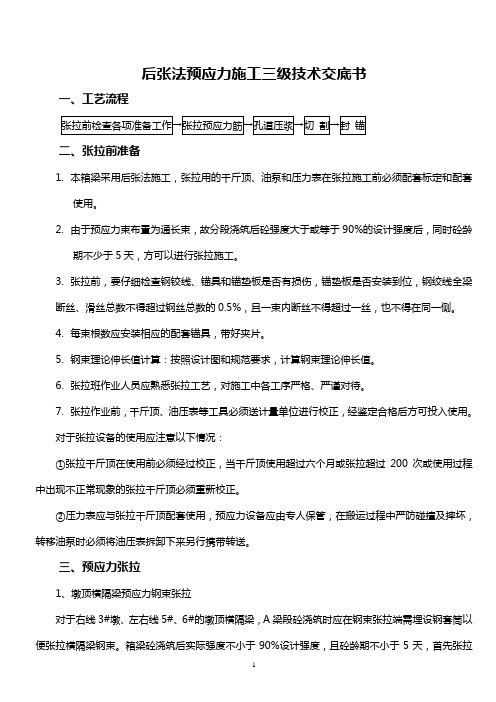

后张法预应力施工三级技术交底书一、工艺流程二、张拉前准备1.本箱梁采用后张法施工,张拉用的千斤顶、油泵和压力表在张拉施工前必须配套标定和配套使用。
2.由于预应力束布置为通长束,故分段浇筑后砼强度大于或等于90%的设计强度后,同时砼龄期不少于5天,方可以进行张拉施工。
3.张拉前,要仔细检查钢铰线、锚具和锚垫板是否有损伤,锚垫板是否安装到位,钢绞线全梁断丝、滑丝总数不得超过钢丝总数的0.5%,且一束内断丝不得超过一丝,也不得在同一侧。
4.每束根数应安装相应的配套锚具,带好夹片。
5.钢束理论伸长值计算:按照设计图和规范要求,计算钢束理论伸长值。
6.张拉班作业人员应熟悉张拉工艺,对施工中各工序严格、严谨对待。
7.张拉作业前,千斤顶、油压表等工具必须送计量单位进行校正,经鉴定合格后方可投入使用。
对于张拉设备的使用应注意以下情况:①张拉千斤顶在使用前必须经过校正,当千斤顶使用超过六个月或张拉超过200次或使用过程中出现不正常现象的张拉千斤顶必须重新校正。
②压力表应与张拉千斤顶配套使用,预应力设备应由专人保管,在搬运过程中严防碰撞及摔坏,转移油泵时必须将油压表拆卸下来另行携带转送。
三、预应力张拉1、墩顶横隔梁预应力钢束张拉对于右线3#墩、左右线5#、6#的墩顶横隔梁,A梁段砼浇筑时应在钢束张拉端需埋设钢套筒以便张拉横隔梁钢束。
箱梁砼浇筑后实际强度不小于90%设计强度,且砼龄期不小于5天,首先张拉墩顶横隔梁钢束,钢束采用单端张拉,张拉控制应力为1395MPa;钢束需左右对称张拉,具体张拉顺序为:先张拉4根横隔板束N2,再张拉A梁段箱梁纵向钢束,待箱梁脱模后再张拉3根横隔板束N1钢束。
2、梁段纵向预应力钢束张拉A梁段纵向钢束采用两端张拉,N1-N4张拉控制应力为1395MPa;N5张拉控制应力为1302MPa,砼浇筑后其强度不小于90%设计强度,且砼龄期不小于5天后开始纵向钢束张拉,张拉顺序为N3→N2→N1→N4→N5,左右腹板对称张拉。
一、交底目的为确保注浆钻孔施工过程中的安全,预防事故发生,特进行安全技术交底。
本交底适用于所有参与注浆钻孔施工的人员。
二、交底内容1. 人员安全1.1 进入施工现场的人员必须按要求正确佩戴、使用劳动保护用品,包括安全帽、防护眼镜、防尘口罩、手套等。
1.2 作业人员必须经过专业培训,熟悉注浆钻孔操作规程和安全知识,并持有相应的操作资格证书。
1.3 严禁酒后作业,禁止疲劳作业。
2. 设备安全2.1 所有设备必须符合国家安全标准,并定期进行检修和维护。
2.2 钻机、泵、搅拌机等设备在启动前应检查其完好性,确保无故障。
2.3 电缆、电线必须挂设整齐,严禁拖地、浸水。
电线电缆有破皮等缺陷必须进行包扎处理。
3. 施工场地安全3.1 施工场地应有充足的照明,夜间施工时必须使用安全可靠的照明设备。
3.2 临时用电必须按照“一机、一闸、一漏、一箱”规范要求,电缆、电线必须挂设整齐,严禁拖地、浸水。
3.3 施工场地应保持整洁,及时清理施工垃圾,防止滑倒事故发生。
4. 操作规程4.1 钻孔施工前,必须对钻孔位置进行勘查,确认无地下管线、电缆等设施。
4.2 钻孔过程中,操作人员应密切注意钻机状态,发现异常情况立即停止作业。
4.3 注浆过程中,应严格按照设计要求进行,控制注浆压力和流量,防止浆液溢出。
4.4 注浆结束后,应立即卸压,待浆液固化后再进行拆卸管路。
5. 应急处理5.1 发现火灾、触电、中毒等紧急情况,应立即停止作业,采取相应措施进行处置。
5.2 遇到突发事故,应立即启动应急预案,组织人员进行救援。
三、交底要求1. 施工单位应将本安全技术交底内容传达给所有施工人员。
2. 施工人员应认真学习并严格遵守安全技术交底内容。
3. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识和操作技能。
四、交底人(签字):五、接受人(签字):六、日期:七、备注:1. 本安全技术交底模板仅供参考,具体内容应根据实际情况进行调整。
预应力锚索安全技术交底一、工程概述在本次工程中,预应力锚索作为一种重要的支护结构,将广泛应用于具体工程部位。
预应力锚索通过将钢绞线或高强钢丝等材料锚固在稳定的岩土体中,施加预应力,从而提高岩土体的稳定性,保障工程的安全。
二、施工准备1、技术准备熟悉施工图纸和设计要求,明确预应力锚索的规格、长度、锚固力等技术参数。
编制施工方案,确定施工工艺、施工顺序和质量控制标准。
对施工人员进行技术交底,使其了解施工流程和质量要求。
2、材料准备预应力锚索:选用符合设计要求的钢绞线或高强钢丝,其质量应符合国家标准。
锚具:根据锚索的规格和类型,选择合适的锚具,锚具的质量应符合相关标准。
水泥:采用标号不低于具体标号的普通硅酸盐水泥。
砂、石:选用质地坚硬、级配良好的中粗砂和碎石,含泥量应符合规范要求。
3、设备准备钻孔设备:根据地质条件和锚索孔径,选择合适的钻孔机械,如潜孔钻、地质钻等。
注浆设备:包括注浆泵、搅拌机等,确保注浆质量和效率。
张拉设备:选用精度符合要求的千斤顶和油压表,并进行校准和标定。
4、现场准备清理施工现场,平整场地,确保施工机械和设备的通行和作业。
按照设计要求,测量放线,确定锚索的位置和标高。
三、施工工艺流程1、钻孔根据设计要求,确定钻孔的位置、角度和深度。
采用合适的钻孔设备进行钻孔,钻进过程中要保持钻孔的垂直度和稳定性,防止钻孔偏斜。
钻孔达到设计深度后,用高压风或水冲洗孔壁,清除孔内的岩粉和碎屑。
2、锚索制作与安装按照设计要求,截取钢绞线或高强钢丝,并进行编束。
在锚索的自由端安装锚垫板和锚具,并用塑料薄膜包裹,防止生锈和污染。
将制作好的锚索缓慢插入钻孔内,确保锚索居中,自由端长度符合设计要求。
3、注浆采用水泥浆进行注浆,水泥浆的配合比应符合设计要求。
注浆采用孔底返浆法,注浆压力应控制在具体压力值,确保浆液饱满密实。
注浆结束后,及时清洗注浆设备和管路。
4、张拉与锁定待浆液强度达到设计强度的具体百分比后,进行锚索的张拉。
张拉、压浆技术交底1、张拉准备工作①千斤顶与液压油表的标定:千斤顶和油表在使用前,应在监理工程师的监督下,在国家认定的实验机构对其精度进行标定。
千斤顶一般使用6个月或200次,以及在使用过程中出现不正常现象时,应重新校核。
②检查梁体质量有无蜂窝、麻面、孔洞、露筋、露钢束,锚垫板处有无空洞等情况。
必要时要进行处理后方可张拉。
混凝土强度到达设计强度的85%,且养护时间不少于7天后方可张拉。
检查预应力孔道是否通畅。
清除锚垫板外表和钢绞线上面的污物和油脂,擦洗锚具上面的油污,清除夹片上的毛刺。
凿除锚垫板孔内的波纹管,以防在张拉过程中损伤钢绞线。
③张拉力顺序按照张拉次序将钢束进行编号,以免出错。
张拉控制采用“双控法”。
张拉顺序为:N4张拉到50%控制力→N5张拉到100%控制力→N4张拉到100%控制力→N2张拉到100%控制力→N3张拉到100%控制力→N1张拉到100%控制力。
张拉时两端对称、均匀张拉。
2、张拉工艺张拉前,将每束的多根钢绞线理顺、平行,严禁相互交叉、挤压。
制作张拉施工架子,以便上下、左右活动千斤顶。
装工作锚环和夹片:将钢绞线穿入锚环上相对应的小孔,调整钢绞线平行顺直后,将工作锚环贴紧锚垫板。
在每小孔中的钢绞线外周插入夹片,夹片缝隙大小要调整均匀。
装限位板:使限位板上的小孔对准相应的钢绞线和锚环小孔后,使限位板紧贴锚环、无缝。
装千斤顶:钢束穿过千斤顶的穿心孔道,千斤顶紧贴限位板,务必使千斤顶、限位板、锚环、锚垫板都在同一中心线上〔即四对中〕。
注意:钢绞线在千斤顶内要理顺平行千万不能交错。
装工具锚环和夹片:按上述步骤操作,工具锚夹片的光面先抹少许石腊或用透明胶带缠裹3-5圈后再装入,便于张拉完后夹片退出。
开动油泵少许打油,千斤顶张拉缸保持适量油压后稍松千斤顶吊索,调整千斤顶使千斤顶、锚具、锚垫板在同一中心线上,否则应进行调整,以防造成较大的预应力损失或张拉过程中出现断丝。
分级进行张拉:0→10%σk〔初应力〕→20%σk〔测伸长量〕→100%σk〔测伸长量并核对〕→〔持荷2分钟,以消除夹片锚固回缩时的预应力损失〕→锚固〔观测回缩〕。
一、交底目的为确保注浆施工过程中的安全,预防事故发生,特制定本安全技术交底。
二、工程概况1. 工程名称:________________________2. 施工单位:________________________3. 施工地点:________________________4. 施工内容:________________________三、注浆施工安全技术交底内容1. 人员安全(1)进入施工现场的人员必须按规定佩戴安全帽、防护鞋、防尘口罩等劳动保护用品。
(2)施工人员必须经过专业培训,熟悉注浆施工操作规程和安全注意事项。
(3)严禁酒后、疲劳上岗,确保施工人员精神状态良好。
2. 施工现场安全(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工现场应保持整洁,通道畅通,防止发生意外事故。
(3)施工人员必须遵守现场纪律,服从现场管理人员指挥。
3. 设备安全(1)施工前应检查设备是否完好,如有故障应及时修复。
(2)高压水管、管路、接头等应保持完好,防止滑脱或破裂伤人。
(3)注浆泵及管路内压力未降至零时,不准拆除管路或松开管路接头,以免浆液喷出伤人。
4. 注浆操作安全(1)严格按照注浆操作规程进行施工,确保注浆过程安全。
(2)注浆时,要观察注浆工作是否正常,控制注浆压力,不能超过规定的压力值。
(3)详细记录注浆点位、压力和压浆量,并与盾构操作人员保持联系。
(4)当注浆发生故障时,立即通知当班队长停止后相推进,并及时清除故障。
5. 其他安全事项(1)施工现场临时用电必须按照“一机、一闸、一漏、一箱”规范要求,电缆、电线必须挂设整齐,严禁拖地、浸水。
(2)施工现场应有充足的照明,确保施工人员安全作业。
(3)施工现场泥浆池及空孔处应有警戒标志,一切安全设施装置及安全标志牌,禁止随意拆除或移动。
四、安全责任1. 施工单位负责组织本工程的安全施工,确保施工安全。
2. 施工现场管理人员负责现场安全监督,发现安全隐患及时整改。
工程名称
硃山湖北路西延伸段道路、排水、桥梁工程
交底单位 武汉建工集团股份有限公司 交底地点 现场
施工单位 五工区 交底时间
交底内容:
一、施工准备工作
1)检查确认材料数量、种类是否齐备,品质是否保证;
2)检查机具是否完备;
3)张拉完成后,用砂轮切割机切除外露的钢绞线(外露量30≤H≤50mm),将密
封工具罩安装在锚垫板上进行封锚。工具罩在灌浆后3个小时内拆除并清洗。
二、搅拌水泥浆
1)搅拌要求:搅拌水泥浆之前,加水空转数分钟,将积水倒净,使搅拌机内壁充分
湿润。搅拌好的灰浆要做到基本卸尽。在全部灰浆卸出之前不得再投入未拌和的材料,
更不能采取边出料边进料的方法。
2)装料顺序
①首先将称量好的水(扣除用于溶化减水剂的那部分水)、水泥、膨胀剂倒入搅拌
机,搅拌2min;(可按照不同气候、环境、设计要求设计用料)。
②将溶于水的减水剂倒入搅拌机中,搅拌3min出料;
③水泥浆出料后应尽量马上泵送,否则要不停地搅拌;
④必须严格控制用水量,否则多加的水全部泌出,易造成管道顶端有空隙;
⑤对未及时使用而降低了流动性水泥浆,严禁采用增加水的办法来增加灰浆的流动
性。
三、灌浆
①将水泥浆加到储浆罐中引到灌浆泵,在灌浆泵高压橡胶管出口打出浆体,待这些
浆体浓度与灌浆泵中的浓度一样时,关掉灌浆泵,将高压橡胶管此端接到孔道的灌浆管
上,扎牢。
②打开灌浆阀,启动灌浆泵,开始灌浆,灌浆过程中,泵要保持连续工作。
③压力达到0.8Mpa左右,持压2~3min,完成排气泌水,使孔道内浆体密实饱满,
预应力管道定位安装施工技术交底
完成灌浆,关闭灌浆泵及灌浆阀门。
四、清洗
拆卸外接管路,清洗灌浆泵、搅拌机及所有沾有水泥浆的设备和附件。
五、压浆注意事项
①锚头一定要密封好,并尽早开始灌浆。
②灌浆管应选用牢固结实的高强橡胶管,抗压能力≥1Mpa,带压灌浆时不能破裂,
连接要牢固,不得脱管。
③严格掌握水泥浆的配合比,浆体材料误差不能超过规定值。
④灰浆进入灌浆泵之前应通过70目的筛子。
⑤灌浆工作宜在灰浆流动性没有下降的30—45分钟时间内进行,孔道一次灌注要连
续。
⑥中途换管道时间内,继续启动灌浆泵,让浆体循环流动。
⑦压浆的顺序为:先压下层孔道,后压上层孔道。在冲洗孔道时如发现串孔,则应
两孔同时压注。
⑧每班应制作 7.07×7.07×7.07cm立方试件三组,标准养护28d,检查抗压强度作
为水泥浆质量的评定依据。
⑨应作好压浆记录,包括灌浆日期、作业时间、温度、灰浆的比例和所有的掺加剂,
灰浆数量,压浆压力以及压浆过程中所发生的异常情况等。
技术负责人 陈军 交底人 潘志高 接受交底人
接受交底人签字:
