市政基础设施工程
安全技术交底记录
编号:市政施管工程名称昌九大道快速路改造二期工程项目一标段
承包单位上海建工集团股份有限公司分包单位无
交底单位昌九大道快速路改造二期工程项
目一标段工程项目经理部
交底日期
交底范围挡土墙墙背回填压密注浆施工交底人
交底内容:
一、交底范围
本次交底主要针对昌九改造二期挡土墙墙背回填压密注浆施工
二、交底目的
本次主要针对挡土墙墙背回填压密注浆施工,提前做出准备,做到有计划、有目的施工。
三、工程概况

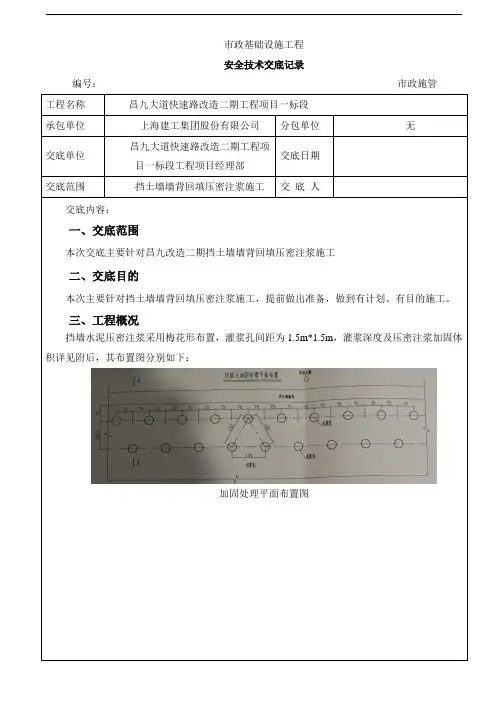

挡墙水泥压密注浆采用梅花形布置,灌浆孔间距为1.5m*1.5m,灌浆深度及压密注浆加固体积详见附后,其布置图分别如下:
加固处理平面布置图
加固处理立面布置图
四、施工工艺流程
五、定位放样
压密注浆施工单位根据注浆平面图进行。
六、沉管
压浆管长度为1.20m、φ40mm(引孔长度=砂土填筑高度+0.5m粘土层高度),管口与压浆泵连接采用高压胶管连接。
用振动沉管器在预先用地质钻机钻好的孔位中,将带活络堵头的压浆管振动至设计标高。
若遇地下障碍物,需报三方,会同研究后采取处理措施。
七、制备浆液
根据配比拌制水泥浆液,水灰比按设计控制W/C=0.5,但注浆困难时,可适当改变水灰比,以确保浆液的流动性和可注性。
拌浆时,先向搅拌桶内注入预定的水量并开动搅拌机,再分次加入强度等级为P.O.42.5的普通硅酸盐水泥直到预定用量。
搅拌3-5min后将浆液通过过滤网放到水泥浆池内待用。
八、压浆。
一、工程名称:__________________________二、施工单位:__________________________三、分部分项工程:__________________________四、交底日期:__________________________五、交底内容:一、安全教育培训1. 进场作业人员必须接受专业安全教育培训,了解注浆作业的安全操作规程和注意事项。
2. 新员工必须通过安全技术考核后方可上岗。
二、个人防护用品1. 作业人员必须佩戴安全帽、防尘口罩、防护眼镜、防滑鞋等个人防护用品。
2. 高空作业人员必须佩戴安全带,并系好保险绳。
三、现场安全措施1. 施工现场应设置明显的警示标志,禁止无关人员进入。
2. 施工现场应有充足的照明,夜间施工时必须使用安全电压。
3. 施工现场应保持整洁,不得堆放杂物,防止滑倒事故发生。
四、设备安全操作1. 作业人员必须熟悉设备性能,掌握设备操作规程。
2. 设备启动前,应检查设备是否完好,电源线路是否畅通。
3. 注浆泵、搅拌机等设备在运行过程中,严禁触摸旋转部件,防止夹手事故发生。
五、作业环境安全1. 注浆作业区域应保持通风良好,防止有害气体积聚。
2. 施工现场应设置防护围栏,防止人员误入危险区域。
3. 注浆作业时,应保持安全距离,防止高压浆液伤人。
六、操作流程及注意事项1. 注浆作业前,应检查注浆管路、阀门、接头等是否完好,确保无泄漏。
2. 注浆过程中,应密切观察压力表,防止压力过高导致管道爆裂。
3. 注浆结束后,应先关闭注浆泵,待压力降至零后再关闭阀门,防止浆液倒流。
4. 注浆作业过程中,严禁使用明火,防止火灾事故发生。
七、应急措施1. 作业人员应熟悉应急措施,一旦发生事故,立即采取相应措施进行处理。
2. 施工现场应配备急救箱,确保事故发生时能及时救治伤员。
八、交底人:__________________________九、旁站监理:__________________________十、接受人(全员)签字:__________________________注:以上内容仅供参考,具体交底内容应根据实际情况进行调整。
压密注浆技术交底一、引言压密注浆技术是一种常用于地下工程中的处理方法,通过注入特定的材料来填充和加固地下空洞,提高地下工程的稳定性和安全性。
本文将介绍压密注浆技术的基本原理、施工步骤以及注意事项。
二、基本原理压密注浆技术主要通过以下几个步骤来完成: 1. 钻孔:首先需要在地下空洞周围钻孔,形成注浆孔道。
2. 清洗:对钻孔进行清洗,确保孔道畅通无阻。
3. 注浆:将注浆液注入钻孔,填充地下空洞,并形成压力以实现压密效果。
4. 固化:待注浆液固化后,加固地下空洞。
三、施工步骤以下是压密注浆技术的详细施工步骤:1. 钻孔•根据设计要求,在地下空洞周围确定需要钻孔的位置和数量。
•使用合适的钻机进行钻孔,钻孔深度应根据实际情况确定。
2. 清洗•钻孔完成后,使用高压水进行清洗,清除孔道中的杂质和残渣,保证注浆液的顺利流通。
3. 注浆•准备好注浆液,根据设计要求选择合适的注浆材料。
•使用注浆泵将注浆液注入钻孔,控制注浆液的流量和压力,保证注浆效果。
•注浆液的注入应从孔底开始,逐渐向上注入,确保地下空洞得到充分填充。
4. 固化•注浆液注入完成后,等待注浆液固化。
•注浆液的固化时间会根据注浆材料的不同而有所差异,一般需等待数小时到数天。
5. 检测•注浆液固化后,对注浆效果进行检测,确保地下空洞得到了充分填充和加固。
四、注意事项在进行压密注浆技术施工时,需要注意以下事项:•提前进行充分的勘察和设计,确保施工位置和钻孔数量的准确性。
•根据地质条件和设计要求,选择合适的注浆材料和注浆液配比。
•控制注浆液的流量和压力,确保注浆效果的均匀和充分。
•在施工过程中要加强安全防护,做好施工现场的管理和危险源控制。
•施工完成后,对注浆效果进行检测和评估,确保地下工程的安全性和稳定性。
五、总结压密注浆技术是一种有效的地下工程处理方法,通过注入特定的材料来填充和加固地下空洞。
在进行施工时,需要根据设计要求选择合适的注浆材料和注浆液配比,严格控制注浆液的流量和压力,并在施工完成后进行检测和评估,以确保地下工程的稳定性和安全性。
26 压密注浆技术交底26压密注浆技术交底26#压密注浆技术交底26#基坑压密注浆技术交底时间:2021.6.18地点:现场会议室为了防止坑底涌起及保证拉森桩围护的安全,对本雨水泵房基坑坑底及围护桩周边进行坑底加固,采用压密注浆,加固的范围为拉森桩外3m及基坑内,基坑内加固深度为从-3.55~-6.55,基坑外加固深度为从2.00—6.55。
二、压密注浆的表述和促进作用1、解释:通过较高压力将液状的浆液注(压)入岩土层内部,以达到密实岩土层。
2、促进作用:规整、改进岩土层,木患,防坍等三、压密注浆的施工方法和步骤1、施工方法:通过压力注浆机把水泥浆或其混合浆液由钻孔(袖阀管、锌管及)转化成地层内部(空隙、间隙、裂隙或空洞等)。
钻孔------下袖阀管(套壳料、袖阀管、封口)------下锌管(注浆头、管路连接)------浆液拌制(水泥、水、缓凝剂)------开注浆机------吸浆(混合)------按步距提管------结束、清洗四、注浆主要参数扩散方式:渗透~劈裂;浆液扩散半径:1~1.2m有效率修整范围:1.5m(间隔修整);注浆油压力:0.5~1.2mpa注浆速度:10~20l/min;凝结时间:60~120s浆液基准韧度:浆液:水灰比:0.55水玻璃:6%-7%五、施工技术建议1、钻孔:要求保证钻孔的垂直度2、下袖阀管:下袖阀管包含下套壳料、下袖阀管并相连接、钻孔封口等工作。
套壳料一定必须按比例酿制,并确保把孔内泥浆转让回去方能下袖阀管;袖阀管及的相连接一定必须保证质量,相连接密切、严禁存有断裂现象。
3、下锌管:先检查注浆头的状况,如单向阀的状态是否良好;检查管路不能有堵塞现象,并保证各节管路的连接质量;如果袖阀管出现堵塞,应先进行洗管,尽量使锌管下放至孔底。
4、浆液制作:按现场值守工程师提供更多的协调比拌制不好浆液,浆液的比重符合要求,添加剂的按试验人员确认的参量展开嵌入,经确保水泥浆液的酿制质量。
一、交底目的为确保压密注浆施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
二、施工内容1. 施工前准备(1)了解工程地质、水文地质情况,制定合理的施工方案。
(2)检查施工设备、材料是否齐全,性能是否良好。
(3)对施工人员进行安全教育和培训,确保施工人员掌握相关安全知识。
2. 施工过程(1)压浆设备安装:确保压浆设备安装牢固,防止在施工过程中发生倾斜或倒塌。
(2)钻孔施工:钻孔过程中,严格按照钻孔施工规范进行,确保钻孔质量。
(3)注浆施工:注浆过程中,严格控制注浆压力,防止管道爆裂伤人。
(4)封端施工:封端工作平台必须牢固稳定,高空作业时工作架有专人护定。
三、安全措施1. 人员安全(1)进入施工现场的人员必须按要求正确佩戴、使用劳动保护用品。
(2)登高作业人员必须佩戴安全带,不准穿高跟鞋,严禁酒后上岗工作。
(3)施工现场配电箱必须采用TN—S接零保护系统,配电箱和开关箱应安装牢固,设置地点应平坦并高出地面,其附近不得堆放杂物。
2. 设备安全(1)各种机具按用电规范实行“一机、一闸、一漏、一箱”制,开关箱距机具位置的距离不大于3米。
(2)倒水泥时要有防护面具,操作过程中注意压力表的变化,防止管道堵塞压力太高爆管伤人。
(3)压浆过程中注意眼睛的防护,必须佩戴防护眼镜。
3. 环境安全(1)施工现场泥浆池及空孔处应有警戒标志,一切安全设施装置及安全标志牌,禁止随意拆除或移动。
(2)夜间孔口要围护或遮盖,确保夜间施工安全。
四、应急措施1. 突发事故应急预案(1)发生人员受伤事故时,立即停止施工,拨打急救电话,并采取必要措施进行救治。
(2)发生设备故障时,立即停止设备运行,及时进行维修,确保设备安全。
2. 环境污染事故应急预案(1)发现施工现场有污染现象时,立即采取措施进行清理,防止污染扩散。
(2)如发生重大环境污染事故,立即报告相关部门,并按照规定进行处理。
五、交底人及接受人交底人:________接受人:________日期:____年____月____日。
压密注浆作业安全技术交底压密注浆作业是一种专业的建筑工程技术,在建筑工程的加固、修补及建造中广泛应用。
由于该技术的特殊性质,操作人员必须具备一定的专业知识、技能和安全意识,才能确保作业过程安全、质量可靠。
本文将从安全技术角度,对压密注浆作业进行详细阐述,以达到安全、高效完成工作的目的。
压密注浆作业原理压密注浆是指将浆料通过高压注入至建筑结构缝隙及空洞,以达到填充和加固目的的一种工程技术。
在压密注浆的过程中,浆料的粘度、密度、黏滞性将直接影响注浆效果的好坏,同时还需要掌握相应的注浆技术和设备技术。
压密注浆作业前期准备在实施压密注浆作业前,需要做好充分的前期准备工作,以确保作业的顺利进行。
具体需要进行的准备工作如下:1. 确定作业范围和方案在进行压密注浆作业前,必须确定作业范围和方案,多方位了解工程压浆区域,测量相应的长度、宽度、深度等数据,以确定使用的注浆设备和技术方案。
作业前还需要检查施工现场的环境情况,确保不受噪声、粉尘、震动等因素的干扰。
2. 确认材料质量压密注浆作业的效果依赖于材料质量,因此,在进行作业前要对相关材料进行检测和确认,以确保材料质量符合要求。
此外,还需要检查材料的规格、原材料等情况。
3. 安全理念强化压密注浆作业存在较高的安全隐患,为了确保作业安全,施工团队应对安全理念进行强化,包括制定安全措施和规程、提高安全意识、学习相关安全知识等。
压密注浆作业实施1. 注浆设备使用注浆设备的使用是压密注浆作业的关键环节,因此,必须严格按照设备说明书进行操作。
在操作设备前,需要对设备进行检验,确保设备符合工作要求,避免因设备损坏造成工程质量问题。
在使用设备过程中,严禁超负荷工作、低温下操作等不安全操作。
2. 浆料配比压密注浆作业的成功与浆料的配比息息相关,配比不合理会导致工程质量不过关。
因此,在进行作业前,需要进行浆料配比计算,以确保配比准确。
同时,在浆料加工过程中,也要确保各种原材料的质量,加工过程中避免杂质进入浆料中,影响浆料质量。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工时间:____________________二、安全交底目的为确保压密注浆施工过程中施工人员的人身安全及工程质量的稳定,特进行安全技术交底。
三、施工人员要求1. 所有参与压密注浆施工的人员必须经过专业培训,并取得相关资格证书。
2. 施工人员必须按照操作规程进行施工,严禁违章作业。
3. 施工人员必须穿戴好个人防护用品,如安全帽、防护眼镜、防护手套、防护鞋等。
四、安全技术措施1. 施工前准备a. 对施工区域进行勘察,确保施工场地平整、排水畅通。
b. 对施工设备进行检查,确保设备完好、性能稳定。
c. 对施工人员进行安全教育,提高安全意识。
2. 施工过程安全措施a. 严格按照设计要求进行钻孔,确保钻孔深度、孔位、孔径符合设计要求。
b. 钻孔过程中,如发现异常情况,应立即停止施工,报告相关部门进行处理。
c. 注浆过程中,密切关注注浆压力、注浆速度等参数,确保注浆效果。
d. 严禁在高压注浆状态下进行拆装、维修作业。
e. 施工现场禁止吸烟、使用明火,防止火灾事故发生。
3. 事故应急处理a. 发现火灾、中毒、窒息等事故时,立即启动应急预案,组织人员疏散,并采取有效措施进行救援。
b. 发现设备故障、机械伤害等事故时,立即停止施工,报告相关部门进行处理。
五、施工人员安全注意事项1. 施工人员必须严格遵守操作规程,不得擅自改变施工工艺。
2. 施工过程中,注意观察周围环境,防止发生意外伤害。
3. 遇到紧急情况,立即报告上级领导,并采取有效措施进行处理。
4. 施工结束后,清理施工现场,确保施工场地整洁、安全。
六、交底内容总结1. 施工人员必须按照安全技术交底内容进行施工,确保施工安全。
2. 施工单位应加强对施工人员的安全教育,提高安全意识。
