注浆技术交底内容
- 格式:docx
- 大小:3.47 MB
- 文档页数:7
注浆施工安全技术交底
1、安全员在施工前对参加注浆施工的人员进行安全交底,并对注浆作业进行现场监控。
2、严格执行现场交接班制度。
3、加强施工人员的安全意识,进场人员必须佩戴安全帽、防护鞋、防尘口罩等防护用品。
4、严格遵守钻探注浆安全操作规程,杜绝野蛮施工。
施工前应协同安全员彻底清除掌子面附近危石,并检验施工用脚手架的安全性,在确保安全的情况下方能进入作业面施工。
5、闸阀、球阀、法兰盘、注浆胶管及管头等连接部件均采用符合要求的高压配件,安装高压管路和泵头各部件,各丝扣的连接必须拧紧,注浆前对各部位进行压水试验检查,确保连接完好,以免脱开伤人。
6、注浆时,禁止现场人员在注浆孔附近停留,防止密封胶冲式阀门破裂伤人。
7、注浆开始时,要先开进浆阀,再关闭泄浆阀;注浆结束时,要先打开泄浆阀,再关闭进浆阀。
避免两个阀门同时关闭,防止压力陡然升高,产生危险。
8、注浆时不得随意停水、停电,必要时事先通知,同时配备发电设备,以保证施工需要。
9、输浆管内压力降低后再行拆除注浆管。
10、注浆施工期间,配备专职机电修理工,以便出现机械和电器妨碍时能实时处置惩罚。
11、注浆过程中密切注意围岩、注浆孔及掌子面情况,若发觉异常情况,应立即撤至平安地带,通知洞内其他人员一起撤离,工班长将情况迅速报告队带领,同时告知项目部应急办公室。
一、交底对象注浆班组全体成员二、交底目的为确保注浆施工安全,提高施工质量,降低安全事故发生率,特进行本次安全技术交底。
三、交底内容1. 安全生产责任制(1)明确注浆班组各级人员的安全责任,落实安全生产责任制。
(2)加强班组内部安全管理,确保各项工作安全、有序进行。
2. 安全操作规程(1)严格遵守国家相关法律法规和行业标准,确保施工安全。
(2)认真执行注浆施工操作规程,确保施工质量。
(3)做好施工前的安全检查,发现问题及时整改。
3. 个人防护用品(1)注浆人员必须佩戴安全帽、防护眼镜、防尘口罩、防滑鞋等个人防护用品。
(2)高空作业人员必须佩戴安全带,确保作业安全。
4. 施工现场管理(1)施工现场应设置明显的警示标志,确保施工安全。
(2)施工区域应保持整洁,及时清理施工垃圾,防止安全事故发生。
(3)施工现场应设置安全通道,确保人员疏散通道畅通。
5. 设备安全(1)注浆设备必须符合国家相关标准,确保设备安全可靠。
(2)定期对注浆设备进行保养和维护,确保设备正常运行。
(3)设备操作人员必须熟悉设备性能,确保设备安全使用。
6. 电气安全(1)施工现场用电必须符合国家相关标准,确保用电安全。
(2)配电箱、开关箱应安装牢固,设置地点应平坦并高出地面。
(3)电气设备操作人员必须持证上岗,确保电气安全。
7. 防火、防爆(1)施工现场严禁吸烟、使用明火,防止火灾事故发生。
(2)加强施工现场防火、防爆措施,确保施工安全。
8. 应急处理(1)注浆班组应制定应急预案,确保在突发事件发生时能够迅速应对。
(2)定期进行应急演练,提高应对突发事件的能力。
四、交底要求1. 注浆班组全体成员必须认真学习本次安全技术交底内容,确保人人掌握。
2. 施工过程中,严格遵守安全操作规程,确保施工安全。
3. 班组内部应加强安全管理,及时发现并整改安全隐患。
五、交底时间年月日六、交底人注浆班组负责人七、接受人(签名)注浆班组全体成员。
一、交底对象全体路基注浆施工人员、现场管理人员及监理人员。
二、交底目的为确保路基注浆施工过程中的安全,提高施工质量,特进行安全技术交底。
三、交底内容1. 施工现场安全管理(1)施工人员进入现场必须佩戴安全帽、安全带、防护眼镜、防尘口罩等劳动保护用品。
(2)施工现场必须设置明显的安全警示标志,确保施工区域安全。
(3)施工现场应设置临时用电设施,严格执行“一机、一闸、一漏、一箱”的规范要求,确保用电安全。
2. 施工设备操作与维护(1)施工人员必须熟悉注浆设备操作规程,确保设备正常运行。
(2)定期对注浆设备进行保养、检查,确保设备完好。
(3)注浆泵、注浆管路等设备在施工过程中应保持清洁,防止浆液污染。
3. 施工工艺与质量控制(1)严格按照设计要求和技术规范进行施工,确保施工质量。
(2)注浆前应对注浆孔进行清理,确保孔道畅通。
(3)注浆过程中,密切关注注浆压力、注浆量等参数,确保注浆效果。
(4)注浆结束后,对注浆区域进行封堵,防止浆液外溢。
4. 应急处理(1)施工过程中如发生安全事故,立即停止施工,采取相应措施进行救援。
(2)发生注浆压力异常、浆液外溢等异常情况,立即采取措施降低压力,防止事故扩大。
(3)施工现场应配备必要的应急救援设备,如消防器材、急救药品等。
四、交底要求1. 施工人员必须认真学习本安全技术交底内容,确保掌握施工过程中的安全要点。
2. 施工现场管理人员及监理人员应加强对施工过程的监督检查,确保施工安全。
3. 施工过程中,如发现安全隐患,立即整改,防止事故发生。
4. 本安全技术交底内容为路基注浆施工过程中必须遵守的规定,施工人员应严格遵守。
五、交底人(姓名)六、旁站监理(姓名)七、日期(年月日)八、接受人(全员)签字(以下由施工人员、现场管理人员及监理人员签字)施工人员签名:现场管理人员签名:监理人员签名:。
一、交底目的为确保注浆钻孔施工过程中的安全,预防事故发生,特进行安全技术交底。
本交底适用于所有参与注浆钻孔施工的人员。
二、交底内容1. 人员安全1.1 进入施工现场的人员必须按要求正确佩戴、使用劳动保护用品,包括安全帽、防护眼镜、防尘口罩、手套等。
1.2 作业人员必须经过专业培训,熟悉注浆钻孔操作规程和安全知识,并持有相应的操作资格证书。
1.3 严禁酒后作业,禁止疲劳作业。
2. 设备安全2.1 所有设备必须符合国家安全标准,并定期进行检修和维护。
2.2 钻机、泵、搅拌机等设备在启动前应检查其完好性,确保无故障。
2.3 电缆、电线必须挂设整齐,严禁拖地、浸水。
电线电缆有破皮等缺陷必须进行包扎处理。
3. 施工场地安全3.1 施工场地应有充足的照明,夜间施工时必须使用安全可靠的照明设备。
3.2 临时用电必须按照“一机、一闸、一漏、一箱”规范要求,电缆、电线必须挂设整齐,严禁拖地、浸水。
3.3 施工场地应保持整洁,及时清理施工垃圾,防止滑倒事故发生。
4. 操作规程4.1 钻孔施工前,必须对钻孔位置进行勘查,确认无地下管线、电缆等设施。
4.2 钻孔过程中,操作人员应密切注意钻机状态,发现异常情况立即停止作业。
4.3 注浆过程中,应严格按照设计要求进行,控制注浆压力和流量,防止浆液溢出。
4.4 注浆结束后,应立即卸压,待浆液固化后再进行拆卸管路。
5. 应急处理5.1 发现火灾、触电、中毒等紧急情况,应立即停止作业,采取相应措施进行处置。
5.2 遇到突发事故,应立即启动应急预案,组织人员进行救援。
三、交底要求1. 施工单位应将本安全技术交底内容传达给所有施工人员。
2. 施工人员应认真学习并严格遵守安全技术交底内容。
3. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识和操作技能。
四、交底人(签字):五、接受人(签字):六、日期:七、备注:1. 本安全技术交底模板仅供参考,具体内容应根据实际情况进行调整。

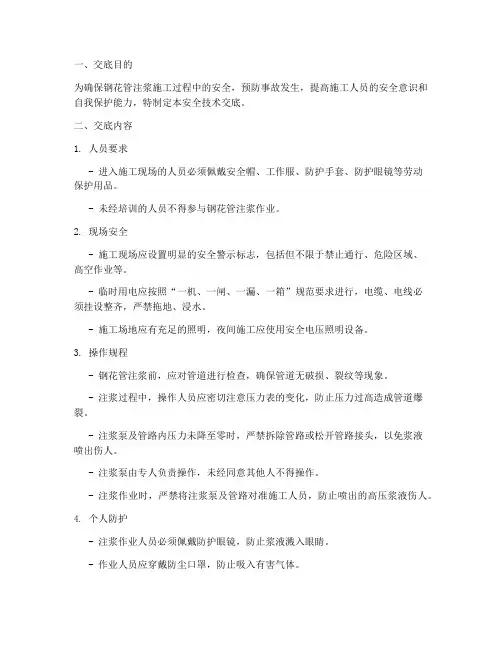

一、交底目的为确保钢花管注浆施工过程中的安全,预防事故发生,提高施工人员的安全意识和自我保护能力,特制定本安全技术交底。
二、交底内容1. 人员要求- 进入施工现场的人员必须佩戴安全帽、工作服、防护手套、防护眼镜等劳动保护用品。
- 未经培训的人员不得参与钢花管注浆作业。
2. 现场安全- 施工现场应设置明显的安全警示标志,包括但不限于禁止通行、危险区域、高空作业等。
- 临时用电应按照“一机、一闸、一漏、一箱”规范要求进行,电缆、电线必须挂设整齐,严禁拖地、浸水。
- 施工场地应有充足的照明,夜间施工应使用安全电压照明设备。
3. 操作规程- 钢花管注浆前,应对管道进行检查,确保管道无破损、裂纹等现象。
- 注浆过程中,操作人员应密切注意压力表的变化,防止压力过高造成管道爆裂。
- 注浆泵及管路内压力未降至零时,严禁拆除管路或松开管路接头,以免浆液喷出伤人。
- 注浆泵由专人负责操作,未经同意其他人不得操作。
- 注浆作业时,严禁将注浆泵及管路对准施工人员,防止喷出的高压浆液伤人。
4. 个人防护- 注浆作业人员必须佩戴防护眼镜,防止浆液溅入眼睛。
- 作业人员应穿戴防尘口罩,防止吸入有害气体。
- 高空作业人员必须佩戴安全带,并系好保险绳。
5. 应急处理- 发生紧急情况时,应立即停止作业,并迅速撤离现场。
- 发现管道泄漏、爆裂等情况,应立即关闭阀门,切断电源,并采取措施进行堵漏或修复。
- 如有人受伤,应立即进行现场急救,并迅速拨打急救电话。
三、注意事项1. 注浆施工过程中,应保持现场整洁,物品摆放有序,不得随意堆放杂物。
2. 施工人员应遵守现场管理制度,服从管理人员指挥。
3. 注浆作业完成后,应对施工现场进行清理,确保无安全隐患。
四、交底人及接受人交底人:(姓名)旁站监理:(姓名)接受人(全员)签字:(以下为接受人签字区域)五、日期年月日。
注浆安全技术交底1. 引言注浆是土木工程中常用的施工方法之一,它可以用于土壤加固、地基改良、防渗等工程项目中。
然而,注浆施工涉及一系列复杂的工艺和设备,如果不严格按照相关安全技术要求进行操作,可能会引发严重事故,对施工人员的安全造成威胁。
因此,为了确保注浆工程的安全顺利进行,本文将对注浆安全技术进行交底和说明。
2. 注浆安全技术要求2.1 施工前准备在开始注浆施工之前,必须进行以下准备工作以确保安全:•确认施工区域是否有危险物质存在,如地下管线、高压电缆等。
必要时要进行探测和标明位置。
•准备好所需的安全防护设备,如安全帽、防护眼镜、防护手套等。
•提前对注浆设备进行检查和维护,确保其正常运行。
2.2 注浆剂选择选择合适的注浆剂对注浆安全至关重要。
必须确保注浆剂符合相关的标准要求,并且具有以下特性:•安全性良好,不含有害成分,并且对环境无害。
•具有良好的浆液性能,能够满足工程要求。
•使用方便,操作简单。
2.3 注浆设备操作在使用注浆设备时,必须遵循以下操作规程:•操作人员必须经过专业培训,熟悉注浆设备的使用方法和操作要点。
•在操作前,必须检查设备的安全装置是否完好,并确保设备接地良好。
•严禁在操作设备时戴有松散的衣物或长发,以防被卷入设备中。
•在操作设备时,必须保持注意力集中,严禁分心做其他事情。
•在设备故障或异常情况下,应立即停止操作,并及时报告维修人员处理。
2.4 施工现场安全措施为保证注浆施工的安全进行,必须采取以下措施:•在施工现场设置明显的警示标志,警示工地危险性。
•现场操作人员必须穿戴符合安全要求的工作服和安全防护装备。
•禁止无关人员靠近施工现场。
•施工现场必须保持整洁有序,避免杂物聚集。
3. 注浆安全事故案例分析为加深对注浆施工安全的重视,以下将介绍一起注浆安全事故案例,并对其原因进行分析:3.1 事故简介某工地进行注浆施工时,由于操作人员未正确操作注浆设备,导致注浆剂泄漏,造成一名工人中毒。
注浆工程安全技术交底一、项目背景为确保注浆工程的安全进行,本次技术交底旨在向工程人员提供有关注浆工程的安全措施和操作要点的必要信息。
二、安全措施1. 确保施工现场安全- 所有工作人员必须遵守施工现场的安全规定和操作流程。
- 确保现场安全排查工作的及时进行,发现问题及时解决。
- 检查和维护施工设备的稳定性和安全性。
2. 做好防护措施- 所有工作人员必须佩戴必要的个人防护装备,如安全帽、护目镜、耳塞等。
- 进行作业时要保持良好的通风条件,避免有害气体积聚。
3. 严格遵守操作规程- 所有操作人员必须熟悉并遵守注浆工程的操作规程。
- 在操作过程中,严禁违反规程进行操作,如:超过负荷使用设备、操作不当等。
4. 安全出口和逃生通道- 在施工现场,要明确标示出安全出口和逃生通道,以确保万一发生事故时,人员能够迅速撤离。
三、操作要点1. 成型注浆管材料准备- 根据设计要求,选择合适的注浆管材料。
- 确保注浆管材料无损坏,检查是否存在裂纹或其他影响使用的问题。
2. 注浆管连接- 使用合适的连接方式将注浆管连接起来,如橡胶圈连接、螺纹连接等。
- 注浆管连接处要进行检测,确保连接牢固、密封性好。
3. 注浆液配制- 根据工程需要和设计要求,合理配制注浆液。
- 注浆液中的材料要符合相关规定,杜绝使用不合格材料。
4. 注浆设备操作- 使用注浆设备前,必须进行检查和维护,确保设备工作正常。
- 操作时要注意设备的负荷,避免超过额定负荷,防止发生事故。
四、总结本次注浆工程安全技术交底内容涵盖了施工现场安全措施和注浆工程的操作要点。
在实施注浆工程时,工程人员必须严格遵守安全规定和操作流程,确保施工过程的安全性和稳定性。
为了预防事故的发生,工作人员应始终保持注意和警惕,做好个人防护措施,并按要求正确使用注浆设备和材料。
注:本文档内容仅供参考,请根据具体工程需求和相关法规进行调整和补充。
一、交底目的为确保压力注浆机操作人员的安全,防止安全事故的发生,特制定本安全技术交底。
二、交底对象所有参与压力注浆机操作、维护及管理人员。
三、交底内容1. 安全操作规程(1)操作人员必须经过专业培训,熟悉压力注浆机的结构、性能、操作方法及维护保养知识。
(2)操作前,必须对压力注浆机进行全面检查,确保设备处于良好状态。
(3)操作过程中,严格遵守以下规定:- 穿戴好安全帽、防护眼镜、防尘口罩等个人防护用品。
- 严禁酒后、疲劳上岗。
- 操作时,注意观察压力表、流量计等仪表,确保注浆压力、流量等参数在正常范围内。
- 严禁在注浆过程中随意调整压力、流量等参数。
- 操作过程中,注意周围环境,防止误操作造成事故。
- 操作结束后,关闭电源,切断水源,清理现场。
2. 设备维护与保养(1)定期对压力注浆机进行维护保养,确保设备正常运行。
(2)定期检查设备各部件的磨损情况,及时更换损坏的部件。
(3)保持设备清洁,防止灰尘、杂物进入设备内部。
(4)定期检查液压系统、电气系统等,确保系统正常运行。
3. 安全注意事项(1)操作过程中,注意防止高压浆液喷溅,造成人员伤害。
(2)操作过程中,严禁将手、脚伸入注浆管、压力表等部位。
(3)操作过程中,严禁将压力注浆机放置在倾斜、不平的地面。
(4)操作过程中,严禁在设备附近堆放杂物。
(5)操作过程中,严禁在设备运行时进行检修、维护。
4. 应急处理(1)如发现设备异常,立即停止操作,切断电源,切断水源。
(2)如发生人员伤害,立即采取急救措施,并立即报告相关部门。
(3)如发生设备损坏,立即停止操作,切断电源,切断水源,并及时联系维修人员进行维修。
四、交底要求1. 所有操作人员必须认真学习并掌握本安全技术交底内容。
2. 操作人员必须严格遵守安全操作规程,确保自身及他人安全。
3. 定期对操作人员进行安全教育培训,提高安全意识。
4. 定期对压力注浆机进行安全检查,确保设备安全运行。
五、附件1. 压力注浆机操作手册2. 压力注浆机维护保养手册六、交底人:(姓名)七、旁站监理:(姓名)八、日期:(年月日)九、接受人(全员)签字:(签名)注:本模板仅供参考,具体内容可根据实际情况进行调整。

一、工程名称:二、分部分项工程:三、工种:四、交底内容:一、安全意识教育1. 进入施工现场的人员必须认真学习并严格遵守《安全生产法》及国家、行业的相关安全规定,提高安全意识,确保自身和他人的生命安全。
2. 施工现场应设立明显的安全警示标志,如:“禁止烟火”、“危险区域”、“注意安全”等。
二、安全防护措施1. 进入施工现场的人员必须正确佩戴安全帽、防护鞋、防尘口罩等劳动保护用品。
2. 高空作业人员必须佩戴安全带,并系好保险绳,确保安全。
3. 电气设备操作人员必须经过专业培训,取得操作资格。
4. 施工现场应设置充足的照明设施,确保作业环境明亮。
三、施工操作规程1. 严格按照注浆施工技术规范进行操作,确保施工质量。
2. 注浆前,应检查设备、材料、工具等,确保其完好、安全。
3. 注浆过程中,应注意观察设备运行情况,发现异常立即停机检查。
4. 注浆时,应注意控制压力,避免超压运行。
5. 注浆结束后,应及时清理施工现场,确保环境卫生。
四、事故应急处理1. 发生事故时,应立即停止作业,组织人员进行救援。
2. 事故发生后,应及时上报上级领导,并做好事故调查、处理工作。
3. 加强施工现场的安全检查,防止类似事故再次发生。
五、其他注意事项1. 施工现场应保持整洁,物品摆放有序。
2. 施工过程中,应保持良好的沟通,确保信息畅通。
3. 严禁酒后上岗、疲劳作业。
4. 加强对施工人员的安全培训,提高其安全技能。
5. 定期对施工现场进行安全检查,确保安全生产。
六、交底人:七、旁站监理:八、日期:九、接受人(全员)签字:注:本模板仅供参考,具体交底内容应根据实际情况进行调整。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 分部分项工程:____________________4. 施工地点:____________________5. 施工日期:____________________二、交底内容1. 安全意识教育- 施工人员必须充分认识到桩底注浆施工的安全重要性,严格遵守国家相关安全生产法律法规和施工规范。
- 定期进行安全教育培训,提高施工人员的安全意识和自我保护能力。
2. 人员配备与职责- 施工现场必须配备专职安全员,负责现场安全监督和管理工作。
- 施工人员应具备相应的操作技能和专业知识,持证上岗。
- 各工种人员应明确自己的职责,确保施工安全。
3. 施工准备- 施工前应进行详细的现场勘察,了解地质条件、水文状况等。
- 施工机械、设备应进行检查和维护,确保其安全可靠。
- 施工材料应符合国家相关标准和要求。
4. 安全技术措施- 人员防护:1. 施工人员必须佩戴安全帽、防尘口罩、防护眼镜、防护手套等个人防护用品。
2. 进入施工现场必须穿防滑鞋,上下班必须走安全通道。
3. 高空作业人员必须系好安全带,并使用安全绳。
- 机械设备:1. 施工机械设备必须符合国家相关标准和要求,定期进行检查和维护。
2. 机械设备操作人员必须熟悉设备性能,严格按照操作规程进行操作。
3. 机械设备操作区域应设置明显的警示标志。
- 施工环境:1. 施工现场应保持整洁,防止滑倒、摔伤等事故发生。
2. 施工现场应设置安全警示标志,并定期检查维护。
3. 施工现场应设置消防设施,并确保其完好有效。
5. 施工流程- 施工前应制定详细的施工方案,明确施工流程、施工顺序和施工时间。
- 施工过程中应严格按照施工方案进行操作,确保施工安全。
6. 应急处理- 施工现场应制定应急预案,并定期进行演练。
- 发生安全事故时,应立即启动应急预案,采取有效措施进行处置。
工程名称里程隧道工程施工部位洞身DK266+900~DK283+961时间2023 年11 月26 日一、注浆布置参数主要内容径向注浆1、拱墙防寒径向注浆及全环径向注浆隧道径向注浆范围为开挖轮廓线外3m,注浆孔按浆液集中半径2m 设计,注浆孔按梅花型布置,孔口环向间距200cm,孔底环向间距约280cm,纵向间距200cm,,注浆孔承受风动凿岩机钻孔,孔径为φ52mm,注浆钻孔深度3m。
孔口管承受φ50,壁厚为3.5mm 热扎无缝钢管,管长1.0m,管口应埋设结实,并实行安装止浆阀、止浆塞止浆措施。
注浆材料承受水灰比为1:1水泥净浆,水泥承受PO42.5一般硅酸盐水泥,注浆压力为1~1.5MPa。
2、局部注浆当隧道开挖后围岩外表裂隙线状出水及面状淋渗水时,承受局部注浆措施。
隧道局部注浆承受风动凿岩机钻孔,孔口间距为1~1.5m,孔径为φ50mm;单孔集中半径2m,并承受适宜角度与出水裂隙面相交;注浆材料承受水泥净浆,注浆压力为0.5~1.0MPa;使用止浆塞止浆,止浆塞尺寸要与注浆孔径相配。
3、补注浆当隧道初期支护初喷混凝土后,初喷层外表裂隙线状出水及面状淋渗水时,要进展补注浆,孔口间距为0.5~1.0m,孔径为φ50mm;单孔集中半径2m,注浆孔与出水裂隙面尽量大角度相交;注浆材料承受水泥净浆,注浆压力为0.5MPa;使用止浆塞止浆,止浆塞尺寸要与注浆孔径相配。
交底人复核人接底人日期1工程名称里程隧道工程施工部位洞身DK266+900~DK283+961时间2023 年11 月26 日主要内容径向注浆4、注浆措施北台子隧道注浆措施表分段起点里程终点里程长度(m) 围岩分级注浆措施备注1 DK266+990 DK267+168 178 Ⅴ拱墙防寒径向注浆洞口防寒2 DK267+168 DK267+450 282 Ⅳ、Ⅴ拱墙局部防寒径向注浆洞口防寒3 DK267+560 DK267+850 290 Ⅲ、Ⅳ全环径向注浆居住区堵水4 DK268+095 DK268+255 160 Ⅳ全环径向注浆断层裂开带5 DK269+460 DK269+590 130 Ⅳ全环径向注浆断层裂开带6 DK270+590 DK270+690 100 Ⅳ全环径向注浆断层裂开带7 DK272+350 DK273+350 1000 Ⅲ、Ⅳ承压水段、居住超前周边注浆区堵水8 DK274+225 DK274+315 90 Ⅳ全环径向注浆断层裂开带9 DK275+200 DK276+000 800 Ⅲ、Ⅳ全环径向注浆居住区堵水拱墙局部防寒径向注10 DK276+580 DK277+005 425 Ⅲ、Ⅳ、Ⅴ洞口防寒浆11 DK277+005 DK277+053 48 Ⅴ拱墙防寒径向注浆洞口防寒台头山隧道注浆措施表分段起点里程终点里程长度(m) 围岩分级注浆措施备注1 DK282+880 DK282+995 115 Ⅴ拱墙防寒径向注浆洞口防寒拱墙局部防寒径向注2 DK282+995 DK283+055 60 Ⅳ洞口防寒浆拱墙局部防寒径向注3 DK283+055 DK283+060 50 Ⅴ洞口防寒浆4 DK283+060 DK283+115 55 Ⅴ拱墙防寒径向注浆洞口防寒交底人复核人接底人日期2施工单位:中铁一局成京沈京冀I 标指挥部编号:工程名称里程隧道工程施工部位洞身DK266+900~DK283+961时间2023 年11 月26 日5、注浆孔布置图径向注浆布置图:主要内容径向注浆拱墙防寒径向注浆正面布置图交底人复核人接底人日期施工单位:中铁一局成京沈京冀I 标指挥部编号:工程名称里程隧道工程施工部位洞身DK266+900~DK283+961时间2023 年11 月26 日主要内容径向注浆全环径向注浆正面布置图交底人复核人接底人日期施工单位:中铁一局成京沈京冀I 标指挥部编号:工程名称里程隧道工程施工部位洞身DK266+900~DK283+961时间2023 年11 月26 日主要内容径向注浆局部注浆及补注浆示意图:交底人复核人接底人日期施工单位:中铁一局成京沈京冀I 标指挥部编号:工程名称里程隧道工程施工部位洞身DK266+900~DK283+961时间2023 年11 月26 日主要内容径向注浆局部注浆正面示意图说明:本图除注明外,其余尺寸均以厘米计。
注浆安全技术交底
施工单位需要遵守以下安全交底内容,以确保注浆施工的安全性:
1.所有进入施工现场的人员必须正确佩戴和使用劳动保护
用品。
2.临时用电必须按照规范要求,电缆和电线必须挂设整齐,严禁拖地和浸水。
电线电缆有破皮等缺陷必须进行包扎处理。
拆接线路和用电器必须由专职电工操作,严禁非操作人员操作。
3.施工场地应有充足的照明。
4.同步作业和交叉作业应提前互相联系协调,作业中经常
性保持沟通,必要时一方应停止作业。
5.经常性检查施工中所有设备,保持设备的完好和安全。
6.高压水管管路和接头等必须保持完好,防止滑脱或破裂
伤人。
7.在注浆后,必须先卸压才能拆卸管路和接头。
严禁在注
浆过程中或没有卸压的情况下进行拆卸管路和接头等作业。
拆卸时注意防止浆液溅入眼睛或口中,一旦溅入,应立即用清水冲洗。
8.倒水泥的作业人员必须佩戴防尘口罩和浸塑手套。
9.施工现场有积水和淤泥等,作业时注意防滑跌。
10.做好现场的文明施工,物品摆放应整齐有序。
泥浆、
污水等必须按施工技术交底处理,严禁随意排放污染环境。
11.现场施工人员应做好自防、互防、联防,避免安全事
故发生。
在注浆施工过程中,施工单位必须遵守以上安全交底内容,确保施工安全。
注浆施工安全技术交底一、引言注浆施工是一种常见的加固和修复建筑结构的方法。
这种技术通过注入浆液填充空隙和裂缝,提高建筑物的承载能力和耐久性。
然而,注浆施工过程中存在着一定的安全风险。
为了确保施工作业的安全和顺利进行,本文将对注浆施工的安全技术进行交底和解析。
二、施工前的准备工作在进行注浆施工之前,必须进行一系列的准备工作,以确保施工的安全性。
以下是一些常见的准备工作:1. 施工区域清理:在施工区域进行清洁,移除潜在的危险物品和障碍物。
2. 安全标示:在施工区域设置明显的安全标示,警告他人注意。
3. 安全设备检查:检查和准备必要的安全设备,如安全帽、安全鞋、防护眼镜等。
4. 管线定位:在施工区域确定有关地下管线的位置,并采取必要的措施保护管线。
三、施工现场的安全措施在注浆施工的现场,应采取一系列的安全措施,以确保所有工作人员和施工过程的安全。
以下是一些常见的安全措施:1. 安全围栏:在施工现场设置围栏,限制非施工人员的进入,并确保施工区域的安全。
2. 安全警示:在施工现场设置明显的警示标志,提醒工作人员注意安全。
3. 通风设备:在封闭空间进行注浆施工时,应确保有足够的通风设备,以防止有害气体积聚。
4. 防火措施:在施工现场设置灭火器和其他防火设备,并确保施工过程中不使用易燃材料。
5. 人员防护:所有参与注浆施工的人员都应佩戴适当的安全装备,包括安全帽、防护眼镜、防护手套等。
四、注浆设备的安全操作在进行注浆施工时,要确保注浆设备的安全操作。
以下是一些常见的安全操作要点:1. 设备检查:在使用注浆设备之前,进行设备的检查和维护,确保设备正常运行。
2. 使用说明:仔细阅读注浆设备的使用说明书,了解设备的正确操作方法和注意事项。
3. 操作技巧:掌握正确的注浆设备操作技巧,并在操作中小心谨慎。
4. 监测仪器:使用合适的监测仪器,监测浆液注入的压力和流量,及时发现异常情况。
五、应急处理和事故预防在注浆施工过程中,可能出现意外事故。
注浆施工安全技术交底注浆施工安全技术交底一、基本概述注浆施工是一种常见的土木工程技术,主要用于强化地基或者加固建造物。
本文档将详细介绍注浆施工的操作流程、材料及设备使用、施工安全措施等内容,为相关人员进行安全交底提供参考。
二、操作流程1. 工程准备阶段:a. 确定施工范围及注浆位置;b. 检查地基情况,确保注浆施工的合理性;c. 安排人员、设备及材料,制定施工计划。
2. 材料及设备准备:a. 确定注浆材料类型及性能要求;b. 配置注浆材料,并按照要求进行试验检测;c. 准浆装置、泵站等设备,并检查其安全性。
3. 施工操作步骤:a. 按照施工图纸和标准程序确定注浆孔的位置及数量;b. 使用钻孔设备在设计孔位上钻孔,保证孔的质量;c. 清洗孔洞,确保无杂物干扰注浆效果;d. 设置注浆管道及连接,保证注浆材料能够顺利流通;e. 进行注浆操作,按照设计要求控制注浆压力和流量;f. 注浆完毕后,检查注浆效果,进行必要的后续处理。
三、施工安全措施1. 安全教育培训:a. 对施工人员进行注浆施工的安全教育培训,包括操作规程、应急处理等方面的内容;b. 强调施工人员必须具备一定的技能和经验,且具备相关证书。
2. 防护措施:a. 施工现场应设置明显的安全警示标志,限制非相关人员进入施工区域;b. 工作人员应佩戴个人防护装备,包括安全帽、防护眼镜、防护手套等;c. 搭设安全围挡,防止坍塌和坍方事故;d. 工地道路应保持畅通,防止交通事故的发生。
3. 设备安全:a. 注浆设备应定期进行检测和维护,确保其正常运行;b. 施工过程中,注浆设备的操作人员应具备相应的技能和经验;c. 使用电动设备时,应保证电源接地可靠,避免电触电等事故。
4. 急救处理:a. 工地应配备急救药品和急救设备,并指定专人进行急救处理;b. 工人必须了解急救处理的基本知识,能够迅速应对工伤事故。
四、附件清单:1. 相关图纸及资料;2. 施工计划表;3. 注浆材料试验报告;4. 注浆设备检测报告;5. 注浆孔位示意图。
注浆施工安全技术交底
在注浆施工中,安全是至关重要的。
本文将介绍注浆施工的安全技术交底,以确保施工过程中的安全性。
一、注浆施工的概述
注浆施工是一种常用的地基处理和修补技术,通过将浆液注入地基或结构中的裂缝、孔隙或空隙中,加固土体或混凝土结构,达到增加地基或结构的强度、改善地基的稳定性和提高结构的承载力的目的。
在注浆施工过程中,涉及到一系列的安全问题,必须严格遵守相关的安全规范和操作规程,以确保施工过程中的安全。
二、注浆施工的安全措施
1.施工前的准备工作
在开始注浆施工前,必须进行详细的施工准备工作,包括但不限于以下内容:
(1)制定详细的施工方案和操作流程,明确任务分工和责任。
(2)组织专业人员进行施工前的安全培训,确保施工人员熟悉整个施工过程中的安全操作规程和紧急应急措施。
(3)检查和维护施工设备,确保其正常运行,消除安全隐患。
(4)确定施工现场的安全措施,设置防护设施,如安全警示标语牌、护栏等,确保施工人员和周围人员的安全。
2.个人防护措施
注浆施工过程中,施工人员必须佩戴必要的个人防护装备,确保其自身的安全。
(1)佩戴安全帽,以防止从高处掉落的物体伤害头部。
(2)佩戴防护眼镜或面具,防止浆液溅入眼睛或口腔。
(3)穿戴防护服,并戴手套和防滑鞋,以降低受伤的风险。
(4)施工人员必须具备基本的急救知识和技能,以应对突发状况。
3.施工现场的安全措施。
安全技术交底注浆施工安全技术交底简介:本框构小桥位于XX站内,既有桥为l-16m简支梁桥,接长7.32m的IT4m框构桥,在接长施工前,需对既有桥台护锥进行注水泥浆防护施工。
一、材料要求为提高土的力学性质,采用P042.5普通硅酸盐水泥与水混合搅拌成纯水泥浆液。
必要时,掺入适量的添加剂。
二、施工方法(一)钻孔排布注浆钻孔排布远离桥台0.5m,护椎底脚周围横向按Im间距布置,防护桩之间水平向下30°钻孔按竖向2-3排布置,防护桩内侧垂直向下按0.5-1.Om的间距布孔。
(二)钻孔灌注深度的确定由于框构施工时的开挖与回填,灌浆深度以达到基底以下为准,自现有桩顶垂直方向不小于8mo(三)成孔技术要求采用XY-100型油压钻机干钻或冲击成孔,钻孔口径为中75〜91mm。
钻孔在无异常情况下,不得挪移孔位,钻孔要保持平顺,偏斜度不得大于10mm,并且将孔内清理干净,严禁开水钻进。
(四)注浆施工工艺1、注浆技术要求浆液注入方法分二次,第一次采用静压(自流式)注浆,第二次采用分段劈裂注浆。
按每1〜2m定点分段劈裂。
其具体方法:(1)将高压注浆管连接在花管外的PVC注浆管上,通过自流式静压灌注,当孔口开始溢浆时,即停止灌注。
通过一定的初凝析水时间后,孔口用砂浆加水玻璃溶液混合倒入孔内捣实,补平封堵孔口。
(2)在第一次注浆一定时间后(一般二次注浆在一次注浆形成的水泥结石体强度达到5.OMPa分段依次由下至上进行)进行第二次分段劈裂注浆。
先将两端都安装有密封栓塞的注浆芯管插入钢花管内,用壁厚2〜2.5mm的6分度锌钢管,裁成设计分段的长度,两端丝扣连接下放到分段的位置,并通过钢管扣件或钢制密封盖固定在钢管管口上,关闭排气阀进行压力分段劈裂注浆,每段注浆达到压力设计标准值后,再自下而上逐次提升芯管进行操作。
直至全孔灌注结束,才转入下一个施工孔。
2、封孔技术要求注浆工作完成后,将孔口用水泥砂浆封口抹平。
(五)灌注压力及浆液配比第一次灌注采用静压自流式,水灰比0.8:1;第二次劈裂注浆终灌压力为2.0-3.OMpa并持荷一定时间。
注浆技术交底内容 Revised at 2 pm on December 25, 2020.
路基涵背注浆加固施工方案
一、工程概况
ZK214+255~+350段路基为整体式路基,单线宽度12.25m,加上中间环岛区域路基总宽度59.5m。
下设单孔6x4通道一座,双孔6x4涵洞一座。
路基填料主要为隧道弃渣等透水性材料。
尽管在施工过程中采取了一定措施,但由于施工工期短,工后沉降时间几乎没有,不能满足《陕西省公路建设工程质量工作要点》(2009版)的有关路基填筑及“三背回填”的要求。
为确保工程质量,彻底杜绝通车后台背跳车现象,我标段积极响应管理处、总监办的号召,并借鉴省内其他项目的成功经验的同时,结合本项目工程实际情况,经十堰至天水高速公路陕西段安康西管理处研究决定,对
ZK214+255~+350段路基涵背进行加固处理。
二、施工准备
1、了解施工场地的工程地质条件和环境情况,收集如下资料:
(1)施工钻探资料,地基土或其他填料的试验资料。
(2)场地构造物平面定位图。
(3)施工场地内外、地面上下有无影响施工的障碍物,如施工区域的净空要求、地下管线的布设情况等。
(4)主要施工机械及配套设备的技术性能情况和目前的状态。
(5)工程的施工技术要求等,避免盲目进场后无法施工或施工难度大。
必要时可进行简易的施工勘察或向有关方面提出合理对策,为施工创造条件。
2、编制好施工技术方案及相应的技术措施。
主要有:
(1)绘制施工平面图,标明孔位位置及编号、施工顺序即施工机械运行路线、临时设施和材料堆放位置,确定成孔和注浆机械及施工工艺等相关技术参数。
确定施工质量检验工具和方法。
(2)编制施工作业计划、材料供应计划、劳动组织计划、施工进度安排等有关施工方法事宜。
3、按设计做好场地平整工作。
施工结束后,将注浆孔口用水泥砂浆密封;清除施工场地内的废弃填料;雨季施工时做好防、排水措施;
4、注浆孔可采用旋转式或冲击式钻机等机具钻孔。
根据注浆方法和机具不同,钻机孔径宜为89~150mm.钻孔至设计深度为止。
孔位偏差不得大于50mm,钻孔垂直度应控制在1%以内。
注浆孔设计有角度要求时应预先调节钻杆角度,倾角偏差不大于2°。
5.在不同季节、不同气温条件下施工,应注意温度对浆液性能的影响,并及时调整浆液配比,保持浆液性能的稳定以确保注浆质量和效果。
夏季炎热条件下注浆施工时,用水温度不得超过30℃~35℃,并应避免浆液暴露在阳光下,以防加速浆液凝固。
6.施工场地达到三通一平后,应首先进行成孔和注浆试验。
若场地填料变化较大时,应进行不少于2组的成孔注浆试验,当出现异常情况时,应及时会同设计单位、建设单位、监理单位修改设计或拟定补救措施或提出切实可行的施工技术措施。
7.施工成孔注浆过程中,对孔位上部覆盖层有一定的松动作用,待成孔和注浆
三、施工工艺流程
1
(1
(20. 5m时,再
(3
(4
(5
的桩孔不得超过10
注浆加固施工工艺流程图
2.注浆
(1)浆液配制
浆液的选择和配制应按设计要求进行,符合注浆加固材料的要求。
(2)注浆加固设备
目前注浆机械无定型产品,注浆施工按照《注浆技术规程》(YBJ44-92)有关规定与设计要求进行,常用的有泥浆泵和浆液搅拌机械。
(3)注浆施工
a)钻机与注浆设备就位;钻孔或采用振动法将注浆管插入土层,采用钻孔法,应从钻杆内灌入封闭泥浆,然后插入注浆管;待封闭泥浆凝固后,再实施注浆,直至注浆结束。
b)注浆孔可采用旋转式或冲击式钻机等机具钻孔。
根据注浆方法和机具不同,钻机孔径宜为89~150mm,钻孔至设计深度为止。
孔位偏差不得大于50mm,钻孔垂直度应控制在1%以内。
注浆孔设计有角度要求时应预先调节钻杆角度,倾角偏差不大于2°。
c)浆液应经过搅拌机充分搅拌均匀后才能开始灌注,并在注浆过程中不停地缓慢搅拌,搅拌时间应小于浆液初凝时间。
浆液在泵送前应经过筛网过滤。
d)注浆过程中,应对地面、周围建(构)筑物、地下管线进行沉降、倾斜监测。
既有建筑物地基进行注浆加固时,应采用多孔间隔注浆和缩短浆液凝固时间等,防止注浆产生的附加沉降。
e)注浆过程中,做好详细的施工记录、分析和资料整理工作,经常对比相邻注桨孔的流量、压力和注浆量等参数,做到信息化施工,分析注浆中存在的问题,并及时解决。
成孔和注浆加固的施工应符合下列要求:
(1)注浆孔中心的偏差不超过设计值的5%。
(2)成孔和注浆加固的施工顺序,先注周边孔,压力不超过,再注中间孔,压力按~控制。
(3)单孔进浆量达到平均设计压浆量的~2倍,且进浆量明显减少时。
当注浆压力不大或降低注浆量,基底出现异常上鼓,应终止注浆,同时采用附近注浆孔“补偿”等措施。
(4)压浆结束后,经质检工程师检查,将注浆孔填实封闭截割孔口套管,留下标
记备查。
最后清理场地,去除污染。
涵背注浆孔位平面图
四、注浆材料的质量要求
注浆材料(水泥和粉煤灰)的选择和配制,应满足设计要求,同时还应满足下列要求:
1.粉煤灰
采用符合国家标准的粉煤灰,不含团块、腐植,比面积量大于2500cm2/g。
2.水玻璃
建议采用模数2. 4~的水玻璃。
3.水泥
水泥采用普通硅酸盐水泥,严禁使用过期、受潮、结块变质的水泥。
本标段路基注浆建议配合比为水泥:粉煤灰:水=450kg: 400kg: 750kg。
注浆施工时根据施工的具体情况及加固效果,可现场适当调整浆液稠度(即适当调整水泥用量)及注浆加固孔的孔数、孔深。
3、通过钻孔,从注浆体内取出原状样品,送试验室进行必要的试验研究。
实践经验证明,通过这类检测可得出下述几项重要的物理力学性能指标,据此能对注浆效果作出比较确切的评价:
(1)、样品的密度;
(2)、结石的性质;
(3)、浆液充填率及剩余孔隙率;
(4)、无侧限抗压强度及抗剪强度;
(5)、渗透性及长期渗流稳定性。
五、出现问题及应对办法
1、注浆压力是指不会使地表面产生变化和邻近建筑物受到影响前提下可能采用的最大压力。
注浆压力值与地层土的密度、强度和初始应力、钻孔深度、位置及注浆次序等因素有关,而这些因素又难于准确地预知,因而宜通过现场注浆试验确定。
2、注浆量、注浆顺序应根据地质条件、现场环境和注浆目的确定。
3、在不同季节、不同气温条件下施工,应注意温度对浆液性能的影响,并及时调整浆液配比,保持浆液性能的稳定以确保注浆质量和效果。
夏季炎热条件下注浆施工时,用水温度不得超过30℃~35℃,并应避免浆液暴露在阳光下,以防加速浆液凝固。
4、在注浆过程中,发现地面冒浆、跑浆时可采取以下措施:停止注浆,查明原因;减少注浆压力、加浓浆液或采用间歇式注浆;改换采用速凝浆液注浆。
六、机械及机具设备组织
要求机械在2010年7月25日之前全部进场
注浆机2台,钻孔机械2套,搅拌机2台
七、施工人员及劳动人员组织
要求人员在2010年7月25日之前全部进场
现场施工员、施工技术员2人,质检员1人,试验员1人。
现场水电工、机具修理工2人,搅拌工及杂工10人等。
共计16人。
八、施工进度计划
本涵背注浆计划2010年7月25日开工,2010年8月18日结束,具体计划安排如下:
2010年7月20日~7月25日,施工准备;
2010年7月25日~8月3日,涵洞区域钻孔注浆;
2010年8月4日~8月12日,涵洞、通道之间区域钻孔注浆
2010年8月13日~8月18日,通道区域钻孔注浆
九、安全保证措施
1、建立健全各种岗位责任制,严格执行现场交接制度。
2、钻机注浆泵及高压管路必须试运转,确认机械性能和各种阀门管路,压力表完好后,方准施工。
3、每次注浆前,要认真检查安全阀、压力表的灵敏度,并调整到规定注浆压力位置。
4、安装高压管路和泵头各部件时,各丝扣的联接必须拧紧,确保联接完好。
5、在施工现场设立明显的标志牌,特别是用电机具的四周,晚间施工必须有照明设施。
6、坚持对职工的三级安全教育,提高职工的安全意识。
每天开工前都由工长开班前安全会,介绍当天工作的危险源及注意事项。
7、机械应由专业机工按规程操作,并应经常检查、维修、保养。
8、所有进入施工现场的人员必须配戴安全帽;特殊工种人员上岗前对其进行安全教育,持证上岗,严禁无证进行操作。
十、质量保证措施
1、提高全体施工人员质量意识,加强和保证施工质量;
2、严格执行质检程序,各工序施工前班组必须报检,经项目部质检人员和技术人员检查合格后报监理工程师检查,经监理检查同意后方可进行施工。
3、注浆过程实行全过程旁站,技术人员详细记录各孔注浆时间、压力、注浆量等参数。
4、严格按技术交底要求施工,按试验室提供的配合比拌制浆液,确保注浆效果。
十一、环保措施
1、施工现场要注意文明施工,不准乱扔杂物,机械加油时,尽量避免油料污染路面;
2、废料选择适当方式处理,不得污染环境。
3、设备、车辆选用优质油料以减少空气污染。
4、采取适时洒水等措施控制扬尘污染。
5、注意废水、废油、泥浆的及时疏导与合理掩埋。
