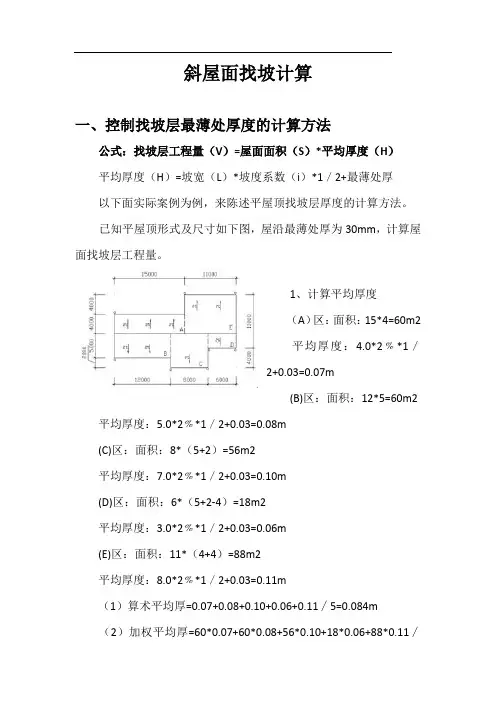

2.5虹吸雨水口附近找坡层坡度为0.5%,直径1350范围内不挤塑板,改为板面下保温,见附图。
3质量要求
3.1保证项目:水泥粉煤灰页岩陶粒找坡层的强度、容重、导热系数和含水率以及配合比,必须符合设计要求和施工规范的规定。分隔缝按要求留置。
每立方米用量:
序号
材料名称
规格型号
重量
单位
1
普通硅酸盐水泥
32.5级
250
kg
2
粉煤灰
二级排干
50
kg
3
页岩陶粒
粒径8-15mm
1
m3
4
水
225
kg
1.2工具准备:卷扬机、平板振捣器、木抹子、小线、墨斗、手电钻
1.3作业条件:保温层施工验收完毕,办理完隐检手续。
2施工方法
2.1按建筑图(建施-13)所示将弹出分水线。
审核人
交底人
接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
技术交底记录
表C2-1
编号
04-C2-002
工程名称
首都体育学院教学训练综合楼
交底日期
2006-07-21
施工单位
北京城建北方建设有限责任公司
分项工程名称
屋面工程
交底提要
屋面找坡层施工
交底内容:
5.2雨水口做法
审核人
交底人
接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
4.2找坡层施工完毕后,应及时抹水泥砂浆找平层,以减少受潮和进水。尤其是进入雨季施工,当保温层做完应及时覆盖塑料布。
4.3雨水口等部位,应采取临时措施保护好,防止堵塞和进入杂物。
4.4抹好的找坡层上,推小车行走时,应铺设马道,防止被破坏。
4.5进入现场要戴安全帽,现场严禁吸烟。
5附图
5.1屋面保温层透气管安装
审核人
交底人
接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
技术交底记录
表C2-1
编号
04-C2-002
工程名称
首都体育学院教学训练综合楼
交底日期
2006-07-21
施工单位
北京城建北方建设有限责任公司
技术交底记录
表C2-1
编号
04-C2-002
工程名称
首都体育学院教学训练综合楼
交底日期
2006-07-21
施工单位
北京城建北方建设有限责任公司
分项工程名称
屋面工程
交底提要
屋面找坡层施工
交底内容:
1施工准备
1.1材料准备:水泥、粉煤灰、页岩陶粒(密度600-800 kg/ m3)、PVC透气管。
找坡层配合比:水泥:粉煤灰:页岩陶粒=1:0.2:3.5(重量比)。
分项工程名称
屋面工程
交底提要
屋面找坡层施工
交底内容:
3.1保证项目:水泥粉煤灰页岩陶粒找坡层的强度、容重、导热系数和含水率以及配合比,必须符合设计要求和施工规范的规定。分隔缝按要求留置。
3.2基本项目:找坡材料压实适当,表面平整,找坡正确。
4注意事项:
4.1及时掌握天气变化,合理安排施工工期,减少雨季对施工的影响。
2.2拉线做饼:根据要求双向找坡,坡度为2%,最薄处不小于3cm。用1:3的水泥砂浆做灰饼,以控制找坡层标高。
2.3透气管安装:找坡层分格缝内设置排气管,出口留置在风道出屋面口内。透气管用直径30mm的PVC管,管壁用手电钻钻5mm透气孔,透气孔间距400mm。透气管交接处用接管盒连接。做法见附图。
