建筑工程项目管理复习题(含答案)ahp

  • 格式:doc
  • 大小:83.00 KB
  • 文档页数:16

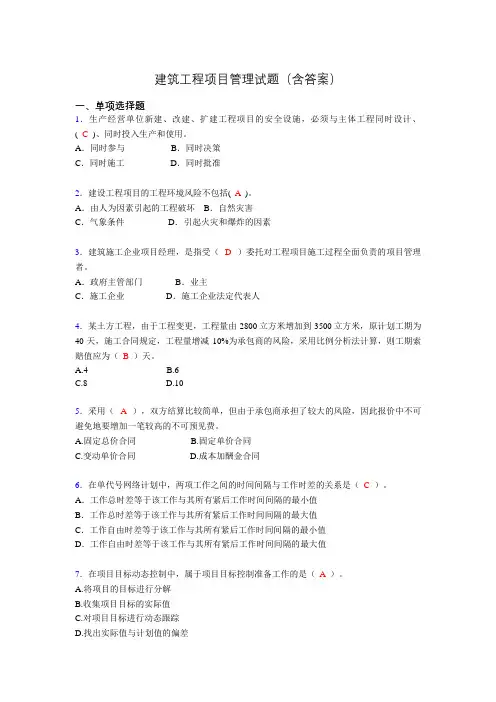

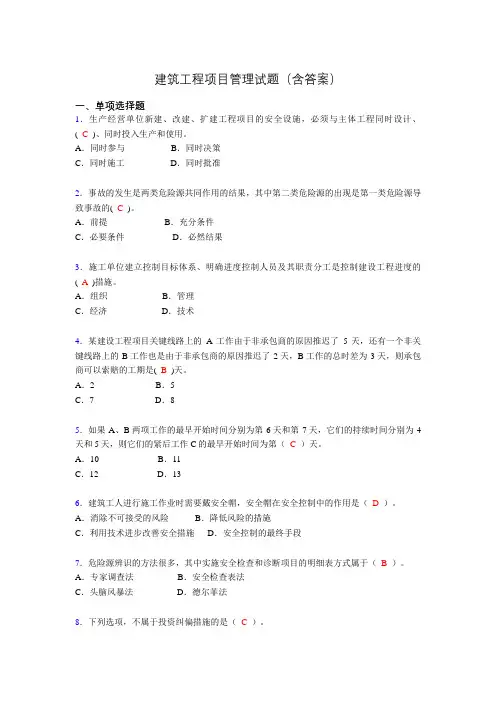

建筑工程项目管理试题(含答案)一、单项选择题1.下列属于第一类危险源的是(C)。

A.吊物下作业、停留 B.个人操作失误C.锅炉爆炸产生侧压力 D.机械运转时加油2.在双代号网络计划中,两项非生产性工作之间的逻辑关系属于工艺关系,则它们之间的先后顺序是由(C)决定的。

A.劳动力调配 B.原材料供应C.工作程序 D.资金需求3.针对高大模板工程,某施工单位编制了专项的安全施工方案,同时聘请了10位专家开会讨论,从而使存在的危险源辨识更加明确具体,该方法属于(C)。

A.事故树法 B.LEC方法C.专家调查法 D.安全检查表法4.修筑堤坝的护坡时,必须等土壤自然沉降后才能开始修护坡,这种搭接关系是(A)。

A.FTS B.STSC.FTF D.STF5.下列选项中,属于设计过程中投资的计划值和实际值的比较的是( A )。

A.工程概算与投资规划的比较 B.工程合同价与工程概算的比较C.工程款支付与工程预算的比较 D.工程合同价与投资规划的比较6.以下不属于根据施工组织设计编制的广度、深度和作用的不同分类的施工组织设计是( C )。

A.施工组织总设计 B.单位工程施工组织设计C.分部工程总承包设计 D.分部(分项)工程施工组织设计7.项目经理对施工承担(C)的责任。

A.安全和质量 B.进度和成本C.全面管理 D.协调和组织8.质量认证机构在对申请方的质量体系进行审查时,(A),审核完毕后,提出相关报告。

A.既要进行文件审查,又要进行现场审核B.仅需要进行现场审核C.既不需要进行文件审查,又不需要进行现场审核D.仅需要进行文件审查9.在工程网络计划中,如果某项工作拖延的时间超过其自由时差,则(A)。

A.影响紧后工作的最早开始时间 B.影响总工期C.该工作变为关键工作 D.对紧后工作和总工期都没有影响10.单代号网络计划的自由时差等于( D )。

A.该工作与紧前工作时间间隔的最大值B.该工作与紧后工作时间间隔的最大值C.该工作与紧前工作时间间隔的最小值D.该工作与紧后工作时间间隔的最小值11.下列关于双代号网络计划时间参数的说法,正确的是(B)。

A.最早开始时间等于最早开始时间加其持续时间B.某工作的最迟完成时间等于各个紧后工作最迟开始时间的最小值C.总时差等于其最早开始时间减去最迟开始时间D.某工作的最早完成时间等于各个紧前工作最早开始时间的最大值12.施工图预算的编制以(B)为主要依据。

A.施工定额B.预算定额C.概算定额D.概算指标13.在施工合同中,不属于发包人义务的是(A)。

A.做好施工场地地下管线和邻近建筑物的保护工作B.提供具备施工条件的施工现场和施工用地C.提供有关水文地质资料和地下管线资料D.组织有关单位进行图纸会审和设计交底14.某工程为了提高工程施工质量,对模板的施工精度进行了抽样检查,发现了50个不合格点,造成不合格点出现的因素中,表面平整度不合要求的有31个点,截面尺寸不合要求的有6个点,平面水平度不合要求的有3个点,垂直度不合要求的有1个点,标高不合要求的有9个点。

则按照排列图的ABC分类法,属于A类问题的是( D )。

A.表面平整度、截面尺寸 B.截面尺寸、平面水平度、垂直度C.表面平整度、标高 D.表面平整度、截面尺寸、平面水平度15.涉及结构安全的试块、试件以及有关材料,应按规定进行( C )检测。

A.见证 B.旁站C.见证取样 D.检查16.关于公开招标,下列说法中不正确的是(D)。

A.公开招标也称无限竞争性招标B.公开招标时,招标人应在公共媒体中发布招标公告,提出招标项目的要求和条件C.公开招标时招标人有较大的选择范围,可在众多的投标人中选择报价合理、工期较短、技术可靠、资信良好的中标人D.为减少资格审查和评标的工作量,招标人可以在招标文件中设定限制本区域外的单位参加投标的条件17.工程施工中,(D)应该为从事劳务作业施工人员办理保险。

A.承包人 B.专业分包人C.发包人 D.劳务分包人18.在长期的生产实践过程和理论研究中形成的PDCA循环,是进行质量管理和建立(A)的基本方法。

A.质量体系B.质量计划C.质量方针D.岗位责任制19.在质量管理的PDCA循环中,A阶段的职能为( C )。

A.检查是否严格执行了计划的行动方案B.检查计划执行的结果C.纠偏和预防改进D.根据质量管理计划进行行动方案的部署和交底20.下列有关质量的叙述,正确的是( B )。

A.质量控制是指一组固有特性满足要求的程度B.质量控制是质量管理的一部分C.质量管理包括采取的作业技术和管理活动D.质量管理是致力于满足质量要求的一系列活动21.对于承包人向发包人提出的索赔请求,索赔文件首先应交由(B)审核。

A.项目经理 B.工程师C.设计人员 D.发包人22.某深基坑工程在开挖过程中,地下水位突然上涨,承包人不得不停工进行排水作业。

则承包人可提出(C)索赔。

A.工程加速 B.工程变更C.不可预见的外部障碍或条件 D.工程延期23.在国际工程承包市场上,( A )是承包人和发包人保护自身正当权益、弥补工程损失的重要且有效的手段。

A.工程索赔 B.工程分包C.预付款担保 D.履约金赔偿24.某工程基础施工中出现了意外情况,导致工程量由原来的2800m3增加到3500m3,原定工期是40天,采用比例分析法计算,则承包商可以提出的工期索赔值为( C )天。

A.6 B.8C.10 D.1225.建设工程项目施工成本控制包括若干环节,其中最具实质性的是(A)。

A.纠偏B.分析C.比较D.检查26.建设工程项目施工质量验收时,对施工质量保证资料的检查包括施工全过程的技术质量管理资料。

其中,又以原材料、施工检测、测量复核及(C)资料为重点检查内容。

A.检验批抽检B.弧度试验C.功能性试验D.垂直度检测27.工程师认为确有必要暂停施工时,应当以书面形式要求承包人暂停施工,并在提出要求后( D )h内提出书面处理意见。

A.12B..24C.36D.4828.在进行工程质量控制时,直方图可以用来( C )。

A.寻找引起质量问题的主要因素 B分析产生质量问题的原因c.判断生产过程的质量状况 D.分析质量特性与影响因素之间的关系48在工程质量统计方法中,具有直观、主次分明特点的是( A )。

A排列图法 B.因果分析图法c直方图法 D.控制图法49属于建设工程项目质量影响因素中不可控因素的是( B )。

A技术因素 B.社会因素C.人的因素 D.管理因素29.建设工程( B )指的是通过调查研究和收集资料,在充分占有信息的基础上,针对建设工程项目的决策和实施或决策和实施中的某个问题,进行组织、管理、经济和技术等方面的科学分析和论证,旨在为项目建设的决策和实葱增值。

A.项目决策 B.项目策划C.项目审批 D项目执行30.对油漆光滑度的检查,属于现场质量检查方法中的( D )。

A.无损检测法 B.实测法C.理化试验法 D.目测法50对职业伤害事故,按照其后果的严重程度分类,特大伤亡事故是指一次死亡( C )人及其以上的事故。

A.3 B.5 C.10 D.1531.建设项目工程总承包方的工作程序中,进行项目策划、编制项目计划属于项目( B )阶段的工作。

A.启动 B.初始C.设计 D.施工32.当信息用几种形式传送时,如果相互乏间不协调,会使接受者难以理解传递的信息内容,体现了沟通通道障碍中的( C )。

A.沟通渠道过长 B.外部干扰C.几种媒介相互冲突 D.选择沟通媒介不当33.下列施工作业质量控制点中,属于“待检点”的是( )A.隐蔽工程B.重要部位C.特种作业D.专门工艺【答案】A34.下列环境体系内容要素中,属于辅助性要素的是( )。A.记录控制B.环境方针C.环境因素D.内部审核【答案】A【解析】核心要素有10个,包括:环境方针;环境因素;法律法规与其他要求;目标、指标和方案;资源、作用、职责与权限;运行控制;监测与测量;评估法规的符合性;内部审核;管理评审。其余7项为次要因素。35.下列项目策划工作中,属于实施阶段管理策划的是( )。A.项目实施各监督项目管理的工作内容策划B.项目实施期管理总体方案策划C.生产运营期设施管理总体方案策划D.生产运营期经营管理总体方案策划【答案】A【解析】本题考查知识点:“实施的管理策划的主要工作内容”。项目实施的管理策划其主要工作内容包括:(1)项目实施各阶段项目管理的工作内容;(2)项目风险管理与工程保险方案。P40。36.下列工程项目风险管理工作中,属于风险评估阶段的是( )。A.确定风险因素B.编制项目风险识别报告C.确定各种风险的风险量和风险等级D.对风险进行监控【答案】C【解析】本题考查知识点:“项目风险管理工作中风险评估阶段的工作内容”。项目风险评估包括以下工作:(1)利用已有数据资料(主要是类似项目有关风险的历史资料)和相关专业方法分析各种风险因素发生的概率;(2)分析各种风险的损失量,包括可能发生的工期损失、费用损失,以及对工程的质量、功能和使用效果等方面的影响;(3)根据各种风险发生的概率和损失量,确定各种风险的风险量和风险等级37.下列项目目标动态控制的流程中,正确的是( )。A.收集项目目标的实际值-实际值与计划值比较-找出偏差-采取纠偏措施B.收集项目目标的实际值-实际值与计划值比较-找出偏差-进行目标调整C.收集项目目标的实际值-实际值与计划值比较-采取控制措施-进行目标调整D.实际值与计划值比较-找出偏差-采取控制措施-收集项目目标的实际值【答案】A【解析】本题考查知识点:“项目目标动态控制的工作程序”。收集项目目标的实际值,如实际投资,实际进度等;定期(如每两周或每月)进行项目目标的计划值和实际值的比较;通过项目目标的计划值和实际值的比较如有偏差,则采取纠偏措施进行纠偏。38.关于FIDIC《EPC交钥匙项目合同条件》特点的说法,正确的是( )A适用于承包商作大部分设计的工程项目,承包商要按照业主的要求进行设计提供设备以及建造其它工程B合同采用固定总价合同,只有在特定风险出现时才调整价格C业主委派工程师管理合现,监督工程进度质量D承包商承担的风险较小【答案】B39.与施工总承包模式相比,施工总承包管理模式具有的优势是( )。A.业主方招标及合同管理工作量小B.工程款项支付便捷C.缩短建设周期D.简化管理流程【答案】C【解析】本题考查的是施工任务委托的模式。在进度控制方面,施工总承包模式开工日期不可能太早,建设周期会较长。这是施工总承包模式的最大缺点,限制了其在建设周期紧迫的建设工程项目上的应用。施工总承包管理模式不需要等待施工图设计完成后再进行施工总承包管理的招标,分包合同的招标也可以提前,这样就有利于提前开工,有利于缩短建设周期。故选择选项C。P44。40.生产经营单位应急预案未按照有关规定备案的,由县级以上( )给予警告,并处罚款。A建设主管部门B安全生产监督管理部门C建设工程质量监督机构D人民政府【答案】B41.根据《建设工程施工合同(示范文本)》,承包人在工程变更确定后( A、 )天内,可提出变更涉及的追加合同价款要求的报告,经工程师确认后相应调整合同价款。
