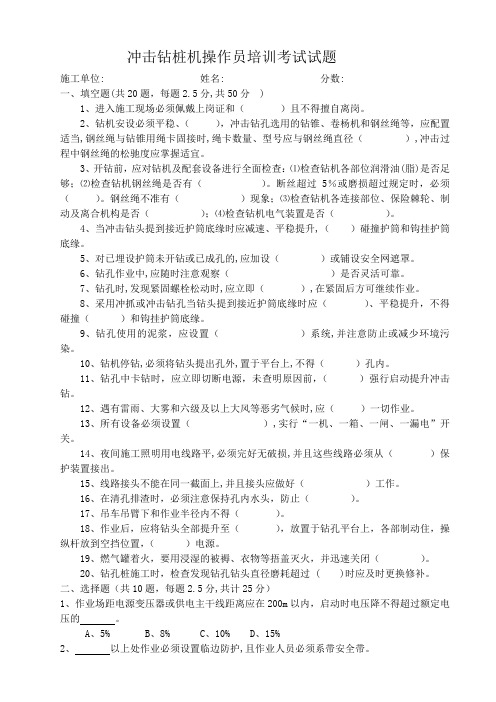

冲击钻桩机操作员培训考试试题施工单位: 姓名: 分数:一、填空题(共20题,每题2.5分,共50分 )1、进入施工现场必须佩戴上岗证和()且不得擅自离岗。
2、钻机安设必须平稳、(),冲击钻孔选用的钻锥、卷杨机和钢丝绳等,应配置适当,钢丝绳与钻锥用绳卡固接时,绳卡数量、型号应与钢丝绳直径(),冲击过程中钢丝绳的松驰度应掌握适宜。
3、开钻前,应对钻机及配套设备进行全面检查:⑴检查钻机各部位润滑油(脂)是否足够;⑵检查钻机钢丝绳是否有()。
断丝超过5%或磨损超过规定时,必须()。
钢丝绳不准有()现象;⑶检查钻机各连接部位、保险棘轮、制动及离合机构是否();⑷检查钻机电气装置是否()。
4、当冲击钻头提到接近护筒底缘时应减速、平稳提升,()碰撞护筒和钩挂护筒底缘。
5、对已埋设护筒未开钻或已成孔的,应加设()或铺设安全网遮罩。
6、钻孔作业中,应随时注意观察()是否灵活可靠。
7、钻孔时,发现紧固螺栓松动时,应立即(),在紧固后方可继续作业。
8、采用冲抓或冲击钻孔当钻头提到接近护筒底缘时应()、平稳提升,不得碰撞()和钩挂护筒底缘。
9、钻孔使用的泥浆,应设置()系统,并注意防止或减少环境污染。
10、钻机停钻,必须将钻头提出孔外,置于平台上,不得()孔内。
11、钻孔中卡钻时,应立即切断电源,未查明原因前,()强行启动提升冲击钻。
12、遇有雷雨、大雾和六级及以上大风等恶劣气候时,应()一切作业。
13、所有设备必须设置(),实行“一机、一箱、一闸、一漏电”开关。
14、夜间施工照明用电线路平,必须完好无破损,并且这些线路必须从()保护装置接出。
15、线路接头不能在同一截面上,并且接头应做好()工作。
16、在清孔排渣时,必须注意保持孔内水头,防止()。
17、吊车吊臂下和作业半径内不得()。
18、作业后,应将钻头全部提升至(),放置于钻孔平台上,各部制动住,操纵杆放到空挡位置,()电源。
19、燃气罐着火,要用浸湿的被褥、衣物等捂盖灭火,并迅速关闭()。
钻孔灌注桩施工安全技术交底钻孔灌注桩是一种常见的基础工程施工方法,广泛应用于桥梁、房屋建筑等领域。
由于施工过程涉及到多种设备和复杂的工艺,存在一定的安全风险。
为了确保施工安全,特进行以下安全技术交底。
一、施工前准备1、技术准备施工前,技术人员应熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径、桩身混凝土强度等设计要求,制定详细的施工方案,并向施工人员进行技术交底。
2、场地准备平整场地,清除杂物,确保施工场地坚实、平整。
对于松软场地,应进行换填或加固处理,防止施工过程中桩机倾斜或下沉。
合理规划施工便道和排水系统,保证施工车辆和设备的通行顺畅以及场地排水良好。
3、设备准备对钻孔灌注桩施工所需的机械设备进行检查和调试,确保其性能良好、安全可靠。
主要设备包括钻机、泥浆泵、电焊机、起重机等。
检查设备的防护装置、制动系统、电气系统等是否正常,发现问题及时维修或更换。
4、材料准备准备好施工所需的钢筋、水泥、砂、石等原材料,并进行检验和试验,确保其质量符合设计和规范要求。
钢筋应按规格、品种分类堆放,并做好标识和防护措施,防止锈蚀和变形。
5、人员准备施工人员应经过专业培训,具备相应的资质和技能。
特殊工种(如电工、焊工、起重工等)应持证上岗。
施工前,应对施工人员进行安全教育和技术培训,使其了解施工工艺和安全注意事项。
二、施工过程中的安全措施1、钻孔施工(1)钻机安装要平稳、牢固,钻杆中心线应与桩位中心线重合。
在钻进过程中,应经常检查钻机的稳定性,发现异常及时停机处理。
(2)钻进时,应根据地质情况合理控制钻进速度和泥浆比重。
遇到硬岩时,应采用慢进尺、勤提钻的方法,防止卡钻或断钻。
(3)钻进过程中,操作人员应密切观察钻机的运转情况,倾听机械的声音,发现异常立即停机检查。
严禁在钻机运转时进行维修和保养。
(4)提升钻具时,应注意防止钻具碰撞孔壁,造成塌孔。
下放钻具时,应缓慢、平稳,避免冲击孔底。
2、泥浆制备与循环(1)泥浆池应设置在远离桩位的安全地带,并有明显的警示标志。
钻孔灌注桩施工方法1 工法概述本工法所述为连霍高速公路洛阳至三门峡(豫陕界)段改扩建工程TJ-24标段桥梁基础采用的。
桩径不大于2.2m、桩长为50-70m的钻孔灌注桩的施工。
直径2.2米钻孔桩施工采用泥浆护壁,冲击钻正循环开孔钻透卵石层,大扭矩旋转钻机接力钻进,直径1米小钻头钻至孔底,再采用直径2.2米的大钻头扩孔至孔底成孔、导管法灌注水下混凝土的工法。
水中墩采用填土筑岛,人工埋设钢护筒,滩地墩人工埋设钢护筒。
直径1.8米及以下桩径钻孔桩采用回旋钻机,泥浆护壁反循环钻进成孔。
本工法主要用于卵石层、砂岩层、砾石层、细沙层、粗砂层、砂性土、粉性土以及粘性土地质条件下大直径钻孔桩施工。
2 一般要求2.1技术管理2.1.1 施工前完成设计图纸审和设计技术交底,施工方案和专项技术措施的审核、审批。
2.1.2 对所用参与施工的人员进行技术培训和交底。
2.1.3 关键工序进行书面会签或联签。
2.1.4 施工过程中及时进行阶段性技术分析总结。
2.2 作业人员2.2.1所有人员必须进行技术培训和安全教育,特种作业人员持证上岗。
2.2.2作业人员身体健康,无妨碍施工的病症,严谨酒后作业。
2.2.3必须参加班前会,明确施工任务和职责,掌握操作要求,熟悉安全措施。
2.2.4作业人员必须遵守劳动纪律,作业时应服从统一指挥,相互协调,严禁违章指挥、违章作业。
2.2.5 作业人员要统一着装整齐,佩戴胸卡。
2.3.设备材料2.3.1 施工机械应性能良好,定期进行保养和检查,确保机械正常使用。
2.3.2 主要施工机具定机定人,严格执行交接班制度。
接班时,必须对机具检查一次,并作好记录。
2.3.3冬季施工应按要求对施工机械、管路采取防冻保护。
2.3.4 进场材料要有质量保证书,并按规定进行抽检试验。
材料和施工机具应按规定分类存放,标识清楚,防止损伤、污染。
2.3.5 水下混凝土灌注导管应进行水密试验和拉力试验。
2.4 作业现场2.4.1 作业现场布置布设整洁、合理,湿地保护区等要有特殊防护措施。
钻孔灌注桩施工安全技术1.施工前应具备工程地质资料和水文地质资料,具备所用各种原材料及制品的质量检验报告。
2.施工时应按有关规定,制定安全生产、保护环境等措施。
3,灌注桩施工应有齐全、有效的施工纪录。
二、钻孔灌注桩施工技术要点(一)施工平台1.除在旱地施工外,场地为浅水时,宜采用筑岛法施工。
筑岛面积应按钻孔方法、机具大小而定。
岛的高度应高出最高施工水位o.5~1.0m。
2.场地为深水时,可采用固定式平台或浮式平台。
平台须稳固牢靠,能承受施工时的静载和动载。
3.水中施工平台应防止船只碰撞,应在平台首尾设置警示灯等标志以及救生器材,以保人身安全。
(二)护筒设置1.护筒一般由钢板加工而成,其内径宜比桩径大200~400mm。
2.护筒中心竖直线应与桩中心线重合,除设计另有规定外,平面允许误差为50mm,倾斜不大于1%。
3.旱地或筑岛平台处护筒可用挖坑埋设法,护筒底部和四周所填黏质土必须分层夯实。
4.水域护筒设置,应严格注意平面位置,竖向倾斜和两节护筒的连接质量均需符合上述要求。
连接处要牢固、耐压、不漏水。
5.护筒高度宜高出地面0.3m或水面1.0~2.0m。
当孔内有承压水时,护筒应高于稳定后的承压水位2.Om以上。
当承压水位不稳定或稳定后的水位高出地下水位很多,则应做试桩,鉴定此处做钻孔灌注桩的可行性。
当处于潮水影响区,护筒应高于最高施工水位l,5~2.Om,并应采取稳定护筒内水头的措施。
6.护筒埋设深度应根据设计要求或桩位的水文地质情况确定,一般为2.0~4.Om,特殊情况应加深以保证施工顺利进行。
有冲刷影响时,应深入局部冲刷线以下不少于1.0~1.5m。
三、泥浆1.钻孔泥浆由水、黏土(或膨润土)和添加剂配制而成。
根据成孔所用不同设备、工艺以及地质条件调整泥浆的配合比,以获得适用的泥浆。
2.当桩的直径大于2.5m时,泥浆的选择要根据地质情况、孔位、钻桩性能、泥浆材料条件等确定。
四、钻孔1.应按地质剖面图选用适当的钻机和泥浆。
钻孔桩安全技术交底单位:中铁十三局集团有限公司宁波绕城高速公路第二合同项目部主送单位编号工程名称钻孔灌注桩安全技术交底日期xx年02月03施工过程要求:1、钢筋笼加工过程中,不得出现随意抛掷钢筋现象,制作完成的节段钢筋笼滚动前检查滚动方向上是否有人,防止人员被砸伤。
氧气瓶与乙炔瓶在室外的安全距离为5m。
2、钻孔过程中,非相关人员距离钻机不得太近,防止机械伤人。
3、钢筋笼安装过程中必须注意:焊接或者机械连接完毕,必须检查脚是否缩回,防止钢筋笼下放时将脚扭伤甚至将人带入孔中的事故发生。
4、导管安装注意:导管对接必须注意手的位置,防止手被导管夹伤。
5、砼浇注过程中,砼搅拌运输车倒车时,指挥员必须站在司机能够看到的固定位置,防止指挥员走动过程中栽倒而发生机械伤人事故。
轮胎下必须垫有枕木。
倒车过程中,车后不得有人。
同时,吊车提升拆除导管过程中,各现场人员必须注意吊钩位置,以免将头砸伤。
一般要求:1、现场人员必须佩戴安全帽,电焊工工作时必须佩戴眼镜。
2、泥浆池周围必须设有防护设施。
成孔后,暂时不进行下道工序的孔必须设有安全防护设施,并有人看守。
3、导管安装及砼浇注前,井口必须设有导管卡,搭设工作平台(留出导管位置),并且要求能保证人员的安全。
4、配电箱以及其它供电设备不得置于水中或者泥浆中,电线接头要牢固,并且要绝缘,输电线路必须设有漏电开关。
5、挖掘机及吊车工作时,必须有专人指挥,并且在其工作范围内不得站人。
6、矿料运输车进出场必须打开转向灯,入场后倒车必须设设专人指挥。
7、吊车及钻机工作之前必须进行机械安全检查。
8、施工作业平台必须规整平顺,杂物必须清除干净,防止拆除导管时将工作人员绊倒造成事故。
9、现场卸料(主要指钢筋和钢板、钢管)前,必须检查卸料方向是否有人,以避免将人员砸伤。
编制者:钟海军审核者:批准人:接收单位:接收人:钻孔桩安全技术交底(二)一、概述钻孔桩是一种常用的基础工程方法,它能够提供稳定的地基支撑作用,广泛应用于建筑、桥梁、道路等工程项目。
桩基(冲击钻)施工安全教育培训一、现场施工文明要求1、进入施工现场必须戴好安全帽,正确使用个人劳动防护用品。
2、各种电机设备必须有漏电保护装置和可靠安全接地装置。
3、未经项目部主管领导允许,任何人不得拆除安全设施和安全装置。
4、现场施工严禁追逐打闹,严禁酒后作业。
5、严禁穿拖鞋、高跟鞋和赤脚进入施工现场。
6、进入施工现场必须遵守安全生产的规章制度。
二、施工过程要求1、钢筋笼制作、安装安全防护措施(1)钢筋调直现场,禁止非施工人员入内,钢筋调直前事先检查调直设备各部件是否安全可靠。
进行钢筋除锈和焊接时,施工人员穿戴好防护用品。
(2)钢筋笼加工过程中,不得出现随意抛掷钢筋现象,制作完成的节段钢筋笼滚动前检查滚动方向是否有人,防止人员被砸伤。
氧气瓶与乙炔瓶在室外的安全距离≥5m。
(3)起吊钢筋骨架时,做到稳起稳落,安装牢靠后方可脱钩,严格按吊装作业安全技术规程施工。
(4)钢筋笼安装过程中须注意:焊接或者机械连接完毕,必须检查人员的脚是否缩回,防止钢筋笼下放时将脚扭伤甚至将人带入孔中的事故发生。
(5)吊车作业时,在吊臂转动范围内,不得有人走动或进行其他作业。
2、混凝土灌注安全防护措施(6)灌注砼桩时,施工人员分工明确,统一指挥,做到快捷,连续施工,以防事故的发生。
(7)灌注砼时,减速漏斗的吊具、漏斗和吊环均要稳固可靠。
泵送砼时,管道支撑确保牢固并搭设专用支架,严禁捆绑在其它支架上,管道上不准悬挂重物。
(8)护筒周围不宜站人,防止不甚跌入孔中。
(9)导管安装注意:导管对接必须注意手的位置,防止手被导管夹伤。
(10)砼浇筑过程中,砼搅拌运输车倒车时,指挥员必须站在司机能够看到的固定位置,防止指挥员走动过程中栽倒而发生机械伤人事故。
轮胎下必须有枕木。
倒车过程中,车后不得有人。
(11)吊车提升拆除导管过程中,各现场人员必须注意吊钩位置,以免将头砸伤。
(12)拆卸导管人员必须戴好安全帽,并注意防止扳手、螺丝等往下掉落。
