土石方工程量计算ppt课件
- 格式:ppt
- 大小:5.97 MB
- 文档页数:72

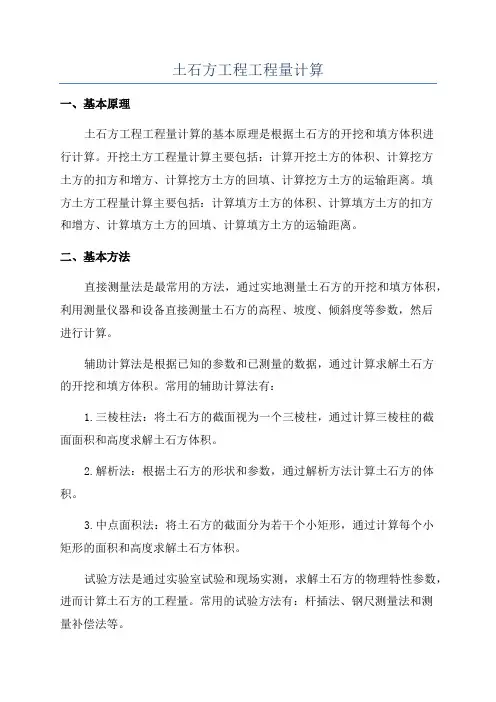

土石方工程工程量计算一、基本原理土石方工程工程量计算的基本原理是根据土石方的开挖和填方体积进行计算。
开挖土方工程量计算主要包括:计算开挖土方的体积、计算挖方土方的扣方和增方、计算挖方土方的回填、计算挖方土方的运输距离。
填方土方工程量计算主要包括:计算填方土方的体积、计算填方土方的扣方和增方、计算填方土方的回填、计算填方土方的运输距离。
二、基本方法直接测量法是最常用的方法,通过实地测量土石方的开挖和填方体积,利用测量仪器和设备直接测量土石方的高程、坡度、倾斜度等参数,然后进行计算。
辅助计算法是根据已知的参数和已测量的数据,通过计算求解土石方的开挖和填方体积。
常用的辅助计算法有:1.三棱柱法:将土石方的截面视为一个三棱柱,通过计算三棱柱的截面面积和高度求解土石方体积。
2.解析法:根据土石方的形状和参数,通过解析方法计算土石方的体积。
3.中点面积法:将土石方的截面分为若干个小矩形,通过计算每个小矩形的面积和高度求解土石方体积。
试验方法是通过实验室试验和现场实测,求解土石方的物理特性参数,进而计算土石方的工程量。
常用的试验方法有:杆插法、钢尺测量法和测量补偿法等。
三、基本步骤1.确定计算范围:根据工程项目的实际情况,确定土石方工程的计算范围,包括开挖土方和填方土方的范围。
2.选择计算方法:根据计算范围和测量条件,选择合适的计算方法,如直接测量法、辅助计算法或试验法。
3.测量土石方的参数:根据计算方法的要求和工程项目的实际情况,利用测量仪器和设备,测量土石方的高程、坡度、倾斜度等参数。
4.计算土石方的体积和总量:根据测量的参数和已知的计算公式,进行土石方的体积计算,然后按照计算范围进行总量计算。
5.汇总统计和检查校对:对计算结果进行汇总统计,检查计算过程中的数据和计算公式是否准确,确保计算结果的正确性和可靠性。
总之,土石方工程工程量计算是土木工程中的重要环节,它不仅关系到工程项目的施工质量和进度,也直接关系到项目的成本控制和资源调配。
一、基本知识(一)土的性质1、天然含水量ω土的天然含水量表示土的干湿程度,是指天然状态下,土中水的重量与土颗粒重量之比。
土的含水量越大,土越潮湿,对施工越不利。
2、可松性与土方体积折算土体经开挖后,组织被破坏,体积增加,即使夯实也无法恢复其原来体积的性质,称为土的可松性。
开挖后松散状态下的体积称为虚方体积,回填后未经夯实的体积称为松填体积。
土方体积折算表(二)土方工程施工工艺场地平整;基坑(槽)及管沟土方开挖;土方运输;土方回填压实。
(三)基础类型条型基础:土方开挖呈条状。
墙独立基础:土方开挖呈方形土坑状。
柱筏板基础:土方开挖面积大,大面积开挖。
箱形基础:土方开挖面积大、深度深、土方工程量大。
地下室桩基础:详见具体桩类型。
二、《2004江苏计价表》工程量计算规则1、人工挖土方:深度以设计室外标高为准,按天然密实体积计算。
2、人工挖沟槽:开挖断面积×槽长(1)开挖断面(2)放坡在场地比较开阔的情况下开挖土方时,可以优先采用放坡的方式保持边坡的稳定。
K=B/H,式中K为放坡系数。
(3)工作面工作面是指工人施工操作或支模板所需要增加的开挖断面宽度,与基础材料和施工工序有关。
(4)沟槽长度外墙基槽长按中心线长度,内墙基槽按基础垫层间净长。
3、人工挖基坑(1)长方体:设独立基础底面尺寸为a×b,至设计室外标高深度为H,不放坡、不留工作面时基坑为长方体形状,则V=abH(2)倒梯形体:如设工作面为c,坡度系数为k,基坑形状为倒梯形体,则V=(a+2c+kH)(b+2c+kH)H+1/3k2H3【例】某工程人工挖基坑,混凝土基础长为1.50m,宽为1.20m,支模板浇灌,深度为2.20m,三类土。
计算人工挖基坑工程量。
【解】已知放坡系数k=0.33,工作面每边宽300mm。
V=(1.50+0.30×2+0.33×2.20)×(1.20+0.30×2+0.33×2.20)×2.20+1/3×0.332×2.203=2.826×2.526×2.20+0.3865=16.094、平整场地平整场地系对建筑场地自然地坪与设计室外标高高差±30cm内的人工就地挖、填、找平,便于进行施工放线。
