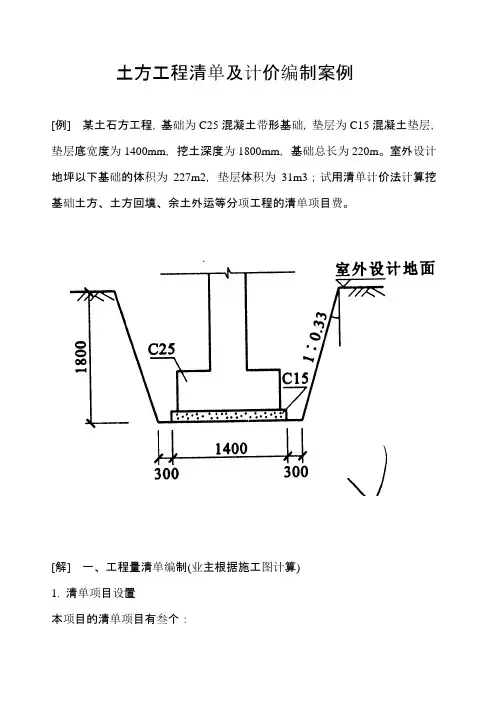

土方工程清单及计价编制案例[例] 某土石方工程,基础为C25混凝土带形基础,垫层为C15混凝土垫层,垫层底宽度为1400mm,挖土深度为1800mm,基础总长为220m。
室外设计地坪以下基础的体积为227m2,垫层体积为31m3;试用清单计价法计算挖基础土方、土方回填、余土外运等分项工程的清单项目费。
[解] 一、工程量清单编制(业主根据施工图计算)1. 清单项目设置本项目的清单项目有叁个:(1)挖沟槽土方,清单编码为010*********,工程内容包括挖沟槽土方、场内外运输土方;(2)回填方,清单编码为010*********,工程内容为回填土夯填。
(3) 余方弃置, 清单编码为010*********, 工程内容为余土外运,运距40米。
2.计算清单工程量基础挖沟槽土方工程量:1.4×220×1.8=554.4(m3)基础回填方工程量:554.4—(227+31)=296.4(m3)基础余方弃置工程量:554.4-296.4=258(m3)3.填写工程量清单如下表:分部分项工程量清单二、工程量清单计价1、核算清单工程量基础挖沟槽土方工程量:1.4×220×1.8=554.4(m3)基础回填方工程量:554.4—(227+31)=296.4(m3)基础余方弃置工程量:554.4-296.4=258(m3)与业主提供的清单工程量相同2、计价工程量根据地质资料和施工组织设计要求,采用人工挖土,需在垫层底面增加操作工作面,其宽度每边0.3米;并且从垫层底面放坡,放坡系数为0.33。
采用电动夯实机夯填,弃土采用人工运土方,运距40米。
(1)基础挖沟槽土方工程量:(1.4+0.3×2+0.33×1.8) ×1.8×220=1027.4(m3)(2)基础回填方工程量:1027.4-(227+31)=769.4(m3)(3)基础余方弃置工程量:1027.4-769.4=258 (m3)(4)基底面积=(1.4+0.3×2)×220=440 (m3)3.计算综合单价工程量清单计价采用综合单价模式,即综合了工料机费、管理费和利润。

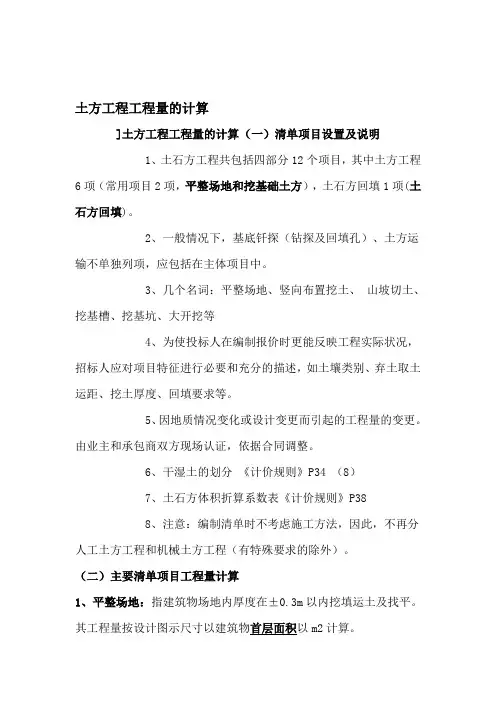

土方工程工程量的计算]土方工程工程量的计算(一)清单项目设置及说明1、土石方工程共包括四部分12个项目,其中土方工程6项(常用项目2项,平整场地和挖基础土方),土石方回填1项(土石方回填)。
2、一般情况下,基底钎探(钻探及回填孔)、土方运输不单独列项,应包括在主体项目中。
3、几个名词:平整场地、竖向布置挖土、山坡切土、挖基槽、挖基坑、大开挖等4、为使投标人在编制报价时更能反映工程实际状况,招标人应对项目特征进行必要和充分的描述,如土壤类别、弃土取土运距、挖土厚度、回填要求等。
5、因地质情况变化或设计变更而引起的工程量的变更。
由业主和承包商双方现场认证,依据合同调整。
6、干湿土的划分《计价规则》P34 (8)7、土石方体积折算系数表《计价规则》P388、注意:编制清单时不考虑施工方法,因此,不再分人工土方工程和机械土方工程(有特殊要求的除外)。
(二)主要清单项目工程量计算1、平整场地:指建筑物场地内厚度在±0.3m以内挖填运土及找平。
其工程量按设计图示尺寸以建筑物首层面积以m2计算。
※“首层面积”如何定义?阳台如何计算面积?※“首层面积”指建筑物首层所占面积,不一定等于底层建筑面积※“首层面积”应按建筑物外墙外边线计算。
落地阳台计算全面积;悬挑阳台不计算面积。
设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量。
地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口、通风竖井和采光井计算平整场地的面积。
2、挖基础土方:按基础垫层底面积乘挖土深度以m3计算。
包括带形基础(挖沟槽)、独立基础(挖地坑)、满堂基础(包括地下室)(大开挖)及设备基础、人工挖桩孔等的挖土。
※挖基础土方的编码应根据不同的基础类型列项,带形基础根据其不同的底宽和深度编码列项;独立和满堂基础则按不同底面积和深度分别编码列项。
※计算土方工程量时,以设计图示净量计算,放坡、操作工作面、支挡土板等,在计价时考虑。
土石方工程量计算例题1. 土石方工程的基本概念土石方工程,听起来有点复杂,但其实就是在搞一些跟土和石头有关的活儿。
比如说,建房子、修公路,或者挖池塘,统统都离不开它。
简单来说,就是把地面上的土挖掉,或者把土填进去,这样才有空间做其他事情。
不过,这其中可有许多学问呢,计算工程量就是其中之一,不能马虎。
想象一下,如果你在挖坑,结果挖得太深或太浅,那可真是费劲不讨好啊!2. 土石方工程量的计算2.1 计算方法好了,咱们进入正题,如何计算这些土石方工程的量呢?首先,得明确你要挖多大一个坑。
假设你要挖一个长方体的坑,计算起来其实挺简单的。
公式是:体积 = 长× 宽× 高。
你就把每一边的尺寸量出来,算上去,得出的就是这个坑的体积,嘿,简单吧?但是,这里有个小细节不能忽视,那就是土的松散度。
挖出来的土和压实后的土,体积可是不同的哦!就像你把棉花和石头放在一起,棉花占的空间可比石头大得多。
因此,松散土和压实土的比重要考虑到,这样才能算得更准确。
2.2 工程量的调整再说说填土,填土的量计算和挖土差不多,不过你得先知道填土的密度和填土的高度。
填土的时候,记得要压实,不然时间长了,土会沉降,房子可就容易出问题了。
因此,计算填土时,一定要加上压实后的土量,这样才能确保后续的工程不会出岔子。
3. 现场实操经验3.1 现场注意事项在实际操作中,有时候现场会遇到一些意想不到的情况。
比如说,你本以为土是松软的,结果一铲下去,发现下面是一块大石头,那可真是出乎意料啊!这时候,你就得重新评估一下工程量,估计得费不少劲才能把这块石头弄走。
此外,天公不作美也会让你头疼。
下雨天,泥巴可就变得稀烂,挖土的时候简直跟打水漂似的,根本就不成样子。
所以,在下雨天施工时,一定要小心翼翼,别让泥巴给你整得手忙脚乱的。
3.2 实际案例分享我记得有一次,朋友找我帮忙挖一个花池,结果发现地下竟然有根大树的树根,真是哭笑不得!我们两个在那里奋战了好几个小时,手都累得快断了,但最后挖出来那片土,哇,真是好看极了,填上花土,种上花草,简直就是个小花园,心里那个得意啊,完全不觉得累了。

土石方平衡结算案例土石方平衡结算是指在土石方工程中,根据实际工程量与合同约定的工程量进行结算的过程。
下面我将从多个角度来解释土石方平衡结算的案例。
首先,让我们来看一个具体的案例。
假设某工程合同约定挖土10000立方米、填方8000立方米。
在实际施工过程中,挖土量实际为11000立方米,填方量为7500立方米。
根据合同约定,挖土方量超出了1000立方米,而填方量少于800立方米。
因此,需要进行土石方平衡结算来确定超额挖土和不足填方的结算金额。
其次,从技术角度来看,土石方平衡结算涉及到工程量的测量和计算。
在上述案例中,需要对实际挖土和填方的工程量进行精确测量,并与合同约定的工程量进行对比。
同时,还需要考虑挖土和填方的工程量差异对工程造价的影响,例如超额挖土可能导致运输成本增加,而不足填方可能需要额外的材料补充。
另外,从法律角度来看,土石方平衡结算涉及合同约定和法律规定的履行。
在上述案例中,需要参考工程合同中关于土石方工程量约定的条款,以确定超额挖土和不足填方的责任归属和结算方式。
同时,还需要考虑当地土地管理和工程建设相关法律法规对土石方工程的规定,以确保结算过程合法合规。
最后,从经济角度来看,土石方平衡结算涉及工程造价的控制和分配。
在上述案例中,超额挖土和不足填方会对工程造价产生影响,因此需要进行合理的结算来确定额外费用或者减少费用的金额。
同时,还需要考虑土石方平衡结算对工程进度和质量的影响,以确保结算结果能够综合考虑工程的经济效益。
综上所述,土石方平衡结算涉及技术、法律和经济等多个方面,需要综合考虑实际工程情况和合同约定,以达到公平合理的结算结果。
