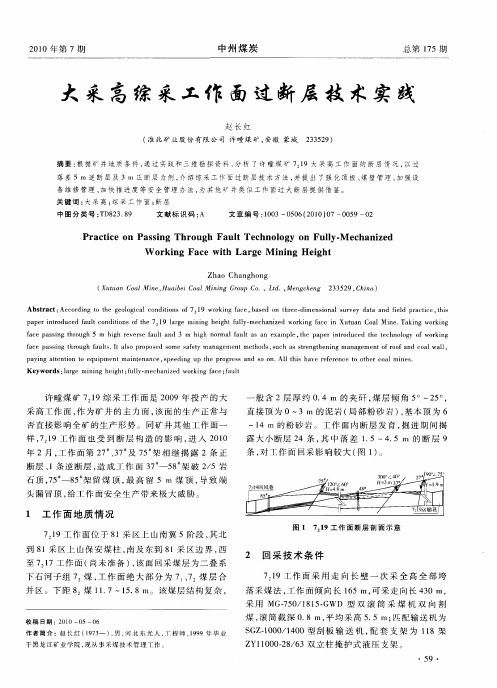

综采工作面过较大断层技术实践
- 格式:pdf
- 大小:207.90 KB
- 文档页数:2
综采工作面过断层安全技术措施Revised by Jack on December 14,2020XXX综采工作面过F127断层技术措施根据地测科提供的地质资料显示,XXX综采工作面下顺槽掘进期间在通尺743m处有断层F127,该断层倾向192°,倾角35°,落差。
该断层落差较小,对XXX综采工作面回采工作造成一定的影响。
为保证XXX综采工作面过断层期间的安全顺利回采,特制定本技术措施。
一、地质条件(一)F127断层情况根据地测科提供资料,F127断层位于下顺槽通尺743m处,该断层倾向192°,倾角35°,落差。
F127断层在XXX综采工作面内沿走向延伸77m,上顺槽回采至通尺640m处,下顺槽回采至804m,将在采面内第33架附近揭露该断层。
受F127断层影响,本区域为构造异常带。
在揭露断层前,该区域会出现少量底板出水,断层揭露点处顶板破碎,裂隙、滑面构造较多,煤层变软且容易片帮,对回采工作有影响。
(二)工作面煤层、顶底板情况1、XXX综采工作面煤层基本情况表1 XXX综采工作面煤层情况2、XXX综采工作面顶、底板情况表2 XXX综采工作面顶、底板情况3、其他断层情况XXX综采工作面顺槽探煤厚情况分析,在XXX综采上顺槽通尺249~301m之间,受F105断层与F132断层共同影响,可能在此段区域形成构造薄煤带,该薄煤带沿煤层倾向在采面内延伸0~77m,沿煤层走向在采面内延伸0~160m,对回采工作影响较大。
表3 工作面断层特征及影响情况表二、过断层技术方案(一)工作面顶板管理1、根据11011工作回采过类似断层经验,F127断层落差较小,上下两盘接触处之间的煤层的厚度大于液压支架的下限通过高度,液压支架可以顺利通过,XXX综采工作面可直接采煤过断层。
2、因F127断层上下盘煤层存在落差,断层区域煤层顶底板受断层影响较破碎,煤层厚度变薄,在过断层期间,可适当降低采高,保证工作面最低采高不低于。
施9202综采工作面过断层安全技术措施总工程师:生产矿长:安全矿长:安全副总:生产技术部:调度室:安监处:地测部:通风区:机电部:采二队:编写:日期:审批意见9202综采工作面机头过断层安全技术措施一、编制背景根据地测部提供资料,9202综采工作面中部切眼在初采初放期间切眼有1个正断层,该断层为落差H=1.3m的F8133断层,该断层由机尾逐渐向工作面内延伸。
为保证9202综采工作面切眼过断层作业的安全,特编制过断层措施。
二、施工概况由于断层影响,我队在9202切眼进行爆破作业,断层左右,以减少石头揭露面积。
由于断层影响,我队在机尾处的断层区域进行爆破工作,爆破工作要严格遵循相关操作规程。
三、过断层施工工艺(一)如工作面断层区域岩性为坚硬岩层时,严禁使用采煤机直接截割破岩,采用爆破的方式通过断层区域。
(二)如工作面构造区域岩性较软时,可使用采煤机截割破岩的方式通过断层,采煤机割岩及爆破后采煤机装岩时,必须保证采煤机前后滚筒正常喷雾,内喷雾压力不小于2MPa,外喷雾压力不小于4Mpa,且压力必须符合《煤矿安全规程》规定,防止采煤机割岩产生火花。
(三)工作面过断层期间,必须保证工作面架间喷雾系统能正常使用,如当班发生停水或架间喷雾系统不能正常运行时,立即停止割煤,停止爆破作业。
(四)移溜时,根据工作面溜子与转载机的搭接情况,确定机头、机尾移溜的先后顺序,保证机头搭接合理。
(五)拉架时,要带压移架,在机组割完煤后要及时将伸缩梁打出,防止顶板掉矸、掉石。
四、工作面爆破工艺流程交接班处理隐患→ 打眼→ 装药→设置挡矸设施→ 爆破→ 处理隐患、停溜捡矸→解除挡矸设施→割煤→拉架→移溜(一)处理隐患施工前后及施工过程中,跟班副队长、正副班组长、安全员等人员随时对作业地点的安全状况进行详细检查,发现问题必须及时处理,确认无隐患后方可施工。
(二)打设炮眼流程及注意事项1、由跟班队干、班组长、安监员一同对需打设炮眼区段的顶板、煤帮及支架支护情况等进行全面检查,发现隐患及时处理。
科兴煤炭有限责任公司榆树泉煤矿东翼综采工作面过断层安全技术措施编制单位:榆树泉煤矿综采队编制人:蒋增高编制时间:2009年10月20日贯彻时间:2009年11月日安全技术措施审批表综采工作面过断层安全技术措施为了防范工作面在过断层过程中可能发生的危险、保证顺利通过断层及作业人员的人身安全、特制定安全技术措施如下.一、工作面过断层时可能发生的危险.1.工作面支架支撑高度不够、接顶不严使架前冒顶.2.两巷来压跨冒堵住巷道安全出口.3.工作面架后局部或大面积冒落压出有毒、有害气体伤人事故.4.两端头回收单体及两巷支护时人员操作不当或空顶作业顶帮松动掉落杂物伤人.二、过断层工艺1、采煤工作面过断层时,要根据两巷和工作面断层顶板情况进行挑顶或卧底。
2、接近断层前加大设备检修力度,坏或卸压的立柱、千斤必须在过断层前进行更换、确保工作面液压支架的可靠性同时工作面所有支架必须接顶严实、支架初撑力不得小于泵站压力的80%、确保所有机电设备运行可靠。
3、支架进入断层时,采用追机移架支护方式:当采煤机割完煤后支架及时跟上护住露出的空顶。
4、工作面过断层时应注意断层水的透出,坚持“有疑必探,先探后采”的原则。
5、过断层时带压移架,保证工作面顶板岩石不坠落到架间及工作面。
6、当工作面接近断层时,加强端头、超前支护的管理、特别加强两巷支护。
7、过断层期间需要补单体、修理支护、拆除支护时首先由安全检查员,跟班干部观察顶板情况,确定安全后才能进行作业、而且必须有一人进行监护。
8、其他各项通过断层区域后的施工均按照采煤作业规程中的规定执行。
9、过断层前对单体液压支柱进行检查,漏液失效的支柱不准使用。
10、对较硬的底板煤必须刨柱窝,柱窝深度不少于20cm,以保证支拄稳定。
11、乳化液的配置、水质、配比等,必须符合有关要求。
泵箱应设有自动给液装置,防止吸空。
三、安全技术措施:(1)认真组织学习过联络巷安全技术措施并按措施内容认真、仔细安排、部署、落实现场的各项工作.(2)工作面接近断层提前准备木楔、铰接梁、单体支柱等防冒顶支护材料。
