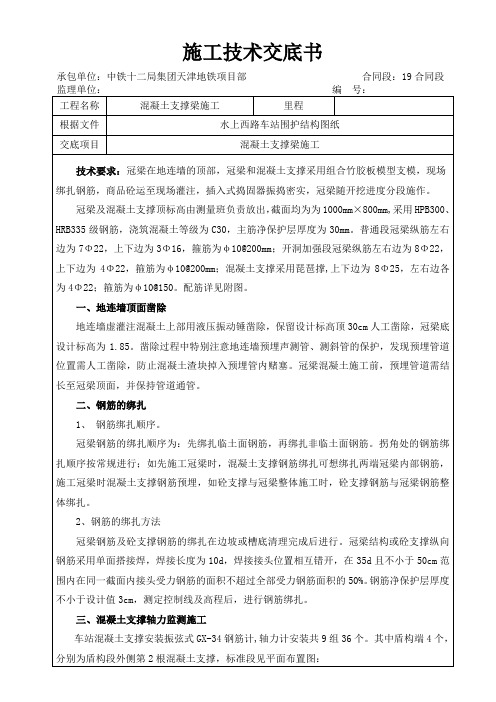

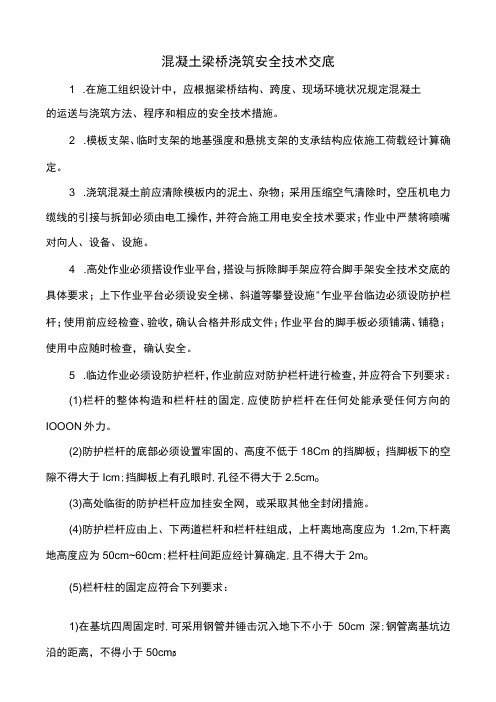

混凝土梁桥浇筑安全技术交底1 .在施工组织设计中,应根据梁桥结构、跨度、现场环境状况规定混凝土的运送与浇筑方法、程序和相应的安全技术措施。
2 .模板支架、临时支架的地基强度和悬挑支架的支承结构应依施工荷载经计算确定。
3 .浇筑混凝土前应清除模板内的泥土、杂物;采用压缩空气清除时,空压机电力缆线的引接与拆卸必须由电工操作,并符合施工用电安全技术要求;作业中严禁将喷嘴对向人、设备、设施。
4 .高处作业必须搭设作业平台,搭设与拆除脚手架应符合脚手架安全技术交底的具体要求;上下作业平台必须设安全梯、斜道等攀登设施"乍业平台临边必须设防护栏杆;使用前应经检查、验收,确认合格并形成文件;作业平台的脚手板必须铺满、铺稳;使用中应随时检查,确认安全。
5 .临边作业必须设防护栏杆,作业前应对防护栏杆进行检查,并应符合下列要求:(1)栏杆的整体构造和栏杆柱的固定,应使防护栏杆在任何处能承受任何方向的IOOON外力。
(2)防护栏杆的底部必须设置牢固的、高度不低于18Cm的挡脚板;挡脚板下的空隙不得大于Icm;挡脚板上有孔眼时,孔径不得大于2.5cm o(3)高处临街的防护栏杆应加挂安全网,或采取其他全封闭措施。
(4)防护栏杆应由上、下两道栏杆和栏杆柱组成,上杆离地高度应为1.2m,下杆离地高度应为50cm~60cm;栏杆柱间距应经计算确定,且不得大于2m o(5)栏杆柱的固定应符合下列要求:1)在基坑四周固定时,可采用钢管并锤击沉入地下不小于50cm深;钢管离基坑边沿的距离,不得小于50cmβ2)在混凝土结构上固定,采用钢质材料时可用预埋件与钢管或钢筋焊牢;采用木栏杆时可在预埋件上焊接30cm长的50χ5角钢,其上、下各设一孔,以直径IOmm螺栓与木杆件拴牢。
3)在砌体上固定时,可预先砌入规格相适应的设预埋件的预制块,并按要求进行固定。
(6)杆件的规格与连接应符合下列要求:D木质栏杆上杆梢径不得小于7cm,下杆梢径不得小于6cm,栏杆柱梢径不得小于7.5cm,并以不小于12号的镀锌钢丝绑扎牢固,绑丝头应顺平向下。
一、交底目的为确保梁板柱砼浇筑施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、适用范围本交底适用于梁板柱砼浇筑施工过程中的各项作业。
三、施工人员要求1. 所有参与梁板柱砼浇筑施工的人员必须经过专业培训,持有相关操作证书。
2. 施工人员应严格遵守施工现场的一般性安全规定,进入施工现场必须佩戴安全帽,扣好帽带,并正确使用个人劳动保护用品。
3. 高处作业人员必须系好安全带,确保安全。
四、安全技术措施1. 混凝土运输与浇筑(1)使用起重机吊运混凝土时,装混凝土的容器结构应完好、坚固,严禁使用破损容器。
(2)采用泵送混凝土应搅拌均匀,严格控制坍落度。
当出现输送管道堵塞时,应在泵机卸载情况下拆管排除堵塞。
(3)使用手推车运送混凝土时,必须装设车槽前挡板,装料应低于车槽至少10cm;卸料时应设牢固挡掩,并严禁撒把。
2. 模板与支架(1)浇筑混凝土前,应检查模板、支架的稳定状况,且钢筋经验收合格,并形成文件后方可浇筑混凝土。
(2)浇筑混凝土应按施工设计规定的程序进行,不得擅自变更。
(3)使用混凝土泵车时,现场应提供平整、坚实、位置适宜的场地停放泵车,现场有电力架空线时,应设专人监护。
3. 高处作业(1)人工现场倒运混凝土时,一次倒运高度不得超过2m;平台倒料口设活动栏杆时,倒料人员不得站在倒料口处;作业平台上应设钢板放置混凝土;作业平台下方严禁有人。
(2)高处浇筑混凝土应支搭作业平台,搭设符合安全要求的防护设施。
4. 电气安全(1)夜间施工应有足够的照明,临时电线必须架空在2.5m高以上。
(2)所有电气设备的修理拆换工作应由电工进行,严禁混凝土操作工自行拆动。
(3)泵送设备放置应离基坑、结构边缘保持一定距离。
在布料杆动作范围内无障碍物,无高压线。
五、安全注意事项1. 施工人员必须服从现场指挥,严格按照操作规程进行施工。
2. 施工过程中,发现安全隐患应及时报告,并采取有效措施予以消除。
钢筋桁架承板混凝土浇筑工艺交底1. 引言本文档旨在交底钢筋桁架承板混凝土浇筑工艺,确保施工过程的顺利进行和质量的控制。
2. 工艺概述钢筋桁架承板混凝土浇筑工艺的步骤如下:2.1 材料准备确保所有使用的材料符合相关标准和规范要求。
准备所需的混凝土、钢筋、模板及支撑。
2.2 模板安装按照设计要求安装模板,并通过调整与调平确保其稳定和垂直度。
2.3 钢筋布置按照设计图纸要求,在模板内布置钢筋,注意钢筋的正确位置和间距,并确保钢筋的牢固连接。
2.4 浇筑混凝土在钢筋布置完毕后,进行混凝土的浇筑。
使用合适的工具和方法,确保混凝土均匀地填充钢筋网格内,并通过振捣处理,消除空隙和气泡。
2.5 养护混凝土浇筑完成后,进行适当的养护措施,以促进混凝土的硬化和强度发展。
注意提供充足的水源,并避免外界因素对混凝土的损害。
3. 质量控制为确保钢筋桁架承板混凝土浇筑工艺的质量,需要进行以下质量控制措施:3.1 材料检验对使用的混凝土、钢筋等材料进行检验,确保其符合相关标准和规范要求。
3.2 施工现场检查在施工过程中,定期进行现场检查,以确保模板安装正确、钢筋布置准确、混凝土浇筑质量良好等。
3.3 试块制备与试验对混凝土进行试块制备,并在规定时间内进行试验,以评估混凝土的强度发展情况。
4. 安全注意事项在进行钢筋桁架承板混凝土浇筑工艺时,需要注意以下安全事项:4.1 作业人员穿戴和防护作业人员应穿戴个人防护装备,如安全帽、安全鞋等,并遵守相关安全操作规程。
4.2 工具和设备安全使用合适的工具和设备,并对其进行定期检查和维护,确保其安全可靠。
4.3 施工现场安全施工现场应设置明显的安全警示标志,并确保安全通道畅通,以防止人员意外伤害。
5. 总结钢筋桁架承板混凝土浇筑工艺交底的目的是确保工程施工质量和安全。
通过严格遵守工艺步骤和质量控制措施,并注意安全事项,可以达到预期的效果。
以上工艺交底内容仅供参考,具体施工需根据实际情况和设计要求进行调整和执行。
支现浇梁钢筋安装施工技术交底1.交底范围本交底适用于斑竹互通支架现浇梁钢筋安装施工,其中预应力相关安装要求详见《支架现浇梁预应力体系安装技术交底》。
2.施工准备(1)支架搭设、模板安装并验收合格,模板已清理并涂刷脱模剂。
(2)半成品钢筋加工制作完成,钢筋加工规格、尺寸、数量等满足设计要求。
对所有进场的材料要分类堆码和标识,未经检验的材料严禁使用。
(3)作业人员已接受岗前安全教育,经考试合格后持证上岗,特种作业人员应持有特种作业证。
(4)钢筋安装所需的机具、材料到位,安装作业人员满足施工配置要求和施工进度要求。
模板验收合格。
3. 工艺流程图4.施工步骤施工步骤一:底板钢筋安装(1)板凳定位钢筋:按设计7.5cm保护层厚度提前制作板凳撑筋,横向间距3~5m按顺桥向布置,用于底板钢筋定位。
(2)底板钢筋安装:底层钢筋:在铺好的板凳定位筋上铺设底板底层钢筋网,注意横向钢筋在下,纵向主筋在上,各钢筋横纵交叉点应采取梅花形绑扎(空一格),并在底层交叉点按不少于4个/m2设置保护层垫块。
顶层钢筋:一般在横梁腹板钢筋绑扎完成后再进行,以免交叉干扰,在已铺设底层钢筋上按梅花形间距2m左右设置支撑钢筋用于顶层钢筋定位。
顶层钢筋网与底层相同方式铺设,注意纵向主筋在下,横向钢筋在上。
然后按照设计间距50cm梅花形布设底板拉钩钢筋。
施工步骤二:横梁、腹板钢筋安装横梁和腹板钢筋由骨架片、箍筋和水平筋组成,两者安装方式基本相同。
(1)骨架临时固定:采用汽车吊将提前加工好的横梁主骨架片吊装就位,搭简易钢管支撑架将骨架片临时固定,注意底部留20~30cm的悬空高度便于套入箍筋。
注意腹板骨架片长度较大,采取分节制作,使用直螺纹套筒进行机械连接。
(2)套箍筋:将骨架片稍微并拢,按箍筋设计大致位置从临时固定的骨架片上套入。
注意套箍筋时不可用力过猛使箍筋过度变形,套入后及时恢复箍筋形状,箍筋的开口位置应置于上方且左右交替布置。
(3)钢筋绑扎:按照设计通过放样尺量确定骨架片和箍筋的准确位置,然后带线精确调整定位绑扎,确保骨架片、箍筋安装竖直,位置、间距满足设计要求。
钢筋混凝土结构施工技术交底模板安装与浇筑一、施工准备在进行钢筋混凝土结构的施工前,首先需要对施工现场进行准备工作。
施工现场应清理干净,无杂物阻碍施工进程。
同时,还应确保施工场地的平整度和强度满足模板安装的要求。
接下来,根据设计图纸,确定模板的型号和数量。
二、模板安装1. 整理模板在进行模板安装前,需要检查模板的完整性和平整度,确保模板的质量符合要求。
同时,还需检查模板的植筋孔符合设计要求,并进行必要的处理。
2. 搭设支架根据设计图纸和施工要求,搭设模板的支架。
支架的搭设应均匀、稳固,保证模板的水平和垂直度。
支架的间距应符合设计要求,并在必要的位置设置调整螺栓和支撑杆,以保证模板的稳定性。
3. 安装模板将模板按照设计要求和施工顺序逐个安装。
在安装之前,应先确定模板的位置和方向,并检查模板是否合适。
安装模板时,需要使用螺栓、横梁和角铁等连接件进行固定。
同时,还需保证模板的平整度和稳固性,以确保浇筑混凝土时模板的稳定性。
三、模板浇筑1. 钢筋安装在进行模板浇筑前,首先需要进行钢筋的安装。
按照设计图纸和施工要求,将钢筋按照正确的位置和间距进行安装。
在安装钢筋时,需保持钢筋的垂直度和水平度,确保钢筋的正确位置和几何形状。
2. 混凝土搅拌和运输在进行模板浇筑前,需要准备好混凝土,并确保混凝土的质量符合设计要求。
混凝土的搅拌过程中,需要控制好搅拌时间和搅拌强度,确保混凝土的均匀性和稳定性。
搅拌完成后,需要及时将混凝土运输到施工现场,并保持混凝土的新鲜度。
3. 混凝土浇筑在混凝土运输到施工现场后,需迅速进行浇筑。
在进行浇筑前,需在模板内设置振捣器,并采用适当的浇筑方法和工具,确保混凝土的均匀性和密实性。
同时,还需注意混凝土浇筑的速度和顺序,以避免混凝土的分层和孔洞等问题。
4. 养护在混凝土浇筑完成后,需及时进行养护工作。
养护的目的是保持混凝土的湿润和提供适当的温度条件,以促进混凝土的密实和强度发展。
养护的方法可以采用覆盖保湿和洒水养护等方式,具体根据温度和天气条件来确定。
现浇梁施工技术交底概述:现浇梁施工技术是在建筑施工过程中常用的一种技术方法。
现浇梁在建筑结构中起着承担和传递荷载的重要作用,因此施工质量直接关系到工程的安全性和稳定性。
本文将对现浇梁施工技术进行详细介绍。
一、施工准备工作1.1 材料准备在进行现浇梁施工之前,首先要准备好所需的材料。
常用的材料有混凝土、钢筋、模板等。
要确保这些材料的质量和规格满足设计要求,并妥善保管。
1.2 模板安装模板是现浇梁施工的重要组成部分,其安装质量直接关系到现浇梁的成型质量。
在进行模板安装之前,要仔细检查模板的表面是否平整,并采取必要的修复工作。
安装模板时,要注意模板的水平和固定牢固。
1.3 钢筋加工和安装钢筋在现浇梁的施工中起着增加梁的强度和韧性的作用。
在进行钢筋安装之前,要对钢筋进行加工,确保其符合设计要求。
钢筋的安装要按照设计图纸要求进行,严格控制梁的尺寸和间距。
二、现浇梁混凝土浇筑2.1 现浇梁浇筑顺序在进行现浇梁混凝土浇筑时,应根据设计要求和施工顺序进行。
一般情况下,先浇筑梁底部,再浇筑梁顶部。
在浇筑之前,要确保模板的清洁和潮湿,并进行必要的防漏处理。
2.2 混凝土浇筑工艺现浇梁混凝土浇筑是一个关键环节,需掌握如下工艺要点:(1)混凝土的选用要满足强度和耐久性的要求,水泥的品种和掺合料的种类要符合设计要求。
(2)浇筑过程中要均匀振捣,避免出现空隙和松散现象,以保证混凝土的密实性。
(3)适时进行浇水养护,提高混凝土的抗裂性能。
三、现浇梁施工注意事项3.1 施工现场合理布局现浇梁施工时,施工现场的布局需要合理,以确保施工的顺利进行。
在施工现场要设立安全警示标志,划定施工区域。
3.2 做好施工记录现浇梁施工过程中要做好施工记录,详细记录施工人员、施工日期、施工工艺、施工过程中的质量问题等信息,以便后续的质量验收和问题追溯。
3.3 注意施工安全现浇梁施工要注重施工安全,工作人员要佩戴好安全防护用品,并按照相关操作规程进行施工。
钢筋混凝土技术交底
简介
本文档旨在详细交底钢筋混凝土技术,确保工作人员了解和遵守相关要求和操作规范。
目标
- 提高工作人员对钢筋混凝土技术的理解
- 确保工作人员掌握正确操作和施工流程
重要事项
1. 安全:
- 在进行钢筋混凝土施工前,必须进行全面的安全检查。
- 工作人员必须穿戴符合安全标准的个人防护装备。
- 施工现场必须遵守相关安全规定,如保证通道畅通、引导标示等。
2. 施工准备:
- 根据设计图纸,准确测量和标识施工区域。
- 准备好所有所需的材料和工具,并确保其质量和数量符合要求。
- 检查混凝土模板和支撑结构的稳定性和可靠性。
3. 钢筋安装:
- 根据设计要求和相关规范,准确安装钢筋。
- 检查钢筋的质量和位置,确保其正确放置。
- 使用正确的连接件和接头,确保钢筋之间的连接牢固。
4. 混凝土浇筑:
- 在混凝土浇筑前,必须进行充分的预处理和清洁工作。
- 确保混凝土的质量和配合比符合要求。
- 控制混凝土浇筑的速度和厚度,避免出现空洞和孔隙。
5. 养护和检查:
- 在混凝土初凝后,必须进行适当的养护工作,以确保混凝土的强度和耐久性。
- 定期检查混凝土结构的质量和状态,并进行必要的维修和保养。
请按照上述要求开展工作,并与工作人员一起密切合作,确保钢筋混凝土技术的正确施工和质量控制。
钢筋梁架支撑梁混凝土浇筑技术交底
1. 简介
本文档旨在对钢筋梁架支撑梁混凝土浇筑技术进行详细交底,包括工序、材料要求、施工要求等内容。
2. 工序
2.1 预备工作
在进行混凝土浇筑前,需要进行以下预备工作:
- 现场清理:确保支撑梁底部无杂物、灰尘,并清理洁净。
- 基坑排水:清除基坑内积水,并确保基坑底部排水畅通。
- 支撑梁固定:调整支撑梁的位置和高度,确保支撑梁的水平度和稳固性。
2.2 材料准备
- 混凝土材料:按照设计要求选用合适的水泥、砂、碎石等材料,并按照比例进行搅拌。
- 钢筋材料:根据结构设计图纸,选用符合要求的钢筋,并按照设计要求进行加工与加固。
- 模板材料:选用高质量的木模板,并确保其牢固、光滑。
2.3 浇筑操作
1. 在模板上设置伸缩缝,以防止浇筑后混凝土发生开裂。
2. 混凝土浇筑前进行湿润处理,以保持混凝土的流动性和致密性。
3. 按照设计要求,将预置的钢筋焊接或固定到支撑梁上,并按照结构要求进行配筋。
4. 将混凝土从一侧均匀地倒入模板,避免过度振捣,以免引起浆体分离。
5. 用振动器进行振捣,确保混凝土能够充分填充模板,并排除气泡。
6. 在浇筑完成后,用平顶器将混凝土顶平,并确保与周围结构的平整对齐。
7. 根据需要进行表面处理,如刷水泥浆,以提高混凝土的耐久性和美观度。
3. 施工要求
为确保钢筋梁架支撑梁混凝土浇筑工作顺利进行,需要满足以下要求:
3.1 施工人员
- 施工人员必须具备相关证书和工作经验,熟悉混凝土浇筑工艺。
- 施工人员应遵守相关安全操作规范,正确使用施工工具和设备。
3.2 混凝土质量控制
- 混凝土配合比应符合设计要求,保证混凝土的强度和耐久性。
- 根据施工需要,进行混凝土试块的抽检和试验,确保混凝土
质量达标。
3.3 施工监测
- 施工现场应有专人进行监测,及时发现和解决施工中的问题。
- 对施工过程进行记录和检查,并及时修正不合格项。
4. 安全注意事项
- 严禁在混凝土浇筑过程中随意行走或错误操作,以免造成安
全事故。
- 必须佩戴个人防护装备,如安全帽、安全鞋、手套等。
- 协调好混凝土泵送过程中的人员和设备配合,确保安全和效率。
以上是钢筋梁架支撑梁混凝土浇筑技术交底的内容,请施工人员按照要求进行操作,并根据需要进行相应的协调和沟通。
在施工过程中,务必时刻注意安全、质量和进度的控制,确保工程的顺利进行。
