防雷接地工程施工工艺与标准
- 格式:doc
- 大小:32.36 KB
- 文档页数:12
机房防雷接地工程施工规范一、总则1.1 为了确保机房设备和人员安全,防范雷击危险,保障设备正常运行,特制定本规范。
1.2 本规范适用于机房防雷接地工程施工。
1.3 施工单位在施工过程中应当遵守相关法律法规和规范要求,完善施工方案,保障施工质量。
二、施工前准备2.1 施工单位应当依据设计要求准备施工方案和工艺流程。
2.2 施工前应对施工现场进行全面检查,清理杂物,确保施工区域整洁。
2.3 准备好必要的施工设备、工具和材料,确保施工顺利进行。
2.4 确保施工人员具备相关资质和技术水平,熟悉施工要求。
三、施工工艺3.1 施工前应确定接地电位点,进行土质测试,确保接地电阻符合设计要求。
3.2 接地电位点应选取在机房周围适当位置,与机房主体建筑连接可靠,土质密实。
3.3 进行接地极的埋设,应采用专用接地极,埋设深度应符合设计要求,接地极之间的距离不应过大。
3.4 进行接地水平导线的敷设,导线应选用优质材料,固定牢靠,接地极之间的导线应有规范间距。
3.5 对接地水平导线进行接线焊接,确保接地系统连通性良好。
3.6 施工结束后进行接地系统的检测和验收,确保接地电阻符合设计要求。
四、质量控制4.1 施工单位应严格按照施工方案和工艺流程进行施工,确保施工质量。
4.2 施工过程中发现问题应及时处理,不得擅自改变设计要求。
4.3 施工结束后应进行验收,确认接地系统符合设计要求。
4.4 施工单位应保留相关施工记录和资料,建立施工档案,以备后续查阅。
五、安全防护5.1 施工单位应加强现场安全管理,保证施工人员的安全。
5.2 施工单位应配备必要的安全防护设施,提供必要的安全培训。
5.3 施工现场应设置明显的安全警示标识,禁止未经授权人员进入。
5.4 施工单位应定期检查现场安全情况,及时处理安全隐患。
六、施工总结6.1 施工结束后,应对施工过程进行总结,提炼经验教训,改进施工管理。
6.2 施工单位应配合设计单位进行验收,并完成相关手续。
1、基础底板防雷接地做法(1)①自然接地体利用结构基础底板纵横主筋的上下两层中,不小于φ16 两根主筋通常焊成的基础接地网。
②采用不小于φ12 镀锌圆钢或不小于C14螺纹钢转角处焊接为一体。
③钢筋搭接焊接长度不小于圆钢直径的 6 倍,且双面施焊。
④焊接部位达不到双面焊要求时,单面焊接长度不小于圆钢直径的 12 倍。
2、基础底板防雷接地做法(2)①基础底板主筋小于 C16 时,采用 L40*4 镀锌扁钢,焊成基础接地网。
②扁钢搭接焊长度不小于扁钢宽度的 2 倍,且三面施焊。
③采用 40*4 镀锌扁钢,预留室外人工接地极。
3、总等电位联结做法电源重复接地、电气设备的保护接地,弱电设备的工作接地等采用 L40*4 镀锌扁钢共用统一联结,作为变配电室内总等电位。
4、局部等电位做法(1)①局部等电位预埋采用专用等电位带有接线端子排接线盒。
②采用 25*3 镀锌扁钢与结构梁筋焊接,镀锌扁钢进入盒内2/3 长度。
③等电位端子排与卫生间内最近的插座 PE 线连接。
5、局部等电位做法(2)等电位预埋严格按照 02D501-2 图集做法施工。
6、局部等电位接地连接(1)洗脸盆排水管与局部等电位采用双色软铜线连接。
7、局部等电位接地连接(2)①由局部等电位端子排引至厨房、卫生间各金属管道及其他设备。
②引至各防雷接地点采用双色软导线烫锡后,采用接地卡与设备压接。
8、防雷测试箱预留做法①防雷测试点由避雷引下线钢筋引出,采用 40*4 镀锌扁钢与柱筋搭接焊至外墙地面+500mm 处。
②外墙装修时,距室外地坪以上 0.5米处安装接地测试箱。
9、避雷引下线做法①防雷引下线结构柱筋,在每层做出明显标记。
②防雷引下线利用建筑物内构造柱不小于 C16 两根或四根不小于 C10 对角主筋作引下线,间距不大于 25m。
③钢筋搭接焊长度为钢筋直径的 6 倍双面施焊,且清除焊渣。
10、配电箱(柜)安装接地做法①配电箱接地采用镀锌圆钢与箱体预留接地扁钢焊接,顺方向焊接,焊接长度不小于圆钢直径的 6 倍,焊接处涂刷防锈漆。
防雷接地工程施工规范要求一、总则1.1 为了保证防雷接地工程的施工质量,确保工程安全可靠运行,制定本规范。
1.2 本规范适用于新建、改建、扩建的建筑物、构筑物及其附属设施的防雷接地工程。
1.3 防雷接地工程应按照相关法律法规、国家标准和行业标准进行设计、施工和验收。
二、术语和定义2.1 防雷接地工程:指采用接地体、接地线、接地装置等设施,将建筑物、构筑物及其附属设施与地面形成良好的导电连接,以便将雷电通过接地体排放到地下,从而保护建筑物、构筑物及其附属设施和人身安全的工程。
2.2 接地体:指埋设于地下的导体,用于将雷电引入地下。
2.3 接地线:指连接接地体和接地装置的导体。
2.4 接地装置:指将建筑物、构筑物及其附属设施的金属部分与接地体连接的设施。
三、施工准备3.1 施工前应认真阅读设计文件、施工图纸和技术要求,了解工程特点、施工工艺和质量要求。
3.2 施工前应进行现场勘察,了解施工现场的地质、环境和相邻设施等情况。
3.3 施工前应编制施工组织设计,明确施工方法、施工顺序、施工人员、施工周期和安全防护措施等。
3.4 施工前应采购合格的材料,并进行检验,检验合格后方可使用。
四、施工要求4.1 接地体施工4.1.1 接地体应按设计要求的位置、深度和规格进行施工。
4.1.2 接地体施工前应清除地面的杂物和浮土,确保接地体与地面接触良好。
4.1.3 接地体施工过程中应避免损坏接地体,施工后应进行接地电阻测试,测试合格后方可继续施工。
4.2 接地线施工4.2.1 接地线应按设计要求的位置、规格和连接方式进行施工。
4.2.2 接地线施工过程中应避免损坏接地线,施工后应进行绝缘测试,测试合格后方可继续施工。
4.3 接地装置施工4.3.1 接地装置应按设计要求的位置、规格和连接方式进行施工。
4.3.2 接地装置施工过程中应避免损坏接地装置,施工后应进行接地电阻测试,测试合格后方可继续施工。
4.4 防雷设备施工4.4.1 防雷设备应按设计要求的位置、规格和连接方式进行施工。
防雷及接地装置施工工艺流程防雷及接地装置施工可是个很重要的事儿呢,那咱就来说说它的施工工艺流程。
一、施工前的准备。
这就好比打仗之前要准备武器一样。
施工人员得先熟悉施工图纸,要把那些弯弯绕绕的线条和标注都看明白,这可是施工的“地图”呀。
然后呢,材料得准备好,像接地极、接地线这些东西,质量得过关。
咱可不能用那些看起来就不靠谱的材料,不然到时候防雷效果不好,那可就麻烦大啦。
而且工具也要齐全,像电焊机这些设备,得提前检查好,确保在施工的时候不会掉链子。
二、接地极的安装。
接地极是整个防雷接地装置的基础部分。
一般会把接地极打到地里,这时候就得注意啦,打入的深度得符合要求。
要是打得太浅,就像盖房子的地基没打牢,那整个防雷系统都可能不稳当。
而且接地极之间的间距也要合适,不能太近也不能太远,就像人与人之间要保持合适的社交距离一样。
在安装的时候,要保证接地极是垂直打入地下的,如果歪歪扭扭的,电流传导可能就不顺畅啦。
三、接地线的敷设。
接地线就像是把各个接地极连接起来的线绳。
敷设的时候,要尽量走直线,避免弯曲太多。
如果像蛇一样扭来扭去的,电阻可能就会增大。
而且接地线得和接地极连接得稳稳当当的,这连接点就像两个人牵手,要握得紧紧的。
连接方式也有讲究呢,像焊接的时候,焊缝得饱满,不能有虚焊的情况。
如果有虚焊,就好像两个人只是轻轻碰了一下手,根本没有力量传递。
另外,接地线的材质也要根据设计要求来选择,不同的材质在导电性等方面是有差别的。
四、接地电阻的测试。
这一步可不能少哦。
在接地装置安装完成之后,就得测试接地电阻了。
这就像给这个防雷接地系统做个健康检查。
如果接地电阻不符合要求,那这个防雷接地装置就不能算合格。
要是电阻太大,雷电流就不能顺利地导入大地,那防雷就成了一句空话。
测试的时候要用专业的仪器,而且要多测几个点,确保数据的准确性。
五、防雷装置的安装。
防雷装置有很多种类型,像避雷针、避雷带这些。
安装避雷针的时候,要安装在建筑物的最高处,这样才能更好地吸引雷电。
一、概述防雷接地工程是保障建筑物、设备安全运行的重要工程,其施工质量直接关系到人民生命财产安全。
为了规范防雷接地工程施工,提高工程质量,确保安全运行,根据国家相关法律法规和行业标准,特制定本规范。
二、施工准备1. 施工前,施工单位应编制详细的施工组织设计,明确施工方案、施工工艺、质量标准和安全措施。
2. 施工单位应组织施工人员进行技术交底,确保施工人员掌握施工规范、工艺和质量要求。
3. 施工单位应配备必要的施工设备和检测仪器,确保施工质量。
4. 施工单位应按照工程设计要求,准备施工所需的材料、设备和工具。
三、施工工艺1. 接地装置安装(1)根据设计要求,确定接地体的位置和尺寸,并做好标记。
(2)开挖接地体沟槽,沟槽深度应满足设计要求,宽度应大于接地体直径的3倍。
(3)将接地体按照设计要求放置于沟槽中,确保接地体与土壤接触良好。
(4)回填土,分层夯实,确保接地体稳定。
2. 防雷引下线及避雷带安装(1)根据设计要求,确定防雷引下线和避雷带的位置和尺寸,并做好标记。
(2)在建筑物外墙或屋面安装防雷引下线和避雷带,确保其与建筑物连接牢固。
(3)检查防雷引下线和避雷带的接地电阻,确保符合设计要求。
3. 接地体连接(1)将接地体与防雷引下线、避雷带连接,连接处应使用焊接或螺栓连接,确保连接牢固。
(2)检查接地体连接处的接地电阻,确保符合设计要求。
四、施工质量验收1. 施工单位应按照施工规范和设计要求,对防雷接地工程进行自检。
2. 施工单位应组织有关人员对防雷接地工程进行中间验收和竣工验收。
3. 验收合格后,施工单位应向建设单位提交验收报告。
五、安全措施1. 施工单位应按照《建筑施工安全检查标准》和《电业安全工作规程》等安全规范,制定安全措施。
2. 施工人员应佩戴安全帽、安全带等防护用品。
3. 施工现场应设置警示标志,确保施工安全。
六、附则1. 本规范适用于新建、改建、扩建工程中的防雷接地工程施工。
2. 本规范由XX市XX局负责解释。

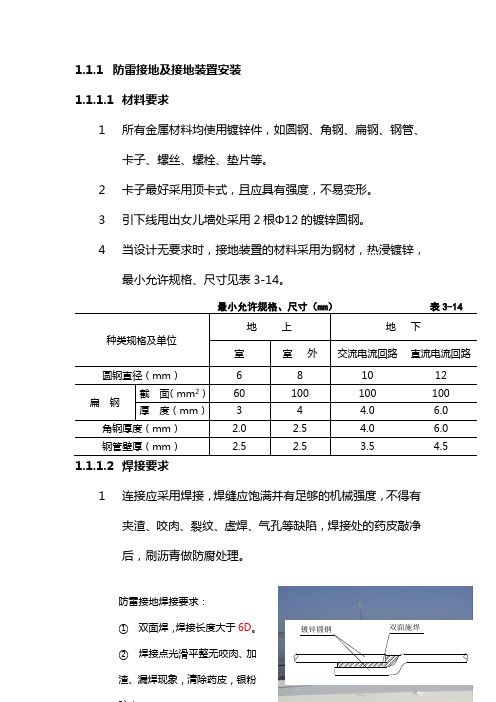

1.1.1防雷接地及接地装置安装1.1.1.1材料要求1所有金属材料均使用镀锌件,如圆钢、角钢、扁钢、钢管、卡子、螺丝、螺栓、垫片等。
2卡子最好采用顶卡式,且应具有强度,不易变形。
3引下线甩出女儿墙处采用2根Φ12的镀锌圆钢。
4当设计无要求时,接地装置的材料采用为钢材,热浸镀锌,最小允许规格、尺寸见表3-14。
种类规格及单位地上地下室室外交流电流回路直流电流回路圆钢直径(mm) 6 8 1012扁钢截面(mm2)60 100 100 100厚度(mm) 3 4 4.0 6.0 角钢厚度(mm) 2.0 2.5 4.0 6.0钢管壁厚(mm) 2.5 2.5 3.5 4.5 1.1.1.2焊接要求1连接应采用焊接,焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处的药皮敲净后,刷沥青做防腐处理。
2采用搭接焊时,其焊接长度如下:1)镀锌扁钢焊接长度不得小于其宽度的2倍,且至少焊三边,煨弯不能太死,直线段不得有明显弯曲,并应立放。
2)镀锌圆钢焊接长度为其直径的6倍,并应双面施焊。
3)镀锌圆钢与镀锌圆钢焊接,焊接长度为圆钢直径的6倍。
4)镀锌扁钢与镀锌钢管(或角钢)焊接时,为了连接可靠,除应在接触部位两侧进行焊接外,还应将扁钢本身弯成弧形(或直角)与钢管(或角钢)焊接。
5)扁钢接地线做T型焊接时,暗敷设时可扭弯搭接焊接或采用T型焊接加辅助焊片,以保证其搭焊长度,明敷设时采用90度立弯搭接焊接。
6)每种焊接方法应保证同一工程焊接处的搭接长度一致,尤其在明装做法时,更应严格要求。
1.1.1.3接地装置1人工接地体1)应选用角钢或圆钢,长度不小于2.5m,相互之间间距不应小于5m,其顶部应做成尖角;2)埋设时应挖深为0.8~1m,宽为0.5m的沟,沟上宽下窄,打桩时,应采取措施,防止接地角钢或圆钢打劈。
接地体应垂直设置,不得打偏,其顶部离地高度为600mm;3)接地体之间用镀锌扁钢焊接连接,扁钢应侧放,与接地体连接的位置距接地体顶部100mm,焊接达到上条要求,并留有足够长的连接长度;4)接地体埋设位置距建筑物不宜小于1.5m,遇有垃圾灰渣等时,应换土并分层夯实;5)当接地装置必须埋设在建筑物出入口或人行道小于3m时,应采用均压带做法或接地装置上敷设50-90mm沥青层,其宽度应超过接地装置2m。
防雷接地施工工艺引言防雷接地在建筑工程中起到了非常重要的作用,可以保护建筑物及其设备免受雷击的破坏。
本文将介绍防雷接地的施工工艺,以帮助工程人员正确进行防雷接地的施工。
工程准备在进行防雷接地施工前,需要进行一系列的工程准备工作。
首先,施工人员需要认真阅读设计图纸,了解接地施工的具体要求和施工方案。
然后,施工人员需要准备好所需的材料和设备,包括接地装置、接地电极、连接线以及测量工具等。
施工步骤第一步:选址选址是接地施工的第一步,需要根据设计要求选择合适的位置进行接地。
一般来说,在建筑物的周边选择土质较好、湿度较高、水分较多的地点进行接地。
第二步:材料安装在选定的接地位置上,需要安装接地装置和接地电极。
接地装置通常采用混凝土块或接地棒等材料,接地电极一般采用铜材质。
施工人员应根据设计要求,准确安装接地装置和接地电极,并保证其与地面的贴合度。
第三步:连接线铺设接地装置与建筑物之间需要通过连接线进行连接,施工人员需要将连接线铺设在地面上,并保证连接线与地面的接触良好。
连接线可以采用导电性能好的铜线或铜带等材料。
第四步:焊接连接连接线与接地电极之间需要进行焊接连接,施工人员应使用专用焊接设备进行焊接。
焊接点应保持结构牢固,并且焊接处应进行防腐处理,以延长接地装置的使用寿命。
第五步:测量测试接地施工完成后,需要进行测量测试,以验证接地的效果。
施工人员要使用专业的测量工具对接地电阻进行测量,并记录测量结果。
如果接地电阻符合设计要求,则接地施工可以认为合格。
施工注意事项在进行防雷接地施工时,需要注意以下几点:1.施工人员必须按照施工要求进行施工,严禁擅自更改设计方案;2.施工现场应保持整洁,材料和设备应妥善摆放,避免危险发生;3.施工人员应使用专业工具和设备,确保施工质量;4.施工人员应注意自身安全,佩戴必要的防护用品,避免事故发生。
结论防雷接地施工是建筑工程中非常重要的一项工作,正确的施工工艺可以保护建筑物及其设备免受雷击的危害。
防雷接地施工流程与方法,防雷接地施工注意事项有关防雷接地的施工流程,防雷接地的施工方法,防雷技术措施,防雷接地电阻测试等学问,包括接地装置、引下线安装、避雷带安装、电气接地施工方法等。
防雷接地施工流程及注意事项一、建筑防雷接地民用建筑工程防雷设防分三级,屋顶一般采纳254热镀锌扁钢作为避雷带沿女儿墙四周敷设,254热镀锌扁钢避雷带支持卡子间距为1米左右,但必需一致,转角处悬空段不大于1米,避雷带高出屋面装饰或女儿墙0.15米,同时屋面采纳254热镀锌扁钢构成不等避雷网格。
避雷网格沿屋面敷设,全部高出屋面的各种金属构件均需与避雷带焊接相连。
目前,一般民用建筑利用结构柱内或剪力墙内主钢筋作为引下线,钢筋上下焊接相连,直径大于16毫米二根为一组,柱子上端预埋1001008钢板,用于柱子内主钢筋与避雷带连接的转换。
工程接地体形式重要有人工接地体和利用基础作为接地体的形式。
利用承台钢筋网、桩基钢筋连接构成等电位接地网络,接地电阻不大于1欧姆。
每层建筑物外墙连续梁内钢筋与楼层钢筋焊接成一体形成均压环,并与引下线牢靠相连,外墙上的金属门窗、金属结构、外墙栏杆与均压环相连接以防侧击雷。
近几年,等电位联结要求日益严格,重要有总等电位联结、辅佑襄助等电位联结、局部等电位联结。
机房、卫生间设备、金属管线等一般要作等电位接地。
二、防雷接地施工流程施工准备接地装置安装引下线安装避雷带支架制作安装避雷网安装接地电阻测试。
三、防雷技术措施材料齐全且符合设计要求,施工机具配备充分,施工图纸已对施工班组进行技术交底。
四、防雷接地施工方法防雷接地工程包括接地装置、防雷引下线及避雷带的安装。
施工采纳标准为《电气装置安装工程接地装置施工及验收规范》(GB5016992)1)接地装置a.依照设计图尺寸位置要求,将底板内两条结构主筋焊接连通,并与所经桩台及柱内的有关钢筋焊接(不同标高处利用两根竖向结构上下贯穿),并将两根主筋用油漆做好标记,便于引出和检查。
第1篇一、施工准备1. 设计审查:在施工前,需对防雷接地工程设计进行审查,确保设计符合国家相关标准和规范。
2. 材料准备:根据设计要求,准备镀锌钢材、镀锌辅料、接地体、接地干线、避雷针(网)等材料。
3. 施工队伍:组织专业施工队伍,对施工人员进行培训,确保施工质量。
4. 施工工具:准备必要的施工工具,如焊机、切割机、卷尺、水平尺等。
二、施工步骤1. 接地装置安装(1)按照设计图尺寸位置要求,将底板内两条结构主筋焊接连通,并与所经桩台及柱内的有关钢筋焊接。
(2)所有焊接处焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷。
(3)每一处施工完毕后,应及时请质检部门进行隐蔽工程检查验收,合格后方能隐蔽。
2. 引下线安装(1)利用建筑钢筋做引下线的情况,钢筋截面一定要满足设计要求。
(2)钢筋的连接要满足规范要求,如建筑施工采用埋弧焊工艺,可不作处理,否则要进行接地跨接。
3. 避雷带支架制作安装(1)在土建屋面结构施工时,应配合预埋支架,所有支架必须牢固,灰浆饱满、横平竖直。
(2)支架间距不大于1.5m且间距均匀。
4. 避雷网安装(1)按照设计要求,将避雷网与避雷带支架连接。
(2)确保避雷网与支架连接牢固,无松动现象。
5. 接地电阻测试(1)按照设计要求,对防雷接地系统进行接地电阻测试。
(2)测试合格后,方可进行下一步施工。
三、施工注意事项1. 施工过程中,严格按照设计要求和国家相关标准进行施工。
2. 施工现场应保持整洁,防止施工材料、工具乱堆乱放。
3. 施工人员应佩戴安全帽、手套等防护用品。
4. 施工过程中,发现安全隐患应及时整改。
5. 施工完成后,对防雷接地系统进行验收,确保其符合设计要求。
总之,防雷接地工程施工是一项复杂而重要的工作,施工过程中需严格按照规范进行,确保施工质量和安全。
第2篇一、施工准备1. 材料准备:根据设计要求,准备所需的各种材料,如镀锌钢材、镀锌辅料、避雷针(网)、引下线、接地体(网)等。
前言:防雷接地施工有没有一个标准?标准是什么?正文:一、范围本工艺标准适用于建筑物防雷接地装置(包括接地体、接地干线、支架、防雷引下线、避雷带或均压环、避雷网、避雷针等)安装工程。
二、施工准备2.1材料要求镀锌钢材有扁钢、角钢、圆钢、钢管等,使用时应根据设计要求选择使用冷镀锌还是热镀锌材料。
产品应有材料检验证明及产品出厂合格证。
镀锌辅料有铅丝(即镀锌铁丝)、螺栓、垫圈、弹簧垫圈、U型螺栓、元宝螺栓、支架等。
其他材料:电焊条、氧气、乙炔、沥青漆,混凝土支架,预埋件,小线,水泥,砂子,塑料管,红油漆、白油漆、防腐漆、银粉,黑色油漆等。
2.2主要机具:常用电工工具、手锤、钢锯、锯条、压力案子、铁锹、铁镐、大锤、夯桶、线坠、卷尺、大绳、粉线袋、绞磨(或倒链)、紧线器、电锤、冲击钻、电焊机、电焊工具等。
2.3作业条件1.接地体作业条件:按设计位置清理好场地;底板钢筋与柱筋连接处已绑扎完。
2.5支架安装作业条件:各种支架已运到现场;结构工程已经完成;室外必须有脚手架或爬梯。
2.6防雷引下线暗敷作业条件:建筑物(或构筑物)有脚手架或爬梯,达到能上人操作的条件;利用主筋作引下线时,钢筋绑扎完毕。
2.7防雷引下线明敷设作业条件:支架安装完毕;建筑物(或构筑物)有脚手架或爬梯达到能上人操作的条件;土建外装修完毕。
2.8避雷带安装作业条件:土建圈梁钢筋正在绑扎时,配合作此项工作。
2.9避雷网安装作业条件:接地体与引下线必须做完;支架安装完毕;具备调直场地和垂直运输条件。
2.10避雷针安装作业条件:接地体及引下线必须做完;需要脚手架处,脚手架搭设完毕;土建结构工程已完,并随结构施工做完预埋件。
三、操作工艺2.工艺流程3.接地体安装工艺人工接地体(极)安装应符合以下规定:1.人工接地体(极)的尺寸符合设计要求及相关规范规定。
接地体的埋设深度其顶部不应小于0.6m,角钢及钢管接地体应垂直配置。
垂直接地体长度不应小于2.5m,其相互之间间距一般不应小于5m。
前言:防雷接地施工有没有一个标准?标准是什么?正文:一、范围本工艺标准适用于建筑物防雷接地装置(包括接地体、接地干线、支架、防雷引下线、避雷带或均压环、避雷网、避雷针等)安装工程。
二、施工准备2.1 材料要求镀锌钢材有扁钢、角钢、圆钢、钢管等,使用时应根据设计要求选择使用冷镀锌还是热镀锌材料。
产品应有材料检验证明及产品出厂合格证。
镀锌辅料有铅丝(即镀锌铁丝)、螺栓、垫圈、弹簧垫圈、U 型螺栓、元宝螺栓、支架等。
其他材料:电焊条、氧气、乙炔、沥青漆,混凝土支架,预埋件,小线,水泥,砂子,塑料管,红油漆、白油漆、防腐漆、银粉,黑色油漆等。
2.2 主要机具:常用电工工具、手锤、钢锯、锯条、压力案子、铁锹、铁镐、大锤、夯桶、线坠、卷尺、大绳、粉线袋、绞磨(或倒链)、紧线器、电锤、冲击钻、电焊机、电焊工具等。
2.3 作业条件1. 接地体作业条件:按设计位置清理好场地;底板钢筋与柱筋连接处已绑扎完。
2. 接地干线作业条件:支架安装完毕;保护管已预埋;土建抹灰完毕。
3. 支架安装作业条件:各种支架已运到现场;结构工程已经完成;室外必须有脚手架或爬梯。
4. 防雷引下线暗敷作业条件:建筑物(或构筑物)有脚手架或爬梯,达到能上人操作的条件;利用主筋作引下线时,钢筋绑扎完毕。
5. 防雷引下线明敷设作业条件:支架安装完毕;建筑物(或构筑物)有脚手架或爬梯达到能上人操作的条件;土建外装修完毕。
6. 避雷带安装作业条件:土建圈梁钢筋正在绑扎时,配合作此项工作。
7. 避雷网安装作业条件:接地体与引下线必须做完;支架安装完毕;具备调直场地和垂直运输条件。
8. 避雷针安装作业条件:接地体及引下线必须做完;需要脚手架处,脚手架搭设完毕;土建结构工程已完,并随结构施工做完预埋件。
三、操作工艺3.1 工艺流程3.2 接地体安装工艺人工接地体(极)安装应符合以下规定:1. 人工接地体(极)的尺寸符合设计要求及相关规范规定。
接地体的埋设深度其顶部不应小于0.6m,角钢及钢管接地体应垂直配置。
垂直接地体长度不应小于2.5m,其相互之间间距一般不应小于5m。
接地体埋设位置距建筑物不宜小于1.5m;遇在垃圾、灰渣等处埋设接地体时,应换土,并分层夯实。
2. 当接地装置必须埋设在距建筑物出人口或人行道小于3m 时,应采用均压带做法或在接地装置上面敷设50~90mm 厚度沥青层,其宽度应超过接地装置2m。
3. 接地体(线)的连接应采用焊接,焊接处焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处的药皮敲净后,刷沥青做防腐处理。
采用搭接焊时,其焊接长度如下:4. 镀锌扁钢不小于其宽度的2 倍,三面施焊(当扁钢宽度不同时,搭接长度以宽的为准)。
敷设前扁钢需调直,煨弯不得过死,直线段上不应有明显弯曲。
5. 镀锌圆钢焊接长度为其直径的6 倍并应双面施焊(当直径不同时,搭接长度以直径大的为准)。
6. 镀锌圆钢与镀锌扁钢连接时,其长度为圆钢直径的6 倍。
7. 镀锌扁钢与镀锌钢管(或角钢)焊接时,为了连接可靠,除应在其接触部位两侧进行焊接外,还应直接将扁钢本身弯成弧形(或直角形)与钢管(或角钢)焊接。
当接地线遇有白灰焦渣层而无法避开时,应用水泥砂浆全面保护。
3.3 人工接地体(极)安装1. 接地体的加工:根据设计要求的数量,材料规格进行加工,材料一般采用钢管和角钢切割,长度不应小于2.5m。
如采用钢管打入地下应根据土质加工成一定的形状,遇松软土壤时,可切成斜面形。
2. 为了避免打入时受力不均使管子歪斜,也可加工成扁尖形;遇土土质很硬时,可将尖端加工成锥形。
如选用角钢时,应采用不小于40mmX40mmX4mm 的角钢,切割长度不应小于2.5m,角钢的一端应加工成尖头形状。
3. 挖沟:根据设计图要求,对接地体(网)的线路进行测量弹线,在此线路上挖掘深为0.8—1m,宽为0.5m 的沟,沟上部稍宽,底部如有石子应清除。
4. 安装接地体(极):沟挖好后,应立即安装接地体和敷设接地扁钢,防止土方坍塌。
先将接地体放在沟的中心线上,打入地下,一般采用手锤打入。
一人扶着接地体,一人用大锤敲扣接地体顶部。
为了防止钢管或角钢打劈,可加一护管帽套在接地管端,角钢接地可采用短角钢(约10cm)焊在接地角钢上即可。
使用手锤敲打接地体时要平稳,锤击接地体正中,不得打偏,应与地面保持垂直,当接地体顶端距离地600mm 时停止打入。
5. 接地体间的扁钢敷设:扁钢敷设前应调直,然后将扁钢放置于沟内,依次将扁钢与接地体用电焊(气焊)焊接。
扁钢应侧放而不可放平,侧放时散流电阻较小。
扁钢与钢管连接的位置距接地体最高点约100mm。
焊接时应将扁钢拉直,焊好后清除药皮,刷沥青做防腐处理,并将接地线引出至需要位置,留有足够的连接长度,以待使用。
6. 核验接地体(线):接地体连接完毕后,应及时请质检部门进行隐检。
接地体材质、位置、焊接质量、接地体(线)的截面规格等均应符合设计要求及施工验收规范要求,经检验合格后方可进行回填,分层夯实。
最后将接地电阻摇测数值填写在隐检记录上。
3.4 接地干线的安装接地干线的安装应符合以下规定:1. 接地干线穿墙时,应加套管保护,跨越伸缩缝时,应做煨弯补偿。
2. 接地干线应设有为测量接地电阻而预备的断接卡子,一般采用暗盒装入,同时加装盒盖并做上接地标记。
3. 接地干线跨越门口时应暗敷设于地面内(做地面以前埋好)。
4. 接地干线距地面应不小于200mm,距墙面应不小于10mm,支持件应采用40mmX4mm 的扁钢,尾端应制成燕尾状,入孔深度与宽度各为50mm,总长度为70mm。
支持件间的水平直线距离一般为lm,垂直部分为1.5m,转弯部分为0.5m。
5. 接地干线敷设应平直,水平度与垂直度允许偏差2/1000,但全长不得超过10mm。
6. 转角处接地干线弯曲半径不得小于扁钢厚度的2 倍。
7. 接地干线应刷黑色油漆,油漆应均匀无遗漏,但断接卡子及接地端子等处不得刷油漆。
3.5 避雷针制作与安装避雷针制作与安装应符合以下规定:1. 所有金属部件必须镀锌,操作时注意保护镀锌层。
2. 采用镀锌钢管制做针尖,管壁厚度不得小于3mm3. 避雷针应垂直安装牢固,垂直度允许偏差为3/1000。
4. 避雷针一般采用圆钢或钢管制成,独立避雷针一般采用直径为19mm 镀锌圆钢;屋面上的避雷针一般宜采用直径25mm 镀锌钢管;水塔顶部避雷针采用直径25mm 或40mm 的镀锌钢管;烟囱顶上避雷针采用直径25mm 镀锌圆钢或直径为40mm 的镀锌钢管;避雷环用直径12mm 镀锌圆钢或截面为100mm2 镀锌扁钢,其厚度应为4mm。
避雷针安装时先将支座钢板的底板固定在预埋的地脚螺栓上,焊上块肋板,再将避雷针立起,找直、找正后,进行点焊,然后加以校正,焊上其它三块肋板。
最后将引下线焊在底板上,清除药皮刷漆。
3.6 支架安装支架安装应符合下列规定:1. 角钢支架应有燕尾,其埋注深度不小于100mm,扁钢和圆钢支架埋深不小于80mm。
2. 所有支架必须牢固,灰浆饱满,横平竖直。
3. 防雷装置的各种支架顶部一般应距建筑物表面1OOmm;接地干线支架其顶部应距墙面20mm。
4. 支架水平间距不大于lm(混凝土支座不大于2m);垂直间距不大于1.5m。
各间距应均匀,允许偏差30mm。
转角处两边的支架距转角中心不大于250mm。
5. 支架应平直。
水平度每2m 检查段允许偏差3/1000,垂直度每3m 检查段允许偏差2/1000;但全长偏差不得大于lOmm。
支架等铁件均应做防腐处理支架安装工艺:6. 支架安装时应尽可能随结构施工预埋支架或铁件,根据设计要求进行弹线及分档定位。
用手锤、錾子进行剔洞,洞的大小应里外一致。
7. 首先埋注一条直线上的两端支架,然后用铅丝拉直线,埋注其它支架。
在埋注前应先把洞内用水浇湿。
8. 如用混凝土支座,将混凝土支座分档摆好。
先在两端支架间拉直线,然后将其它支座用砂浆找平找直9. 如果女儿墙预留有预埋铁件,可将支架直接焊在铁件上,支架的找直方法同前。
3.7 防雷引下线暗敷设防雷引下线暗敷设应符合下列规定:1. 引下线扁钢截面不得小于25mmX4mm;圆钢直径不得小于12mm。
2. 引下线必须在距地面1.5~1.8m 处做断接卡子或测试点(一条引下线者除外)。
断接线卡子所用螺栓的直径不得小于10mm,并需加镀锌垫圈和镀锌弹簧垫圈。
3. 利用主筋作暗敷引下线时,每条引下线不得少于两根主筋。
建筑物的金属构件(如消防梯、烟囱的铁爬梯等可作为引下线,但所有金属部件之间均应连成电气通路。
4. 引下线应沿建筑的外墙敷设,从接闪器到接地引下线的敷设路径,应尽可能短而直。
根据建筑物的具体情况不能直线引下时,也可以弯曲,但应注意弯曲开口处的距离不得小于弯曲部线段实际长度的0.1 倍。
引下线也可以暗装,但截面应加大一级,暗装时还应注意墙内其它金属构件的距离。
5. 在易受机械损坏的地方、地上约1.7m 至地下0.3 米的一段地线应加保护措施。
防雷引下线暗敷设工艺:6. 首先将所需扁钢(或圆钢)用手锤(或钢筋扳子)进行调直或抻直。
将调直的引下线运到安装地点,按设计要求挂好。
7. 及时将引下线的下端与接地体焊接好,或与断接卡子接好。
随着建筑物的逐步增高,将引下线敷设于建筑物内至屋顶为止。
如需接头则应进行焊接,焊接后应敲掉药皮并刷防锈漆,并请有关人员进行隐检验收,做好记录。
8. 利用主筋(直径不少于16mm)作引下线时,按设计要求找出全部主筋位置,用油漆作好标记。
9. 土建装修完毕后,将引下线在地面2m 的一段套上保护管,并用卡子将其固定牢固,刷上红白相间的油漆。
3.8 防雷引下线明敷设防雷引下线明敷设应符合下列规定,1. 引下线的垂直允许偏差为2/10000。
2. 引下线必须调直后进行敷设,弯曲处不应小于90o,并不得弯成死角。
3. 引下线除设计有特殊要求者外,镀锌扁钢截面不小于48mm2,镀锌圆钢直径不得小于8mm。
4. 有关断接卡子位置应按设计及规范要求执行。
防雷引下线明敷设工艺引下线如为扁钢,可放在平板上用手锤调直;如为圆钢可将圆钢放开,一端固定在牢固地锚的机具上,另一端固定在绞磨(或倒链)的夹具上进行冷拉直。
5. 将调直的引下线运到安装地点,将引下线用大绳提升到最高点,然后由上而下逐点固定,直至安装断接卡子处。
6. 如需接头或安装断接卡子,则应进行焊接。
焊接后,清除药皮,局部调直,刷防锈漆。
7. 将接地线地面以上二米段,套上保护管,并刷红白油漆。
用镀锌螺栓将断接卡子与接地体连接牢固。
3.9 避雷网安装避雷网安装应符合以下规定:1. 避雷线应平直、牢固,不应有高低起伏和弯曲。
2. 距离建筑物应一致,平直度每2m 检查段允许偏差3/1000,但全长不得超过10mm。
