-300回风大巷贯通测量设计书目录1、井巷贯通工程概述1.1地理位置1.2工程地质及水文地质情况1.3井巷贯通目的、任务及要求2、贯通方案的选定2.1地面控制测量2.2矿井联系测量2.3井下控制测量3、贯通测量方法3.1采用的仪器3.2测量方法及限差4、贯通测量误差预计4.1贯通测量设计平面图4.2贯通相遇点K在水平方向上的误差预计4.3贯通测量相遇点K在高程上的误差预计4.4误差预计所需基本误差参数的确定5、贯通测量成本预计6、贯通测量中存在的问题及采取的措施、1、井巷贯通工程概述1.1地理位置红山铁矿位于河北省迁安市区南东12km,行政区划属迁安市夏官营镇姚官屯村。
矿区处于燕山南麓低山丘陵地区,地势低平,区内最高海拔85.4m,相对高差在 20~40m之间。
东部青龙河距矿区6km,西部滦河距矿区5km。
矿区地理坐标为东经 118°49′15″~118°50′15″,北纬 39°56′45″~39°57′45″。
矿区北部为京秦铁路,距包官营车站仅1.5km,矿区西南2 km处为迁安市~卢龙公路,区内有简易公路与之相通,交通便利。
1.2工程地质及水文地质情况1.2.1地质情况根据钻探揭露,副井、新风井场地内自上而下主要岩土层分布为:上部为第四系耕土、全新统(Q4)冲洪积成因的粉质粘土、中粗砂和上更新统(Q2)残坡积成因的角砾;其下为太古界三屯营组(ArS1)黑云斜长片麻岩、混合岩、混合花岗岩夹斜长角闪岩和伟晶岩脉等。
岩石硬度系数 f=7~12。
1.2.2水文情况(1)第四系含水层(段)0-9.0m第四系饱气带(非含水层):厚度为9.0m,岩性为耕土、粉质粘土、中粗砂、角砾,粉质粘土不透水,中粗砂和角砾透水不含水。
(2)风化基岩裂隙含水层(段)强风化-中风化岩构成风化基岩裂隙含水层(段),深度39.2-98.5m,厚度59.3m。
(3)基岩构造破碎带及构造裂隙含水层(段):①98.50~207.00m 构造裂隙含水层(段),厚度108.50m。
贯通测量方案制定
1、井巷贯通工程概况。
矿区分为主副斜井开采矿,主井用于运输,副井用于行人。
主井洞口为+310水平,副井+330水平。
现拥有+190、+150、+110水平运巷,各系统相互联系。
2、工程任务:要求在1#行人下山井与110-43#之间进行下山轨道贯通。
贯通导线总长度2004M,工程限差要求水平重要方向允许偏差0.5米,竖直方向0.2 米。
3、贯通方案确定:线路(1)1#井下山---1#洞口- (地面)---2#井洞口----2#下山----+110运输大巷---+110-43#运巷,导线总长2004M。
其中地面导线长392.2M,预计测站点数地面8个,井下16。
线路(2)1#+150人行通道----+150运输巷道----2采区150-110通风下山—2采区+110运输大巷--+110-43#运巷,导线长2350M。
预计测站点数井下30个。
线路1由于导线较直,控制点较少,误差预计较小。
线路2导线弯曲,控制点较多,误差预计较大。
故选择线路1进行导线贯通。
4、施工方案:2012年3月15日1#井+150水平往+110-43#进行下山施工。
用激光导向仪进行导向,预计到+110水平进行贯通。
5、贯通后水平重要方向偏差0.45M,竖直方向0.18M。
符合预计误差,符合标准。
6、定期监控记录表(见附页)。
10402采面开切眼与10402回风巷贯通测量设计书一、工程概述10402工作面是仁禾煤矿的第二个炮采工作面,该采面机巷总长420m,风巷长总410m,切眼总长140m,该采面从同一条边起始至贯通点距离约1050m。
该采面机、风巷及切眼由仁禾煤矿101掘进队、102掘进队施工。
为保证该炮采工作面10402切眼与10402回风巷准确贯通,特编制《10402采面开切眼与10402回风巷贯通测量方案设计》。
二、设计依据1、《煤矿测量规程》2、《矿井设计规范》3、矿井实测资料等三、人员及设备设计人:陈光华测量时间:2013年6月14日测量地点:10402工作面测量人员:李佑满、郭云富、袁发权、刘远彬测量误差范围:J2全站仪水平角误差不超过30秒,竖直角不超过1′。
注意事项:为保证测量精度,测量人员固定为4人,分工明确,1人观测仪器,1人记录(记录人员要反复校对前视、后视水平角差值和竖直角差值),前、后视各1人,地面验算1人。
每天测量完毕后,及时整理测量数据,由地面验算人员对测量数据重新验算,确保数据无误,并且要对电池及时充电。
仪器设备:全站仪一台、棱镜一台、三脚架两支、垂球两个四、贯通测量方案(一)井下导线测量测量路线:10402回风巷:以副井B8—3甩已知边,B8D1(甩车道)--专用回风巷--10402风巷--10402切眼(贯穿点H18)。
10402运输巷:以副井B8—3甩已知边,从副井B8—3甩—10402运输巷—10402运输巷切眼开口。
1、井下起始边的检校测量采用LTS-352N防爆全站仪对井下起始边进行检校,在该起始边可靠的前提下,作为导线测量的起始边。
2、井下导线采用LTS-352N防爆全站仪按7″导线精度施测,水平角观测两个测回,边长观测两个测回,并进行往返观测,各种测量数据限差符合技术要求,平差计算导线坐标。
3、选点和设点,井下导线点一般设在巷道的顶板上。
选点时至少两人,在选定的点位上用矿灯或电筒目测,确认通视良好后即可做出标志并用油漆或粉笔写出编号。
12112工作面贯通测量设计书编制日期:2014年09月04日12112工作面贯通测量设计书一,井巷贯通工程概况:李家壕煤矿根据生产实际,为保证矿井正常采煤需要,决定对12112工作面进行准备,设计施工了12112工作面作为下一个接续回采面。
12112工作面回风顺槽(12111辅运顺槽)已经掘进完成,12111主运顺槽和辅运顺槽同时向切眼掘进,12112主运顺槽到位后在切眼与回风顺槽交点处贯通,12112辅运顺槽将作为下一工作面回风顺槽。
本次贯通任务是确保顺槽按照设计精度在贯通处贯通,确保该采面能正常开采。
二,贯通测量方案的选定:接到本次测量任务后,首先对设计图纸进行检查验算,确保设计图准确无误。
本次贯通为同一矿井内的巷道贯通,经过反复研究对比与修改最终确定以下测量方案:1,贯通起始数据:2,井下平面控制测量采用7"导线。
仪器选尼康Nivo2.c型,观测方法为测回法,测回数为2次,导线边长60--200米,半测回限差20",测回间限差12"。
3,井下高程测量采用三角高程观测,倾角指标差限差为15",倾斜距离由全站仪观测3次取平均值,高差往返观测2测回取平均值。
三,贯通测量误差预计: 1, 水平方向的误差预计贯通测量误差预计就是按照所选择的测量方案与测量方法应用最小二乘准则及误差传播定律对贯通精度的一种估算,它是预计贯通实际偏差最大可能出现的偏度,而不是实际大小。
因此误差预计目的是优化测量方案与选择适当的测量方法,做到贯通心中有数。
根据已知导线点位置,导线的布设应该是由7NF02与7NF01作为起始边到7NF05与7NF06终点边的附合导线,贯通前实际为支导线,所以水平方向上的误差就是支导线终点K 在'x 轴方向的误差k x M ' ①如图一所示由导线的测角误差引起K 点在东西方向的误差为: ∑±=2'''y x Rm M ρββ式中:βm --井下导线测角中误差,βm =7;'y R --K 点与各导线点连线在y'轴上的投影长(数值见下表);058.02970333*2062657''=±=βx M m 由于导线点独立观测两次所以:m M x 041.02058.0'=±=β②由导线测边误差引起K 点在东西方向的误差为:∑±=l l x m M 2'2''cosα式中:'α--导线各边与X ’轴间的夹角; l m --全站仪的量边误差。
第一节贯通工程概况回风立井落底在9号煤顶板中,落底标高+339.5m,在标高+417.8m处布置煤仓上口通风巷,长度为25m。
在+417.8m标高以下设两个井底直煤仓,煤仓垂高45m,通过井底联络巷与副井井底车场相连。
自两个井底煤仓上口向东分布布置两条集中运输大巷,一条连接南运输大巷以12°上坡布置。
布置120m后,在上方40m处,与集中运输大巷垂直布置南运输大巷至F3,断层南部与井下巷道贯通。
另一条集中运输大巷以12°坡度向下布置229m后,沿2号煤层向北布置北运输大巷至F3断层南部煤柱处。
副立井见+339m水平后,布置副井井底马头门硐室及井底车场。
副立井井底标高为+311m。
副井底通过井底通风斜巷与井底车场绕道相通,在副井底设有井底水仓。
集中轨道大巷以22°坡度,与集中运输大巷平行向东布置,集中轨道大巷一端与井底车场相连,另一端在210m处向北布置北轨道大巷,沿9号煤布置。
在集中轨道大巷布置344m后,向南布置南轨道大巷,沿水平布置穿过R断层后,与南运输大巷平行,间距30m,沿9号煤布置至井田南部边界。
北回风大巷与北运输大巷平行布置,水平间距为30m。
南运输大巷于20l2年开始施工,竣工后作为全矿回风大巷使用,坡度一20。
,设计长度1Ol4m,由川煤队组织施工,现己施工完8l m,剩余工程量为933m。
南回风大巷于2012年开始施工,竣工前作为竣工后作为全矿回风大巷使用,坡度一20。
,设计长度l0l4m,由川煤队组织施工,现己施工完81 m,剩余工程量为937 m。
根据《规程》规定,两井贯通在贯通面上两中线允许偏差值为500mm,两井贯通巷道在贯通面上两腰线允许偏差为200mm。
第二节贯通要求要求巷道严格按照给定的中、腰线施工,根据巷道用途、测量、规范及总工程师的要求;巷道贯通点相遇外的中线偏差不超过25Omm,巷道贯通点的高差偏差不超过lO0mm。
第三节测设方案与观测方法l、选定测量路:本次贯通导线全长50OO余米。

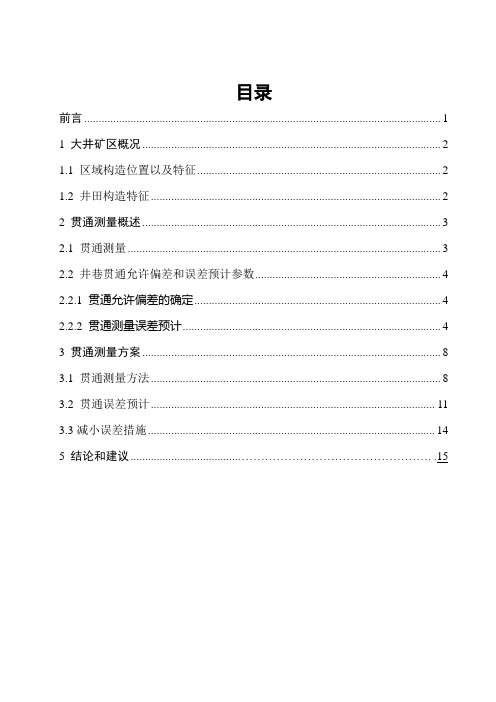

目录前言 (1)1 大井矿区概况 (2)1.1 区域构造位置以及特征 (2)1.2 井田构造特征 (2)2 贯通测量概述 (3)2.1 贯通测量 (3)2.2 井巷贯通允许偏差和误差预计参数 (4)2.2.1 贯通允许偏差的确定 (4)2.2.2 贯通测量误差预计 (4)3 贯通测量方案 (8)3.1 贯通测量方法 (8)3.2 贯通误差预计 (11)3.3减小误差措施 (14)5 结论和建议...................................... …………………………………………. .15前言贯通测量,尤其是大型巷道贯通测量是矿山测量工作的一项重要工作,贯通工程质量的好坏,直接关系到整个矿井的建设、生产和经济效益,为了加快矿井的建设速度、缩短建井周期、保证正常的生产接替和提高矿井产量,经常采用多井口或多头掘进,这样就会出现两井间或井田的长距离巷道贯通测量,所以两井间贯通测量就成为了矿井生产中必不可少的一项工作[4]。
近50年来,随着电子技术、计算机技术、光机技术和通讯技术的发展,测绘仪器制造也得到了长足进展,其高科技产品代表之一就是电子全站仪。
全站仪是当前比较流行,也比较实用的测绘仪器。
应用全站仪与传统的科技手段和地质勘探技术理论相结合,在矿山勘探、设计、开发和生产运营的各个阶段,对矿区地面和地下的空间、资源和环境信息进行采集、存储、处理、显示、利用,将极大地提高资源勘探的效率,降低成本,减少人力物力,使矿区开采更加有效地进行。
国际上矿山测量仪器正向着多功能、小型化、数字化和全自动化方向发展。
目前国内外两井贯通理论比较成熟,两井间贯通必须遵循以下原则:1.在确定测量方案和方法时,应保证贯通所必须得精度,过高和过低得精度要求都是不可取得。
2.对完成得测量和计算工作均要有客观得检查,如:进行不少于两次独立测量;计算由两人分别进行或采取不同得方法,不同计算工具等。
在此,我们做了芦北矿两井贯通测量。
贯通工程测量设计书贯通工程名称____875风井____编制单位:兴文县黄家沟煤矿2011年 7 月一、贯通工程概况+875风井贯通工程是黄家沟煤矿年度掘进生产的重要工程。
该风井的顺利贯通是我矿技改工作顺利进行的重要保证。
此风井贯通导线全长3000米以上,贯通长度400米,方向117°10′00″,坡度5‰,属于大型贯通.贯通施工任务由掘二队完成,预计今年12月份贯通,贯通点坐标号(X=3123504.503,Y=35496469.716,H=802.35).根据风井的用途及矿委的要求,贯通点的水平重要方向偏差不超过500MM,垂直方向偏差不超过300MM.二、贯通测量方案设计根据《煤矿测量规程》要求、参考《煤矿测量手册》将本次贯通设计方案分成贯通地面测量、井下测量〔含联系测量〕二部分〔参见贯通误差预计图〕。
具体方案为:以鑫隆煤矿GPS点DJ点、黄家沟煤矿GPS点LC25点为基准测一组7″级闭合导线至+875风井口。
同样以鑫隆煤矿GPS点DJ点、黄家沟煤矿GPS点LC25点为基准测一组五等闭合水准环线至风井口。
选风井、主井附近一边〔DJ~Ⅲ、LC25~I〕作为本次风井贯通的导线起始边分别向风井井口、800回风平巷,形成独立闭合导线网。
同样以I、Ⅲ作为本次风井贯通的高程起算点分别向风井井口、井底布设,形成独立高程闭合网。
三、技术设计和作业依据(1)《煤矿测量规程》中华人民共和国能源部制定,1989年7月1日开始执行。
(2)《煤矿测量手册》中华统配煤矿总公司生产局组织修订,1990年版。
(3)《工程测量规范》(GB50026-2007),中国有色金属工业协会主编,建设部批准。
2008年5月1日实施。
(4)《中、短程光电测距规范》(GB/T16818-2008),2008年12月1日实施。
第一部分贯通测量井下部分技术要求1、井下平面测量井下平面测量:井下平面测量按7″级闭合导线布设。
以+875风井附近DJ~Ⅲ边作为起始边(施测前全站仪对其进行检校,在可靠的前提下方可作为本次导线的起始边),施测闭合导线起至总回风井底落平点→碛头、LC25~I起沿主井→810回风平巷→碛头。
贯通工程测量设计书贯通工程名称_______ 875风井. ______编制单位:兴文县黄家沟煤矿2011年7月贯通工程概况+875 风井贯通工程是黄家沟煤矿年度掘进生产的重要工程。
该风井的顺利贯通是我矿技改工作顺利进行的重要保证。
此风井贯通导线全长3000米以上,贯通长度400米,方向117° 10’ 00〃,坡度5%。
, 属于大型贯通.贯通施工任务由掘二队完成,预计今年12 月份贯通, 贯通点坐标号(X=3123504.503,Y=35496469.716,H=802.35). 根据风井的用途及矿委的要求,贯通点的水平重要方向偏差不超过500MM垂直方向偏差不超过300MM.二、贯通测量方案设计根据《煤矿测量规程》要求、参考《煤矿测量手册》将本次贯通设计方案分成贯通地面测量、井下测量〔含联系测量〕二部分〔参见贯通误差预计图〕。
具体方案为:以鑫隆煤矿GPS点DJ 点、黄家沟煤矿GPS点LC 25点为基准测一组7〃级闭合导线至+875风井口。
同样以鑫隆煤矿GPS点DJ点、黄家沟煤矿GPS点LC 25点为基准测一组五等闭合水准环线至风井口。
选风井、主井附近一边〔DJ〜皿、LC 25〜I〕作为本次风井贯通的导线起始边分别向风井井口、800回风平巷,形成独立闭合导线网。
同样以I、皿作为本次风井贯通的高程起算点分别向风井井口、井底布设,形成独立高程闭合网。
三、技术设计和作业依据( 1 )《煤矿测量规程》中华人民共和国能源部制定,1989 年7 月1日开始执行。
(2)《煤矿测量手册》中华统配煤矿总公司生产局组织修订, 1990年版。
(3)《工程测量规范》(GB50026-2007)中国有色金属工业协会主编,建设部批准。
2008年5月1日实施。
(4)《中、短程光电测距规范》(GB/T16818-2008), 2008年12月1 日实施。
第一部分贯通测量井下部分技术要求1、井下平面测量井下平面测量:井下平面测量按7〃级闭合导线布设。
贯通测量设计书I 、 井巷贯通工程概况。
工程任务:要求在主副井与风井之间进行北翼轨道石门的贯通。
贯通长度1360.3米,工程限差要求水平重要方向允许偏差0.5米,竖直方向0.2 米。
采区现有两个二等三角点S03 和S09。
II 、贯通测量方案的确定。
1. 在地面采用GPS 单频接收机布设E 级GPS 平面控制网(精度相当于四等导线网,不考虑起算点点位误差),将近井点1,近井点2,近井点3同S03和S09联测。
2. 定向测量。
主副井采用两井定向。
风井采用一井定向,三角形连接法。
主井副井连续独立定向2次,风井独立定向3次。
3. 井下导线测量。
主副井从FUI-2边开始沿巷道测设导线,至掘进点。
风井从BFJ1-'1布设导线经北翼总回风巷→北轨道回风上山→采区岩石集中轨道巷→掘进点K 。
测角量边采用莱卡5”防爆全站仪实施,每条边各复测4次,读数较差不得超过10mm.所有导线边均由不同观测者独立观测两次,取两次观测的角度和距离的平均值做为计算值.4. 地面水准测量.风井与主副井之间的水准测量布设环线水准路线按4等水准的要求施测.5. 导入高程.采用长钢丝法导入高程,在定向投点工作结束后,钢丝上下做好标志,提升到地面后进行丈量.导入高程独立进行两次,互差不能够超过井深的1/8000。
如井下已经有导入高程点,需要再次进行高程导入,导入值和已知值进行比较如果再限差要求范围内也可以取二者的平均值作为井下点的导入高程。
6. 井下高程测量。
每隔300-500米设置一组高程点,在平巷中采用三等水准测量往返测,往返测高差较差不超过R 50±(km )。
斜巷中三角高程测量与导线同时始测,每条导线边两端点往返测高差互差不大于10mm+0.3mm l ⨯l (为导线水平边长,以米为单位),每段三角高程导线的互差不应大于L mm 100±(L 为导线长度,以千米为单位)。
以上高程测量均独立进行两次。
III 、 贯通测量方法1) 地面平面控制采用天宝GPS 单频接收机布设E 级导线施测。
XXXXXXXXX集团XXX煤矿93403综采工作面贯通测量工程设计书编制人:XXX审校:XXXXXX地测公司XXX地测站2020年6月10日设计审批栏目录一、工程概况 ...................................................................................... - 4 -二、测量方案设计............................................................................... - 6 -1、设计点坐标............................................................................... - 6 -2、起算点成果表........................................................................... - 7 -3、施测方案设计........................................................................... - 8 -三、井巷贯通相遇点的误差预计 ..................................................... - 16 -1、误差参数确定......................................................................... - 16 -2、贯通重要方向的选取 ............................................................. - 16 -3、贯通误差预计要素表 (17)4、贯通误差预计......................................................................... - 19 -(1)水平方向的误差预计 (19)(2)竖直方向的误差预计 (19)(3)综合误差预计 (20)5、贯通误差预计平面示意图 ..................................................... - 20 -四、贯彻学习记录............................................................................. - 21 -一、工程概况测量1-1二、测量方案设计1、设计点坐标测量2-12、起算点成果表测量2-23、施测方案设计测量2-3-1三、井巷贯通相遇点的误差预计1、误差参数确定测角中误差mβ=7″测距中误差m l=±(2+2D)㎜=±3″陀螺定向中误差ma02、贯通重要方向的选取为保证综采工作面的宽度上不发生变化,产生偏差,选取切眼方向为贯通重要方向,定为x′轴,垂直于切眼方向即沿顺槽掘进方向定为y′轴,以贯通点K为原点,建立误差预计假定坐标系。
一、测量的步骤:
1、调查了解贯通巷道的实际情况,根据贯通的容许偏差,选择
合理的测量方案与测量方法。
对重要的贯通工程,要编制贯通测量设计书,进行贯通测量误差预计,以验证所选择的测量方位、测量仪器和方法的合理性。
2、依据选定的测量方法和方案进行施测和计算,每一施测和计
算环节,均须有独立可靠的检核,并要将施测得实际测量精度与原设计书中要求的精度进行比较。
3、根据有关数据计算贯通巷道的标定几何要素,并实标定巷道
的中线和腰线。
4、根据掘进巷道的需要,及进延长巷道的中线和腰线,定期进
行检查测量和填图,并按照测量结果及时调整中线腰线,贯通测量导线的最后几个(不少于3个)测站点必须牢固埋设,最后一次校定贯通方向时,两个相向工作面之间的距离不少于50米。
5、巷道贯通后,应立即测量出实际的贯通偏差值,并将两端的
导线连接起来,计算各项闭合差,此外还应对最后一段的中腰线进行调整。
6、重大贯通工程完成后,应对测量工作进行精度分析,写出工
作总结。
二、贯通测量设计书的编制:主要任务是选择合理的测量方案和方法。
1、井巷贯通工程概况:包括井巷贯通工程的目的、任务和要求,
贯通容许偏差值的确定,并附比例尺不小于1:2000的井巷贯通工程图。
2、贯通测量方案的选定。
包括地面控制测量,矿井联系测量及
井下控制测量的方案,并要说明所采有的测量起始数据的情况。
3、贯通测量的方法:包括所用用的仪器,测量方法及其限差的
规定。
4、贯通测量误差的预计:绘制比例尺不小于1:2000的贯通测
量控制点,确定测量误差参数,并进行误差预计。
5、贯通测量中应注意问题和应采取的措施。
