目录(一)总体概述(二)施工部署及现场平面布置(三)施工方法及主要技术措施(四)工程质量保证措施(五)安全生产及文明施工措施(六)施工进度计划及保证措施(七)项目班子组成、资历情况(八)主要施工机具、劳动力使用计划(九)施工环保措施计划(十)冬、雨季施工措施(十一)消防保卫措施附表一: 拟投入本工程的主要施工设备表附表二: 拟配备本工程的试验和检测仪器设备表附表三: 劳动力计划表附表四: 计划开、竣工日期和施工进度网络图附表五: 施工总平面图附表六: 临时用地表(一)总体概述一、工程概况1.招标单位: xxx住房和城乡规划建设局2.工程名称: xxxx污水管网工程项目施工3.工程地址:xxxx, 涉及沿线共14个村4.工程内容及规模:重点建设污水主管网, 并在主要村路口预留污水支管网接口, 建设膜前水管道等, 其中DN500管网6公里, DN315管网1公里, 膜前水DN400支管网0.5公里, 并预留相关检查井建设及相关路面恢复工程等;5.计划工期: xxx日历天;计划开工日期: xxxx计划竣工日期: xxxx6.质量标准: 合格标准7、招标内容: 工程量清单及施工图范围内的全部内容二、编制依据1.依据本工程项目所提供的施工图纸、招标文件及清单内容2.现行的国家及行业规程、规范标准3.本公司的施工能力及项目周边的条件、环境(二)施工部署及现场平面布置一、施工现场部署1.施工部署原则(1)集中力量保质量、保工期, 在人力、物资、机具给该工程以充分保障, 各工序管理工作应相互协助, 指导好现场的施工工作, 搞好各工种的协调配合。
(2)注重倾听业主单位的指示、意见、建议, 并能能够按照业主单位的要求进行贯彻和执行, 以确保工程进度。
(3)本工程施工顺序将遵循“先地下, 后地上, 先土建后安装, 最后绿化。
2.施工工期计划为了尽快的完成本工程的施工, 根据本工程的设计概况, 工程特点, 结合我公司的实际施工能力, 努力做到按招标文件的工期并尽量提前完成本工程。
污水处理厂及配套管网建设项目设计施工总承包(项目名称)投标文件目录第一部分承包人建议书 (1)一、图纸部分 (1)二、设计方案及工程详细说明 (2)2.1 工程概况 (2)2.2 工程总体设计 (2)2.3污水处理厂设计 (9)2.4.主要构筑物及设备配置 (25)2.5 电气设计 (33)2.6.仪表、自控设计 (35)2.7.给排水及消防设施设计 (38)2.8.电气设计方案 (40)2.9.结构设计 (41)2.10运行费用分析 (44)2.11环境保护、安全卫生方案 (45)2.12节能篇 (48)2.13污水管网设计 (52)三、主要设备表 (59)第二部分承包人实施计划 (59)一、介绍与目的 (66)1.1投标文件内容概要和目的 (66)1.2 承诺 (66)二、现场调查 (66)三、EPC项目总体管理方案 (67)3.1方案总述 (67)3.2组织机构 (68)3.3 项目进度管理与控制 (73)3.4 项目质量管理与控制 (77)3.5 项目HSE管理与控制 (84)3.6 项目投资管理与控制 (86)3.7 项目信息、文档管理与控制 (90)四、设计管理 (91)4.1 各阶段设计文件的总体安排 (91)4.2 施工图设计的进度计划控制 (94)4.3施工图的审查主要内容和程序 (96)五、采购管理 (103)5.1 EPC采购工作的总体安排与资源配置 (103)5.2 采购进度计划控制措施 (106)5.3 物资采购管理 (114)5.4 采购过程的质量监督与控制 (115)5.5 EPC采购管理资料管理 (118)5.6项目投资管理与控制 (121)六、工程施工管理 (122)6.1 工程施工进度计划及保证措施 (123)6.2 工程施工质量的监督与控制 (126)6.3 工程施工HSE监督与控制 (147)6.4 施工总平面布置 (212)6.5 分部分项工程施工方案 (214)6.6 重点部位施工措施方法 (229)七、试运行投产保驾方案 (250)7.1 试运行实施方案 (250)7.2 污水处理厂运营维护方案 (262)7.3 排水管网运营维护方案 (314)八、结算和工程验收管理 (331)8.1 结算管理方案 (331)8.2 工程验收管理 (333)第一部分承包人建议书一、图纸部分图纸部分已单独装订成册,详见图纸分册。
合肥盛大雨污水管网、道路技术标书前言我公司十分荣幸地参加合肥三盛颐景园一期雨污水管网、道路工程的投标工作。
我们按照《合肥三盛颐景园一期雨污水管网、道路工程的招标文件》的要求,以“优质、高效”为建设合肥三盛颐景园一期雨污水管网、道路工程的目标编制本工程的施工组织计划。
如果我公司中标将充分利用已施工过的建筑、市政、公路等建设工程的经验,成熟的施工工艺,针对合肥三盛颐景园一期雨污水管网、道路工程的具体特点,采用现代化的管理方法和手段制定切实可行的施工技术措施,精心组织,精心施工,确保工期、质量、信誉、目标的实现。
第一章编制说明我公司根据以下资料,编制了《合肥三盛颐景园一期雨污水管网、道路工程施工组织设计》。
1、《合肥三盛颐景园一期雨污水管网、道路工程施工招标文件》。
2、国家、建设部现行施工及验收规范、操作技术规程和技术经济指标。
3、我方对合肥三盛颐景园一期雨污水管网、道路工程的施工特点分析和我公司的技术装配水平。
4、机械工业第一设计研究院设计的合肥三盛颐景园一期雨污水管网、道路工程施工图。
5、我方对施工现场及其周围环境以及与之相关的数据进行考察和分析。
本《施工组织设计》在编制过程中,难免存在不足之处,我公司愿听取有关部门,各方面专家的意见,最终完善本《施工组织设计》。
第二章工程概况一、工程简介:1、工程名称:合肥三盛颐景园一期雨污水管网、道路工程2、建设地点:合肥三盛颐景园小区3、建设单位:安徽万源房地产开发有限公司4、设计单位:机械工业第一设计研究院二、工程概况1、本工程为小区道路排水工程。
2、道路面结构:小区主道路:素土夯实~200mm碎石道渣~150mm厚C20砼~300mm厚1:2干性水泥砂浆~50cmAC-30沥青混凝土~30cmAC-50沥青混凝土;砼侧石为600*300*120,侧平石混凝土板50*300*600。
小区次道路:素土夯实~150mm碎石道渣~150mm厚C20砼~300mm厚1:2干性水泥砂浆~50cmAC-30沥青混凝土~30cmAC-50沥青混凝土;砼侧石为600*300*120,侧平石混凝土板50*300*600。

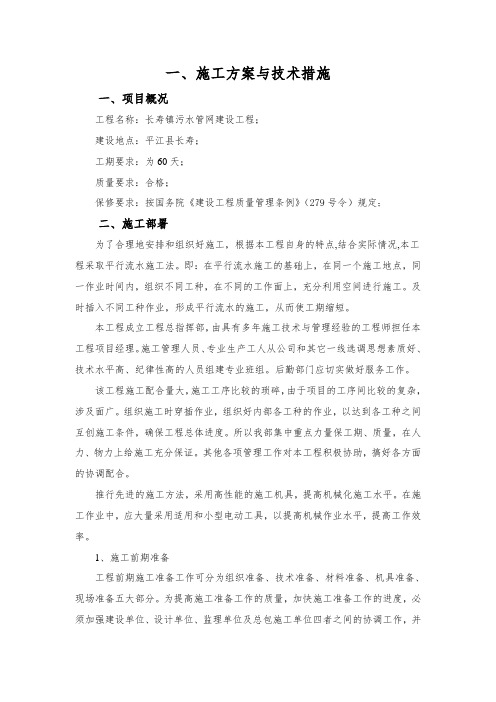

一、施工方案与技术措施一、项目概况工程名称:长寿镇污水管网建设工程;建设地点:平江县长寿;工期要求:为60天;质量要求:合格;保修要求:按国务院《建设工程质量管理条例》(279号令)规定;二、施工部署为了合理地安排和组织好施工,根据本工程自身的特点,结合实际情况,本工程采取平行流水施工法。
即:在平行流水施工的基础上,在同一个施工地点,同一作业时间内,组织不同工种,在不同的工作面上,充分利用空间进行施工。
及时插入不同工种作业,形成平行流水的施工,从而使工期缩短。
本工程成立工程总指挥部,由具有多年施工技术与管理经验的工程师担任本工程项目经理。
施工管理人员、专业生产工人从公司和其它一线选调思想素质好、技术水平高、纪律性高的人员组建专业班组。
后勤部门应切实做好服务工作。
该工程施工配合量大,施工工序比较的琐碎,由于项目的工序间比较的复杂,涉及面广。
组织施工时穿插作业,组织好内部各工种的作业,以达到各工种之间互创施工条件,确保工程总体进度。
所以我部集中重点力量保工期、质量,在人力、物力上给施工充分保证。
其他各项管理工作对本工程积极协助,搞好各方面的协调配合。
推行先进的施工方法,采用高性能的施工机具,提高机械化施工水平。
在施工作业中,应大量采用适用和小型电动工具,以提高机械作业水平,提高工作效率。
1、施工前期准备工程前期施工准备工作可分为组织准备、技术准备、材料准备、机具准备、现场准备五大部分。
为提高施工准备工作的质量,加快施工准备工作的进度,必须加强建设单位、设计单位、监理单位及总包施工单位四者之间的协调工作,并要做到统一步调,共同做好施工准备工作。
建立健全施工准备工作责任制,按计划将责任落实到有关部门甚至个人,同时明确各级技术负责人在施工准备工作中所负的责任,各级技术负责人应是各阶段施工准备工作的负责人,负责审查施工准备工作计划和施工组织计划,督促检查各分项施工准备工作的实施,及时总结经验和教训。
建立施工准备工作检查制度,使施工准备工作有组织、有计划、有分工地进行,检查的目的在于督促和发现薄弱环节,不断改进工作。
正本天津专用汽车产业园雨污分流改造工程项目项目天津专用汽车产业园雨污分流改造工程项目标段投标文件技术标部分招标备案号:标段号:投标人:(盖公章)法定代表人或被授权委托人:(签字或盖章)日期:目录目录 (1)第一章综合说明 (9)第一节编制说明 (9)一、编制依据 (9)二、编制原则 (9)第二节项目工程概况 (11)一、工程概况 (11)二、施工部署指导思想 (11)三、施工总体部署原则 (12)四、施工总进度计划 (12)第三节工程目标 (13)第二章施工平面布置和临时设施布置 (14)第一节总平面布置 (14)第二节施工现场临时设施及临建布置 (14)第三章劳动力计划 (17)第一节拟投入本工程的劳动力计划 (17)一、项目施工组织管理机构 (17)二、技术管理人员配备 (20)三、工种劳动力队伍配备 (21)第二节劳动力计划保证措施 (21)一、进行劳动力选择时应考虑因素 (21)二、保证劳动力及时供应措施 (22)第四章工程施工进度计划 (24)第一节工期目标 (24)第二节施工进度计划 (24)一、工期计划 (25)二、施工总进度安排 (25)第五章工期保证措施 (26)第一节进度计划完成措施 (26)一、进度计划分析 (26)二、施工进度计划管理 (26)第二节各项资源保证工期计划 (26)一、技术力量投入计划 (26)二、劳动力投入计划 (27)三、工期保障措施 (28)四、确保工期的夜间施工保障措施 (36)第三节施工进度计划管理保证措施 (39)一、组织保障措施 (39)二、技术保证措施 (41)第六章机械设备投入计划 (46)第一节主要机械设备组织计划 (46)第二节机械设备投入保证措施 (48)一、机械管理人员和操作人员的保证措施 (48)二、机械使用计划 (49)三、机械进场检验 (49)四、机械的保养和维修 (49)第七章主要工程施工方案和质量保证措施 (51)第一节测量工程施工方案及措施 (51)一、排水管道测量 (51)二、道路测量 (52)第二节路面拆除工程 (54)第三节二灰碎石基层施工方案 (55)一、施工技术方案 (56)二、工期保证体系及保证措施 (57)三、质量管理体系及保证措施 (59)四、安全管理体系及保证措施 (65)五、环境保护体系及保证措施 (67)六、文明施工体系及保证措施 (69)七、项目风险预测与预防,事故应急预案 (73)第四节玻纤格栅施工方案及措施 (80)一、水泥稳定基层裂缝的成因及危害 (80)二、减少或防止路面出现病害的措施 (81)三、材料介绍 (81)四、施工工艺 (85)第五节混凝土管道施工方案及措施 (88)一、技术方案 (88)二、工程质量目标 (88)三、施工方案 (88)四、基础施工 (92)五、管道安装 (93)六、施工工期安排及保证措施 (97)七现场组织机构及施工质量保证体系 (98)八、工程质量保证措施 (102)九施工安全保证措施及应急预案 (108)十环境保护、文明施工措施 (112)第六节 PE管道施工方案及措施 (116)一、管道的装卸、运输及现场检验 (116)二、管线沟槽开挖 (117)三、管道安装与施工 (119)四、PE管道安装质量保证措施 (124)五、PE管道安装安全措施 (127)六、雨季施工措施 (128)第七节混凝土路面施工方案 (130)一、路基工程 (130)二、路基填方施工 (131)三、特殊地区路基处理 (132)四、路面工程 (137)五、质量保证措施 (142)第八节沥青混凝土路面施工方案及措施 (144)一、施工方案 (144)二、质量保证措施 (169)第八章采用的新技术、新工艺、专利技术 (171)一、新工艺、新技术、新材料的应用 (171)二、新技术应用 (171)三、新工艺应用 (171)四、新材料采用 (172)五、新生设备运用 (172)六、推广采用新技术、新材料、新工艺,组织好施工生产172 第九章材料质量保证措施 (174)一、材料组织管理 (174)二、加强材料检查验收,严把材料质量关 (175)三、合理组织材料供应 (176)四、合理地组织材料使用 (176)第十章各工序的协调措施 (177)第一节各工序协调措施 (177)第二节与参见各单位的协调措施 (179)一、组织协调制度 (180)二、组织的协调措施 (182)第十一章安全保证措施 (188)第一节安全管理体系 (188)第二节安全技术措施 (188)第三节安全生产具体要求 (190)第四节施工现场安全用电 (190)一、安全用电技术管理 (191)二、安全用电技术要求 (192)第五节现场消防保卫措施 (197)一、现场消防措施 (197)二、治安保卫措施 (201)第六节安全应急预案 (203)一、救援准备 (203)二、物资准备 (205)三、应急救援响应及演练 (206)四、应急救援措施 (207)五、火灾急救 (208)六、坍塌急救 (209)七、高空坠落急救 (210)八、机械伤人的急救 (211)九、工地发生打架、斗殴、偷盗等事件应急处理 (212)十、传染病的预防与控制 (212)十一、食物中毒急救 (212)十二、煤气中毒急救 (213)十三、重大环境污染事故应急处理与救援 (213)十四、防雨、防台风应急处理与救援 (214)第十二章雨季施工、夜间施工组织措施 (216)第一节雨季施工方案 (216)一、雨季施工准备工作 (216)二、雨季施工技术措施 (217)三、雨季施工原则 (220)四、雨季施工注意事项 (220)第二节夜间施工方案 (221)一、夜间施工方案 (221)二、夜间施工临电安全措施 (222)三、各工种夜间主要施工安全交底: (223)四、夜间施工质量安全保证措施 (224)第十三章文明施工保证措施 (226)第一节文明施工目标 (226)第二节现场管理原则 (226)第三节文明施工保证措施 (227)一、现场环境管理 (227)二、现场材料堆放和道路排水管理 (227)三、分工标志管理 (228)四、现场防火管理 (228)五、文明运输及外部协调管理 (228)六、临时设备及生活环境管理 (228)七、民工及宿舍文明管理 (228)八、现场文明施工管理 (229)第四节现场医疗站和急救措施 (230)第五节传染病的预防与控制 (231)第十四章施工现场环境保护措施 (233)第一节环境保护管理体系 (233)第二节施工环境保护的技术措施 (233)第三节施工环境保护措施 (234)第四节现场管理原则 (237)第五节扬尘整治管理机构及运行程序 (238)第六节扬尘整治控制措施 (239)第七节环境保护控制措施 (242)一、环保管理体系 (242)二、现场总平面管理 (243)三、“扬尘整治”技术保障措施 (243)四、减少噪音扰民控制措施 (245)五、其他环保措施 (245)第十五章施工现场、周围建筑、设施和管线保证措施 (248)第一节地上地下管线的保护 (248)一、地下管线保护措施 (248)二、地上设施、周围建筑物保护措施 (250)三、管道悬吊保护技术要点 (252)第二节现场维护措施 (253)一、施工现场保卫措施 (253)二、施工现场道路维护 (253)三、地下管线敷设时对周围建筑物的保护措施 (254)四、施工现场的临电维护 (254)五、施工现场消防维护 (254)六、施工现场安全维护 (255)第十六章工程交验后服务措施 (257)一、成品保护 (257)二、工程保修承诺 (258)三、施工过程中为建设单位提供服务 (260)附件1:劳动力计划表 (264)附件2:计划开、竣工日期和施工进度图 (265)附件3:临时用地表 (267)附件4:拟投入的主要施工机械设备表 (268)附件5:总平面布置图 (270)第一章综合说明第一节编制说明一、编制依据(一)天津专用汽车产业园雨污分流改造工程项目招标文件;(二)现场实际勘察(三)施工技术、环保、安全质量验收规范、标准、法规文件。
污水管网工程技术标(施工方案)目录一、施工方案二、施工进度计划及保证措施三、平面布臵四、保证质量措施五、保证安全措施六、文明施工现场措施七、劳动力安排计划八、主要材料、构件使用计划九、主要机具使用安排一、 施工方案1、编制依据1.1 ********污水管网工程施工招标文件。
1.2 *********工程施工图设计。
1.3 中华人民共和国国家标准《给水排水管道工程及验收规范》GB50268-97。
1.4 中华人民共和国行业标准《市政排水管渠工程质量检验评定标准》CJJ-90。
1.5 中华人民共和国建设部《市政工程技术资料管理规定》建城(1994)469号。
1.6 中华人民共和国:《给排水构筑物施工及经验收规范》(GBJ141-90)。
1.7 中华人民共和国行业标准《城市测量规范》GJJ8-99建城(1994)。
2、编编制制原原则则⑴、遵循招标文件条款的原则,在编制施工组织设计文字说明及附图表中,严格按照招标文件的规定做到统一标准,规范编制。
⑵、遵循设计文件和规范投标的原则,在编写主要项目施工方法中严格按照设计要求,执行现行施工规范和验收标准,正确组织施工,确保工程的质量、进度。
⑶、实事求是,一切从实际出发的原则,在制定施工方案中,根据自身施工能力,施工经验,技术水平,坚持科学组织,合理安排,均衡生产,平行作业,尽量平衡施工高峰,确保高速度、高质量、高效完成本项目的施工任务。
⑷、坚持施工全过程严格管理的原则,在工序施工中,严格执行监理工程师指令,尊重监理意见,严格管理。
⑸、坚持积极推广应用“四新”成果的原则,在各项工序施工中,对于能够提高或保证工程施工质量,施工进度以及降低工程成本的新技术、新设备、新工艺、新材料积极采用,发挥科技在工程施工中的先导作用。
⑹、坚持专业化作业与综合化管理相结合的原则,在施工组织方面,以专业作业队为基本作业形式,充分发挥专业人员和专用设备的优势,同时采取综合管理手段,合理调配,以达到整体优化的目的。
排水污水管道外网工程技术标(300页)施工组织设计(围标之二)目录目录 (1)第一章综合说明 (9)第一节编制说明 (9)一、编制依据 (9)二、编制原则 (9)第二节项目工程概况 (11)一、工程概况 (11)二、施工部署指导思想 (11)三、施工总体部署原则 (12)四、施工总进度计划 (12)第三节工程目标 (13)第二章施工平面布置和临时设施布置 (14)第一节总平面布置 (14)第二节施工现场临时设施及临建布置 (14)第三章劳动力计划 (17)第一节拟投入本工程的劳动力计划 (17)一、项目施工组织管理机构 (17)二、技术管理人员配备 (20)三、工种劳动力队伍配备 (21)第二节劳动力计划保证措施 (21)一、进行劳动力的选择时应考虑因素 (21)二、保证劳动力及时供应的措施 (22)第四章工程施工进度计划 (24)第一节工期目标 (24)第二节施工进度计划 (24)一、工期计划 (25)二、施工总进度安排 (25)第五章工期保证措施 (26)第一节进度计划完成措施 (26)一、进度计划分析 (26)二、施工进度计划管理 (26)第二节各项资源保证工期计划 (26)一、技术力量投入计划 (26)二、劳动力投入计划 (27)三、工期保障措施 (28)四、确保工期的夜间施工保障措施 (36)第三节施工进度计划管理保证措施 (39)一、组织保障措施 (39)二、技术保证措施 (41)第六章机械设备投入计划 (46)第一节主要机械设备组织计划 (46)第二节机械设备投入保证措施 (48)一、机械管理人员和操作人员的保证措施 (48)二、机械使用计划 (49)三、机械进场检验 (49)四、机械的保养和维修 (49)第七章主要工程施工方案和质量保证措施 (51)第一节测量工程施工方案及措施 (51)一、排水管道测量 (51)二、道路测量 (52)第二节路面拆除工程 (54)第三节二灰碎石基层施工方案 (55)一、施工技术方案 (56)二、工期保证体系及保证措施 (57)三、质量管理体系及保证措施 (59)四、安全管理体系及保证措施 (65)五、环境保护体系及保证措施 (67)六、文明施工体系及保证措施 (69)七、项目风险预测与预防,事故应急预案 (73)第四节玻纤格栅施工方案及措施 (80)一、水泥稳定基层裂缝的成因及危害 (80)二、减少或防止路面出现病害的措施 (81)三、材料介绍 (81)四、施工工艺 (85)第五节混凝土管道施工方案及措施 (88)一、技术方案 (88)二、工程质量目标 (88)三、施工方案 (88)四、基础施工 (92)五、管道安装 (93)六、施工工期安排及保证措施 (97)七现场组织机构及施工质量保证体系 (98)八、工程质量保证措施 (102)九施工安全保证措施及应急预案 (108)十环境保护、文明施工措施 (112)第六节 PE管道施工方案及措施 (116)一、管道的装卸、运输及现场检验 (116)二、管线沟槽开挖 (117)三、管道安装与施工 (119)四、PE管道安装质量保证措施 (124)五、PE管道安装安全措施 (127)六、雨季施工措施 (128)第七节混凝土路面施工方案 (130)一、路基工程 (130)二、路基填方施工 (131)三、特殊地区路基处理 (132)四、路面工程 (137)五、质量保证措施 (142)第八节沥青混凝土路面施工方案及措施 (144)一、施工方案 (144)二、质量保证措施 (169)第八章采用的新技术、新工艺、专利技术 (171)一、新工艺、新技术、新材料的应用 (171)二、新技术应用 (171)三、新工艺应用 (171)四、新材料采用 (172)五、新生设备运用 (172)六、推广采用新技术、新材料、新工艺,组织好施工生产172 第九章材料质量保证措施 (174)一、材料组织管理 (174)二、加强材料检查验收,严把材料质量关 (175)三、合理组织材料供应 (176)四、合理地组织材料使用 (176)第十章各工序的协调措施 (177)第一节各工序协调措施 (177)第二节与参见各单位的协调措施 (179)一、组织协调制度 (180)二、组织的协调措施 (182)第十一章安全保证措施 (188)第一节安全管理体系 (188)第二节安全技术措施 (188)第三节安全生产具体要求 (190)第四节施工现场安全用电 (190)一、安全用电技术管理 (191)二、安全用电技术要求 (192)第五节现场消防保卫措施 (197)一、现场消防措施 (197)二、治安保卫措施 (201)第六节安全应急预案 (203)一、救援准备 (203)二、物资准备 (205)三、应急救援响应及演练 (206)四、应急救援措施 (207)五、火灾急救 (208)六、坍塌急救 (209)七、高空坠落急救 (210)八、机械伤人的急救 (211)九、工地发生打架、斗殴、偷盗等事件应急处理 (212)十、传染病的预防与控制 (212)十一、食物中毒急救 (212)十二、煤气中毒急救 (213)十三、重大环境污染事故应急处理与救援 (213)十四、防雨、防台风应急处理与救援 (214)第十二章雨季施工、夜间施工组织措施 (216)第一节雨季施工方案 (216)一、雨季施工准备工作 (216)二、雨季施工技术措施 (217)三、雨季施工原则 (220)四、雨季施工注意事项 (220)第二节夜间施工方案 (221)一、夜间施工方案 (221)二、夜间施工临电安全措施 (222)三、各工种夜间主要施工安全交底: (223)四、夜间施工质量安全保证措施 (224)第十三章文明施工保证措施 (226)第一节文明施工目标 (226)第二节现场管理原则 (226)第三节文明施工保证措施 (227)一、现场环境管理 (227)二、现场材料堆放和道路排水管理 (227)三、分工标志管理 (228)四、现场防火管理 (228)五、文明运输及外部协调管理 (228)六、临时设备及生活环境管理 (228)七、民工及宿舍文明管理 (228)八、现场文明施工管理 (229)第四节现场医疗站和急救措施 (230)第五节传染病的预防与控制 (231)第十四章施工现场环境保护措施 (233)第一节环境保护管理体系 (233)第二节施工环境保护的技术措施 (233)第三节施工环境保护措施 (234)第四节现场管理原则 (237)第五节扬尘整治管理机构及运行程序 (238)第六节扬尘整治控制措施 (239)第七节环境保护控制措施 (242)一、环保管理体系 (242)二、现场总平面管理 (243)三、“扬尘整治”技术保障措施 (243)四、减少噪音扰民控制措施 (245)五、其他环保措施 (245)第十五章施工现场、周围建筑、设施和管线保证措施 (248)第一节地上地下管线的保护 (248)一、地下管线保护措施 (248)二、地上设施、周围建筑物保护措施 (250)三、管道悬吊保护技术要点 (252)第二节现场维护措施 (253)一、施工现场保卫措施 (253)二、施工现场道路维护 (253)三、地下管线敷设时对周围建筑物的保护措施 (254)四、施工现场的临电维护 (254)五、施工现场消防维护 (254)六、施工现场安全维护 (255)第十六章工程交验后服务措施 (257)一、成品保护 (257)二、工程保修承诺 (258)三、施工过程中为建设单位提供服务 (260)附件1:劳动力计划表 (264)附件2:计划开、竣工日期和施工进度图 (265)附件3:临时用地表 (267)附件4:拟投入的主要施工机械设备表 (268)附件5:总平面布置图 (270)第一章综合说明第一节编制说明一、编制依据(一)天津专用汽车产业园雨污分流改造工程项目招标文件;(二)现场实际勘察(三)施工技术、环保、安全质量验收规范、标准、法规文件。
最新市政道路污水管道维修工程施工组织设计方案(技术标)目录(一)编制依据 (3)(二)工程概况 (5)(三)主要工程施工方法和技术措施 (26)(四)项目组织机构 (34)(五)质量保证体系和保证措施 (36)(六)施工总进度计划 (47)(七)确保工期的技术组织措施 (55)(八)主要机具、设备和劳动力的配置 (58)(九)安全保证体系和保证措施 (70)(十)施工部署和文明工地措施 (77)(十一)保修服务措施 (79)一、编制依据⑴**广场商业管理有限公司解放路分公司提供的《东三路排水管道维修计划、施工方案及图纸。
⑵国家现行有关安全生产法规、建筑安装工人安全技术操作规程;⑶省、市有关文明施工的相关规定;⑷建设单位对本工程的要求及施工现场的具体条件;⑸类似工程的施工管理经验;⑹国家现行的规范、技术质量评定标准:a.《给水排水设计手册》b.《城市工程管线综合规划规范》GB50289-98c.《城市排水工程规划规范》GB50318-2000d.《给水排水制图标准》GB/T 50106-2001e.《室外给水设计规范》GB50013-2006f.《室外排水设计规范》GB50014-2006g.《室外给水管道附属构筑物》GB50S502-2005h.《给水排水工程管道结构设计规范》GB/50332-2002i.《给水排水工程构筑物结构设计规范》GB50069-2002j.《给水排水管道工程施工及验收规范》GB50268-2008k.《给水排水构筑物工程施工及验收规范》GB50141-2008l.《埋地塑料排水管道施工》04S520m.《湿陷性黄土地区排水检查井》04S531n.《井盖及爬梯》97S501-1o.《建筑给水排水设计规范》GBJ50015-2003P.《供配电系统设计》GB50052-2009q.《建筑照明设计标准》GB50034-2004S. 《建筑电气安装工程图集》JD5-152二、工程概况2.1 工程简介2.2 工程概况本工程为**民乐园**广场管道维修工程,项目位于**市民乐园东三路、《尚俭路与解放路》段,,建筑功能主要为大型综合商业,建。
一、对招标文件的确认意见,投标诚意及投标书编制的有关说明1、对招标文件的确认意见、投标诚意忠心感谢乐清市污水处理厂工程建设指挥部的大力支持和关心,能给予我们提供乐清市污水收集管网工程北白象3#污水泵站至污水处理厂污水管网工程施工的投标机遇,参与项目的公平竞争而倍感荣幸。
根据本工程招标人对投标人的资质要求,我们完全接受投标文件的要求。
我们将以自己的综合实力和科学的管理水平,建立以创优为目标的质量管理体系和保证措施,始终坚持人性化的理念、个性化的管理特色,实力赢得信赖,信誉获得尊重,以新的发展思路,新的工作举措,取得新的成功,实现可持续发展的战略目标.该工程若一举中标,这是我们的迫切愿望,能为业主提供优质的产品,满意的服务,真诚的合作,是我们一贯追求的目标,不论工程大小,投资规模多少,不论工程难易度,工期长短,风险和机遇共存,竞争是市场经济的必然,我们将始终如一地抓住良好契机,以百倍的信心,希望能实现我们的愿望,坚持以-——务实、创新、高效、奋进的创业精神;--—管理创一流,质量创精品,服务守信誉的质量精神;——-尊重业主、尊重设计、尊重监理的服务态度;我们全体员工本着“质量第一,争创一流”的宗旨,与时俱进,倾情力作,在施工不断发展的潮流中,不断挑战自己,圆满自我,出色地完成该项施工任务,为乐清市人民做出新贡献,为乐清城市建设添砖加瓦,为企业争取新的荣誉。
2、投标书的编制说明感谢各位专家的辛勤劳动。
你们对本标书的任何意见和建议,都有益于我公司的技术进步和发展,我们都视之为对我公司的帮助和鞭策.我公司十分珍惜和重视本次投标机会,并专门组织了投标小组,尤其安排了拥有类似工程施工技术的管理人员一并加入这次投标小组中。
他们熟悉本工程的施工特点、地方法规政策,力图使本技术标符合实际情况,具有较强的技术可行性和实践可靠性,努力体现我公司长期在污水管网工程领域施工中的技术优势.一旦我单位有幸中标,我公司将组织强有力的项目管理部迅速进入施工现场,按照ISO9001-2000版质量保证体系、ISO14001环境保护体系和GB/TB28001职业健康安全管理体系,以施工组织设计为先导,合理组织生产作业,确保本工程如期完工并交付使用。
目录目录 (I)第一章编制说明 (1)一编制依据 (1)二工程概况 (1)三工程注意事项 (2)四招标文件响应性 (2)第二章施工准备 (4)一施工现场准备 (4)二技术准备 (4)三劳动力准备 (4)四材料准备 (5)五机械设备准备 (5)六质量检验仪器的配备 (5)第三章施工总体布置 (6)一施工总体安排 (6)(一)施工现场布置 (6)(二)施工进度安排 (6)二施工用电安排 (6)三施工用水安排 (7)(一)给水 (7)(二)排水 (7)四施工消防安排 (7)五现场用电维护 (7)六现场仓储措施 (8)七现场运输设备 (8)八现场巡视维护 (8)第四章分部分项工程施工方法 (9)一测量放线 (9)(一)总体测量工作程序 (9)(二)原测量控制网(点)的复测 (9)(三)控制系统的建立 (9)(四)水准测量 (9)(五)仪器的检测和控制网的复核 (9)(六)施工测量保证措施 (10)二沟槽开挖 (10)(一)测量放样 (10)(二)沟槽开挖 (10)(三)沟槽支撑 (12)(四)沟槽保护 (12)三管道安装 (13)(一)材料要求 (13)(二)布管 (13)(三)下管 (13)(四)安装 (14)(五)接口 (14)(六)检查井砌筑 (14)(七)管道基础及管侧混凝土浇筑 (16)(八)闭水试验 (17)(九)拆撑 (17)四拖拉管施工 (18)五道路破除与修复 (25)(一)路基基层施工 (25)(二)水泥石屑稳定基层施工工艺 (25)(三)混凝土路面层 (26)第五章特殊季节施工措施 (29)一雨季施工管理目标 (29)二雨季施工准备工作 (29)三雨季施工管理 (29)四冬季施工措施 (30)五已有设施、管线的加固、保护等施工措施 (31)第六章施工总进度计划及工期保证措施 (33)一施工总体进度计划 (33)(一)施工总进度计划编制的指导思想 (33)(二)施工总进度安排 (33)二工期保证措施 (34)(一)组织措施 (34)(二)管理措施 (34)(三)技术措施 (34)(四)材料供应措施 (35)第七章劳动力及材料供应计划 (36)一劳动力投入计划 (36)(一)项目管理人员配备计划 (36)(二)施工班组及劳动力安排 (36)(三)劳动力配备及保证措施 (36)二主要材料供应计划 (36)(一)材料供应计划 (36)(二)原材料的质量控制 (37)(三)材料采购保管措施 (37)(四)保证材料进场措施 (37)第八章工程质量保证措施 (38)一施工质量目标 (38)二工程质量管理保证措施 (38)三工程质量技术保证措施 (38)四质量检查和检测手段 (39)五材料、设备施工质量保证措施 (39)(一)原材料进场措施 (39)(二)设备质量控制 (40)第九章安全文明施工及环保措施 (41)一安全施工保证措施 (41)(一)安全保证体系 (41)(二)安全及消防实施措施 (41)(三)安全生产保证措施 (41)二文明施工保证措施 (42)(一)文明施工目标计划 (42)(二)总平面管理 (42)(三)重点部位的要求 (42)三环境保护措施 (42)(一)环境保护体系 (42)(二)建筑垃圾运输规定 (42)第十章主要施工机械设备配备及布置 (45)一主要施工机械设备的配备 (45)二主要施工机械设备的布置 (45)(一)机械设备的布置 (45)(二)机械设备的管理 (45)(三)小机械的管理 (45)三机械设备保证措施 (45)附表一拟投入本工程的主要施工机械设备表 (47)附表二拟配备本招标项目的试验和检测仪器设备表 (48)附表三劳动力计划表 (49)附表四计划开、竣工日期和施工进度网络图 (50)附表五施工总平面图 (50)附表六临时用地表 (51)附表七项目管理机构配备情况表.................... 错误!未定义书签。
污水管网抢修工程技术标上海海洋大学行政楼南侧污水管道抢修修复工程编号:修2014028技术标投标单位:方元建设集团股份有限公司日期:2014年4月10日目录第一章编制说明 (4)第二章工程概述 (6)第三章总体目标及总部署 (8)第四章项目部组织机构及人员配置 (10)第五章主要施工机械设备配置 (10)第六章施工技术方案 (14)第七章劳动力和材料供应计划 (25)第八章确保工程质量的技术组织措施 (29)第九章确保安全施工的技术组织措施 (39)第十章确保文明施工的组织保证措施 (46)第十一章确保工期的技术组织措施 (48)第十二章冬、雨季节施工安排及措施 (51)第十三章服务承诺 (53)第一章编制说明1.1编制原则遵守招标文件条款的原则:在编制施工组织文字说明及附表中,按照招标文件的要求,严格贯彻招标文件的精神要求编制。
遵守业主、原设计图纸、文件和规范进行编制的原则:编制施工组织设计的过程中,严格遵守业主及现行施工规范和质量检验标准,遵守原设计图纸的要求。
坚持实事求是,一切从实际出发的原则:施工组织设计的编制,一切从本公司现有的实际施工能力、经济实力、技术水平出发,坚持科学组织,合理安排,均衡施工,确保高速度、高质量、安全、文明地完成工程项目建设。
坚持方案编制结合工程实际的原则:本技术标的编制,一切建立在对工程周边地下管线、建筑、道路详细调查研究、对原工程设计图纸及设计要求仔细学习理解、对招标文件深刻理解的基础上,做到方案编制切合工程实际、有针对性、有目的性。
一切从保障工程高速、优质、安全地完成,保证周边建(构)筑物、地面道路安全,保护环境的角度出发编制本工程技术标书的原则。
坚持积极推广“四新”成果的原则:在各工序的施工中,对于能够提高工程质量、进度、降低成本的新技术、新工艺、新材料、新设备,积极地采用推广,提高工程施工的科技含量。
坚持专业化作业和综合管理相结合的原则:施工组织方面,发挥专业施工队伍的优势,同时采用综合管理手段,合理调配,达到整体优化,保证工程施工进度、质量、安全目标全面实现的目的。
1.2编制依据1.2.1上海海洋大学对行政楼南侧污水管道抢修修复工程进行招标的招标文件。
1.2.2国家现行的技术政策、标准、施工验收规范、工艺操作规程。
1.2.3公司《质量手册》、《程序文件》、《作业指导书》及各种规章制度。
1.3编制说明我公司十分珍惜能参加该工程的投标机会。
在技术标书的编制过程中,我公司成立了技术标编写小组,确保本技术标编制符合工程特点及实际情况、符合招标文件的各项要求。
我公司组织参与编标的技术人员认真学习了本工程的招标文件等资料,深刻领会了业主对于本工程的各项要求。
编制人员在吸取了我公司承建的多项市政工程、尤其是与本工程相似的施工经验及公司本身拥有的丰厚施工能力,按照招标文件及图纸答疑的具体要求,做到技术标编制有针对性、目的性、实际可操作性。
一旦有幸中标,我公司必将全力以赴,成立由参与过多项市政工程施工的管理人员组成的项目管理班子,充分发挥我公司管道施工的技术优势、管理优势及强大的机械施工能力,贯彻和实施本技术标中所承诺的各项技术措施、质量保证措施、安全保证措施、环境、文物保护措施和文明施工措施,实现本工程的工期、质量、安全、文明施工及社会信誉的预期目标效果。
第二章工程概述2.1工程简介建设单位:上海海洋大学工程名称:行政楼南侧污水管道抢修修复工程(修2014028)建设地点:上海市浦东新区沪城环路999号行政楼东南侧和西南侧(共两个抢修点)。
工程内容:污水管堵塞(原因不明)抢修修复等。
承包方式:包工,包料,包辅材,包工期,包质量,包安全,包文明施工。
该工程污水管道为DN300、需修复部位长约50米,因管道使用已久,管壁及管接口已有多处出现了漏点,并且管内存积有大量的淤泥,造成管道堵塞,管道已无法满足正常的运行要求。
2.2施工场地施工场地由业主提供,主要用于与工程有关的生产生活临时设施,包括临时办公室、仓库、停车场、材料堆场及附属设施、施工准备用地等。
施工现场的防火及环境卫生等满足国家和当地有关部门规定的要求。
施工现场如发现有古生物、考古或有历史价值的任何物品时,我方即立即暂停工程并通知业主,待业主发出指示,批准工程继续进行,方可继续施工。
工程完工后,及时拆除一切为完成本工程而建造的临时设施及地基,并负责恢复毁掉的道路、树木和绿化。
2.3规范、法律、法规本工程所涉及的主要法律、法规、规范标准如下:◆中华人民共和国消防法◆《给水排水管道工程施工及验收规范》(GB50268-97)◆《给水排水构筑物施工及验收规范》(GBJ141-90)◆《建筑地基基础工程施工质量验收规范》(GB50202-2002)◆《砌体工程施工质量验收规范》(GB50203-2002)◆《建筑施工安全检查标准》(JGJ59-99)◆《建筑工程施工质量验收统一标准》(GB50300-2001)◆《混凝土结构工程施工质量验收规范》(GB50204-2002)◆《建设工程项目管理规范》(GBT50326-2001)第三章总体目标及总部署3.1总体目标3.1.1质量目标:满足合同要求的合格工程。
3.1.2工期目标:现场占用日期:2014年5月;预计竣工日期:2014年5月31日。
总工期:约30日历天。
3.1.3安全目标:杜绝伤亡事故及重大安全、交通、火灾事故。
3.1.4文明施工目标:文明工地。
3.1.5环境保护目标:严格执行国家、省、市环境保护标准及要求,控制噪声及建筑垃圾、污水排放,减少噪声和环境污染,确保施工期间不扰民,并为学校师生提供便利交通条件。
3.1.6服务目标:在施工过程中,认真协调各方关系,接受业主、质量监督等部门的监督管理。
3.2总体布署按项目施工法及ISO9001国际标准质量体系文件要求,成立项目经理部,建立以项目经理为核心的施工管理体系,对工程进行组织、管理、协调和控制,以保障各项管理目标的最终实现。
该项目总体部署拟采用分段施工、分段试水、分段回填,尽量做到分段开挖,及时施工、及时试水、及时回填。
计划在本工程施工中,计划采用微机管理,对工程进行系统控制,投入精良设备,使用先进的工艺技术,以速度求效益,以质量求生存,采取总体网络和分段控制相结合,施工部署如下:3.2.1进度计划本工程总体工期控制在30天以内,分段控制,合理流水作业,确保工期目标的最终实现。
3.2.2设备配置主要设备采用1台挖掘机和5辆装载车,能满足本工程施工需要。
除砂石基础人工拌料外,其余施工均达到机械化。
3.2.3质量策划对工程质量目标的实现进行周密的策划,编制详细的《质量计划》,在施工中严格执行《质量计划》的各项内容,保证各个质量实施环节都达到相应的质量目标,确保工程总体质量达到要求。
3.3施工组织、管理方案根据该工程特点,确定施工的组织、管理方案如下:1)全盘组织、统一管理,统一测量定位、放线,分段实施。
2)材料由专人负责,统一组织采购,专人保管,及时报验,尽快进入施工区,严把施工材料的质量关。
3)各施工段配备足够有经验的技术员、施工员和施工班组。
4)各段施工前,进行详细的技术交底,把困难和问题尽量解决在施工前,施工中遇到的问题及时反馈给有关单位,做到早发现、早解决,确保工程顺利进行。
5)各段施工人员做到三个明确,即:明确施工任务、明确质量标准、明确工期要求。
管理人员每天要检查施工质量和施工进度,当质量和进度达不到要求时,及时沟通,调整有关人员和施工班组。
第四章项目部组织机构及人员配置4.1现场管理机构设置本工程中特派经验丰富、业务素质高,具有国家二级资质等级项目经理担任该项目经理。
项目部设项目总工1名,安装工程师1名,组成项目领导班子,由勤奋实干的技术、管理骨干人员组成项目管理班子。
项目经理部下设五个职能部门,共同组成项目施工管理体系。
4.2项目部职能部门职责技术科:负责项目技术管理工作;质安科:负责项目质量、安全管理工作;工程科:负责分部分项工程施工管理工作;合约科:负责成本管理及合同、预算、计划、统计工作;物资设备科:负责材料、设备供应、管理工作;第五章主要施工机械设备配置先进、良好的机械设备对工程施工质量至关重要,本工程着重对土方开挖、运输以及回填等重点环节的施工机械加以说明。
由于本工程土方工作量不大,工期短,所以挖土方机械选择1 台挖斗容量为1m3的反铲挖掘机,配备5辆5T自卸汽车进行运输,运到甲方指定的地点。
5.1主要施工机械设备主要施工机械设备进场计划表5.2主要检测设备5.3施工机械的使用及管理5.3.1开工前由设备供应部门编制详细的设备进场计划,报主管人员批准后,负责组织设备的进场、安装、调试。
如果在施工过程当中发生变化,及时反馈,由部门根据需要对设备进行调整,绝不影响工程施工。
5.3.2施工机械管理措施(1)按ISO9001质量体系《程序文件》之《设备管理程序》的要求,确保施工现场机械设备始终处于受控状态,满足工程进度和质量的要求。
(2)所有进场的机械设备在使用前必须经材设部门审验,合格后领取准用证方可使用,防止不合格(或未检修)设备进入施工现场。
(3)机械保养好坏是其能否正常运转的保障。
因此,所有机械设备进场后,应严格按照使用说明及公司机械设备安拆使用操作规程进行检查、就位、调试,需要做设备基础的,必须严格按要求做好设备基础。
(4)操作人员必须经过岗位培训持证上岗。
(5)设备在使用过程中操作人员应按规定进行保养,定期检修,保证其运转良好,并作好记录。
(6)按照设备使用要求作好防雨、防潮、防雷击工作,并应搭设工作棚(罩),悬挂《设备安全技术操作规程》。
第六章施工技术方案依据我公司以往类似污水修复项目的经验,本工程的修复材料将采用DN300、PE100级、SDR21、壁厚en=30.0mm、公称压力为0.8Mpa 的PE管。
PE管是一种改性热可塑性材料,这种材料具有良好的物理化学特性,特别是具有突出的耐磨性,使用寿命长达50年。
6.1污水管道施工程序:6.2准备工作1、摸清施工区域及周围环境对施工的影响;根据现场实地勘查了解,管道中心距位于人行道上,距离绿化水平距离约为1.0m,距非机动车道边约为1.0m。
2、在工作井开挖前必须邀请水、电、燃气、电信等有关单位和部门,对该区域的所有地下管线给予明确,同时向有关部门办理占道、绿化搬迁等所有手续。
3、在施工处设置施工铭牌及施工警示牌,工作井四周及开启的污水井四周设置安全围护栏板。
4、施工人员组织;①施工现场管理组:项目经理、技术负责人、安全员、材料员、资料员;② PE管焊接、拖管班组:现场指挥1名、PE管焊工2名、牵引机操作工2名、辅助工6名;5、施工进度计划:6.3封堵、临泵超越施工前先对需修复管道两侧窨井管口进行封堵,以便于安全有效的施工。
