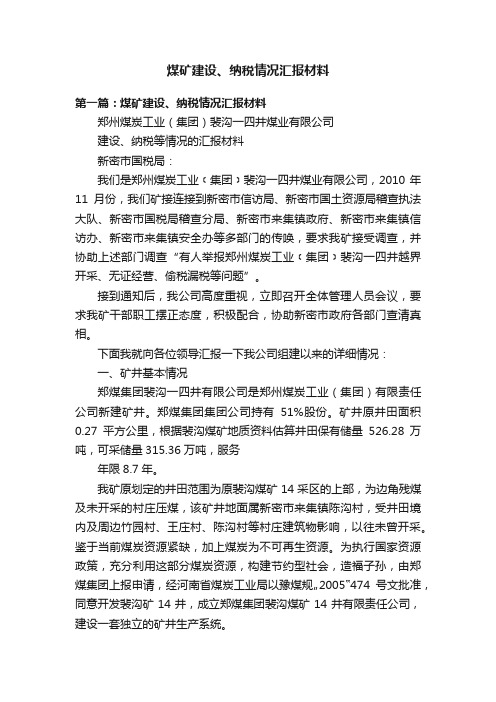

煤矿建设、纳税情况汇报材料第一篇:煤矿建设、纳税情况汇报材料郑州煤炭工业(集团)裴沟一四井煤业有限公司建设、纳税等情况的汇报材料新密市国税局:我们是郑州煤炭工业﹝集团﹞裴沟一四井煤业有限公司,2010年11月份,我们矿接连接到新密市信访局、新密市国土资源局稽查执法大队、新密市国税局稽查分局、新密市来集镇政府、新密市来集镇信访办、新密市来集镇安全办等多部门的传唤,要求我矿接受调查,并协助上述部门调查“有人举报郑州煤炭工业﹝集团﹞裴沟一四井越界开采、无证经营、偷税漏税等问题”。
接到通知后,我公司高度重视,立即召开全体管理人员会议,要求我矿干部职工摆正态度,积极配合,协助新密市政府各部门查清真相。
下面我就向各位领导汇报一下我公司组建以来的详细情况:一、矿井基本情况郑煤集团裴沟一四井有限公司是郑州煤炭工业(集团)有限责任公司新建矿井。
郑煤集团集团公司持有51%股份。
矿井原井田面积0.27平方公里,根据裴沟煤矿地质资料估算井田保有储量526.28万吨,可采储量315.36万吨,服务年限8.7年。
我矿原划定的井田范围为原裴沟煤矿14采区的上部,为边角残煤及未开采的村庄压煤,该矿井地面属新密市来集镇陈沟村,受井田境内及周边竹园村、王庄村、陈沟村等村庄建筑物影响,以往未曾开采。
鉴于当前煤炭资源紧缺,加上煤炭为不可再生资源。
为执行国家资源政策,充分利用这部分煤炭资源,构建节约型社会,造福子孙,由郑煤集团上报申请,经河南省煤炭工业局以豫煤规…2005‟474号文批准,同意开发裴沟矿14井,成立郑煤集团裴沟煤矿14井有限责任公司,建设一套独立的矿井生产系统。
矿井初步设计由中煤国际工程集团武汉设计研究院设计,新建主井、副井两个立井筒,利用井田东南部已有的立井筒作为回风井。
随着矿井技改工程的开展和井下各项井巷工程的施工,发现原井田范围内地质构造异常复杂,断层交错,煤层时有时无。
我矿立即组织有关专家根据井下送巷实际揭露和各种地质资料综合分析重新估算,矿井实际可采储量只有60余万吨,与《初步设计》显示的可采储量出入太大。
Enterprise Development专业品质权威Analysis Report企业发展分析报告郑州煤炭工业(集团)有限责任公司裴沟一四井免责声明:本报告通过对该企业公开数据进行分析生成,并不完全代表我方对该企业的意见,如有错误请及时联系;本报告出于对企业发展研究目的产生,仅供参考,在任何情况下,使用本报告所引起的一切后果,我方不承担任何责任:本报告不得用于一切商业用途,如需引用或合作,请与我方联系:郑州煤炭工业(集团)有限责任公司裴沟一四井1企业发展分析结果1.1 企业发展指数得分企业发展指数得分郑州煤炭工业(集团)有限责任公司裴沟一四井综合得分说明:企业发展指数根据企业规模、企业创新、企业风险、企业活力四个维度对企业发展情况进行评价。
该企业的综合评价得分需要您得到该公司授权后,我们将协助您分析给出。
1.2 企业画像类别内容行业空资质增值税一般纳税人产品服务销售(凭有效许可证经营)。
(涉及许可经营项1.3 发展历程2工商2.1工商信息2.2工商变更2.3股东结构2.4主要人员2.5分支机构2.6对外投资2.7企业年报2.8股权出质2.9动产抵押2.10司法协助2.11清算2.12注销3投融资3.1融资历史3.2投资事件3.3核心团队3.4企业业务4企业信用4.1企业信用4.2行政许可-工商局4.3行政处罚-信用中国4.4行政处罚-工商局4.5税务评级4.6税务处罚4.7经营异常4.8经营异常-工商局4.9采购不良行为4.10产品抽查4.11产品抽查-工商局4.12欠税公告4.13环保处罚4.14被执行人5司法文书5.1法律诉讼(当事人)5.2法律诉讼(相关人)5.3开庭公告5.4被执行人5.5法院公告5.6破产暂无破产数据6企业资质6.1资质许可6.2人员资质6.3产品许可6.4特殊许可7知识产权7.1商标7.2专利7.3软件著作权7.4作品著作权7.5网站备案7.6应用APP7.7微信公众号8招标中标8.1政府招标8.2政府中标8.3央企招标8.4央企中标9标准9.1国家标准9.2行业标准9.3团体标准9.4地方标准10成果奖励10.1国家奖励10.2省部奖励10.3社会奖励10.4科技成果11土地11.1大块土地出让11.2出让公告11.3土地抵押11.4地块公示11.5大企业购地11.6土地出租11.7土地结果11.8土地转让12基金12.1国家自然基金12.2国家自然基金成果12.3国家社科基金13招聘13.1招聘信息感谢阅读:感谢您耐心地阅读这份企业调查分析报告。
郑煤集团裴沟一四井公司11071工作面试采安全技术措施施工单位:一四井施工队编制人:张永明编制时间:2009年6月19日11071工作面试采安全技术措施一、试采安全技术措施1、试采前,保证工作面设备运转正常,机头、机尾压(戗)柱牢固可靠。
压(戗)柱必须用直径不小于15cm的新圆木打设,11071下副巷及上仓皮带等设备运转正常,清净巷道内的浮煤、杂物,保证上下两巷畅通,泵站压力不低于18MPa,液压系统完好不漏液,乳化液浓度达到2%-3%。
2、试采前,先对上下安全出口向外10米范围内的巷道进行加固帮顶打严,严防空帮、空顶,两巷超前支护按规程要求打设不少于20m。
3、新单体柱,入井前必须逐根进行压力试验,初次使用时,首先把柱芯升至200mm左右,反复升降几次,排出柱腔内的空气,然后再注液升柱,支柱必须垫长方木。
4、开帮前先将切巷木柱替换成单体柱支护,站柱按线站,巷道超高地段要铺编织袋垫大木鞋,对于大棚距地段必须套棚,防止因大棚距造成冒顶事故,必须按《作业规程》要求设置上下安全出口。
5、工作面机头机尾处分别把2.4mπ型钢换成3.5mπ型钢梁,替换时先在2.4mπ型钢梁下站临时点柱,然后开帮手镐掘进1m,再将3.5mπ型钢套上,并站好支柱,一梁三柱,每对棚6根柱,棚套好后再去掉2.4mπ型钢梁,将上下安全出口做好。
6、开帮站柱时,必须首先在距采空区侧1.0m处梁下上尺拉线,按线支设临时中排巷支柱,然后开始挖煤壁木柱,去柱时一次只准动一棚,严禁同时动多棚,去掉一根柱,站上一根单体柱,片帮时及时闭帮。
7、待煤墙侧木柱分段或全部换成单体柱后,再挖柱窝去采空区木柱,去掉一根木柱,站上一根单体柱,并对单体柱进行补液,用竹笆、椽子挡好帮。
8、回出的坑木要及时运到进、回风顺槽20m以外的地方码放整齐,保证人员退路畅通,严禁用刮板输送机溜运坑木。
9、当工作面全部换成π型钢梁配合单体柱支护后,要及时将防倒绳上齐上牢,按规定正确使用。
郑煤集团裴沟煤矿14井有限公司通风机安装工程竣工资料工程名称:裴沟煤矿14井通风机安装工程施工单位:浙江弘发建设实业有限公司登封分公司目录一、开工准备阶段技术文件………………………………………一)、开工报告…………………………………………………二)、技术交底记录……………………………………………二、单位工程施工组织设计、作业规程、技术措施……………三、设备基础验收记录………………………………………四、隐蔽工程检查验收记录…………………………………五、原材料出厂检验报告…………………………………………六、验评资料………………………………………………………一)、分项工程质量检验评定表……………………………二)、分部工程质量检验评定表……………………………三)、单位工程观感质量评定表……………………………四)、单位工程质量保证资料检查评级表…………………五)、单位工程分部工程质量评定汇总表…………………六)、单位工程质量检查综合评定表………………………七、通风机调试报告………………………………………………八、接地电阻、试运转记录……………………………………九、单位工程竣工验收证书……………………………………十、施工图、竣工图……………………………………………一、开工准备阶段技术文件工程名称:裴沟煤矿14井通风机安装工程施工单位:浙江弘发建设实业有限公司登封分公司工程开工报审表工程名称:郑煤集团裴沟煤矿14井有限公司开工报告技术交底记录技术交底记录二、施工组织设计、作业规程或施工技术措施工程名称:裴沟煤矿14井通风机安装工程施工单位:浙江弘发建设实业有限公司登封分公司郑煤集团裴沟煤矿14井有限公司通风机安装工程施工组织设计建设单位:郑煤集团裴沟煤矿14井有限公司施工单位:浙江弘发建设实业有限公司登封分公司目录一、施工前的准备………………………………………………二、设备机具运输………………………………………………三、施工技术措施………………………………………………1、设备检查……………………………………………………2、设备就位……………………………………………………3、机械安装……………………………………………………4、电气安装……………………………………………………四、施工方法及步骤……………………………………………五、劳动力配备计划……………………………………………六、机具设备计划………………………………………………七、施工安全措施………………………………………………八、质量保证措施………………………………………………九、工期计划及保证措施………………………………………郑煤集团裴沟煤矿14井有限公司通风机安装施工组织设计郑煤集团裴沟煤矿14井有限公司为技改矿井,有徐州淮海工业建筑设计研究院设计,该安装工程风机型号为FBCDZ-6-NO15B,由山西省运城市安运风机有限公司制造,数量两台。
关于申请财务软件升级和增加erp系统的报告公司领导:随着公司不断发展壮大,业务量迅速增加,给财务核算与管理提出了更高的要求。
公司使用的金蝶初级版软件非专业版本,况已使用十多年,无法更好满足今后数据的处理和运算要求,也加大了数据的不安全隐患。
另外,公司原材料种类日益增多,产成品与销售日益多样化,财务与仓库、销售的往来也越来越多,erp系统可以帮助业务数据实时处理,可以对产品物料进行规范化管理,提高工作效率,准确、快速的提供各种成本数据。
为了保证财务数据安全,提高工作效率,特向领导申请将金蝶软件升级为专业版本,并增加erp系统。
(附系统升级和购买erp系统的价格清单)当否,请领导批示。
财务处2015年1月23日篇二:上海市信息系统升级改造项目预算申请书信息系统升级改造项目预算申报书一、基本情况1二、原项目情况2三、项目建设依据四、需求分析3五、建设方案1.系统拓扑图(标明主要设备和数量) 2.基础设施 4 3.硬件购置(与系统拓扑图中的主要设备相对应)5篇三:关于火焰切割机编程系统升级的申请报告关于火焰切割机编程系统升级的申请报告厂领导安环部:因我部门的火焰切割机(型号boda-4000s)现有编程系统不能完成切割时的共线工作,导致生产效率不高、材料和气体等损耗偏高。
为了提高生产效率和降低损耗,特向厂部申请对火焰切割机的编程系统进行升级,已达到切割时的共线。
妥否,请批示。
钢结构事业部2015年9月26日篇四:晋升申请报告晋升申请报告尊敬的公司领导:你好!我是蔡晓波,在四川英杰投资咨询有限公司工作已有一年06个月的时间了,现任公司咨询部助理一职。
自从2010年2月进入公司以来,从实习到试用再到正式员工,我倾注所有的热情和汗水以此来证明自己、感谢同事对我的帮助、报答领导对我的信任。
这么久以来,我一直无愧于心,尽自己全部的努力来做好我的每一项工作。
自2010年从事咨询工作以来,在领导的教导下、在同事的帮助下,使我不断掌握了新的技能和知识。
调度员实习报告调度员实习报告篇一:调度员实习报告前言:古人有云:“纸上得来终觉浅,绝知此事要躬行”认识实习是教学与生产实际相结合的重要实践性教学环节。
它不仅让我们学到了很多在课堂上根本就学不到的知识,还使我们开阔了视野,增长了见识,了解一个企业是怎样进行营销工作,怎样进行生产的。
为我们以后更好把所学的知识运用到实际工作中打下坚实的基础。
在认识实习过程中,学校也以培养学生观察问题、解决问题和向生产实际学习的能力和方法为目标。
一实习时间 201X年2月20日——4月13日二实习单位:河南郑煤集团裴沟煤矿三实习目的:通过到郑煤集团裴沟煤矿进行实践学习,向工程技术人员、工人学习煤矿产品生产工艺流程,掌握工艺设备,控制系统,生产组织管理,检修等方面的知识,巩固、提高和运用所学过的理论知识,特别是专业课程的理论知识。
培养学生理论联系实际的能力,并提高学生进行调查、研究、分析问题和解决的问题的能力,通过生产实习,拓宽学生的知识面,增加感性认识,把所学知识条理化系统化,学到从书本里学不到的专业知识,激发学生向实践学习和探索的积极性,为今后的学习和将从事的技术工作打下坚实的基础,使学生在实践中得到提高和锻炼,并能初步体会到父母的不容易,在以后生活中更加关心和体谅父母,最后培养与人沟通交际、应变能力。
四公司简介:郑煤集团公司裴沟煤矿始建于1960年,投产于1966年,矿井年生产能力205万吨。
裴沟煤矿井田面积48.76K㎡,储量26458.6万吨,可采储量17082.2万吨,服务年限48年,主要生产优质贫瘦煤,其产品具有中灰、低硫、高发热量、易碎易磨等特点,广泛应用于电力、冶金和民用。
裴沟煤矿坚持走科技兴矿之路,先后在安全、生产、管理等多个领域实施和引进了一大批新技术,全矿实现了安全监测监控网络化,采掘生产机械化,辅助生产系统自动化,管理信息化。
精品郑煤集团裴沟煤矿一四井有限公司箕斗装载硐室及煤仓竣工资料工程名称:裴沟煤矿一四井箕斗装载硐室及煤仓施工单位:浙江弘发建设实业有限公司登封分公司精品目录精品一、开工准备阶段技术文件工程名称:裴沟煤矿一四井箕斗装载硐室及煤仓精品施工单位:浙江弘发建设实业有限公司登封分公司开工报告单项工程名称裴沟煤矿一四井技改工程工程地点新密市来集镇单位工程名称箕斗装载硐室及煤仓单位工程编号计划开工日期2007.4.25实际开工日期浙江弘发建设实业有限公司设计施工单位名称工程总价登封分公司施工工程量及简要内容箕斗装载硐室及煤仓工程:箕斗装载硐室7m,采用现浇钢筋混凝土支护,混凝土标号C30;控制硐室长 2 米,净宽 2 米,净高 2.3 米,壁厚 300mm,C30 素混凝土支护;煤仓全高 4 m,净直径 3.5 米,壁厚 350 mm,采用现浇钢筋混凝土支护,混凝土标号 C30。
精品施工单位:监理单位:建设单位:(公章)(公章)(公章)年月日年月日年月日技术(安全)交底记录单位工程名称箕斗装载硐室分部工程名称主体分项工程名称掘进分项精品主要内容:一、打眼:1、打钻人员要集中精力,防止意外事故发生。
2、打眼时,要求风筒距工作面不能超过5m,必要时可加短节风筒,以加大工作面的通风量。
二、装药放炮:1、放炮员由 2 年以上采掘工龄的人经过专门培训,持特殊工种操作证上岗。
2、装药时一定要用压风清除炮眼内的岩粉,将药卷轻轻装入,炮眼内的各药卷必须彼此密接。
3、严格按爆破图表中的要求进行装药联线放炮。
4、严禁用开关上的电力电源进行起爆。
三、Ⅳ—Ⅳ断面质量标准1、设计掘进宽度4800 mm:不得小于设计50mm,不得大于设计 200mm。
2、设计掘进高度6300mm:不得小于设计50mm,不得大于设计200mm。
四、Ⅴ—Ⅴ断面质量标准1、设计掘进宽度4600 mm:不得小于设计50mm,不得大于设计 200mm。
2、设计掘进高度3100mm:不得小于设计50mm,不得大于设计200mm。
郑煤集团裴沟煤矿生产安全事故应急救援预案目录第一章总则第二章应急救援体系第三章应急救援措施保障第四章应急救援预案的启动第五章指挥与决策第六章奖惩第七章附则第一章总则第一条为进一步加强矿井生产安全事故应急救援工作,最大限度地减少人员伤亡和财产损失,根据《中华人民共和国安全生产法》等法律法规规定,按照集团公司总体部署,结合矿井实际,特制定《裴沟煤矿生产安全事故应急救援预案》(以下简称《预案》)。
第二条应急救援工作应遵循“安全第一,积极稳妥,科学高效,首先救人”的原则,实行特急报告、统一指挥、分级负责,防止事故扩大,减少人员伤亡和财产损失。
第三条矿属各单位在生产经营、基建过程中,发生如下生产安全事故的应急救援工作适用本《预案》:(一)一次遇险1 人(含1 人)以上事故;(二)水、火、瓦斯煤尘爆炸、重大冒顶事故和全矿井停电事故;(三)暴风雨(雪)、地面火灾和与矿井安全生产有关的其它事故。
第四条矿属各单位应当组织全体人员学习本《预案》,掌握应急救援知识,以后每半年组织学习一次,每年组织一次应急救援演练。
第二章应急救援体系第五条为了加强生产安全事故应急救援工作的组织领导,矿成立生产安全事故应急救援领导小组(以下简称领导小组)。
组长:王怀珍胡宗福副组长:张遵海王金启康成道李建营赵向虎赵永奇胡小文刘俊明苏士杰孙松灿杨海盈于海州宋岳岷王志文苏建庄成员:王占敏宋勤发张朝阳陈德郭宏强赵宾杰周海洋刘洪军黄永菲马书田王保才李铁栓孙根有兰克军杨松臣陈治国李二旺刘新国龙建峰李盛州高延民第六条领导小组职责1、制定完善生产安全事故应急救援预案,检查指导有关单位对生产安全事故应急救援预案的落实情况;2、统一协调生产安全事故的应急救援工作,快速有效处理生产安全事故;3、指导制定抢险救灾方案,紧急处理应急救援工作中的问题;4、解决抢险救灾物资,调动救援队伍;5、监督检查有关单位抢险救灾、物资储备、应急救援费用、信息传递、事故善后处理、伤员救治、矿区秩序维护等工作;6、组织指导各有关单位进行生产安全事故应急救援知识的普及教育;7、督促各有关单位提高应对突发生产安全事故的防范能力,定期组织应急救援技术演习。
郑州煤炭工业(集团)裴沟一四井煤业有限公司建设、纳税等情况的汇报材料
新密市国税局:
我们是郑州煤炭工业﹝集团﹞裴沟一四井煤业有限公司,2010年11月份,我们矿接连接到新密市信访局、新密市国土资源局稽查执法大队、新密市国税局稽查分局、新密市来集镇政府、新密市来集镇信访办、新密市来集镇安全办等多部门的传唤,要求我矿接受调查,并协助上述部门调查“有人举报郑州煤炭工业﹝集团﹞裴沟一四井越界开采、无证经营、偷税漏税等问题”。
接到通知后,我公司高度重视,立即召开全体管理人员会议,要求我矿干部职工摆正态度,积极配合,协助新密市政府各部门查清真相。
下面我就向各位领导汇报一下我公司组建以来的详细情况:
一、矿井基本情况
郑煤集团裴沟一四井有限公司是郑州煤炭工业(集团)有限责任公司新建矿井。
郑煤集团集团公司持有51%股份。
矿井原井田面积0.27平方公里,根据裴沟煤矿地质资料估算
井田保有储量526.28万吨,可采储量315.36万吨,服务年限8.7年。
我矿原划定的井田范围为原裴沟煤矿14采区的上部,为边角残煤及未开采的村庄压煤,该矿井地面属新密市来集镇陈沟村,受井田境内及周边竹园村、王庄村、陈沟村等村庄建筑物影响,以往未曾开采。
鉴于当前煤炭资源紧缺,加上煤炭为不可再生资源。
为执行国家资源政策,充分利用这部分煤炭资源,构建节约型社会,造福子孙,由郑煤集团上报申请,经河南省煤炭工业局以豫煤规〔2005〕474号文批准,同意开发裴沟矿14井,成立郑煤集团裴沟煤矿14井有限责任公司,建设一套独立的矿井生产系统。
矿井初步设计由中煤国际工程集团武汉设计研究院设计,新建主井、副井两个立井筒,利用井田东南部已有的立井筒作为回风井。
随着矿井技改工程的开展和井下各项井巷工程的施工,发现原井田范围内地质构造异常复杂,断层交错,煤层时有时无。
我矿立即组织有关专家根据井下送巷实际揭露和各种地质资料综合分析重新估算,矿井实际可采储量只有60余万吨,与《初步设计》显示的可采储量出入太大。
根本无法达到矿井设计生产能力和服务年限,更无法收回投资成本。
因此,我矿申请扩大井田边界,建设接替生产系统。
郑煤集团公司经实际核查研究后同意我矿的申请,并分别以郑煤集团企管字[2007]102号文和郑煤集团企管字[2007]174号文予以批复。
扩界后,我矿井田面积由原来的0.27平方公里变为0.75平方公里。
二、技改项目批复情况
1、《初步设计》:以“豫煤规[2006]46号”文批复。
2、《安全专篇》:以“郑州安监[2006]73号”文批复,修改《安全专篇》以“郑州安监[2009]31号”文批复。
3、《施工组织设计》:以“郑煤集团技字[2006]50号”文批复。
4、《建设项目环境影响报告》:以“豫环审[2009]29号”文批复。
5、施工图设计由徐州淮海建筑设计研究院有限公司设计,矿建、土建、机电安装工程设计和施工单位资质均符合要求,河南理工大学建设工程监理所实施监理。
三、各专项验收及批复情况
1、预验收:以“郑煤集团整[2009]41号”文批复。
2、消防验收:以“郑煤武保[2008]24号”文批复。
