第3章流水施工2
- 格式:ppt
- 大小:726.51 KB
- 文档页数:32

施工现场流水作业
5#封闭库施工:土方开外→基础施工→主体施工→装饰装修→消防施工→给排水施工→电气设备安装→采暖工程。
道路工程:施工测量→路基施工→基层施工→路面施工;
给排水工程:测量定位放线→管沟的开挖→管道安装→检查井砌筑→闭水试验→回填;
室外电气工程:土方开挖→检查井砌筑→电气设备安装;
室外给排水工程:土方开挖→管道安装→检查井砌筑→闭水试验→土方回填;
供热工程:土方开挖→采暖管道安装;
消防工程:土方开挖→管道安装→设备安装;
大门施工:基础施工→主体施工→装饰装修→给排水施工→电气设备安装→采暖施工;
围墙施工:土方开挖→垫层施工→基础施工→构造柱施工→栏杆安装;
各项工程依次进行,分层施工,合理分配施工顺序。
1 第2章 建筑工程流水施工试题答案
一、填空
1.建筑工程施工中常用的组织方式有三种:顺序施工、平行施工和流水施工。
2.流水施工的表示方法有三种:水平图表(横道图)、垂直图表(斜线图)和网络图。
3.根据组织流水施工的工程对象范围的大小,流水施工可以划分为 分项工程流水施工 、分部工程流水施工 、单位工程流水施工 、群体工程流水施工 和 分别流水。
4.流水施工的基本参数包括 工艺参数 、时间参数 和 空间参数 。
5.工艺参数包括流水过程(数)和流水强度 。
6.时间参数包括流水节拍、流水步距、间歇时间、搭接时间、流水工期。
7.空间参数包括工作面(大小)、施工段(数)和 施工层(数)。
8.根据流水施工的节奏特征,流水施工可划分为有节奏流水施工 和 无节奏流水施工。
9.有节奏流水施工又可分为等节拍流水施工、异节拍流水施工和成倍节拍流水施工。
10.流水施工的分类是组织流水施工的基础,其分类方法是按不同的流水特征来划分。
11.分部工程流水施工是组织流水施工的基本方法。
12.分别流水法是组织单位工程或群体工程流水施工的重要方法。
13.分项工程流水是组织流水施工的基本单元。
14.根据工艺性质不同,可以把施工过程分为制备类、运输类 和砌筑安装类三类施工过程。
15.砌筑安装类施工过程按其在工程项目生产中的作用划分,有主导施工过程和穿插施工过程两类。
16.砌筑安装类施工过程按其工艺性质划分,有连续施工过程和间断施工过程。
17.砌筑安装类施工过程按其施工复杂程度划分,有简单施工过程和复杂施工过程。
18.流水强度分为机械施工流水强度和手工作业流水强度 。
19.为了避免施工队转移时浪费工时,流水节拍在数值上最好为半个班的整数倍。
20.异节奏流水施工又可分为成倍节拍流水施工和不等节拍流水施工。
21.有层间关系的工程中组织流水施工时,施工段数(m)和施工过程数(n)的正确关系是m≥n。
施工管理模块-流水施工(二)
专题一、流水施工
【例1】某工程有A、B、C三个施工过程,平面上划分四个施工段,每个施工过程在各个施工段上的流水节拍如下表所示,试组织流水施工并绘制流水施工进度表。
网校答案:①求各专业工作队的累加数列:
A:2,5,7,8
B:1,3,4,6
C:3,4,6,7
②错位相减:
③求流水步距
KA,B=max{2,4,4,4,-6}=4天 KB,C=1天
④计算流水工期
T=∑Ki,i+1+Tn+∑Zi,i+1-∑Ci,i+1
=(4+1)+(3+1+2+1)+0-0=12天
绘制流水施工进度计划如图所示:
【例2】某工程由4个施工过程组成,分为4个施工段进行流水施工,若已知ta=2天,tb=5天,tc=4天,td=3天,且a、b过程技术间歇1天,b、c过程组织间歇2天,c、d过程平行搭接1天,试组织流水施工?
网校答案:本题属于不等节拍流水。
(1)求各施工过程流水节拍:
因为:ta
又因为:tb>tc
所以:Kb,c=mtb-(m-1)tc=4*5-(4-1)*4=8天
又因为:tc>td
所以:Kc,d=mtc-(m-1)td=4*4-(4-1)*3=7天
(2)流水施工工期的确定:
T=(2+8+7)+4*3+1+2-1=31(天)
【例3】某钢筋混凝土结构主体共分三个施工过程, t模板=6天。t钢筋=4天,t混凝土=2天,m=6,试组织等步距异节拍流水施工,并绘制流水施工进度表。
网校答案:①确定流水步距:K=Kb=2天
②确定每个施工过程的施工队组数:
b模板=t模板/Kb=6/2=3个
b钢筋=t钢筋/Kb=4/2=2个
b混凝土=t混凝土/Kb=2/2=1个
施工队总数:n1=∑bi=3+2+1=6个
③计算工期
T=(m+n1-1)Kb+∑Zi,i+1-∑Ci,i+1
=(6+6-1)×2+0-0=22天
④绘制横道图如下图所示:

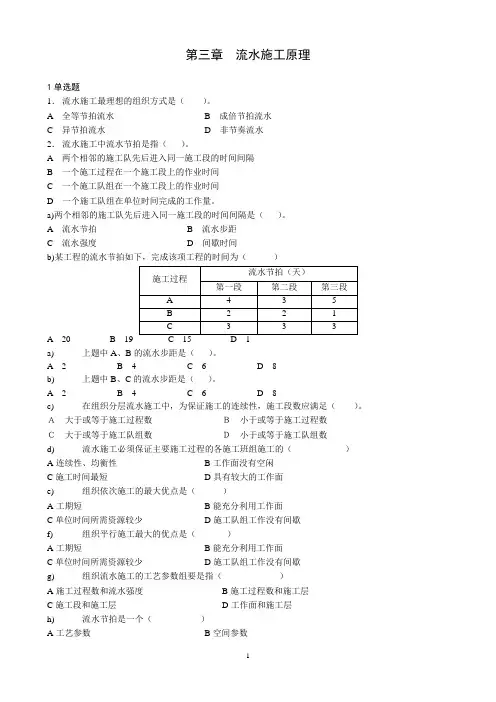

1 第三章 流水施工原理
1单选题
1. 流水施工最理想的组织方式是( )。
A 全等节拍流水 B 成倍节拍流水
C 异节拍流水 D 非节奏流水
2. 流水施工中流水节拍是指( )。
A 两个相邻的施工队先后进入同一施工段的时间间隔
B 一个施工过程在一个施工段上的作业时间
C 一个施工队组在一个施工段上的作业时间
D 一个施工队组在单位时间完成的工作量。
a)两个相邻的施工队先后进入同一施工段的时间间隔是( )。
A 流水节拍 B 流水步距
C 流水强度 D 间歇时间
b)某工程的流水节拍如下,完成该项工程的时间为( )
施工过程 流水节拍(天)
第一段 第二段 第三段
A 4 3 5
B 2 2 1
C 3 3 3
A 20 B 19 C 15 D 1
a) 上题中A、B的流水步距是( )。
A 2 B 4 C 6 D 8
b) 上题中B、C的流水步距是( )。
A 2 B 4 C 6 D 8
c) 在组织分层流水施工中,为保证施工的连续性,施工段数应满足( )。
A 大于或等于施工过程数 B 小于或等于施工过程数
C 大于或等于施工队组数 D 小于或等于施工队组数
d) 流水施工必须保证主要施工过程的各施工班组施工的( )
A连续性、均衡性 B工作面没有空闲
C施工时间最短 D具有较大的工作面
e) 组织依次施工的最大优点是( )
A工期短 B能充分利用工作面
C单位时间所需资源较少 D施工队组工作没有间歇
