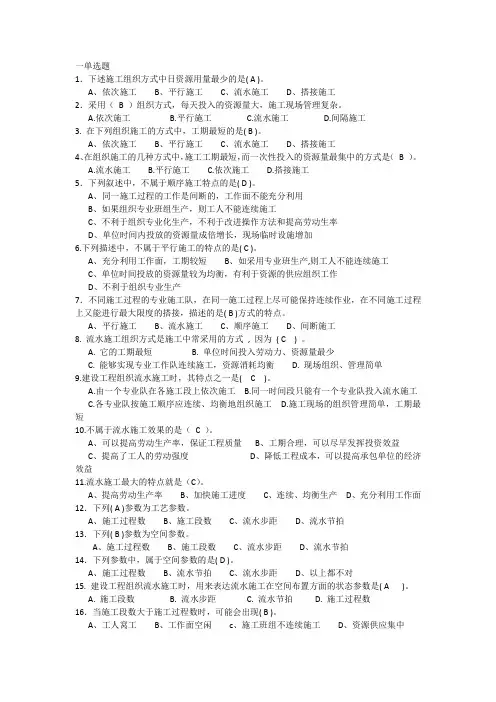

一单选题
1.下述施工组织方式中日资源用量最少的是( A )。
A、依次施工 B、平行施工 C、流水施工 D、搭接施工
2.采用( B )组织方式,每天投入的资源量大,施工现场管理复杂。
A.依次施工 B.平行施工 C.流水施工 D.间隔施工
3. 在下列组织施工的方式中,工期最短的是( B )。
A、依次施工 B、平行施工 C、流水施工 D、搭接施工
4、在组织施工的几种方式中,施工工期最短,而一次性投入的资源量最集中的方式是( B )。
A.流水施工 B.平行施工 C.依次施工 D.搭接施工
5.下列叙述中,不属于顺序施工特点的是( D )。
A、同一施工过程的工作是间断的,工作面不能充分利用
B、如果组织专业班组生产,则工人不能连续施工
C、不利于组织专业化生产,不利于改进操作方法和提高劳动生率
D、单位时间内投放的资源量成倍增长,现场临时设施增加
6.下列描述中,不属于平行施工的特点的是( C )。
A、充分利用工作面,工期较短 B、如采用专业班生产,则工人不能连续施工
C、单位时间投放的资源量较为均衡,有利于资源的供应组织工作
D、不利于组织专业生产
7.不同施工过程的专业施工队,在同一施工过程上尽可能保持连续作业,在不同施工过程上又能进行最大限度的搭接,描述的是( B )方式的特点。
A、平行施工 B、流水施工 C、顺序施工 D、间断施工
8. 流水施工组织方式是施工中常采用的方式 , 因为 ( C ) 。
A. 它的工期最短 B. 单位时间投入劳动力、资源量最少
C. 能够实现专业工作队连续施工,资源消耗均衡 D. 现场组织、管理简单
建设工程进度控制
第1页 第二章 流水施工原理
流水施工是一种科学、有效的工程项目施工组织方法之一,它可以充分地利用工作时间和操作空间,减少非生产性劳动消耗,提高劳动生产率,保证工程施工连续、均衡、有节奏地进行,从而对提高工程质量、降低工程造价、缩短工期有着显著的作用。
第一节 基本概念
一、流水施工方式
(一)组织施工的方式
【考虑因素】
施工特点、工艺流程、资源利用、平面或空间布置要求;
【组织方式】
依次施工、平行施工、流水施工。
【举例】某住宅区拟建三栋结构相同的建筑物,其编号分别为I、II、III,各建筑物的基础工程均可分解为挖土方、浇混凝土基础和回填土三个施工过程,分别由相应的专业队按施工工艺要求依次完成,每个专业队在每栋建筑物的施工时间均为5周,各专业队的人数分别为10人、16人和8人。
三栋建筑物的基础工程施工的不同组织方式如图所示:
1.依次施工
将拟建工程项目中的每一个施工对象分解为若干个施工过程,按施工工艺要求依次完成每一个施工过程;当一个施工对象完成后,再按同样的顺序完成下一个施工对象,依次类推,直至完成所有施工对象。
依次施工方式具有的特点:
(1)没有充分地利用工作面进行施工,施工工期长;
(2)如果按专业成立工作队,则各专业队不能连续作业,有时间间歇,劳动力及施工机具等资源无法均衡使用;
(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间内投入的劳动力、施工机具、材料等资源量较少,有利于资源供应的组织;
(5)施工现场的组织、管理比较简单。
2.平行施工
组织几个劳动组织相同的工作队,在同一时间、不同的空间,按施工工艺要求完成各施工对象。
平行施工方式具有的特点:
第七章 施工导流及水流控制
7.1 导流时段及导流标准
根据本工程的等级划分,按照《水利水电工程施工组织设计规范》(SDJ338-89),其对应的临时导流建筑物级别为5级。根据工程施工特性和施工总进度计划的安排,导流时段的划分和导流标准确定如下:
⑴ xx年3月1日~xx年9月15日,导流标准按全年10年一遇的洪水标准设计,对应的洪峰流量Q=1470m3/s;
⑵ xx年10月1日~xx年4月30日,导流标准按枯水期(10月~翌年4月)5年一遇的洪水标准设计,对应的洪峰流量Q=352m3/s;
⑶ xx年5月1日~xx年6月30日,导流标准按5月~6月的20年一遇的洪水标准设计,对应的洪峰流量Q=1520m3/s;
⑷ xx年7月1日~xx年4月30日,导流标准按全年20年一遇的洪水标准设计,对应的洪峰流量Q=2280m3/s;
⑸ xx年5月1日~xx年10月31日,导流标准按全年50年一遇的洪水标准设计,对应的洪峰流量Q=2910m3/s;
⑹ xx年11月1日~xx年12月31日,导流标准按11月~12月的5年一遇的洪水标准设计,对应的洪峰流量Q=76.1m3/s,进行导流底孔的封堵;
⑺ xx年3月31日,导流洞下闸,然后进行导流洞的堵头施工。
7.2 导流方案
根据施工总进度计划安排和施工导流时段的划分,确定本工程导流方案如下:
⑴ xx年3月1日~xx年9月15日,修建导流洞进出口临时围堰挡水,原河床泄流,围堰挡水标准为全年10年一遇的洪水标准;
⑵ xx年9月16日~xx年12月31日,导流洞进出口临时围堰拆除、修建上游围堰和下游子围堰挡水,导流洞泄流,围堰挡水标准为枯水期(10月~翌年4月)5年一遇的洪水标准;
⑶ xx年1月1日~xx年4月30日,利用已浇筑至244m高程的二道坝和上游围堰挡水,导流洞泄流,挡水标准为枯水期(10月~翌
年4月)5年一遇的洪水标准;
⑷ xx年5月1日~xx年6月30日,利用已浇筑至263m高程的坝体挡水,导流洞和导流底孔联合泄流,坝体挡水标准为5月~6月的20年一遇的洪水标准;
第二章流水施工原理第三节非节奏流水施工
在组织流水施工时,经常由于工程结构形式、施工条件不同等原因,使得各施工过程在各施工段上的工程量有较大差异,或因专业工作队的生产效率相差较大,导致各施工过程的流水节拍随施工段的不同而不同,且不同施工过程之间的流水节拍又有很大差异。这时,流水节拍虽无任何规律,但仍可利用流水施工原理组织流水施工,使各专业工作队在满足连续施工的条件下,实现搭接。这种非节奏流水施工方式是建设工程流水施工的普遍方式。
一、非节奏流水施工的特点
非节奏流水施工具有以下特点:
①各施工过程在各施工段的流水节拍不全相等;
②相邻施工过程的流水步距不尽相等;
③专业工作队数等于施工过程数;
④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
例题:(03年考题)建设工程组织非节奏流水施工时,其特点之一是( )。
A.各专业队能够在施工段上连续作业,但施工段之间可能有空闲时间
B.相邻施工过程的流水步距等于前一施工过程中第一个施工段的流水节拍
C.各专业队能够在施工段上连续作业,施工段之间不可能有空闲时间
D.相邻施工过程的流水步距等于后一施工过程中最后一个施工段的流水节拍
答案:A。
例题:(04年考题)建设工程组织非节奏流水施工时,其特点之一是( )。
A.各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间
B.同一施工过程的流水节拍不全相等,从而使专业工作队有时无法连续作业
C.相邻施工过程的流水步距不全相等,从而使专业工作队数大于施工过程数
D.虽然在施工段上没有空闲时间,但有的专业工作队有时无法连续作业
答案:A。
例题:(04年考题)建设工程组织流水施工时,相邻专业工作队之间的流水步距不尽相等,但专业工作队数等于施工过程数的流水施工方式是( )。
A.固定节拍流水施工和加快的成倍节拍流水施工 B.加快的成倍节拍流水施工和非节奏流水施工
