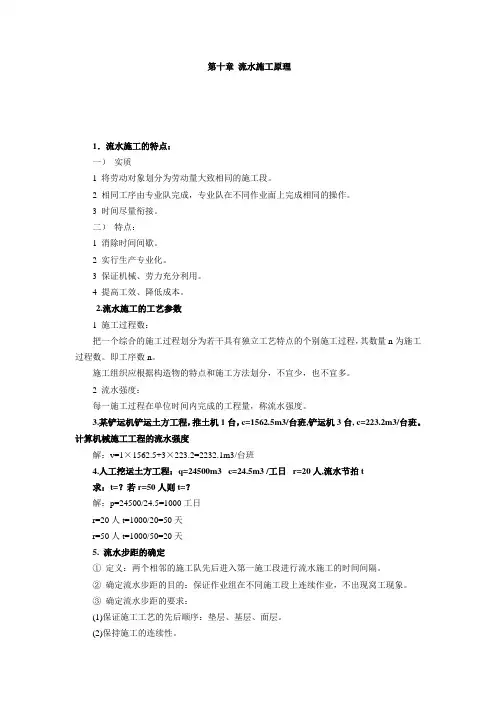

第十章 流水施工原理
1.流水施工的特点:
一) 实质
1 将劳动对象划分为劳动量大致相同的施工段。
2 相同工序由专业队完成,专业队在不同作业面上完成相同的操作。
3 时间尽量衔接。
二) 特点:
1 消除时间间歇。
2 实行生产专业化。
3 保证机械、劳力充分利用。
4 提高工效、降低成本。
2.流水施工的工艺参数
1 施工过程数:
把一个综合的施工过程划分为若干具有独立工艺特点的个别施工过程,其数量n为施工过程数。即工序数n。
施工组织应根据构造物的特点和施工方法划分,不宜少,也不宜多。
2 流水强度:
每一施工过程在单位时间内完成的工程量,称流水强度。
3.某铲运机铲运土方工程,推土机1台,c=1562.5m3/台班,铲运机3台, c=223.2m3/台班。计算机械施工工程的流水强度
解:v=1×1562.5+3×223.2=2232.1m3/台班
4.人工挖运土方工程:q=24500m3 c=24.5m3 /工日 r=20人,流水节拍t
求:t=?若r=50人则t=?
解:p=24500/24.5=1000工日
r=20人t=1000/20=50天
r=50人t=1000/50=20天
5. 流水步距的确定
① 定义:两个相邻的施工队先后进入第一施工段进行流水施工的时间间隔。
② 确定流水步距的目的:保证作业组在不同施工段上连续作业,不出现窝工现象。
③ 确定流水步距的要求:
(1)保证施工工艺的先后顺序:垫层、基层、面层。
(2)保持施工的连续性。 (3)施工过程最好的搭接,工作面不拥挤。
(4)满足工艺、组织、质量的要求。
流水开展期:从第一个专业队开始作业起,至最后一个专业队开始作业止的时间间隔。t0=∑bij
6.施工段数m的确定
① 定义:把施工对象划分为劳动量大致相同的段。
② 划分施工段的目的:保证不同工种能在不同作业面上同时工作,为流水作业创造条件。只有划分了施工段才能开展流水作业。
1 第十章 流水施工原理
[目的要求]
了解: 了解流水施工的概念 ,了解流水施工的组织方式。
[讲授重点] 流水作业参数的确定,有节奏流水组织方法,无节奏流水组织方法。
[讲授难点] 有节奏流水组织方法和无节奏流水组织方法绘制。
[讲授内容]
第一节 流水作业的基本概念
一、流水
流水施工组织方式是施工对象按一定的时间间隔依次开始施工,各工作队按一定的时间间隔依次在各施工对象上工作,不同的工作队在不同的施工对象上同时工作的组织施工的方法。
1. 流水施工的特点
(1) 科学的利用了工作面,工期比较合理;
(2) 工作队实现了专业化,且能够连续作业;
(3) 单位时间投入施工的资源量较为均衡,有利于资源供应的组织工作;
(4) 施工现场易于管理。
建筑安装工程的组织方式灵活多变,不同的施工组织方式,其施工的效率、经济效益甚至工程的质量都有所不同。以依次施工、平行施工和流水施工为例:
2.组织施工的三种方式
如【例1】:有四栋房屋的基础,其每栋的施工过程及工程量等如下:
表10-1 某栋房屋的施工过程及工程量
施工过程 工程量 产量定额 劳动量 班组人数 延续时间 工种
基础挖土 210m3 7m3/工日 30工日 30 1 普工
浇砼垫层 30 m3 1.5 m3/工日 20工日 20 1 混凝土工
砌筑砖基 40 m3 1 m3/工日 40工日 40 1 瓦工 2 回填土 140 m3 7 m3/工日 20工日 20 1 灰土工
⑴ 依次施工(顺序施工) 一栋栋地进行
挖垫砌填挖垫砌填挖垫砌填挖垫砌填16151413121110987654321四三二一施工进度栋号人数时间劳动力动态曲线30204020302040203020402030204020
图10-1 依次施工
① 工期:T=16(天)
② 特点:工期长;劳动力、材料、机具投入量小;专业工作队不能连续施工(宜采用混合队组)。
第七章 施工导流及水流控制
7.1 导流时段及导流标准
根据本工程的等级划分,按照《水利水电工程施工组织设计规范》(SDJ338-89),其对应的临时导流建筑物级别为5级。根据工程施工特性和施工总进度计划的安排,导流时段的划分和导流标准确定如下:
⑴ xx年3月1日~xx年9月15日,导流标准按全年10年一遇的洪水标准设计,对应的洪峰流量Q=1470m3/s;
⑵ xx年10月1日~xx年4月30日,导流标准按枯水期(10月~翌年4月)5年一遇的洪水标准设计,对应的洪峰流量Q=352m3/s;
⑶ xx年5月1日~xx年6月30日,导流标准按5月~6月的20年一遇的洪水标准设计,对应的洪峰流量Q=1520m3/s;
⑷ xx年7月1日~xx年4月30日,导流标准按全年20年一遇的洪水标准设计,对应的洪峰流量Q=2280m3/s;
⑸ xx年5月1日~xx年10月31日,导流标准按全年50年一遇的洪水标准设计,对应的洪峰流量Q=2910m3/s;
⑹ xx年11月1日~xx年12月31日,导流标准按11月~12月的5年一遇的洪水标准设计,对应的洪峰流量Q=76.1m3/s,进行导流底孔的封堵;
⑺ xx年3月31日,导流洞下闸,然后进行导流洞的堵头施工。
7.2 导流方案
根据施工总进度计划安排和施工导流时段的划分,确定本工程导流方案如下:
⑴ xx年3月1日~xx年9月15日,修建导流洞进出口临时围堰挡水,原河床泄流,围堰挡水标准为全年10年一遇的洪水标准;
⑵ xx年9月16日~xx年12月31日,导流洞进出口临时围堰拆除、修建上游围堰和下游子围堰挡水,导流洞泄流,围堰挡水标准为枯水期(10月~翌年4月)5年一遇的洪水标准;
⑶ xx年1月1日~xx年4月30日,利用已浇筑至244m高程的二道坝和上游围堰挡水,导流洞泄流,挡水标准为枯水期(10月~翌
年4月)5年一遇的洪水标准;
⑷ xx年5月1日~xx年6月30日,利用已浇筑至263m高程的坝体挡水,导流洞和导流底孔联合泄流,坝体挡水标准为5月~6月的20年一遇的洪水标准;

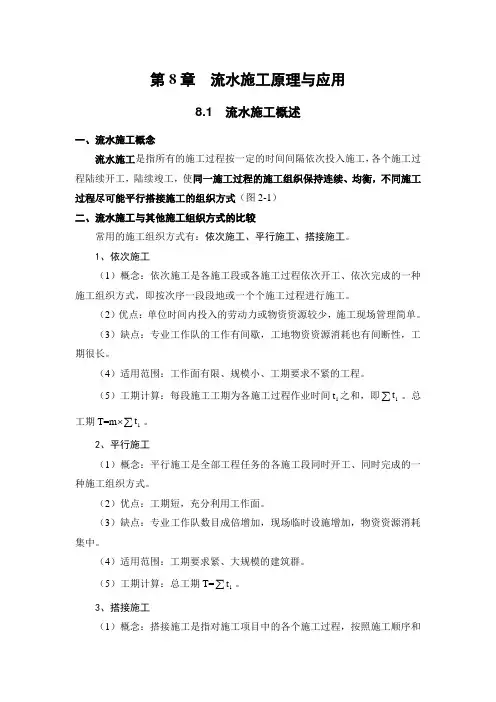

第8章 流水施工原理与应用
8.1 流水施工概述
一、流水施工概念
流水施工是指所有的施工过程按一定的时间间隔依次投入施工,各个施工过程陆续开工,陆续竣工,使同一施工过程的施工组织保持连续、均衡,不同施工过程尽可能平行搭接施工的组织方式(图2-1)
二、流水施工与其他施工组织方式的比较
常用的施工组织方式有:依次施工、平行施工、搭接施工。
1、依次施工
(1)概念:依次施工是各施工段或各施工过程依次开工、依次完成的一种施工组织方式,即按次序一段段地或一个个施工过程进行施工。
(2)优点:单位时间内投入的劳动力或物资资源较少,施工现场管理简单。
(3)缺点:专业工作队的工作有间歇,工地物资资源消耗也有间断性,工期很长。
(4)适用范围:工作面有限、规模小、工期要求不紧的工程。
(5)工期计算:每段施工工期为各施工过程作业时间it之和,即it。总工期T=mit。
2、平行施工
(1)概念:平行施工是全部工程任务的各施工段同时开工、同时完成的一种施工组织方式。
(2)优点:工期短,充分利用工作面。
(3)缺点:专业工作队数目成倍增加,现场临时设施增加,物资资源消耗集中。
(4)适用范围:工期要求紧、大规模的建筑群。
(5)工期计算:总工期T=it。
3、搭接施工
(1)概念:搭接施工是指对施工项目中的各个施工过程,按照施工顺序和工艺过程的自然衔接关系进行安排的一种方法。
(2)优点:前后施工过程之间安排紧凑,充分利用工作面,有利于缩短工期。
(3)缺点:部分施工过程会出现不连续现象,产生窝工。
4、流水施工
优点:保证了各工作队的工作和物资的消耗具有连续性和均衡性,能消除依次施工和平行施工方法的缺点,同时保留它们的优点。
三、组织流水施工的条件与特点
1、组织流水施工的条件
