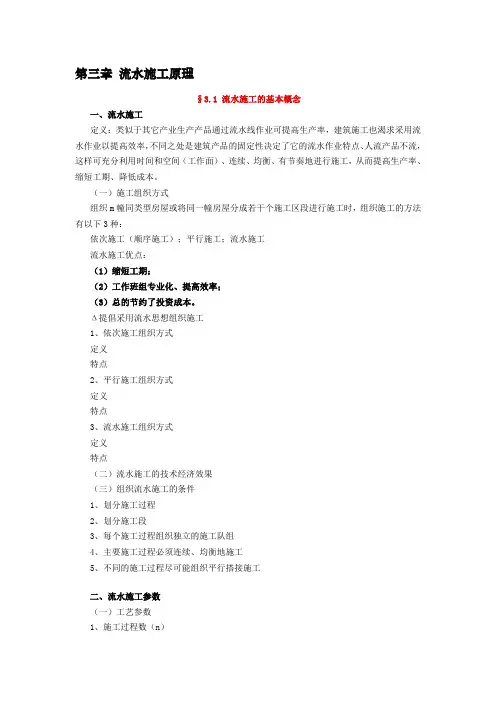

第三章 流水施工方法
- 格式:ppt
- 大小:2.76 MB
- 文档页数:70


第三章 流水施工原理
§3.1 流水施工的基本概念
一、流水施工
定义:类似于其它产业生产产品通过流水线作业可提高生产率,建筑施工也渴求采用流水作业以提高效率,不同之处是建筑产品的固定性决定了它的流水作业特点、人流产品不流,这样可充分利用时间和空间(工作面)、连续、均衡、有节奏地进行施工,从而提高生产率、缩短工期、降低成本。
(一)施工组织方式
组织m幢同类型房屋或将同一幢房屋分成若干个施工区段进行施工时,组织施工的方法有以下3种:
依次施工(顺序施工);平行施工;流水施工
流水施工优点:
(1)缩短工期;
(2)工作班组专业化、提高效率;
(3)总的节约了投资成本。
Δ提倡采用流水思想组织施工
1、依次施工组织方式
定义
特点
2、平行施工组织方式
定义
特点
3、流水施工组织方式
定义
特点
(二)流水施工的技术经济效果
(三)组织流水施工的条件
1、划分施工过程
2、划分施工段
3、每个施工过程组织独立的施工队组
4、主要施工过程必须连续、均衡地施工
5、不同的施工过程尽可能组织平行搭接施工
二、流水施工参数
(一)工艺参数
1、施工过程数(n) 含义:指在组织流水施工时,用以表达流水施工在工艺上开展层次的有关过程称施工过程,施工过程数目记为n。
划分方法
一个工程项目若干专业工程若干分部工程若干施工过程(又称分项工程或工序)。
划分目的为便于对工程施工进行具体的安排和进行相应的资源调配。
其划分与下列因素有关:
⑴施工计划的性质与作用 ⑵施工方案及工程结构
⑶劳动组织及劳动量大小 ④施工过程内容和工作范围
举例:某砖混结构教学楼
①基础阶段
②主体结构阶段
③屋面工程
④装修阶段 ⑤零星工程:房卫、电气安装、……台阶、花池……。
2、流水强度
⑴机械施工过程的流水强度
⑵人工施工过程的流水强度
(二)空间参数
1、工作面
2、施工段数和施工层数
Δ两步法①书上原则根据结构划;②m与n关系
流水施工复习题
一、单项选择题(每题备选项中,只有一个最符合题意)
1.相邻两工序在同一施工段上相继开始的时间间隔称( )。
A.流水作业 B.流水步距 C.流水节拍 D.技术间歇
2.某工程划分为4个施工过程,5个施工段进行施工,各施工过程的流水节拍分别为6天、4天、4天、2天。如果组织成倍节拍流水施工,则流水施工工期为 ( )天。
A. 40 B. 30 C. 24 D. 20
3.某基础工程土方开挖总量为8800m',该工程拟分5个施工段组织全等节拍流水施;工,两台挖掘机每台班产量定额均为80m3,其流水节拍为( )天。
A. 55 B. 11 C. 8 D. 6
4.对多层建筑物,为保证层间连续作业,施工段数m应( )施工过程数n。
A.大于 B.小于 C.等于 D.大于或等于
5.组织无节奏分别流水施工时,应用潘考夫斯基定理确定流水步距的目的是为了保证( )。
A.时间连续 B.空间连续 C.工作面连续 D.时间和空间均连续
6.全等节拍流水施工的特点是( )。
A.各专业队在同一施工段流水节拍固定
B.各专业队在施工段可间歇作业
C.各专业队在各施工段的流水节拍均相等
D.专业队数等于施工段数
7.某基础工程有挖土、垫层、混凝土浇筑、回填土4个施工过程,分5个施工段组织流水施工,流水节拍均为3天,且混凝土浇筑2天后才能回填土,该工程的施工工期为( )天。
A. 39 B. 29 C. 26 D. 14
8.多层建筑物在保证层间连续施工的前提下,组织全等节拍流水施工的工期计算式T=(j·m+n-1)·k +∑z1-∑c中的z1为两施工过程( )。 A.一层内的技术组织间歇时间 B.在楼层间的技术组织间歇时间
C.在一层内的平行搭接时间 D.层内和层间技术组织间歇时间之和

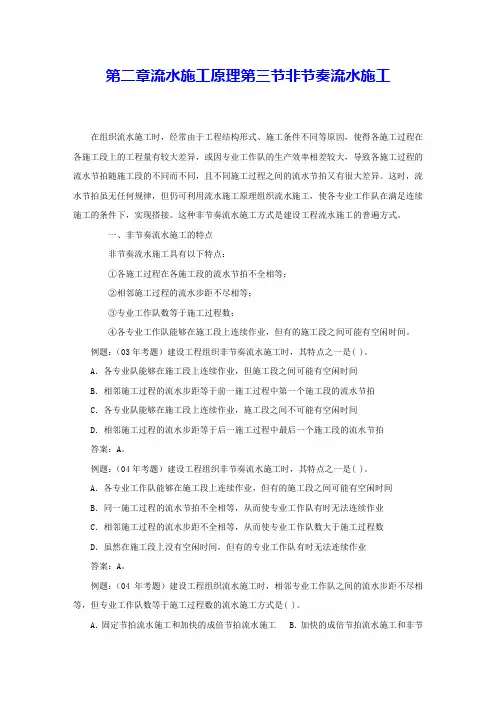

第二章流水施工原理第三节非节奏流水施工
在组织流水施工时,经常由于工程结构形式、施工条件不同等原因,使得各施工过程在各施工段上的工程量有较大差异,或因专业工作队的生产效率相差较大,导致各施工过程的流水节拍随施工段的不同而不同,且不同施工过程之间的流水节拍又有很大差异。这时,流水节拍虽无任何规律,但仍可利用流水施工原理组织流水施工,使各专业工作队在满足连续施工的条件下,实现搭接。这种非节奏流水施工方式是建设工程流水施工的普遍方式。
一、非节奏流水施工的特点
非节奏流水施工具有以下特点:
①各施工过程在各施工段的流水节拍不全相等;
②相邻施工过程的流水步距不尽相等;
③专业工作队数等于施工过程数;
④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
例题:(03年考题)建设工程组织非节奏流水施工时,其特点之一是( )。
A.各专业队能够在施工段上连续作业,但施工段之间可能有空闲时间
B.相邻施工过程的流水步距等于前一施工过程中第一个施工段的流水节拍
C.各专业队能够在施工段上连续作业,施工段之间不可能有空闲时间
D.相邻施工过程的流水步距等于后一施工过程中最后一个施工段的流水节拍
答案:A。
例题:(04年考题)建设工程组织非节奏流水施工时,其特点之一是( )。
A.各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间
B.同一施工过程的流水节拍不全相等,从而使专业工作队有时无法连续作业
C.相邻施工过程的流水步距不全相等,从而使专业工作队数大于施工过程数
D.虽然在施工段上没有空闲时间,但有的专业工作队有时无法连续作业
答案:A。
例题:(04年考题)建设工程组织流水施工时,相邻专业工作队之间的流水步距不尽相等,但专业工作队数等于施工过程数的流水施工方式是( )。
A.固定节拍流水施工和加快的成倍节拍流水施工 B.加快的成倍节拍流水施工和非节奏流水施工

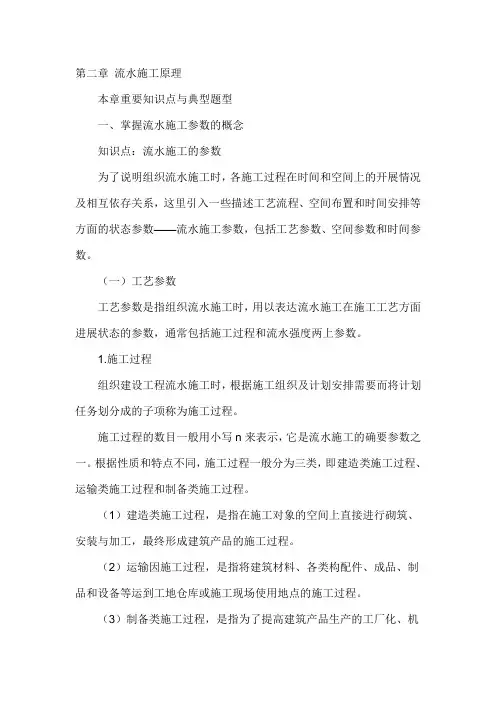

第二章 流水施工原理
本章重要知识点与典型题型
一、掌握流水施工参数的概念
知识点:流水施工的参数
为了说明组织流水施工时,各施工过程在时间和空间上的开展情况及相互依存关系,这里引入一些描述工艺流程、空间布置和时间安排等方面的状态参数——流水施工参数,包括工艺参数、空间参数和时间参数。
(一)工艺参数
工艺参数是指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两上参数。
1.施工过程
组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程。
施工过程的数目一般用小写n来表示,它是流水施工的确要参数之一。根据性质和特点不同,施工过程一般分为三类,即建造类施工过程、运输类施工过程和制备类施工过程。
(1)建造类施工过程,是指在施工对象的空间上直接进行砌筑、安装与加工,最终形成建筑产品的施工过程。
(2)运输因施工过程,是指将建筑材料、各类构配件、成品、制品和设备等运到工地仓库或施工现场使用地点的施工过程。
(3)制备类施工过程,是指为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程。如砂浆、混凝土、各类制品、门窗等的制备过程和混凝土构件的预制过程。
由于建造类施工过程占有施工对象的空间,直接影响工期的长短,因此必须列入施工进度计划,并在其中大多作为主导施工过程或关键的工作。运输类与制备类施工过程一般不占有施工对象的工作面,不影响工期,故不需要列入流水施工进度计划之中,只有当其占有施工对象的工作面,影响工期时,才列入施工进度计划中。
2.流水强度
流水强度是指流水施工的某施工过程(专业工作队)在单位时间内完成的工程量,也称为流水能力或生产能力。
流水强度一般以Vi表示,它可由公式(2-1)或公式(2-2)计算求得。
(1)机械操作流水强度式中
