悬挂式止水帷幕结合灌注桩在深基坑支护工程中的应用摘要:从工程应用出发,较系统地论述了单管搅拌止水帷幕桩与灌注桩、预应力锚杆形成的组合挡土壁在挡土、止水方面的特点,并通过工程实例,系统地介绍组合挡土体系的设计方法和止水帷幕的施工穿插、组织管理、质量检验及应用效果评价等。
论文代写关键词:单管搅拌、止水帷幕、深基坑、灌注桩、组合挡土壁一、概述近年来我国城市建筑发展迅速,高层建筑越来越多,深基坑工程愈来愈多,在城市深基坑施工过程中,由于受到周围环境的制约,需要采用基坑支护结构以保证基坑边坡的安全稳定及周围邻近建筑物的安全和地下结构的正常施工。
目前常用的支护形式有土钉墙、灌注桩、钢板桩、地下连续墙。
在地下水位较高时,基坑支护必须解决好挡土和挡水两方面的问题。
本工程主要是根据地质特点,上部采用土钉墙,下部采用成排灌注桩结合预应力锚杆形成桩锚体系,以解决挡土问题。
止水帷幕是在深基坑土方开挖和地下结构施工时防止地下水从坑外渗流至坑内的止水措施,以保证基坑基本干燥,使基坑土方开挖和地下结构施工得以顺利地进行和基坑周边不因土体中地下水渗流而产生过大的位移变形和水土流失。
帷幕桩与已有的混凝土灌注桩密切结合,在不连续的灌注桩之间增设帷幕桩,灌注桩与帷幕桩互相咬合,从而形成一排连续的止水帷幕和联合挡土墙。
这种组合的特点是,由桩锚体系为主,抵抗土压力产生的变矩,而帷幕桩主要用于桩间挡土和阻挡坑外地下水向坑内的渗流。
本文以深基坑支护的工程实例,对所选方案进行计算与分析比较,证明该方案效果良好。
二、工程概况该工程是从首都机场进入北京城道路上的地标性建筑物,位于北京市朝阳区望京,是一座集办公、商业于一体的大型综合项目。
整个建筑群由三栋塔楼(T1、T2、T3)和三栋小商业楼(P1、P2、P3)组成,T1地上25层,T2地上26层,T3地上46层,最大建筑高度为200m;所有地上建筑在地下部分均为一个整体,车库部分地下三层,塔楼局部区域地下四层,项目总建筑面积,地上建筑面积,地下建筑面积。
止水帷幕深度计算书
1、西南向各参数确定

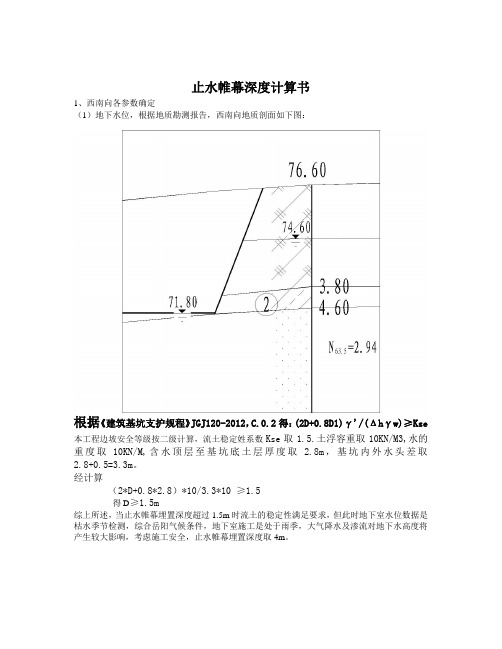

(1)地下水位,根据地质勘测报告,西南向地质剖面如下图:
根据《建筑基坑支护规程》JGJ120-2012,C.0.2得:(2D+0.8D1)γ'/(Δhγw)≥Kse 本工程边坡安全等级按二级计算,流土稳定姓系数Kse取1.5.土浮容重取10KN/M3,水的重度取10KN/M,含水顶层至基坑底土层厚度取 2.8m,基坑内外水头差取2.8+0.5=3.3m。
经计算
(2*D+0.8*2.8)*10/3.3*10 ≥1.5
得D≥1.5m
综上所述,当止水帷幕埋置深度超过1.5m时流土的稳定性满足要求,但此时地下室水位数据是枯水季节检测,综合岳阳气候条件,地下室施工是处于雨季,大气降水及渗流对地下水高度将产生较大影响,考虑施工安全,止水帷幕埋置深度取4m。
2、中间雪松位置
各计算参数如下图
本工程边坡安全等级按二级计算,流土稳定姓系数Kse取1.5.土浮容重取10KN/M3,水的重度取10KN/M,含水顶层至基坑底土层厚度取 4.2m,基坑内外水头差取4.2+0.5=4.7m。
经计算
(2*D+0.8*2.8)*10/3.3*10 ≥1.5
得D≥1.85m
因雪松位置土体范围较小,考虑大气降水补给,地下水位按76.0m考虑,埋置深度按2m。
综合地质勘测报告剖面,基坑其余方向粗砂层厚度较小,高压旋喷桩桩底至强风化沙砾岩,能保证施工安全。
小小工程家2021-04-20原文支护桩基本是用来挡住土体,不让土体往基坑内滑动垮塌。
止水帷幕基本是用来挡住地下水,不让外面的地下水向基坑内进来。
第一步:在桩定位处成孔。
该图为旋挖成孔!由于有地下水,所以孔内会有很多泥浆,旋挖过程也需要泥浆护壁!成孔后竖向是这样的效果!第二步:加钢筋笼,灌注。
首先在孔上放置垫板。
然后在垫板两边的孔内插入钢塞,这是为了让两个相临的桩能后接合,从而达到止水目的,如果没听懂,接着往下看!然后灌注混凝土,第一根桩不需要放钢筋笼!因为钢筋笼是隔一个桩放一个钢筋笼!放置保护层不够,而且从受力角度也不要那么多钢筋笼!灌注好将导管抽出!等混凝土达到初凝,将钢塞抽出!形成如下效果!第三步:照着这个程序在隔一个桩径距离的位置成一个,如下图效果!随后在中间再成孔,注意这根桩是需要钢筋笼的!下钢筋笼。
灌注后效果。
看由于之前加了钢塞,使得中间桩和两边桩紧紧结合成了整体,这就达到了止水目的!这三根桩成为了一个单元!竖向效果如下图!第四步:按照相同程序,隔一个成一根桩!然后在中间成孔,放钢筋笼,灌注,效果如下!以此类推!在整个基坑需要支护加止水帷幕的边缘全部成桩!成孔效果如下图。
将锚索放进去。
体部分不需要这样的PC管!灌注混凝土!放腰梁钢筋笼,支模!体共同受力!第八步:加垫板,加锚头!紧紧拉住了,不怕侧翻(整体失稳)了!以此类推,全部这么干!第九步:开挖基坑到需要制作腰梁的位置!第十步:制作腰梁。
第十一步:同冠梁一样,下锚索!锚索由四根钢丝绳中间加一个定位塑料件组成的!将锚索放进去,然后灌注。
加垫板。
加锚头!张拉!拉紧!腰梁也可以用钢板也可以用混凝土,本例使用了钢板!腰梁制作完成。
止水帷幕在深基坑支护及降水中的应用分析摘要:随着城市化建设进程逐步推进,城市用地越来越紧张,这样一来就催生了更多的高层建筑。
深基坑施工不仅难度大,而且危险性也相对较高,很容易出现基坑周边土体位移或者沉降的现象,一旦这种现象出现,就会加剧周边管线、附近建筑物以及道路的安全隐患,造成无法挽回的损失,进而延误施工工期。
而基坑支护则能够为土方开挖和边坡施工提供安全保障,同时还能够使基坑内部环境处于干燥状态,尽可能减少由周边建筑物引起的基坑沉降问题,为建设高质量的建筑工程项目奠定良好的基础。
鉴于此,本文立足于深基坑工程概述,围绕止水帷幕在深基坑支护及降水中的应用展开如下探讨。
关键词:止水帷幕;降水技术;深基坑支护工程1.深基坑工程概述从深基坑工程的概念来看,深基坑即开挖深度超出5m的基坑。
从工程特征上进行分析。
得知深基坑工程具有地质条件复杂,周边环境与地下管线以及建筑物息息相关,是一项系统性工程。
深基坑工程中主要包含了深基坑支护体系的设计研发、工程项目建设以及土方开挖等多个方面的内容。
由于支护体系是一种临时的结构,具有安全风险大以及受施工场地空间和时间限制的特点,所以,要想实现工程项目建设目标,具体施工作业的进行就必须做好施工进度、施工安全、施工环境、施工质量以及相关档案资料的管理工作[1]。
2.深基坑降水方法及适用条件如果在深基坑工程项目建设过程中存在着基坑比地下水位低的情况,就需要做好深基坑的降水处理工作。
从施工经验可以看出,对深基坑采取降水处理措施之后,能够尽可能降低基坑周边与底部出现渗水现象的几率,从而为施工作业的开展提供良好的条件,同时还能够提高土体的力学性能,强化边坡开挖工作的稳定性。
当前应用于深基坑工程中的降水方法,由于在建工程或者拟建工程项目的不同,就需要选择合适的方法。
止水帷幕法、井点降水法以及冻结法是常见的几种降水方法,具体如下:2.1井点降水法井点降水法主要是运用降水井来抽水,该方法的使用需要重视降水井位置的设置,通常将其设置在深基坑周边,适合用在将地下水位降低到与基坑底部距离0.5~1m 左右的位置。
下穿式隧道施工监理细则6.1 隧道工程基坑支护与止水帷幕施工本项目地基承载力较低,地下水位高,地基属严重液化等级,结合地质资料,本项目下穿式隧道工程采取钻孔灌注桩及钢板桩支护加止水帷幕的方案。
止水帷幕采取双层深层搅拌桩及单排高压旋喷桩外,其他区间均采用双层深层搅拌桩处理方案.基坑支护结构施工质量,将直接关系到基坑开挖的施工安全和防水效果,同时深层搅拌桩属隐蔽工程,也是容易发生偷工减料的地方,给工程建设留下隐患,构成本项目的关键节点。
结合工程特点,我司分别制定了深层搅拌桩、高压旋喷桩、钻孔灌注桩、钢板桩监理工作要点如下:6.1.1深层搅拌桩6。
1。
1.1审核承包人的水泥品种、标号等应符合设计、合同的有关要求,必要时需对水泥厂家进行考查,材料进场后施工单位和监理工程师应按规范规定的频率进行自检和抽检,符合技术标准规范,检验合格后方可使用;6.1。
1。
2通过试桩确定水泥搅拌桩施工工艺流程和各项施工技术参数,确保能满足搅拌桩设计质量要求.工艺试验过程中或完成后,必须按有关规定安排相关的质量检验工作,及时对工艺试验过程中暴露的问题进行评价,并提出改进意见或建议,有必要进行二次试验;6。
1.1.3严格检查孔位偏差钻和机钻杆垂直度误差需符合设计及规范要求,垂直度偏差不得大于1。
5%,孔位偏差不得大于5cm;6。
1。
1。
4开机搅拌钻进,逐级加速,检查压力不能小于施工参数、下沉速度不能大于施工参数,下沉深度不小于设计要求;水泥搅拌桩必须全部穿过软土层,并按设计要求深度进入持力层;当打入深度发现与设计深度相差很大,应及时上报业主、设计单位进行进一步地质详勘,并作变更处理;6.1。
1.5提升钻杆喷浆搅拌,检查喷压不能小于施工参数、提升速度是否满足设计施工参数,喷浆量不少于设计量;重复搅拌,压力和下沉速度必须满足施工参数,并达到设计及规范要求深度;6。
1。
1。
6为保证搅拌桩质量,确定搅拌次数为四次喷浆四次搅拌,且最后一次提升搅拌宜采用慢速提升,提升速度应不大于0。
基坑支护止水帷幕施工工艺是基坑工程中常用的一种止水技术,能够有效地防止地下水涌入基坑内,保证施工安全。
下面是基坑支护止水帷幕施工工艺的介绍:
1.基坑周边围堰:在基坑周边进行围堰施工,用于防止地下水的
涌入和泥土的坍塌,以保证施工的顺利进行。
2.打钻孔:在基坑内挖掘出需要施工止水帷幕的区域,然后使用
钻机进行孔洞打孔,孔洞深度和直径根据实际情况而定。
3.安装钢管:在钻孔中设置钢管,钢管的长度和直径也需要根据
实际情况而定,一般要求钢管的长度超过基坑深度1.5倍以上。
4.安装帷幕:在钢管内部安装止水帷幕,可以使用橡胶帷幕、PVC
帷幕等材料,将帷幕通过插接的方式连接在一起,形成完整的
止水帷幕。
5.测试验收:完成止水帷幕的安装后,进行测试验收,确保止水
效果良好,达到设计要求。
基坑支护止水帷幕施工工艺需要严格按照规范进行操作,确保施工质量和施工安全。
深基坑支护“门字形抗滑桩+止水帷幕”施工工法深基坑支护“门字形抗滑桩+止水帷幕”施工工法一、前言深基坑支护是城市建设中常见的施工工艺之一。
在一些特殊的地质条件下,深基坑工程需要采取高效可靠的支护工法来保证施工过程的安全。
本文将介绍“门字形抗滑桩+止水帷幕”施工工法,旨在为相关专业人员提供有益的参考和指导。
二、工法特点“门字形抗滑桩+止水帷幕”施工工法是一种适用于土质和软弱地层的基坑支护工法。
其特点如下:1. 结构简单:由门字形抗滑桩和止水帷幕组成,易于操作;2. 支护效果好:门字形抗滑桩稳定性高,能有效抵抗地层滑移;止水帷幕能够有效控制地下水位,防止地下水渗入;3. 施工周期短:相对于传统的支护工法,施工周期更短,能够节约施工时间;4. 可扩展性强:适用于不同规模的基坑工程,并且支护工法可根据实际需要灵活调整。
三、适应范围“门字形抗滑桩+止水帷幕”施工工法适用于以下工程:1. 地基土质条件较差的基坑工程;2. 邻近地下水位较高的基坑工程;3. 棚土区基坑工程;4. 土压力较大的基坑工程。
四、工艺原理1. 门字形抗滑桩的作用是通过抵抗地层滑移,保持基坑的稳定。
施工过程中,先进行抽排土方工作,然后按照设计要求进行门字形抗滑桩的布置和安装。
门字形抗滑桩采用钢筋混凝土,具有较高的抗滑性能和稳定性。
2. 止水帷幕的作用是控制地下水位,防止地下水渗入基坑。
施工过程中,先进行土方开挖以及水位降低,然后进行止水帷幕施工。
止水帷幕通常采用灌注桩、钢筋混凝土墙和隔水帷幕等形式,有效防止地下水影响基坑工程。
五、施工工艺 1. 基坑开挖:根据设计要求进行土方开挖,确保基坑的适当尺寸和平整度;2. 门字形抗滑桩布置:根据设计要求,在开挖侧的基坑边缘布置门字形抗滑桩,确保其稳定性和抗滑性能;3. 门字形抗滑桩施工:根据设计要求进行钢筋混凝土抗滑桩的浇筑和养护,确保其结构的完整性和稳定性;4. 止水帷幕的施工:根据设计要求进行灌注桩或钢筋混凝土墙的施工,确保止水帷幕的完整性和密封性;5. 工程检查和验收:根据相关规范和验收标准,对施工的门字形抗滑桩和止水帷幕进行检查和验收。
某工程基坑支护和止水帷幕设计及施工工艺摘要:在深基坑开挖时,由于受到周围环境的制约,需要采用基坑支护结构以保证基坑边坡土体的稳定以及周围邻近建筑物的安全和地下结构的正常施工。
在地下水位较高的情况下,挡土结构必须同时解决好挡土和挡水两方面的问题。
本文以某高层住宅楼基坑支护的工程实例,介绍了在较厚的砂性地层中基坑支护与止水帷幕的设计方案与施工方法,针对施工过程中出现的问题及时进行了方案和施工工艺的调整,并对其实施效果进行了分析,证明该实施效果良好。
关键词:基坑支护;厚砂层;止水帷幕;边坡位移监测;沉降观测Abstract: in the deep foundation pit excavation, due to the restriction of the surrounding environment, the need to foundation pit supporting structure to ensure the stability of the slope soil foundation pit and the surrounding the adjacent building security and underground structure normal construction. In the underground water level of higher, soil retaining structure must also solve the good soil retaining and retaining water two problems. In this paper a high-rise residential building in foundation pit engineering example, the paper introduces the in the thick of sand strata of foundation pit supporting and stop water heavy curtain design and construction method, in view of the problems in the construction process in the scheme and the construction technology of adjustment, and the implement effect are analyzed and the results show the implementation effect is good.Keywords: foundation pit supporting; Sand layer thicknessr; Waterproof curtain; Slope displacement monitoring; Settlement observation1 工程概况某建筑工程拟建#1~#10 高层住宅楼,地上26 层,地下 2 层,基础埋深8 m,筏板基础,板厚1 m,地下车库和住宅楼不连通,车库埋深6 m。
基坑止水帷幕支护工程施工方案施工单位:日期:一、施工规范及依据:1、国家标准《建筑地基基础设计规范》(GB50007-2002)2、国家标准《混凝土结构设计规范》(GB50010-2010)3、国家标准《钢结构设计规范》(GB50017-2003)4、国家标准《建筑结构荷载规范》(2006年版)(GB50009-2001)5、国家标准《建地基基础工程施工质量验收规范》(GB50202-2002)6、国家标准《混凝土结构工程质量验收规范》(GB50204-2002)7、国家标准《通用硅酸盐水泥》(GB175-2007)8、行业标准《建筑基坑支护技术规程》(JGJ 120-99)9、行业标准《建筑地基处理技术规范》(JGJ 79-2002)10.《建筑桩基技术规范》(JGJ94-2008)11.本工程勘察报告12.《建筑基坑工程监测技术规范》(GB50497-2009)二、支护结构设计说明:1.本工程所注标高均为绝对标高;本图纸中尺寸除标高以米计外,其他均以毫米计。
2、挡土结构:2.1、三排单轴深搅桩止水支护;2.2、三排单轴深搅桩止水支护;2.3、采用1:1自然放坡+3排单轴深层搅拌桩止水,坡面挂网喷浆处理。
详见结构剖面图。
3、基坑施工过程中对地下水的处理(1)设置轻型井点降水;(2)坑内地下水处理:a、坑内设置轻型井点降低坑内地下水。
b、自然地面及基坑内应设明沟及集水井,及时排除雨、雪水及地面流水。
三、建筑材料要求:1.水泥:(1)水泥采用32.5级复合硅酸盐水泥;(2)符合国家有关规范要求,并做相应检验。
四、单轴深搅桩施工要求:(1)单轴深层搅拌机叶片直径为500mm,重力式挡墙区段桩中心距为0.35m;使用32.5级复合硅酸盐水泥,其设计掺入量为15%。
水灰比为0.45~0.55,要求28天的无侧限抗压强度大于1.0MPa。
(2)深搅桩桩位偏差不应大于50mm,垂直度偏差不宜大于0.2%。
(3)搅拌机下沉速度与搅拌提升速度应控制在0.6m/min以内,并保持匀速下沉与匀速提升。
止水帷幕、支护施工方案在现代建筑与工程领域中,止水帷幕和支护施工方案是至关重要的工程技术,用以确保工程结构的稳固和安全。
本文将分别就止水帷幕和支护施工方案进行深入探讨。
止水帷幕止水帷幕,顾名思义,是用来防止水流通过某一区域的阻水设施,通常用于地下结构、基坑工程以及地下水利工程。
止水帷幕的施工施工过程有以下几个关键步骤:1.前期勘测与分析:在正式开始施工前,需要进行周边环境的勘测与分析,以确定施工区域的地质条件、地下水流情况和可能存在的工程风险。
2.挖掘基坑:在确认了施工区域的地质条件后,开始挖掘基坑,为止水帷幕施工创造条件。
3.施工技术选用:根据具体情况,选择适合的止水帷幕材料和施工技术,如注浆止水、橡胶止水帷幕等。
4.施工过程中的监控:在施工过程中,要随时对止水帷幕的施工质量进行监控和检测,确保止水效果符合要求。
支护施工方案支护施工方案是指在土木工程中为了保障工程建筑物的稳定性和安全性,设计和采用各种技术手段来支撑固定工程土体的过程。
支护施工方案的制定包括以下几个阶段:1.支护设计:在初步确定工程支护需求后,进行支护设计,确定支护结构类型、尺寸及施工方法。
2.支护材料选择:根据地质条件和工程需要选择合适的支护材料,包括混凝土、钢筋、锚杆等。
3.支护施工工艺:根据设计要求和支护材料特性,确定支护施工的工艺流程,包括挖土、浇筑、安装等具体细节。
4.支护效果监测:支护施工完成后,需要对支护结构的效果进行监测和评估,确保支护质量符合设计要求。
通过以上详细的介绍,可以看出止水帷幕和支护施工方案在土木工程中的重要性。
仅有合理的设计和严谨的施工才能确保工程的稳定和安全,为我们的生活和建筑环境带来更多的保障。
北京市第十水厂A厂项目土方、基坑支护及止水帷幕工程施工组织设计中国新兴建设开发总公司2013年5月21日北京市第十水厂A厂项目土方、基坑支护及止水帷幕工程施工组织设计方案设计:项目总工:项目经理:中国新兴建设开发总公司2013年5月21日目录1、编制依据 (1)1.1现行相关规范、规程 (1)1.2主要标准 (1)1.3 主要法规 (2)1.4 建设单位提供的图纸及有关文件 (2)2、工程概况及自然条件 (2)2.1 工程概况 (2)2.2 地质概况 (5)2.2.1 地形地貌 (5)2.2.2地质条件 (5)2.2.3 地下水条件 (8)3、土方、基坑支护及止水帷幕方案设计 (10)3.1 基坑安全等级划分 (10)3.2土方工程设计 (10)3.3基坑支护方案选择 (10)3.4止水帷幕方案选择 (10)3.5基坑支护设计计算 (11)3.6 基坑工程监测 (11)3.7 支护工程设计图纸 (12)4、施工组织机构及施工准备 (13)4.1 工程目标 (13)4.2 项目组织机构 (13)4.3 管理人员及主要部门职责 (13)4.4 施工技术准备 (16)4.5现场准备 (16)4.5.1控制网、基准点准备 (16)4.5.2 组织机械设备进场 (17)4.5.3 组织材料、构配件进场 (17)4.6 各种资源准备 (17)4.6.1 建筑材料准备 (17)4.6.2 施工机械准备 (17)4.6.3 施工队伍准备 (17)4.6.4 作业条件准备 (18)4.6.5 建立项目管理制度 (18)5、主要施工机械、劳动力、材料需求量计划 (18)5.1 主要施工机械设备计划表 (18)5.2 主要劳动力需用量计划 (19)5.3 主要材料进场计划 (19)6、施工平面图布置 (20)6.1 施工总平面布置依据 (20)6.2 施工平面布置原则 (20)6.3 施工平面布置内容 (21)6.3.1 道路、水、电布置 (21)6.3.2 生产临时设施布置 (21)6.3.3 办公、生活设施布置 (21)6.4 施工平面管理 (21)6.4.1 平面管理原则 (21)6.4.2 平面管理办法 (22)6.4.3 各区域具体管理办法 (22)7、关键分部工程施工方案及技术措施 (23)7.1 主要工序 (23)7.2 施工准备及测量放线 (23)7.2.1施工准备 (23)7.2.2测量放线 (24)7.3 场地平整及土石方工程 (24)7.3.1场地平整及土石方工程概况 (24)7.3.2地表整平 (25)7.3.3卸土场、土方运输路线及土方外运流量分析 (25)7.3.4 现场准备 (26)7.3.5土方施工 (26)7.4 基坑支护工程施工 (28)7.4.1施工布署 (28)7.4.2土钉墙施工顺序及工艺流程 (28)7.4.3护坡桩施工工艺 (30)7.4.4锚杆施工工艺 (34)7.4.5桩间挂网喷射混凝土施工工艺 (36)7.4.6特殊情况下的处理措施 (36)7.5 连梁施工--模板工程 (37)7.6 水泥土搅拌桩止水帷幕施工 (38)7.6.1水泥土搅拌桩止水帷幕施工流程 (38)7.6.2水泥土搅拌桩止水帷幕施工工艺要求 (38)8、工程施工进度计划及工期保证措施 (39)8.1 工程施工进度计划 (39)8.2 工期保证措施 (40)8.2.1 组织措施 (40)8.2.2 生产资料措施 (40)8.2.3 施工方案的保证措施 (40)8.2.4 加强计划管理 (41)8.2.5 制度保障措施 (41)8.2.6 协调好外部关系 (41)8.2.7施工机械管理 (41)9、工程质量管理 (42)9.1 质量管理目标 (42)9.2 质量保证体系 (42)9.3 质量控制流程 (42)9.4 质量保证制度 (43)9.4.1 施工准备过程的质量控制 (43)9.4.2 施工过程中的质量控制 (43)9.5 工程质量控制保证措施 (44)9.5.1 原材料的质量 (44)9.5.2土钉墙锚喷支护施工质量控制 (45)9.5.3 护坡桩施工质量 (45)9.5.4凿平桩头质量控制 (46)9.5.5 钢筋工程质量 (47)9.5.6 冠梁工程质量控制 (47)9.5.7 锚杆施工质量控制 (49)9.5.8 水泥土搅拌桩施工质量控制 (49)9.6 计量管理 (52)9.6.1 施工计量管理措施 (52)9.6.2 计量管理工作目标 (53)9.7 成品保护措施 (53)9.7.1 钢筋绑扎成型的成品质量保护 (53)9.7.2 模板保护 (53)9.7.3 混凝土成品保护 (53)9.8 工程创优措施 (54)9.8.1 指导标准 (54)9.8.2 加强对规范、标准的学习 (54)9.8.3 加强施工过程控制 (54)10基坑工程施工监测方案及应急预案 (54)10.1基坑变形观测施工方案 (54)10.2工程的监测项目 (54)10.3监测方案的确定 (55)10.3.1总体要求 (55)10.3.2基坑监测点的构造 (55)10.3.3对支护结构监测基本要求 (56)10.4变形的监控 (56)10.5监测工作质量保证要求 (56)10.6观测方法 (57)10.7数据处理及信息反馈 (57)10.8基坑支护应急预案 (58)10.9事故类型及应急方案 (58)10.9.1支护结构坡肩破坏 (58)10.9.2基坑发生整体或局部土体滑塌失稳 (58)10.9.3抢险物资准备 (58)11工程技术管理 (59)11.1 测量方案 (59)11.2 试验方案 (61)11.3 技术资料管理 (63)11.4 科技工作管理 (66)12、职业安全健康保护控制 (67)12.1 职业健康安全管理目标 (67)12.2 职业健康安全管理依据 (68)12.3 职业健康安全管理体系 (68)12.4 安全生产责任制 (69)12.4.1 项目经理安全生产职责 (69)12.4.2 项目部总工程师安全生产职责 (69)12.4.3 班组长安全生产职责 (69)12.4.4 职工安全生产职责 (70)12.5 安全生产教育培训制度 (70)12.6 安全检查制度 (71)12.7 危险源辩识和评价 (72)12.7.1 危险源辨识程序 (72)12.7.2 重要危险源辨识 (72)12.8 施工现场安全管理措施 (72)12.8.1 施工现场安全管理纪律 (72)12.8.2 现场安全管理办法 (73)12.9 施工用电安全管理措施 (73)12.9.1 电工 (73)12.9.3 开关箱柜 (74)12.9.4 电焊机 (75)12.10 安全防护管理措施 (75)12.10.1 机械设备安全和防护 (75)12.10.2 焊接与切割安全防护 (75)12.11 机械设备安全管理措施 (76)12.12 防火安全管理措施 (76)13、环境保护控制及文明施工 (76)13.1 环境管理目标 (76)13.2 环境保护岗位责任制 (77)13.2.1 项目经理 (77)13.2.2 环境保护负责人 (77)13.2.3 有关岗位操作人员 (78)13.3 环境保护管理制度 (78)13.4 环境保护检查制度 (79)13.5 环境保护教育制度 (79)13.6 环境因素识别和评价 (79)13.6.1 环境因素识别评价程序 (79)13.6.2 重要环境因素的识别 (79)13.7 废水、废弃物管理措施 (80)13.8 噪声、振动管理措施 (81)13.9 能源、资源管理措施 (81)13.10 环卫卫生管理措施 (82)13.11 扰民、民扰管理措施 (82)14、物资、设备管理 (83)14.1物资、设备管理组织框图 (83)14.2 管理人员及职责 (83)14.3 物资管理内容及程序 (84)14.3.1 管理程序 (84)14.3.3 工器具管理 (85)14.4 设备管理 (85)15、供应商管理及分包商管理 (85)15.1 供应商管理 (85)15.2 分包商管理 (86)16、服务、回访和保修 (86)16.1 为用户服务的工作原则 (86)16.2 为用户服务的标准 (86)16.3 为用户服务的目标 (86)16.4 工程交付 (86)16.5 工程回访 (87)16.6 工程服务和保修 (87)附件:1、施工平面布置图2、基坑监测平面布置图3、基坑支护剖面图1、编制依据1.1现行相关规范、规程1.2主要标准1.3 主要法规1.4 建设单位提供的图纸及有关文件2、工程概况及自然条件2.1 工程概况本工程为北京市第十水厂A厂工程,项目地点北京市朝阳区长营乡,建设单位北京安菱水务科技有限公司;建构筑物占地面积52036平方米,建筑面积39322平方米;包括:格栅间、配水井及预臭氧接触池机械混合池、机械加速澄清池、澄清池连通渠、砂滤池、滤池设备间、主臭氧接触池、炭吸附滤池、清水池、配水泵房、吸水井、配水泵房变配电室、臭氧制备间及变配电室、污泥处理车间、加药间、导试水厂、液氧储备装置、热泵机房及变配电室、机修间、电修间、仓库、车库、料棚、综合管理楼、传达室1及出水阀室、传达室2、室外园林绿化景观共26个单体类型。
根据勘察报告,拟建场地内人工堆积的填土层,堆填时间较短,水平和垂直分布变化相对较大,土质较松散且硬软不均匀,结构性差;新近沉积的粘质粉土-砂质粉土②层局部轻微液化,上述地层为相对不良工程地质层。
新近沉积的粘质粉土-砂质粉土②层、粉质粘土-重粉质粘土②1层、粉砂②2层,土体承载能力稍好,强度相对较高,层位相对较稳定,视情况可以作为埋藏较浅的一般建构筑物的天然地基浅基持力层。
一般第四纪沉积的粉质粘土-粘质粉土③层和粘质粉土-砂质粉土③1层,细砂④层、砂质粉土-粘质粉土④1层、粉质粘土-重粉质粘土④2层,粉质粘土-重粉质粘土⑤层和粘质粉土-砂质粉土⑤1层、粉砂⑤2层,粉质粘土-重粉质粘土⑥层、粘质粉土-砂质粉土⑥1层和细砂⑥2层,圆砾⑦层、中砂-细砂⑦1层和粉质粘土-粘质粉土⑦2层,重粉质粘土-粘土⑧层和粉质粘土-粘质粉土⑧1层和细砂⑧2层等,密实度相对较高,力学性质较好,承载能力较好,视情况(或经适当地基处理)可以作为承载力要求较高建构筑物的地基持力层。
尤其是粉砂-细砂④层、细砂⑥2层、圆砾⑦层和中砂-细砂⑦1层,层位相对较稳定,土体强度和承载能力相对较高,可以作为承载力要求较高建构筑物的桩基持力层。
根据地勘资料,粘质粉土-砂质粉土②层、粉质粘土-重粉质粘土②1层、粉砂②2层可做为车库、车库、车棚等小型建筑物的地基持力层;对于大型水处理池体和大型的建(构)筑物的独立柱基,此两层土土质相对较软,需采用CFG桩复合地基处理,或局部换填,提高地基承载力,复合地基应有相应资质的单位设计和施工。
