硫化皮带接头标准————————————————————————————————作者:————————————————————————————————日期:ﻩ平煤股份公司钢丝绳芯输送带硫化接头标准﹝试行﹞一、为规范公司钢丝绳芯输送带(以下简称高强皮带)硫化接头工艺,提高硫化接头质量,减少断带事故发生,特制定本标准。
二、硫化接头用设备及材料(一)硫化器:硫化接头用硫化器必须是通过鉴定,证件齐全的合格产品(硫化器的性能要求见附一)。
在有瓦斯、煤尘爆炸危险的场所硫化接头必须使用具有防爆性能的硫化器,否则必须有严密的安全措施。
(二)胶料:胶料包括复盖胶(面胶),芯胶和胶浆。
为保证硫化接头质量,胶料一般应选用原皮带厂指定胶料。
若采用其它厂的胶料,必须事先做一个硫化接头送权威部门进行抗拉强度测试,符合要求后方可使用。
胶料应在使用前到厂家购置新配置生产的。
若存放期不超过三个月,且存放得当(温度在25°以下,避免阳光直射,远离热源,无油脂类物质污染),外观无异常变化,可直接使用。
若存放期超过三个月,使用前必需进行鉴定(胶料的鉴别见附2),确认未失效后方可使用。
(三)工具及辅助材料硫化接头需用的工具和辅助材料见表一。
序号名称数量技术要求1 工作台2个木制厚度≥50mm,宽度>带宽500mm。
长度>接头长度0.6m。
2 夹板4付提前制作。
3 垫铁2根钢质、比待接胶带薄0.5-1.0mm宽为50-100mm,长度>接头长度400-500mm4 水银温度计12-15支测温范围-50-250℃。
5白铁皮2张厚度0.5mm。
宽度100mm,长度为热板宽度6 活板手2把10寸-12寸。
7 游标卡1把刻度范围0-250mm8 钢卷尺2个长度范围10m9 不锈钢板尺2把长度范围1-1.5米10直角尺1把400×500mm11 螺丝刀2把14″—16″12 断丝钳2把规格20″13 软轴砂轮机2台砂轮片直径150mm14 刀具20把15 电工钳2把规格:8″16油石5块粗、细两种17 油刷4把6″18 粗砂布20张19 线绳20m φ1-3mm20 粉线包1个21 红色腊笔数支22橡皮手套8双23 线手套8双24新毛巾数条25水盆4个26 白细布12m27 120#汽油25kg 25kg/每接头28 玻纸数张29 热风机1台1000W左右三、硫化接头前的准备工作(一)硫化场地的选择硫化接头地点要选择在峒室(巷道)宽敞平坦、运输便利、风速小、空气中湿度小、温度低、煤尘少的地方。
皮带接头硫化标准一、皮带接头硫化重要性皮带机接头好坏对皮带使用至关重要,接头是皮带的最薄弱点,直接影响整条皮带使用情况,为保证接头的硫化质量,规范公司皮带机输送带接头硫化工艺,提高皮带接头硫化的技能水平特别制订本标准。
二、硫化接头设备及材料1、硫化支架两套、硫化床两套、水压机两台、热控箱两个、电源线一条、一次线两条、二次线4条、垫铁两块、加紧机构两根、大棘轮扳手两把。
2、胶料:胶料包括面胶、芯胶和胶浆。
3、工具及辅助材料:美工刀8把、刀片300片、角向磨光机2台、接线盘1个、砂纸数张、钢丝钳2把、木槌2把、2米钢板尺1根、白色铅笔2根、细线一卷、铁钉10枚、扁漆刷8把、卷尺1把、航空汽油、报纸数张、皮带夹2套、2T 手拉葫芦4个、钢丝绳4条、塑料小盆4个、水桶2个、活动扳手两把(10寸/12寸)、开口扳手(24-27)、棘轮(24-27)、鼓风机。
三、接头硫化前的准备工作1、硫化地点的选择硫化地点由工作负责人选择定位,一般尽可能选择宽敞平坦、运输方便、离电源箱水源近的地方。
2、固定皮带、搭建工作台定好位臵后利用皮带夹将接头两端皮带固定好,还要确保皮带固定后不会滑动。
并松开张紧装臵或将重锤提高,确保皮带松弛,必须留足够的接头空间。
皮带松弛后在硫化点搭建工作平台,铺工字钢水压板及下硫化板等。
四、硫化接头的程序及工艺接头硫化主要有以下几道工序:搭设平台、铺设工字钢硫化板、画线、拨头、修剪接头、找中、清洗钢丝、铺设非工作面胶、摆绳、铺上胶、铺上加热板紧固、加热、打水压、计时后拆卸。
(一)、接头搭接形式和长度的的确定接头形式和接头长度的选择,接头形式可分为四种一至四级搭接,本厂常用一级二级搭接,接头长度情况而定,一般默认一米。
(二)、标画接头线根据流化板的形式和接头长度画接头线,本厂硫化板形式均画斜线。
斜线尺寸用带宽*1.07可算出,舌头宽度50mm。
(三)除去胶皮1、用美工刀在工作面和非工作面两边舌头位臵割个V型口,深度达钢丝绳。

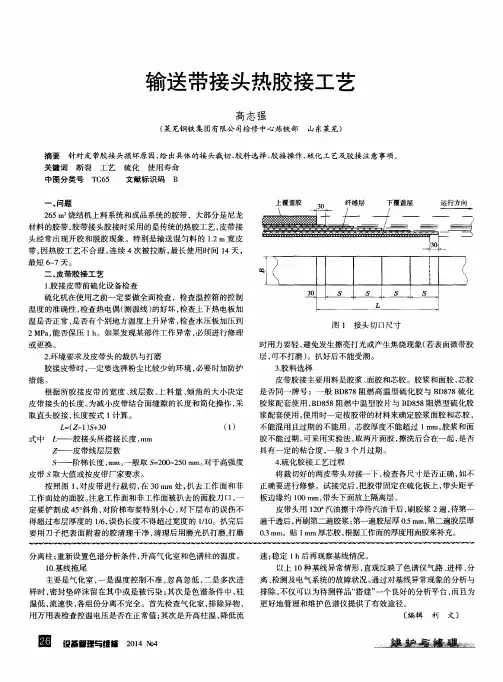

热硫化粘接是指通过加热和化学反应,将两种材料粘合在一起的过程。
在输送带接头制作中,热硫化粘接是一种传统的技术,被广泛使用。
热硫化粘接的具体步骤如下:
1.准备输送带接头部位,将其残留橡胶撕掉并打磨干净残胶。
2.用热硫化胶料铺在接头搭接部位的织物纤维层上,如果是钢丝带,则需要
用胶料牢牢包裹在钢丝绳表面。
3.涂刷热硫化胶浆,通过硫化机加温加压使胶料熔化流动,充分浸渍输送带
芯层,牢固结合,排出内部气泡,最终形成高度一体性的热粘接头。
热硫化接头下,使用的材料有RIT热硫化芯胶、RIT热硫化面胶以及热硫化胶浆。
其中热硫化芯胶填充在输送带芯层各贴合面之间,代替原来的芯层橡胶,提供良好的粘接强度与力学性能,热硫化面胶贴合在皮带接口上下表面,主要其抗拉耐磨的作用,提高输送带接头部位抗撕裂强度以及耐磨性能,从而大幅度延长输送带接头的使用寿命。

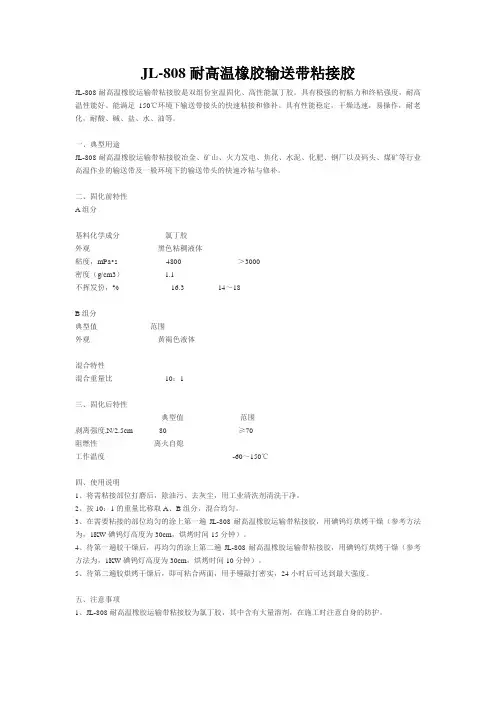

输送皮带胶水粘接方法
1. 准备工作:将输送皮带两端的接口清洗干净,确保表面干燥、无油污、灰尘等杂质。
2. 涂胶:将胶水涂在输送皮带接口的两端,涂抹均匀,厚度一般为2-3毫米。
3. 接合:将两端的输送皮带对接,用力压紧,确保胶水充分贴合。
4. 固化:将接合处用夹具夹紧,待胶水固化后,夹具可拆卸。
5. 整理:将接口处的多余胶水刮掉,用砂纸打磨平整。
6. 检查:检查接口处是否牢固,无松动、开裂等情况。
注意事项:
1. 胶水应选用适合输送皮带材质的胶水。
2. 涂胶时应注意胶水的均匀涂抹,避免出现厚薄不均的情况。
3. 接合时应用力均匀,确保胶水充分贴合。
4. 固化时间应根据胶水的说明进行控制。
5. 检查时应仔细检查接口处是否牢固,避免出现安全隐患。

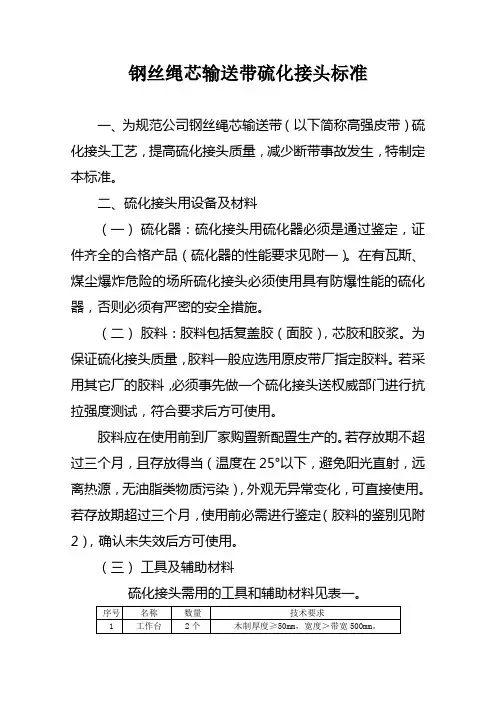

钢丝绳芯输送带硫化接头标准一、为规范公司钢丝绳芯输送带(以下简称高强皮带)硫化接头工艺,提高硫化接头质量,减少断带事故发生,特制定本标准。
二、硫化接头用设备及材料(一)硫化器:硫化接头用硫化器必须是通过鉴定,证件齐全的合格产品(硫化器的性能要求见附一)。
在有瓦斯、煤尘爆炸危险的场所硫化接头必须使用具有防爆性能的硫化器,否则必须有严密的安全措施。
(二)胶料:胶料包括复盖胶(面胶),芯胶和胶浆。
为保证硫化接头质量,胶料一般应选用原皮带厂指定胶料。
若采用其它厂的胶料,必须事先做一个硫化接头送权威部门进行抗拉强度测试,符合要求后方可使用。
胶料应在使用前到厂家购置新配置生产的。
若存放期不超过三个月,且存放得当(温度在25°以下,避免阳光直射,远离热源,无油脂类物质污染),外观无异常变化,可直接使用。
若存放期超过三个月,使用前必需进行鉴定(胶料的鉴别见附2),确认未失效后方可使用。
(三)工具及辅助材料硫化接头需用的工具和辅助材料见表一。
三、硫化接头前的准备工作(一)硫化场地的选择硫化接头地点要选择在峒室(巷道)宽敞平坦、运输便利、风速小、空气中湿度小、温度低、煤尘少的地方。
硫化接头前一班应对硫化点前后20米的巷道进行冲尘处理,并尽可能的在硫化点上方搭建一掩棚。
严禁在顶板破碎、淋水、煤尘大、风速大、湿度大的地方硫化接头。
(二)固定皮带、搭建工作台若对使用中的皮带重新做头,应将待硫化接头的皮带移至硫化点,先用皮带卡子将一侧皮带固定好,然后提皮带,使接头处存在有足够接头用的富裕皮带。
最后再将另一侧皮带固定好。
固定皮带的卡子要足够多,确保皮带不会滑动。
皮带固定好后即可拆除硫化点皮带机上托辊,搭建工作台,并将硫化器底座和下热板放在工作台上。
四、硫化接头作业程序及工艺(一)接头搭接形式和长度的的确定接头形式和接头长度的选择可遵从胶带厂家提供的形式和参数,也可根据胶带系列和胶带抗位强度从表二或表三中查得。
接头形式和接头长度真接影响接头的抗拉强度,严禁随意改变。
Word格式高强度阻燃(钢丝绳芯)输送带硫化接头标准一、为规范公司钢丝绳芯输送带(以下简称高强皮带)硫化接头工艺,提高硫化接头质量,减少断带事故发生,特制定本标准。
二、硫化接头用设备及材料(一)硫化器:硫化接头用硫化器必须是通过鉴定,证件齐全的合格产品(硫化器的性能要求见附一)。
在有瓦斯、煤尘爆炸危险的场所硫化接头必须使用具有防爆性能的硫化器,否则必须有严密的安全措施。
(二)胶料:胶料包括复盖胶(面胶),芯胶和胶浆。
为保证硫化接头质量,胶料一般应选用原皮带厂指定胶料。
若采用其它厂的胶料,必须事先做一个硫化接头送权威部门进行抗拉强度测试,符合要求后方可使用。
胶料应在使用前到厂家购置新配置生产的。
若存放期不超过三个月,且存放得当(温度在25°以下,避免阳光直射,远离热源,无油脂类物质污染),外观无异常变化,可直接使用。
若存放期超过三个月,使用前必需进行鉴定(胶料的鉴别见附2),确认未失效后方可使用。
(三)工具及辅助材料硫化接头需用的工具和辅助材料见表一。
三、硫化接头前的准备工作(一)硫化场地的选择硫化接头地点要选择在峒室(巷道)宽敞平坦、运输便利、风速小、空气中湿度小、温度低、煤尘少的地方。
硫化接头前一班应对硫化点前后20米的巷道进行冲尘处理,并尽可能的在硫化点上方搭建一掩棚。
严禁在顶板破碎、淋水、煤尘大、风速大、湿度大的地方硫化接头。
(二)固定皮带、搭建工作台若对使用中的皮带重新做头,应将待硫化接头的皮带移至硫化点,先用皮带卡子将一侧皮带固定好,然后提皮带,使接头处存在有足够接头用的富裕皮带。
最后再将另一侧皮带固定好。
固定皮带的卡子要足够多,确保皮带不会滑动。
皮带固定好后即可拆除硫化点皮带机上托辊,搭建工作台,并将硫化器底座和下热板放在工作台上。
四、硫化接头作业程序及工艺(一)接头搭接形式和长度的的确定接头形式和接头长度的选择可遵从胶带厂家提供的形式和参数,也可根据胶带系列和胶带抗位强度从表二或表三中查得。

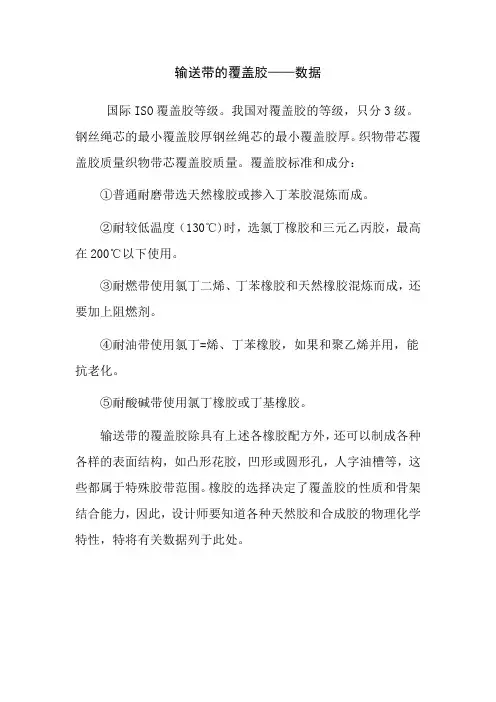

输送带的覆盖胶——数据
国际ISO覆盖胶等级。
我国对覆盖胶的等级,只分3级。
钢丝绳芯的最小覆盖胶厚钢丝绳芯的最小覆盖胶厚。
织物带芯覆盖胶质量织物带芯覆盖胶质量。
覆盖胶标准和成分:
①普通耐磨带选天然橡胶或掺入丁苯胶混炼而成。
②耐较低温度(130℃)时,选氯丁橡胶和三元乙丙胶,最高在200℃以下使用。
③耐燃带使用氯丁二烯、丁苯橡胶和天然橡胶混炼而成,还要加上阻燃剂。
④耐油带使用氯丁=烯、丁苯橡胶,如果和聚乙烯并用,能抗老化。
⑤耐酸碱带使用氯丁橡胶或丁基橡胶。
输送带的覆盖胶除具有上述各橡胶配方外,还可以制成各种各样的表面结构,如凸形花胶,凹形或圆形孔,人字油槽等,这些都属于特殊胶带范围。
橡胶的选择决定了覆盖胶的性质和骨架结合能力,因此,设计师要知道各种天然胶和合成胶的物理化学特性,特将有关数据列于此处。
输送带接头材料的选择
输送带的分类:
常见有:普通输送带、钢丝绳芯输送带、PVC&PVG整芯阻燃输送带三种
输送带常见的接头材料按输送带可分为
1、普通输送带接头材料
普通输送带热硫化接头材料选择
A、芯胶
产品名称宽度厚度重量
811 1888 500mm 0.8mm 10kg
811 1801 500mm 1mm 10kg
811 1802 500mm 2mm 10kg
B、面胶
产品名称宽度厚度重量811 1902 500mm 2mm 10kg 811 1903 500mm 3mm 10kg 811 1905 500mm 5mm 10kg 2、钢丝绳输送带接头材料
A、芯胶
产品名称宽度厚度重量811 1812 500mm 2mm 10kg 811 1813 500mm 3mm 10kg 811 1814 500mm 4mm 10kg B、面胶
产品名称宽度厚度重量
811 1912 500mm 2mm 10kg
811 1913 500mm 3mm 10kg
811 1915 500mm 3mm 10kg
3、PVC&PVG整芯阻燃输送带接头
由于PVC&PVG整芯阻燃输送带材质比较特殊,所有整芯带的接头材料只有一种,厚度一般为2mm\3mm\4mm三种。
