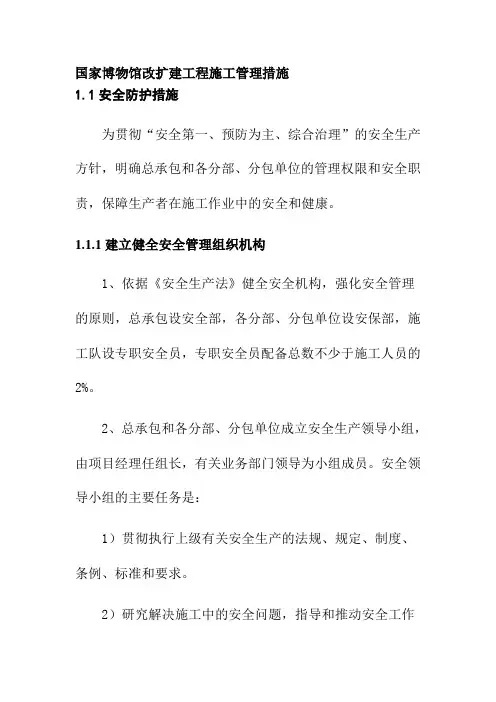

国家博物馆改扩建工程施工管理措施

1.1安全防护措施

为贯彻“安全第一、预防为主、综合治理”的安全生产方针,明确总承包和各分部、分包单位的管理权限和安全职责,保障生产者在施工作业中的安全和健康。

1.1.1建立健全安全管理组织机构

1、依据《安全生产法》健全安全机构,强化安全管理的原则,总承包设安全部,各分部、分包单位设安保部,施工队设专职安全员,专职安全员配备总数不少于施工人员的2%。

2、总承包和各分部、分包单位成立安全生产领导小组,由项目经理任组长,有关业务部门领导为小组成员。安全领导小组的主要任务是:

1)贯彻执行上级有关安全生产的法规、规定、制度、条例、标准和要求。

2)研究解决施工中的安全问题,指导和推动安全工作

的正常开展。

3)评选和奖励安全先进单位和个人。对违章行为和有关责任人作出处罚决定。

3、使用外埠施工队伍时,按外埠施工队伍人数,每50人设1名专职安全员,少于50人的设1名兼职安全员,每个班组设一名群众安全监督员。专职安全员佩戴红底黄字袖标,群众安全监督员佩戴黄底红字袖标。

1.1.2照馆方和集团CIS形象要求,正确使用劳动保护用品;

1)安全帽的使用,馆方、国金管理公司、双圆监理公司使用白色安全帽。总承包、各分部、分包单位管理人员使用红色安全帽。一分部施工人员使用蓝色安全帽。四分部施工人员使用桔红色安全帽。五分部施工人员使用黄色安全帽。机电分部使用灰色安全帽。

2)安全网的使用,按城建安全发[2007]85号文规定,由总承包组织招标(确定供货厂家),各分部、分包单位按指定厂家厂家进货并结算。

1.1.3基坑周边的防护

1、凡开挖槽、坑、沟深度超过1.5米,必须按规定放坡或加可靠支撑,并设置人员上下坡道或爬梯。开挖深度超过2m的,必须在边沿处设置不低于1.2m高的护身栏,刷红白间隔油漆,并用密目网封挡。设施工人员上、下梯道,梯道周边用密目网封闭。槽、坑、沟施工期间白天设警示牌,夜间设红色警示灯。

2、槽、坑、沟边1m范围内(护坡桩1.5m范围内)不准堆土、堆料、停放机具,走重型车辆。槽、坑、沟与建筑物、构筑物的距离不得小于1.5m。

3、基坑内应有排水措施。降、排水工程使用的水泵必须采用绝缘措施,设定型的金属围拦和警示标志。

4、按施工区域划分,各施工区设置不少于两处施工人员上、下马道,马道四周用密目网封闭,设护头棚。见斜坡(马)道验收表。

1.1.3脚手架作业防护

1、脚手架基础必须满足方案的要求,做到不积水,不沉陷。

2、支搭脚手架时,立杆下设底托,底托下铺5cm厚20cm 宽的通板(至少保证两根立杆在同一块板上)。特殊情况时可用槽钢、工字钢或枕木做垫板。

3、异形脚手架和高度在20m以上的高大架子,必须有设计方案、基础结构计算书及图纸。脚手架必须按楼层与结构拉接牢固。拉接点垂直距离不得超过4m,水平距离不得超过6m。高大架子必须采用刚性拉接,高度在20m以上的架子必须采取卸荷措施。

4、脚手架的作业层必须满铺脚手板,脚手板离墙面的水平距离不得大于20cm,不得有探头板、飞跳板。凡高度在20m以上的外脚手架,纵向必须设置剪刀撑,剪刀撑宽度为5~7根立杆,与地面夹角控制在45°~60°为宜,剪刀撑一律采用搭接。

5、建筑物四周必须采取密目网全封闭,双排脚手架作业面板下设一道水平兜网,其余每隔10m设一道水平兜网。

6、在施工程禁止使用单排脚手架。

7、为使架体美观整齐,架体顶部保持在一个水平面上。

8、支搭脚手架的钢管必须刷统一的桔黄色油漆。剪刀撑颜色为蓝色,采用密目网全封闭,密目网必须绑在外排脚手架里侧。

1.1.4工具式脚手架作业防护

1、工具式脚手架必须按规范支搭、验收、使用和拆除。

2、吊蓝架应设作业面、护头棚和升降人员操作面,并设有人员专用进出口和可靠的防护措施。架体三面必须用密目网封严,吊蓝底部必须设置兜网,操作面应设不低于 1.2m 高两道护身栏杆,脚手板与架体必须捆绑牢固,使用时必须与结构拉接牢固。

3、外挂架宜采用钩头穿墙螺栓,里侧加垫板,并采用双螺母紧固。螺栓必须凸出螺母2cm。

4、整体式外爬架必须使用指定的合格产品,使用前必须报某市建委施工管理处备案,使用中严格执行技术方案中的有关规定。电动(手动)提升爬架必须按照工具式脚手架的防护标准进行防护。

5、装修使用工具式脚手架(包括电动吊栏架)首层应设符合标准的水平安全网。

6、吊栏、外挂架验收见表AQ-C5-3。

1.1.5外用电梯及悬桃、移动式卸料平台安全防护要求

1、外用电梯首层进料口一面必须搭设长3m(高层6m)宽于架体两侧各1m的防护棚,并设置一道自动或半自动防护门。另外三面必须支搭不低于1.2m高的两道护身栏杆,并采用立网封闭。每层卸料平台必须设工具式、定型化防护门,平台两侧支搭两道护身栏,并设挡脚板,立网封闭。

2、堆、卸料平台材料必须符合设计要求,工字钢、钢

丝绳、钢管、脚手板、扣件材质无锈蚀、弯曲、压扁、断丝。

7、堆、卸料平台三面支搭护身栏,高度不低于1.5m,内侧采用密目网封闭。护栏上严禁搭放物品,平台要有明显的载重标志牌。

8、堆、卸料平台验收、井字架、龙门架验收见表AQ-C5-3。

1.1.6洞口及临边防护

1、建筑物内所有预留洞口必须统一编组、编号并建档、建制,设专人负责。

2、1.5m×1.5m以下的孔洞,必须加工钢筋网片并设固定盖板,1.5m×1.5m 以上的洞口,四周必须设置不低于是1.5m高的两道护身栏,中间支挂水平安全网。

如图:

A A A A

(以上适用300mm~1500mm预留孔洞的防护)

3、电梯井口必须设置不低于1.5m高的工具式可开启的金属防护门。井内首层支搭双层接网,每隔两层且不大于10m 加设一道水平安全网,平网四周封闭严密,网上不准存有杂物。电梯井内不准做垂直运输通道或垃圾通道。如图:
