缺料原因和缺料的解决办法-推荐下载
- 格式:pdf
- 大小:190.69 KB
- 文档页数:3
一、预案背景在生产过程中,由于各种原因可能导致原材料、零部件等生产材料的短缺,从而影响生产进度和质量。
为应对此类突发事件,确保生产顺利进行,特制定本预案。
二、预案目的1. 及时发现和应对生产中缺料事件,最大限度地降低缺料对生产的影响。
2. 确保生产计划的顺利进行,保证产品质量和交货期。
3. 提高企业应对突发事件的能力,增强企业的核心竞争力。
三、预案适用范围本预案适用于公司所有生产部门及相关部门,包括但不限于生产车间、采购部、仓库、质量管理部等。
四、应急预案组织架构1. 应急领导小组:负责统一指挥、协调和组织缺料事件的应对工作。
2. 应急小组:负责具体实施缺料事件的应对措施,包括生产调度、采购、库存管理等。
五、应急预案措施1. 缺料预警(1)建立缺料预警机制,对原材料、零部件等生产材料的库存进行实时监控。
(2)定期进行库存盘点,确保库存数据的准确性。
(3)对供应商进行风险评估,提前预警可能出现的缺料风险。
2. 应急响应(1)缺料发生后,立即启动应急预案,通知应急领导小组和应急小组。
(2)应急小组迅速查明缺料原因,制定应对措施。
(3)生产调度部门根据缺料情况,调整生产计划,确保生产进度不受影响。
3. 采购与调拨(1)采购部门立即与供应商联系,要求其优先供货。
(2)在紧急情况下,可从其他供应商或内部库存中调拨所需材料。
(3)与供应商协商,争取延长交货期或采取其他补救措施。
4. 库存管理(1)加强库存管理,确保库存数据的准确性。
(2)对库存进行分类管理,优先保障生产急需的原材料、零部件等。
(3)对库存材料进行定期检查,防止过期、损坏等情况发生。
5. 质量管理(1)对缺料期间生产的产品进行严格的质量检验,确保产品质量。
(2)对生产过程中出现的问题及时进行整改,防止类似问题再次发生。
(3)加强员工培训,提高员工对产品质量的认识和责任感。
6. 信息沟通(1)加强与各部门之间的沟通与协作,确保信息畅通。
(2)及时向公司领导汇报缺料事件及应对措施,争取领导支持。

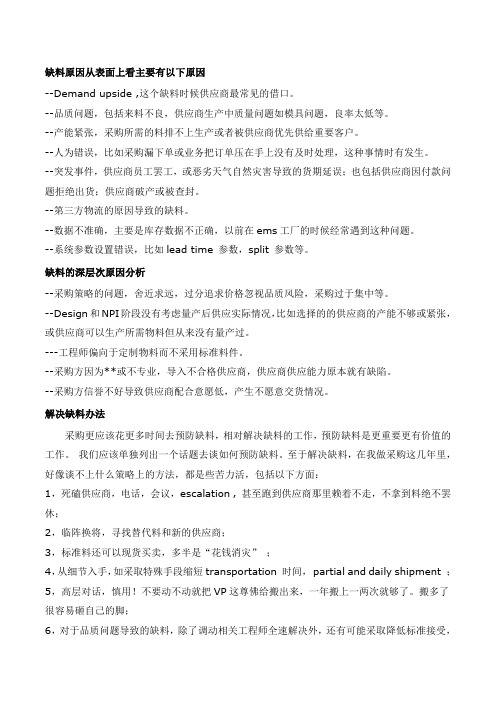

缺料原因从表面上看主要有以下原因--Demand upside ,这个缺料时候供应商最常见的借口。
--品质问题,包括来料不良,供应商生产中质量问题如模具问题,良率太低等。
--产能紧张,采购所需的料排不上生产或者被供应商优先供给重要客户。
--人为错误,比如采购漏下单或业务把订单压在手上没有及时处理,这种事情时有发生。
--突发事件,供应商员工罢工,或恶劣天气自然灾害导致的货期延误;也包括供应商因付款问题拒绝出货;供应商破产或被查封。
--第三方物流的原因导致的缺料。
--数据不准确,主要是库存数据不正确,以前在ems工厂的时候经常遇到这种问题。
--系统参数设置错误,比如lead time 参数,split 参数等。
缺料的深层次原因分析--采购策略的问题,舍近求远,过分追求价格忽视品质风险,采购过于集中等。
--Design和NPI阶段没有考虑量产后供应实际情况,比如选择的的供应商的产能不够或紧张,或供应商可以生产所需物料但从来没有量产过。
---工程师偏向于定制物料而不采用标准料件。
--采购方因为**或不专业,导入不合格供应商,供应商供应能力原本就有缺陷。
--采购方信誉不好导致供应商配合意愿低,产生不愿意交货情况。
解决缺料办法采购更应该花更多时间去预防缺料,相对解决缺料的工作,预防缺料是更重要更有价值的工作。
我们应该单独列出一个话题去谈如何预防缺料。
至于解决缺料,在我做采购这几年里,好像谈不上什么策略上的方法,都是些苦力活,包括以下方面:1,死磕供应商,电话,会议,escalation , 甚至跑到供应商那里赖着不走,不拿到料绝不罢休;2,临阵换将,寻找替代料和新的供应商;3,标准料还可以现货买卖,多半是“花钱消灾” ;4,从细节入手,如采取特殊手段缩短transportation 时间,partial and daily shipment ;5,高层对话,慎用!不要动不动就把VP这尊佛给搬出来,一年搬上一两次就够了。
仓库缺料解决方案:1、针对仓库管理中出现对仓库现有物料总数不详从而导致出现断料问题,应采取:物料盘点制表统计物料库存(一年两次,6月一次,年底大盘一次);2、对物料进行分类,根据厂里的物料使用频率和功能,可分为:I、常备物料(A料)II、主要物料(B 料),III、非常备物料(C料)。
对常备物料(即好几个班组都需要如:钢材、电磁阀等)的发料进行合理分配(生产部会提供没个班组每个批次的生产数量),对每次请购的数量和需要的班组进行划分,确保每个班组在请购周期内正常生产和售后维修的正常进行;对于主要物料(满足某一班组或者某一设备的主要物料)仓库在满足生产班组所需的物料后还要保证维修售后的需要;对C料(订做、维修已改设备所需物料定做、维修已改设备所需物料)详细分类:订做(C1)与维修已改设备(C2),不要求对货架进行分类,但必须做到心中有数,心中对物料要有分类。
如若有时间可以对货架进行简易整理。
3、针对班组所需领取的物料数量过大(跟以往每次领料的数量相比)时,在没有生产单的情况下,仓库管理员应当进入生产线调查,根据实际生产需求和仓库库存进行发料,发料后应当及时补料,防止出现断料问题影响正常进行和预防大量半成品的库存,如果在执行中有问题,可以同生产部一起进行协商;4、针对仓库没料,但班组却有且为半成品的问题,可以采取:要求仓库管理员对设备装配清单和物料的保存方式熟知,以此来确定物料的发放,对于易坏易脏等影响物料的正常使用性能的,应当在每次班组来领料时,确定当前生产线的需求量,以此来进行发料;5、当生产部下达排料单和生产单后,仓库必须根据生产单和生产物料清单核实库存,确保生产单中的设备有足够的物料,保证班组正常生产。
6、针对仓库断料现象,请购的物料迟迟未到货,影响正常生产的问题应做以下措施:在物料请购后仓库管理人员应该时时与采购进行交流,让采购时时关注供应商的供货情况,及时反馈供应商的供货情况,如供应商发生异常,仓库应及时向生产部反应,同时可以让生产部做好生产安排和对业务部的订单进行协商,及时补救。
物料短缺的四个方面原因与对策物料短缺是制造企业容易遇到的问题之一,它不仅会危及企业的生产计划,还会导致市场竞争力的下降等问题。
因此,针对物料短缺的问题,企业需要制定相应的应对措施,以确保生产和业务的稳定运行。
本文将深入探讨物料短缺的四个方面原因,并提供相应的对策,以帮助企业避免物料短缺问题的发生。
一、供应链问题供应链问题是物料短缺的主要原因之一。
企业的供应链体系通常由供应商、制造商和销售商组成,如果其中任何一个环节出现问题,就会影响到整个供应链的连续性,从而导致物料短缺问题的发生。
具体表现为以下几个方面:1. 供应商选择不当很多企业在选择供应商时,只考虑到价格和质量等因素,而忽视了供应商的信誉度、交货能力和物流配送能力等重要因素。
这样就容易出现供应商无法按时交货或者质量问题的情况,从而导致物料短缺的发生。
因此,在选择供应商时,企业需要全面考虑各个方面的因素,确保供应商能够及时、可靠地为企业提供所需物料。
2. 生产计划不合理如果企业的生产计划不合理,就容易出现物料短缺的问题。
例如,企业在进行生产计划时,没有考虑到季节性因素或者市场需求变化,从而导致物料的供需矛盾。
因此,在制定生产计划时,企业需要充分考虑内外部环境因素与物料的供需关系,制定合理可行的生产计划。
对于供应链问题导致的物料短缺问题,企业可以采取以下措施进行应对:1.与供应商建立长期合作关系,确保其交货能力和质量稳定性;2.完善物流配送体系,加强物流跟踪和管理;3.制定合理的生产计划,避免物料供需矛盾。
二、采购管理不当采购管理不当也是导致物料短缺的重要原因之一。
具体表现为以下几个方面:1. 采购数量不足企业在采购物料时,如果数量不足以满足生产需要,就会出现物料短缺的问题。
一些企业在采购时,为节省采购成本,采取了“少量多次”采购的策略,导致采购数量不足。
因此,在采购物料时,企业需要仔细评估其生产需求量和供应商的供货周期,适当增加采购数量,确保生产需求能够得到满足。
缺料问题的管理沟通Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!随着企业规模的不断扩大和生产规模的逐步增加,缺料问题成为了生产过程中不可避免的挑战之一。
缺料问题的存在会直接影响到企业的生产进度和产品质量,甚至可能导致订单延迟和客户投诉。
因此,如何有效地管理和沟通缺料问题成为了每家企业必须面对的重要课题。
首先,要建立一个健全的缺料管理体系是解决缺料问题的关键。
企业应当建立起一套完整的采购计划和库存管理机制,及时掌握原材料的库存情况和消耗速度,以便提前预警可能出现的缺料情况。
注塑常见不良缺陷原因及解决对策壹.缺料原因一.材料充填不足.状态1.射出压力未到达最高设定值.解决对策:1.增加射出压力.2.增加射出速度.3.增加模温.4.增加料筒温度.5.检查胶口尺寸.6.检查流道尺寸.7.检查喷嘴温度.8.检查喷嘴大小.状态2.射出压力已到达最高设定值.解决对策:1.延长射出行程.2.增加保持压力.3.增加保持时间.状态3.螺杆已到达最前端.解决对策:1.延长射出行程.2.检查螺杆.原因二.排气不良1.改善排气效果.2.减低射出速度.状态2.缺料位于其它部分.解决对策:1.改善排气效果.2.增加射出压力.3.增加缺料部分厚度原因三.包封现象状态1.于产品中心(不在边缘).解决对策:1.增加排气点.2.增加射出压力.3.改变浇口位置.4.增加溢流区,改变塑料流动方向. 原因四.迟滞现象状态1.浇口附近较薄处肋缺料.解决对策:1.增加厚度.2.增加射出速度.3.增加模温.4.增加料温.5.增加保持压力.6.改变浇口位置.7.增加扰流设计.原因一.过度充填状态1.毛边出现在浇口附近解决对策:1.降低射出速度.(尤其通过浇口时的速度).状态2.毛边出现在分离面(parting)且已饱和. 解决对策:1.降低计量长度.(提高切换到饱压).2.降低射出速度(尤其是切换饱压前之速度).3.减低模温.4.减低料温.5.减低保持压力.状态3.浇口附近凹陷但又发生毛边.解决对策:1.降低计量长度.(提高切换到饱压).2.降低射出速度(尤其是切换饱压前之速度).3.减低模温.4.减低料温.5.尝试以上各对策消除毛边后延长保持时间. 原因二.因流阻太大使模腔状态1.毛边又短射.(或流路末端凹陷)解决对策:1.增加模温. 内压(cavaty pressure)2.增加料温.3.增加射速.5.改善塑料料之流动性.原因三.锁模力(clamping force)不足状态1.无过饱和现象解决对策:1.提高锁模力原因四.吻合面间隙太大状态1.特定位置.解决对策:1.修复模具.原因五.模板变形解决对策:1.提早切换至饱压.2.减低饱压.3.提高模板强度及刚性. 参.凹陷.缩水与真空泡原因一.充填量不足状态1.全面性凹陷.解决对策:1.延长计量行程.2.检查螺杆逆止环3.增加射出速度.4.增加保持压力.5.增加流道或浇口尺寸.6.增加模温.状态2.凹陷出现在流路末端或薄的部位.解决对策:1.增加保持压力(尤其是初期).2.提高料筒(cylinder barrel)温度.3.增加模温.4.增加射出速度.5.检查浇口位置(由厚向薄射出).原因二.有效时间不足.状态1.凹陷出现在浇口或厚的部位.解决对策:1.延长保持时间.2.减低模温.3.减低料温.4.减少浇口断面积.原因三.表面固化太慢状态1.厚的部位出现凹陷或光泽.解决对策:1.减低模温.2.减低料温.3.塑流通过厚肉区时减速使固化层较厚.4.调整肉厚(如肋部减薄.厚薄变缓)5.使用低收缩率之塑料.6.添加发泡剂于塑料.#注:表层未凝固成坚固之固化层时.当中心收缩时会将表面熔解而产生光泽.相反的在厚的部份如果表层足够坚固则中心部的收缩会形成真空泡. #备注:第1.2.3.项会增加真空泡的发生机率#原因四.冷却时间太短状态.1.凹陷或真空泡是在开模取出后才发生.解决对策:1.减低模温.2.减低料温.3.增加冷却时间.肆.喷痕原因:发生在塑料流动断面由小急遽变大的位置;当塑料由小断面进入大断面如速度没有适当降低,则塑料像喷射般向前进.这些塑料温度冷却后与后来流入之塑料无法均匀融和而形成外观之不良.解决对策:1.减低射出速2.增加模温.3.增加料温.4.变更胶口位置.5.增加胶口断面6.避免射料方向由上向下.伍.结合线原因:塑料射出时两股以上的胶流相遇,压力与温度不足.相遇胶流之圆形先端无法融合.而形成表面的沟状痕迹.1.增加射出速度.2.增加模温.3.增加料温.4.增加保持压力.5. 变更胶口位置.6.检查排气效果.陆.波纹原因:当胶流进入较冷的模腔,由于冷却速度快,使得靠近模壁部分之塑料形成固化.这固化层妨碍了后续流动之塑料贴近模壁;但此固化层受流动压力拉伸延展,又受到胶流之压力相互挤压.相互作用一再重演在成品外观上流下一成层层之波浪状.解决对策:1.增加射出速度.2.增加射出压力.3.增加模温.4.增加料温.5.避免流道太小.柒.气泡原因:射出时塑料料包含太多气体或混合了空气.则成品内部或接近表面会有空气之现象.解决对策:1.降低松退速度或检小松退量.2.提高背压.4.检查可塑化机构.5.检查计量长度是否太长.捌.烧焦原因:射出进行中因排气不及.气体受到绝热压缩产生极高温度而将塑料料烧黑.状态1.产生于流路末端解决对策:1.减低射出速度.2.改善排气效果.3.减低锁模力.状态2.产生于包封处解决对策:1.调整肉厚.2.改变浇口位置.3.减低射出速度.4.减低锁模力.5.增加排气点.玖.冷却痕原因:在射出过程中.于喷嘴的先端或浇口部分产生冷却.这些冷却料在被射出时如未被挡在流道系统的冷料井或者是再熔解.则在浇口附近留下长条的流痕.1.增加喷嘴孔径.2.增加喷嘴温度.3.减低松退量.5.降低射出到浇口之速度.拾.浇口周围的雾状原因:在浇口(尤其为小浇口)周围高分子配向的凝固层(强度较弱).如在高速的流动场中.受分子炼被拉开而形成一些小.缺孔.很多小缺孔构成浇口周围的雾状.痕迹.解决对策:1.减低射出速度.2.增加浇口的断面积.3.改变浇口位置4.增加模温5.减低料温.拾壹.表层剥落原因:成品的表面层在塑料料流动和固化速度不同的情形下.一层一层的堆积所形成.如果因塑料料含有不均匀的成份或受过高切段力及过热所破坏则层与层间之熔合就不足而产生剥落.解决对策:1.检查塑料料是否含有太多水份.2.增高模温.3.减低射出速度.4.减低料温.5.检查塑料机的性能及设定条件.6.检查塑料料之色剂或添加物是否兼容.7.检查塑料料之是否混入其它材质.拾贰.黑点原因1.塑料料含有杂质或其它不兼容物质.解决对策:1.检查塑料料是否含有杂质.2.降低回收料的添加比例.3.检查塑料料之色剂或添加物是否兼容.原因2.塑料料在制造过程中受到污染.解决对策:1.检查送料管路及烘料筒.2.清洁螺杆及加热筒.3.清洁热流道及喷嘴.原因3.塑料料在制造过程中受到破坏.解决对策:1.减低料温.2.减低塑料料在加热管内停流时间.拾参.焦纹原因:塑料料因热受损分子量会降低或发生热分解.使成品外观出现银色或棕色的纹状瑕疵.同时也会降低强度.解决对策:1.减低料温.2.减低塑料料在加热管内停流时间.3.减低射出速度.4.增加喷嘴孔径..拾肆.湿纹所形成之水气会受流动推挤到模壁而形成成品表面条状的痕迹.解决对策:1.检查塑料材料的干燥度.2.提高背压.3.检查模壁表面是否含有水份.4.检查材料之包装与储存.拾伍.气痕原因:在射出过程中.气体来不及排出.被推往表面或在进料后松退.吸入空气.而在射出时被推往浇口之附近.状态1.出现在浇口附近.解决对策:1.降低松退速度或行程.2.使用可闭喷嘴.状态2.出现在其它部分.解决对策:1.减低射出速度.2.增加被压.3.改变浇口位置.4.设计时避免尖角及凹凸太深之形状拾陆.光泽与光泽差异原因:塑料成型品之表面,光泽决定于模具表.面加工及射出成形.之冷却速率或收缩差异所产生的表面状态1.模具打光面光泽不足.解决对策:1.模面再打光.2.增加射出速度3.增加模温4.增加料温.状态2.咬花面光泽不足.解决对策:1.调整咬花面.2.减低射出速度.3.减低模温.4.减低料温.状态3.接合线处的光泽差异. 解决对策:1.改变浇口位置.2.增加射出速度.3.增加模温.状态4.孔部周围的光泽差异. 解决对策:1.改变浇口位置.2.调整孔部型状.状态5.肋部或厚驳差异急变处. 解决对策:1.增加保持压力.2.足够的保持时间.3.降低通过问题处之速度.4.调整厚薄变化.使其变化趋缓.状态6.在顶针或滑块处光泽差异. 解决对策:1.检查模温之差异.2.避免模腔内压力过高.。
第1篇一、引言注塑成型是塑料制品生产的重要工艺,广泛应用于汽车、电子、家电、日用品等行业。
然而,在注塑成型过程中,缺料问题时有发生,严重影响产品质量和生产效率。
本文将详细分析注塑缺料的原因,并提出相应的解决方案,以期为注塑行业提供参考。
二、注塑缺料的原因分析1. 模具设计不合理(1)浇口位置不当:浇口位置对塑料流动有很大影响,若浇口位置不当,会导致塑料流动不畅,从而产生缺料现象。
(2)流道设计不合理:流道设计不合理会导致塑料流动阻力增大,流速降低,容易产生缺料。
(3)冷却系统设计不合理:冷却系统设计不合理会导致塑料冷却不均匀,产生应力集中,导致缺料。
2. 塑料原料问题(1)原料质量不合格:原料质量不合格会导致熔融塑料流动性差,从而产生缺料。
(2)原料配比不当:原料配比不当会导致塑料熔融温度、熔融指数等参数发生变化,影响塑料流动性能,产生缺料。
3. 注塑机故障(1)注射压力不足:注射压力不足会导致塑料无法充分填充模具,产生缺料。
(2)注射速度不稳定:注射速度不稳定会导致塑料流动不均匀,产生缺料。
(3)锁模力不足:锁模力不足会导致模具在注射过程中出现松动,导致缺料。
4. 模具问题(1)模具磨损:模具磨损会导致模具表面粗糙,影响塑料流动,产生缺料。
(2)模具温度不均匀:模具温度不均匀会导致塑料冷却不均匀,产生应力集中,导致缺料。
(3)模具间隙过大:模具间隙过大导致塑料填充不充分,产生缺料。
三、注塑缺料的解决方案1. 模具设计改进(1)优化浇口位置:根据塑料流动特性,选择合适的浇口位置,确保塑料充分填充模具。
(2)优化流道设计:减小流道直径,降低流动阻力,提高流速。
(3)优化冷却系统设计:合理设计冷却系统,确保塑料冷却均匀。
2. 塑料原料控制(1)选用优质原料:选用质量合格的原料,确保塑料熔融性能。
(2)合理配比原料:根据产品要求,合理配比原料,确保塑料熔融温度、熔融指数等参数满足生产需求。
3. 注塑机维护与保养(1)确保注射压力稳定:定期检查注射系统,确保注射压力稳定。
产品缺料出错报告1. 引言本文档记录了关于产品缺料出错的报告,包括出错原因、影响范围、解决方案等方面的信息。
通过记录和分析这些问题,我们可以寻找到解决该问题的最佳方案,并提供优质的产品和服务。
2. 问题描述在过去的几个月中,我们公司的产品出现了频繁的缺料现象,给我们的生产工作带来了很大的困扰。
这些缺料现象包括但不限于以下几个方面:2.1 原材料缺失在生产过程中,我们经常发现原材料的缺失现象。
这些原材料包括A型材料、B型材料和C型材料。
缺失这些原材料会导致生产停滞,影响我们的产品交付周期。
我们怀疑这可能是供应链管理出现问题导致的。
2.2 零部件不足我们公司的产品由多个零部件组成,而目前我们经常遇到某些零部件不足的情况。
这使得我们无法按时组装产品,导致延误交付时间,并给客户带来困扰。
我们需要进一步分析这些零部件不足的原因。
2.3 人工操作出错除了原材料和零部件缺失现象外,我们还发现在生产过程中有时出现人工操作错误的情况。
这些错误可能包括零部件装配错误、工序操作步骤错误等。
这些错误无疑会影响产品的质量,降低客户的满意度。
3. 影响范围产品缺料和出错对我们公司的运营和声誉产生了重大影响。
以下是该问题的一些主要影响范围:3.1 生产计划延误产品缺料和出错严重影响了我们的生产计划。
这导致我们无法按时交付产品,给客户带来不便。
3.2 客户满意度下降产品缺料和出错导致产品质量下降,延误交付时间,给客户留下了不好的印象。
这会降低客户对我们公司的满意度,可能导致客户流失。
3.3 成本增加产品缺料和出错需要我们投入额外的成本进行补救。
这包括加急采购原材料、生产线停产的损失和零部件再制造的成本,对公司财务状况造成了负面影响。
4. 根本原因分析为了解决产品缺料和出错问题,我们需要进行根本原因分析。
下面列出了可能导致这些问题的一些主要原因:4.1 供应链管理不畅供应链管理对于我们公司的产品供应至关重要。
如果供应链管理不畅,原材料和零部件的供应将受到限制,导致缺料。
缺料应对报告模板范文一、缺料情况概述缺料是指在生产过程中所需要的原材料、零部件或商品无法及时供应的情况。
在本报告中,我们将就缺料情况展开分析,并提出相应的应对措施。
二、缺料原因分析1. 供应商问题在对缺料原因进行分析时,我们首先需要考虑供应商问题。
供应商可能由于生产能力不足、订单超出预期等原因无法及时供应所需材料或零部件。
2. 采购管理问题采购管理问题也是导致缺料的常见原因之一。
例如,采购员在订购材料时没有考虑到生产计划的变化,或者没有进行足够的业务调研和供应商评估。
3. 生产计划问题生产计划的不合理也是导致缺料的重要原因。
如果生产计划制定不准确或者没有及时调整,就容易出现缺料的情况。
4. 外部环境因素当然,外部环境因素也可能影响到供应链的正常运作,从而导致缺料。
例如,交通运输问题、政策调整、自然灾害等。
三、应对措施建议1. 多渠道寻找备选供应商针对供应商问题,我们建议在平时的采购工作中,建立多个备选供应商,并进行评估和排名。
当主要供应商出现问题时,可以及时切换至备选供应商,从而避免缺料的情况。
2. 加强采购管理为了解决采购管理问题,我们建议采购员在订购材料前,应充分了解生产计划和业务需求,确保订购数量和交货周期准确无误。
此外,采购员还应加强与供应商的沟通和合作,建立长期稳定的合作关系。
3. 完善生产计划调整机制为了避免因生产计划不合理而导致的缺料问题,我们建议建立灵活的生产计划调整机制。
在面对订单变化或其他突发情况时,及时调整生产计划,确保所需材料的准时供应。
4. 建立风险管理机制为了应对外部环境因素造成的不可抗力,我们建议建立风险管理机制。
例如,可以与物流公司建立合作关系,保障正常物流运输;同时,及时关注政策变化和天气预警,做好应对准备。
四、总结综上所述,缺料问题对于生产运营是一个重要的挑战。
通过分析缺料原因并提出合理的应对措施,我们可以有效地应对缺料问题,保障生产计划的顺利进行。
我们希望以上建议能够为公司的供应链管理提供一定的参考,并且通过我们的努力,缺料问题能够得到进一步的改善。
1:缺料原因和缺料料的解决办法
缺料原因从表面上看主要有以下原因
--需求或计划不准Demand upside ,这个缺料时候供应商最常见的借口
--品质问题,包括来料不良,供应商生产中质量问题如模具问题,不良率太低等
--产能紧张,采购所需的料排不上生产或者被供应商优先供给重要客户
--人为错误,比如采购漏下单或业务把订单压在手上没有及时处理,这种事情时有发生。
--突发事件,供应商员工罢工,或恶劣天气自然灾害导致的货期延误;也包括供应商因付款问题拒绝出货;
供应商破产或被查封。
--第三方物流的原因导致的缺料;
--数据不准确,主要是库存数据不正确
而缺料的深层次原因包括
--采购策略的问题,舍近求远,过分追求价格忽视品质风险,采购过于集中等。
--设计和初产阶段没有考虑量产后供应实际情况,比如选择的的供应商的产能不够或紧张,或供应商可以生产所需物料但从来没有量产过
---工程师偏向于定制物料而不采用标准料件
--采购方因为腐败或不专业,导入不合格供应商,供应商供应能力原本就有缺陷;
--采购方信誉不好导致供应商配合意愿低,产生不愿意交货情况
解决缺料办法
采购更应该花更多时间去预防缺料,相对解决缺料的工作,预防缺料是更重要更有价值的工作。
至于解决缺料,好像谈不上什么策略上的方法,都是些苦力活,包括以下方面:
1,死磕供应商,电话,会议,邮件, 甚至跑到供应商那里赖着不走,不拿到料绝不罢休;
2,临阵换将,寻找替代料和新的供应商,
3,标准料还可以现货买卖,多半是“花钱消灾”
4,从细节入手,如采取特殊手段缩短供应时间,
5,高层对话,这招慎用,不要动不动就把VP这尊佛给搬出来,一年搬上一两次就够了。
搬多
了很容易砸自己的脚;
6,对于品质问题导致的缺料,出了调动相关工程师全速解决外,还有可能采取降低标准接受,
或者挑选合格产品。
7,采购的缺料大法,更改生产计划包含有计划的停线
1,demand upside:稳定的,持续增长的需求是吸引供应商的好条件,当然,这有点点好莱坞景象,但是作为需求方应该考虑这点,否则供应商没有信心。
2,品质问题:表面问题是供应来来料不合格,深层次原因是供应商的模具管理--是不是超寿命使用,模
具现场管理;检验点设置--首件制度执行,过程检验的频率规定;对图纸规范的转化和解读水平--设备能力能不能满足要求;图纸要求是否转化完全,有异议的或者无关紧要的是否明晰;设备维护方案是够有效,尤其是瓶颈设备!
3,产能问题:有供应商对客户的分类战略,如果您是他的核心层,死活他要确保您!或者增加生产线,
或者瓶颈设备的增加计划。
4,人为错误:这是最可怕的,做物料管理最大的悲哀是不知情的情况下缺料
5,突发事件:一般情况下,可以预见的!长江大水——三峡封航!每年冬天大雪!热带风暴——航运紧
张等等!可以利用气象等提前准备的,防范于未来的!
上面的都是外部原因的!
内部的原因是:
1,库存数据准确差,这个是要命的!一剑封喉。
涉及呆滞物料,报废物料,超期物料等,如何及时有效
的处理是必须!库管的责任心是另外一个点,控制问题!
2,利用ERP设置:人为分割物料策略,也是没有办法的办法。
深层次原因,正如楼主讲的。
增加一点是:
采购策略中:供应商群的规划很重要,既能兼顾个体,又能掌控全部。
例如:一个零件是一个供应商好,还是两个供应商?供应商出现批量或者一段时间供应差,是淘汰还是帮助?
品质的问题,有技术标准的相互切磋,有检验规范的相互沟通,有检验量具的相互认定----常碰见这样情况,物料老是不合格,查过去查过来竟然是基本检验标准双方都有异议!
工程师是大爷,不是为了满足客户而设计,仅仅满足设计要求而设计,一味坚持自己的就是金科玉律,即使错了!经常造成供应商不能交货时,说您们那个设计不改的话,我只能这样,往往能给您一个报告说自己废品很高,合格品很低等数字!
如果一个公司到最后,供应商都说啥子差,就是付款还可以!这也是好的评价,说明公司还是有吸引力的,但是也是悲哀的!
如果有供应商业绩评估,最好每月亲自登门拜访供应商,告诉他的业绩,其他供应商业绩,给他个心里落
差,同时给予定期的打气,胡萝卜和大棒共存!
采购是TMD个受气活,很多外部原因和借口可以连篇累牍,但是工作就这样!所以,先解决自身的方法和供应商管理等,才能赢得其他鸟部门尊重,得到支持!!。
