第一节轻钢龙骨石膏板隔墙施工工艺1 墙位放线:墙体放线要按照设计要求,在楼地面上确定位置,进行弹线,将位置线引测到隔墙两端墙(或柱)上,并引测到顶棚(或梁)的下面,同时将门口位置、宽度用线弹出,竖向龙骨位置间距在隔墙的上下结构顶、地坪处分别做出标记,龙骨间距可按不同规格品种龙骨、设计的不同要求进行施工,以下图中400 间距仅为示意。
2 墙基处理:在沿地、沿顶龙骨与地、顶面接触处要铺填橡胶条,以防止湿气渗透进隔墙中间。
也可采用浇筑砼导墙来处理地龙骨的隔气、隔潮问题(在厨、卫区域采用轻钢龙骨隔墙采用砼导墙更为重要,其做法如下图)。
3 安装沿地、沿顶龙骨:沿地、沿顶龙骨用射钉或膨胀螺栓固定,射钉按中距0.6~0.8m 左右间距布置,水平方向不大于0.8m,垂直方向不大于1.0m,射钉射入基体的最佳深度:混凝土为22~32mm,砖墙为30~50mm。
操作时特别注意检查:沿顶、沿地龙骨要在同一垂直平面上,竖向龙骨上端与沿顶龙骨留有8~10mm 左右间隙,裁割时不能超长而硬卡入沿顶龙骨,以防止竖向龙骨受力变形,给龙骨热胀冷缩也留有余地。
同时此处也不能用自攻螺丝固定(见下沿顶龙骨图)。
4 安装竖向龙骨:将工厂定尺切裁好长度的竖向龙骨,推向横向沿顶、沿地龙骨之内,翼缘朝向石膏板方向,并保持竖向龙骨翼缘方向一致,竖向龙骨的间距位置,要考虑饰面板的实际宽度,以板材中间有根龙骨为宜。
竖向龙骨与沿地龙骨用自攻螺丝或拉铆钉铆固;柱体结构墙(柱),一般采用射钉法,钉距<1m。
门窗洞口处应使用加强龙骨。
如门大于80kg/扇时,应在门洞口处上下加斜撑加固。
5 安装墙内管线:在罩面板铺钉之前,要敷设墙内的暗管线;固定填缝材料,填装墙内的保温材料。
如果墙内安装管子,管子与罩面板之间应留一定间隙。
6 安装横撑:在竖向龙骨上安装支撑卡固定通贯横撑龙骨;在竖向龙骨开口面安装卡托与横撑连接;在竖向龙骨开口面背面安装角托与横撑连接;通贯横撑连接时,用通贯横撑连接件。
轻钢龙骨石膏板隔墙施工方案1、施工工艺流程2、施工材料准备 序号材料名称图例用途1 U 型龙骨天地龙骨安装2 C 型龙骨竖向分档龙骨安装3 通贯龙骨加强隔墙整体性材料管理材料准备进场复试工艺流程 验收标准定位放线 安装沿边沿顶龙骨 安装竖龙骨地垄墙施工验收安装横撑龙骨 安装贯通龙骨固定各种洞口及门 龙骨检查校正补强 安装另一侧罩面板填充隔声阻燃材料安装一侧罩面板4 C型龙骨支撑卡防止竖龙骨挤压变形5 膨胀螺栓固定天地龙骨6 拉铆钉竖龙骨与天地龙骨链接7 纸面石膏板隔墙罩面板8 自攻螺丝固定石膏板3、进场复试(1)轻钢龙骨复试项目:抗冲击、静载、双面镀锌量:2000m长为一验收批,每一验收批,取一组试样(3根)用于外观质量,形状尺寸的检测,经外观检测的3根试件上切取900mm2的样品用于镀锌量的测量。
(2)纸面石膏板复试项目:必试:断裂荷载、吸水率、护面纸与石青芯粘结性能,2500张为一批。
4、定位放线根据设计图纸确定的隔断墙位置,结合罩面板的长、宽分档,以确定竖向龙骨、横撑及附加龙骨的位置。
在楼地面弹线,并将线引至顶棚和侧墙。
5、地垄墙施工地垄墙宽度应充分考虑踢脚线完成面与墙面的装饰关系,无防水要求的房间地垄墙高度不小于100mm,有防水要求房间地垄墙高度不小于 200mm,并按设计要求植入等距的钢筋,间距 800mm 为宜。
施工时,应先清理楼地面基层,并刷一遍素水泥浆后,开始浇筑细石混凝土;地垄墙上表面应平整,两侧面应垂直。
6、安装沿地、沿顶龙骨:使用膨胀螺栓固定沿地、沿顶龙骨,固定点间距小于 600mm,端头不大于 50mm。
混凝土基层也可以使用射钉固定龙骨;砖基层严禁使用射钉固定龙骨。
7、安装竖龙骨(1)按设计确定的间距定位竖向龙骨,或根据罩面板的宽度尺寸模数确定。
(2)罩面板材较宽者,应在其中间加设一根竖龙骨,竖向龙骨中心间距不应大于 600mm。
(3)隔断墙的饰面层重量较大时(如贴瓷砖)的竖向龙骨中心间距不应大于 400mm。
轻钢龙骨石膏板隔墙施工技术第1章轻钢龙骨安装轻钢龙骨骨架主要作为石膏板隔墙的骨架,也用于水泥刨花板隔墙、稻草板隔墙、硬质纤维板隔墙。
轻钢骨架一般用沿地龙骨、沿顶龙骨与边框龙骨(沿柱、沿墙龙骨)构成骨架边框,中间立竖向龙骨。
有些墙体根据要求还要增加横撑龙骨、加强龙骨和通贯龙骨,通贯龙骨一般应穿通竖向龙骨沿墙宽通长布置。
轻钢龙骨施工顺序为:墙位放线→墙垫施工→安装沿顶、沿地龙骨→安装竖龙骨→安装横撑龙骨或通贯龙骨→各种洞口龙骨加固→安装墙内管线及其它设施。
根据设计图纸确定的墙位,在地面放出墙位线并将线引至顶棚和侧墙。
墙垫施工。
先对墙垫与楼、地面接触部位进行清理后涂刷界面处理剂一道,随即打C20混凝土墙垫,墙垫上表面应平整,两侧应垂直。
隔墙龙骨安装:安装沿地、沿顶龙骨、边框龙骨,与主体结构用射钉或膨胀螺栓固定,中距900mm。
射钉打入基体的最佳深度:混凝土基体为22~32mm,砖墙基体为30~50mm。
安装竖向龙骨,竖向龙骨间距根据石膏板宽度而定,一般在板中板边各设置一根,间距不大于600mm。
竖向龙骨用拉铆钉与沿地、沿顶龙骨固定。
门窗框与竖向龙骨连接要根据龙骨类型采取加强措施,如用加强龙骨连接门窗框、在门洞口加设斜撑。
当隔墙高度超过石膏板的长度时,应设水平龙骨,一般有四种连接方式:①采用沿地、沿顶龙骨与竖向龙骨连接;②用卡托和角托与竖向龙骨连接;③用嵌缝条与竖向龙骨连接;④用宽50 mm×0.6(或0.7)镀锌带钢与竖向龙骨连接。
安装通贯龙骨,通贯横撑龙骨必须与龙骨的冲孔保持在同一水平上,并卡紧牢固,不得松动。
安装减震条,金属减震条与竖向龙骨成垂直连接,用抽芯铆钉固定,间距不得大于600mm,减震条接长的搭接长度不得大于600mm,减震条搭接长度不得小于100mm。
支撑卡固定:用于LLQ-CO竖向龙骨开口侧,应选用与龙骨断面尺寸相适应的支撑卡,卡距不得大于600mm。
支撑卡的开口部位应卡紧牢固,不得松动。
轻钢龙骨石膏板隔墙施工工艺及施工方法1、工艺流程墙位放线→墙垫施工→安装沿地、沿顶龙骨→安装竖向龙骨→固定门窗妆→安装墙的一面石膏板→安装另一面石膏板→接缝处理→墙面装饰。
2、施工方法要点2.1、弹线、分档在隔墙与上、下两边基体的相连接处,应按龙骨的宽度弹线。
弹线清楚,位置准确。
按设计要求,结合罩面板的长、宽分档,以确定竖向龙骨、横撑及附加龙骨的位置。
2.2、做地枕带当设计有要求时,按设计要求做豆石混凝土地枕带。
做地枕带应支模,豆石混凝土应浇捣密实。
通常情况下地枕带高度应根据建筑地面标高加120㎜。
2.3、固定沿顶、沿地龙骨沿弹线位置固定沿顶、沿地龙骨,可用射钉或膨胀螺栓固定,固定点间距应不大于600㎜,龙骨对接应保持平直。
2.4、固定边框龙骨沿弹线位置固定边框龙骨,龙骨的边线应与弹线重合。
龙骨的端部应固定,固定点间距应不大于1m,固定应牢固。
边框龙骨与基体之间,应按设计要求安装密封条。
2.4.1、选用支撑卡系列龙骨时,应先将支撑卡安装在竖向龙骨的开口上,卡距为400㎜~600㎜,距龙骨两端的距离为20㎜~25㎜。
2.4.2、安装竖向龙骨应垂直,龙骨间距应按设计要求布置。
设计无要求时,其间距可按板宽确定,如板宽为900㎜、1200㎜时,其间距分别为453㎜、603㎜。
2.4.3、选用贯通系列龙骨时,低于3m的隔断安装一道;3m~5m隔断安装两道;5m以上安装三道。
2.4.4、罩面板横向接缝处,如不在沿顶、沿地龙骨上,应加横撑龙骨固定板缝。
2.4.5、门窗或特殊节点处,使用附加龙骨,安装应符合设计要求。
2.4.6、对于特殊结构的隔断龙骨安装(如曲面、斜面隔断等)应符合设计要求。
2.4.7、电气铺管、安装附墙设备:按图纸要求预埋管道和附墙设备。
要求与龙骨安装同步进行,或在另一面石膏板封板前进行,并采取局部加强措施,固定牢固。
电气设备专业在墙下端设置管线。
2.4.8、龙骨检查校正补强:安装罩面板前,应检查隔断骨架的牢固程度,门窗框、各种附墙设备、管道的安装和固定是否符合设计要求。
轻钢龙骨石膏板隔墙施工方案隔墙作为建筑内部空间的分隔,起到分区、隔音、隔热等功能。
轻钢龙骨石膏板隔墙因其重量轻、安装方便、隔音效果好等特点,逐渐成为施工中常用的墙体材料。
本文将详细介绍轻钢龙骨石膏板隔墙的施工方案,以帮助读者了解该工序并正确操作。
一、准备工作1. 工具准备:锤子、电钻、螺丝刀、切割工具、铅尺等。
2. 材料准备:轻钢龙骨、石膏板、螺丝等。
二、施工步骤1. 标线确定:根据设计图纸和实际需求,使用铅尺和拉线确定墙体位置和尺寸。
2. 龙骨安装:根据标线,使用电钻将轻钢龙骨固定在地面和顶部结构上,保持垂直和水平。
3. 龙骨间隔确定:根据轻钢龙骨的规格和石膏板的尺寸,确定龙骨之间的间距,一般为400-600mm。
4. 龙骨连接:将龙骨连接处用螺丝固定,确保连接牢固,避免龙骨移位。
5. 石膏板切割:根据测量尺寸和设计要求,使用切割工具将石膏板切割至所需尺寸。
6. 石膏板安装:将切割好的石膏板放入轻钢龙骨之间,使用螺丝将其固定在龙骨上,注意螺丝的位置和深度,确保牢固稳定。
7. 石膏板连接:两块石膏板重叠处,用螺丝将其连接,保持接缝牢固平整。
8. 完善细节:注意门窗洞口的处理、电器插座的开孔等细节工作,确保墙面的完整性和美观度。
9. 打磨和清理:使用砂纸或砂网布对墙面进行打磨,去除不平整的部分。
最后清理工地,确保干净整洁。
三、施工注意事项1. 安全第一:施工过程中,必须戴好安全帽、手套和口罩,确保自身安全,避免灰尘对身体的伤害。
2. 牢固固定:在固定轻钢龙骨和石膏板时,要注意使用足够数量和合适长度的螺丝将其牢固固定,避免墙体产生位移或晃动。
3. 平整度检查:施工过程中需要不断检查墙面的平整度,尤其是石膏板连接处和角部,确保没有明显的凹凸不平。
4. 防潮处理:在施工前,应对基层墙体进行防潮处理,以防止后期墙面出现潮湿、发霉等问题。
5. 施工环境控制:施工现场要保持通风良好,避免墙面出现潮湿、霉变等情况。
轻钢龙骨隔墙石膏板施工工艺材料准备
在施工开始前,请确保准备好以下材料:
- 轻钢龙骨
- 石膏板
- 扣板螺丝
- 龙骨墙柱
- 扣板工具
- 剪刀
- 牛皮纸带
- 胶水
施工步骤
1. 确定墙面位置和尺寸。
使用测量工具准确测量出墙面的长度和高度。
2. 根据尺寸剪裁龙骨。
使用剪刀将龙骨剪裁为所需的长度。
3. 将龙骨固定在墙面上。
使用扣板螺丝将龙骨固定在墙面上,确保其牢固稳定。
4. 铺设石膏板。
将石膏板放置在龙骨上,使用扣板螺丝将其固定在龙骨上。
5. 处理石膏板接缝。
使用胶水将石膏板接缝处粘合,并用牛皮纸带加固。
6. 完成墙角处理。
对于墙角处,使用龙骨墙柱固定龙骨,并将石膏板固定在墙柱上。
7. 修整墙面。
修整石膏板表面,确保墙面平整。
8. 检查施工质量。
检查施工后的墙面是否牢固、平整,无明显瑕疵。
注意事项
在施工过程中,请注意以下事项:
- 确保所有材料的质量符合标准要求,避免使用损坏或低质量的材料。
- 按照标准施工规范操作,确保施工安全和质量。
- 严格控制施工过程中的湿度和温度,避免对石膏板质量造成不利影响。
- 施工完成后进行质量检查,确保墙面平整、牢固,无明显缺陷。
以上是轻钢龙骨隔墙石膏板施工工艺的简要介绍,希望对您有所帮助。
在实际施工中,请根据具体情况进行调整和实施。
如需更详细的资料,请参考相关施工规范和指南。
轻钢龙骨石膏板(纤维水泥压力板)隔墙施工工艺及施工流程轻钢龙骨石膏板(纤维水泥压力板)是一种常用的隔墙材料。
以下是该材料的施工工艺和施工流程的简要介绍:施工工艺1. 施工前准备:- 确定施工区域,并清理好施工现场。
- 检查设计图纸和施工方案,确保准确无误。
- 准备好所需的材料和工具。
2. 定位标线:- 根据设计要求,在墙面上进行定位标线,确定墙体的准确位置和尺寸。
3. 轻钢龙骨安装:- 在墙面上按照标线位置安装轻钢龙骨,确保水平和垂直度。
- 使用螺丝固定轻钢龙骨,使其牢固可靠。
4. 石膏板安装:- 将石膏板与轻钢龙骨的连接处对齐,并使用螺丝固定。
- 确保石膏板之间的接缝处平整,无明显凹凸。
5. 防水处理:- 在石膏板上进行防水处理,以保护墙体不受潮湿和渗水的影响。
- 使用防水涂料或防水胶进行涂抹或涂覆。
6. 表面处理:- 将墙面进行打磨和拆灰,使其光滑平整。
- 可根据需求进行涂装或贴饰面材料。
7. 清理整理:- 清理施工现场,保持整洁和安全。
- 处理施工产生的废弃材料和垃圾。
施工流程1. 确定施工区域,并进行现场清理和准备工作。
2. 根据设计要求,进行墙体定位标线和轻钢龙骨的安装。
3. 将石膏板与轻钢龙骨连接并固定。
4. 对石膏板进行防水处理,以确保墙体的耐久性和防潮性能。
5. 进行墙面的打磨和拆灰处理。
6. 根据需要,进行涂装或贴饰面材料。
7. 清理施工现场,处理废弃材料和垃圾。
以上是轻钢龙骨石膏板(纤维水泥压力板)隔墙施工工艺及施工流程的简要介绍。
在实际施工中,还需根据具体情况进行调整和注意安全操作。
轻钢龙骨石膏板隔墙施工方案一、材料准备。
1. 轻钢龙骨,选择规格合适的轻钢龙骨,根据设计要求确定龙骨的尺寸和间距。
2. 石膏板,选择质量可靠的石膏板,根据实际需求确定板材的规格和厚度。
3. 隔墙配件,包括连接件、固定件、防火胶等,确保配件的质量和数量充足。
4. 隔墙施工工具,包括螺丝刀、电动螺丝刀、尺子、墨线等,确保施工工具齐全。
二、施工步骤。
1. 布置施工现场,清理施工现场,确保地面平整,清除障碍物,为施工做好准备。
2. 定位安装龙骨,根据设计要求,在墙面上确定轻钢龙骨的位置,并使用专用工具将龙骨固定在墙面上。
3. 安装石膏板,将预先切割好的石膏板放置在龙骨上,使用螺丝固定石膏板,注意保持板与板之间的缝隙均匀。
4. 处理接缝,使用石膏板专用的填缝胶填充板与板之间的缝隙,确保接缝平整、牢固。
5. 表面处理,对石膏板的表面进行打磨处理,确保表面平整、光滑。
6. 清理施工现场,清理施工现场,清除施工过程中产生的杂物和垃圾。
三、注意事项。
1. 施工前应仔细阅读设计图纸和相关规范,了解隔墙的具体要求。
2. 在施工过程中,严格按照设计要求和施工工艺进行操作,确保施工质量。
3. 施工现场应保持整洁,材料堆放有序,避免影响施工进度和质量。
4. 施工过程中应注意安全防护,做好防护措施,减少施工中的安全事故发生。
5. 施工完成后应及时清理施工现场,交付验收前应做好最后的清理工作。
通过以上施工方案,轻钢龙骨石膏板隔墙的施工将更加顺利、高效。
希望施工人员能够严格按照施工方案进行操作,确保隔墙施工质量,为建筑工程提供稳固的支撑和美观的装饰。
轻钢龙骨石膏板隔墙工程施工一、工程概述轻钢龙骨石膏板隔墙工程是在室内空间中进行的一种常见的隔断工程,通过使用轻钢龙骨和石膏板构建隔墙来划分不同的功能区域。
本文档将介绍轻钢龙骨石膏板隔墙工程施工的基本步骤和注意事项。
二、施工步骤1. 材料准备:准备好所需的轻钢龙骨、石膏板、螺丝、胶粘剂等施工材料,并确保其质量符合相关标准要求。
2. 标线定位:根据设计图纸和实际需求,在地面上标出隔墙的位置,并使用水平仪保证标线的水平度。
3. 安装龙骨:根据标线,在地面和顶部的位置固定轻钢龙骨,并根据需要进行剪裁和连接,确保龙骨的稳固性和水平度。
4. 安装螺丝:在龙骨上预先标出螺丝孔的位置,并使用螺丝将龙骨与墙体固定。
5. 安装石膏板:将石膏板按照需要的尺寸剪裁好,并使用胶粘剂将其粘贴在龙骨上。
注意石膏板的对齐和平整度。
6. 补齐缝隙:使用填缝剂或密封胶填充龙骨与石膏板之间的缝隙,并使用抹刀将其抹平。
7. 表面处理:根据需要,对石膏板表面进行打磨、刷漆等处理,以提升外观效果。
8. 检查验收:在施工完成后,进行全面检查,并确保隔墙的稳固性和质量符合相关要求。
三、注意事项1. 施工操作应严格按照相关规范和技术要求进行,确保工程质量和安全。
2. 施工过程中应注意保护好周边环境,避免对其他装修材料和设备造成损坏。
3. 在安装龙骨和石膏板时,要注意其与墙体、地面的牢固连接,避免出现松动或倾斜现象。
4. 在施工完成后,及时清理工地垃圾和杂物,并将施工区域恢复整洁。
5. 需要特别注意安全问题,如施工过程中使用的工具、设备应符合相关安全标准,施工人员应佩戴个人防护用品。
四、总结轻钢龙骨石膏板隔墙工程施工是一项常见的室内隔断工程,通过合理的施工步骤和注意事项,可以保证施工质量和安全。
在施工过程中,需要严格遵守相关规范和技术要求,确保隔墙的稳固性和外观效果。
同时也要注重保护周边环境和注意施工安全,确保工程顺利完成。
轻钢龙骨石膏板隔墙施工方案轻钢龙骨石膏板隔墙是一种常用的室内隔断墙体结构,具有施工简便、环保、隔声隔热等优点。
本文将为您介绍轻钢龙骨石膏板隔墙施工的详细步骤和注意事项。
一、材料准备1. 轻钢龙骨:一般采用C型钢作为龙骨,规格为50mm×75mm,厚度为0.6mm。
2. 石膏板:常用的石膏板规格有1200mm×2400mm,厚度为9.5mm 或12mm。
3. 螺丝钉:选用专用的石膏板螺丝钉,长度为25mm。
4. 胶粘剂:用于固定龙骨和石膏板之间的连接。
二、施工步骤1. 确定隔墙位置:根据设计图纸确定好隔墙的位置,并使用水平仪和垂直仪进行精确测量。
标记好地面和天花板上的位置,确定好龙骨的长度。
2. 安装轻钢龙骨:根据测量出的长度,将C型钢剪断,并用螺丝将龙骨固定在地面和天花板上。
注意龙骨与地面和天花板保持垂直和水平。
3. 安装横向龙骨:根据设计要求,在纵向龙骨上安装横向龙骨,使其与纵向龙骨相交。
横向龙骨的间距一般为600mm。
4. 固定石膏板:将石膏板切割至合适的尺寸,用胶粘剂在龙骨上均匀涂抹。
将石膏板安装在龙骨上,并用螺丝钉将其固定。
5. 填充缝隙:使用石膏填充料填充石膏板与龙骨之间的缝隙,确保墙面平整。
6. 打磨处理:待石膏干燥后,使用砂纸或砂网进行打磨处理,使墙面更加平滑。
7. 墙面装饰:根据需求进行墙面的涂刷、贴瓷砖等装饰工作。
三、注意事项1. 施工前务必仔细测量,确保墙体位置与设计要求一致。
2. 龙骨的固定要牢固,确保墙体的稳定性。
3. 石膏板的安装要平整,不得有明显凹凸。
4. 施工过程中要注意保护好其他装饰材料,避免损坏。
5. 石膏板干燥后才能进行下一步的打磨和装饰工作。
6. 在施工过程中要注意安全,佩戴好防护用品,避免发生意外伤害。
总结:轻钢龙骨石膏板隔墙施工方案基本步骤包括材料准备、隔墙位置确定、轻钢龙骨安装、石膏板固定、填充缝隙、打磨处理和墙面装饰。
在施工过程中,需要注意测量精确、固定可靠、施工安全等问题。

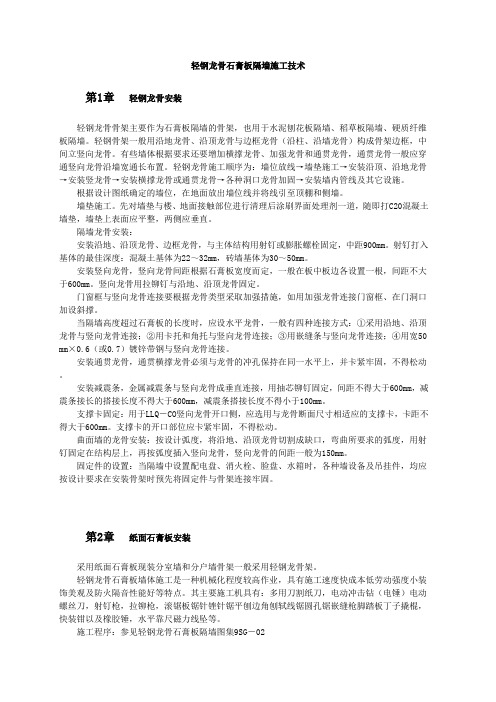

第一卷轻钢龙骨石膏板隔墙施工技术
第1章轻钢龙骨安装
轻钢龙骨骨架主要作为石膏板隔墙的骨架,也用于水泥刨花板隔墙、稻草板隔墙、硬质纤维板隔墙。
轻钢骨架一般用沿地龙骨、沿顶龙骨与边框龙骨(沿柱、沿墙龙骨)构成骨架边框,中间立竖向龙骨。
有些墙体根据要求还要增加横撑龙骨、加强龙骨和通贯龙骨,通贯龙骨一般应穿通竖向龙骨沿墙宽通长布置。
轻钢龙骨施工顺序为:墙位放线→墙垫施工→安装沿顶、沿地龙骨→安装竖龙骨→安装横撑龙骨或通贯龙骨→各种洞口龙骨加固→安装墙内管线及其它设施。
根据设计图纸确定的墙位,在地面放出墙位线并将线引至顶棚和侧墙。
墙垫施工。
先对墙垫与楼、地面接触部位进行清理后涂刷界面处理剂一道,随即打C20混凝土墙垫,墙垫上表面应平整,两侧应垂直。
隔墙龙骨安装:
安装沿地、沿顶龙骨、边框龙骨,与主体结构用射钉或膨胀螺栓固定,中距900mm。
射钉打入基体的最佳深度:混凝土基体为22~32mm,砖墙基体为30~50mm 。
安装竖向龙骨,竖向龙骨间距根据石膏板宽度而定,一般在板中板边各设置一根,间距不大于600mm。
竖向龙骨用拉铆钉与沿地、沿顶龙骨固定。
门窗框与竖向龙骨连接要根据龙骨类型采取加强措施,如用加强龙骨连接门窗框、在门洞口加设斜撑。
当隔墙高度超过石膏板的长度时,应设水平龙骨,一般有四种连接方式:①采用沿地、沿顶龙骨与竖向龙骨连接;②用卡托和角托与竖向龙骨连接;③用嵌缝条与竖向龙骨连接;④用宽50mm×0.6(或0.7)镀锌带钢与竖向龙骨连接。
安装通贯龙骨,通贯横撑龙骨必须与龙骨的冲孔保持在同一水平上,并卡紧牢固,不得松动。
安装减震条,金属减震条与竖向龙骨成垂直连接,用抽芯铆钉固定,间距不得大于600mm,减震条接长的搭接长度不得大于600mm,减震条搭接长度不得小于100mm。
支撑卡固定:用于LLQ-CO竖向龙骨开口侧,应选用与龙骨断面尺寸相适应的支撑卡,卡距不得大于600mm。
支撑卡的开口部位应卡紧牢固,不得松动。
曲面墙的龙骨安装:按设计弧度,将沿地、沿顶龙骨切割成缺口,弯曲所要
求的弧度,用射钉固定在结构层上,再按弧度插入竖向龙骨,竖向龙骨的间距一般为150mm。
固定件的设置:当隔墙中设置配电盘、消火栓、脸盘、水箱时,各种墙设备及吊挂件,均应按设计要求在安装骨架时预先将固定件与骨架连接牢固。
第2章纸面石膏板安装
采用纸面石膏板现装分室墙和分户墙骨架一般采用轻钢龙骨架。
轻钢龙骨石膏板墙体施工是一种机械化程度较高作业,具有施工速度快成本低劳动强度小装饰美观及防火隔音性能好等特点。
其主要施工机具有:多用刀割纸刀,电动冲击钻(电锤)电动螺丝刀,射钉枪,拉铆枪,滚锯板锯针锉针锯平刨边角刨轼线锯圆孔锯嵌缝枪脚踏板丁子撬棍,快装钳以及橡胶锤,水平靠尺磁力线坠等。
施工程序:参见轻钢龙骨石膏板隔墙图集9SG-02
梁柱楼地表面处理→墙位放线→墙垫施工→安装沿地、沿顶龙骨→安装竖龙骨→洞口处理→安装一面石膏板→各种管线设施安装固定→安装另一面石膏板→板面嵌缝饰面。
安装石膏板之前,应对轻钢骨架、预埋墙中的管道等设施进行验Ø石膏板应竖向排列,隔墙两侧的石膏板应错缝排列,隔声墙的底板与面板也应错缝排列。
石膏板与龙骨固定,应使用专用工具——电动自攻枪,采用自攻螺钉固定。
螺钉长度,用于12mm厚石膏板为Ø3.5×25mm长,用于2层12mm厚石膏板为
Ø3.5×35mm长,螺钉距石膏板边缘不小于10mm,在切割的边缘不小于15mm,螺帽应略埋入板内,但不得损坏石膏板纸面。
钉距在板的四周为200mm,在板的中部为300mm。
如石膏板与金属减震条连接时,螺丝应于减震条固定(切不可与竖向龙骨连接)。
钉距为200mm。
隔墙的阳角和门窗口边应选用边角方正无损的石膏板。
在曲面石膏板墙安装时,应将石膏板的面纸和底纸湿润,一小时后,先固定板的一端,然后轻轻地向另一端用力使板紧贴龙骨固定,直到完成曲面墙。
隔墙下端的石膏板不应直接与地面接触,应留有10~15mm的缝隙,所有缝隙均用密封胶嵌严。
卫生间等潮湿房间的隔墙应采用耐水石膏板或GRC轻质板。
其构造做法应严
格按设计要求施工。
隔墙下端应做墙垫,并在石膏板的下端嵌密封胶,缝宽不小于5mm。
当隔墙上设有穿墙管时,应用山花钻钻圆孔,管固定就位后,缝隙用密封胶封严。
在墙中敷设电气插座或接线盒时,应按设计要求安装石膏板隔离框并与龙骨固定,接线盒的四周用密封胶封严。
隔墙安装完毕,墙面应作基层处理。
首先扫除墙面浮灰,若墙面有损坏和暴露石膏部分,用108胶水溶液(108胶:水=1:9)涂刷一遍,待胶层干燥后进行修补。
接缝处理:
除留明缝以外的横竖接缝(包括石膏板之间、石膏板与顶棚、侧墙之间的接缝)必须进行嵌缝处理。
暗接缝处理程序:
嵌接缝腻子:扫除缝中尘土,用小开刀将腻子嵌入缝内与板平齐。
底层腻子:嵌缝腻子终凝后,在接缝上刮1mm厚的腻子并粘贴接缝带,再用开刀从上往下一个方向压刮平,使多余的腻子从接缝带的网孔中挤出。
中层腻子:待底层腻子凝固而尚处于潮湿时,用大开刀刮腻子,将接缝带埋入腻子层中,并将石膏板的楔形棱边填满找平。
15. 墙面刮腻子,饰面同常规墙面施工。
