大坝碾压混凝土浇筑温控措施探讨
- 格式:doc
- 大小:29.50 KB
- 文档页数:5
碾压混凝土坝施工温度控制的技术措施碾压混凝土坝的施工温度控制是保证坝体质量和使用寿命的重要技术措施。
下面是碾压混凝土坝施工温度控制的一些常用技术措施。
1. 温度监测和控制系统:采用温度监测和控制系统,对施工过程中的温度变化进行实时监测和控制。
监测点应布设在整个坝体的关键位置,包括坝体表面、混凝土内部和底板等部位,以确保温度控制的准确性和全面性。
2. 施工季节的选择:在选择施工季节时,应尽量避免高温季节和寒冷季节进行施工,以减少温度对施工的影响。
在施工季节选择上,应优先选择气温适宜、湿度适中的季节,以有利于混凝土的硬化和坝体的稳定。
3. 控制浇筑温度:在浇筑混凝土时,应根据施工季节和具体情况,控制混凝土的温度。
一般来说,若环境温度较高,可采取适当减少混凝土掺水量、降低水泥用量或采取降温措施等方法,以降低混凝土的浇筑温度。
4. 降温措施:在实际施工过程中,由于施工季节和环境的不同,混凝土的温度可能过高,需要采取降温措施。
常用的降温措施包括喷水降温、表面散热降温和使用低温混凝土等方法。
通过上述措施可以将混凝土的温度降低,以控制混凝土的产热和温度变化,减小温度对坝体质量的影响。
5. 温度收缩控制:温度变化会导致混凝土的收缩变形,而混凝土坝由于其巨大的体积和自重,对温度变形非常敏感。
为了控制温度收缩,可以在施工过程中采取预应力、延缓施工速度、分段浇筑等措施,以减小温度变形对坝体的影响。
6. 温度应力分析与优化设计:在施工前,可以通过温度应力分析和优化设计,预测混凝土坝在温度变化下的应力和变形情况。
在设计上可以采取预留开裂缝、增加钢筋等措施,以承受温度引起的应力和变形,避免出现温度裂缝和破坏。
碾压混凝土坝施工温度控制需要采取一系列的技术措施,包括温度监测和控制系统、施工季节的选择、控制浇筑温度、降温措施、温度收缩控制和温度应力分析与优化设计等。
通过这些措施的综合应用,可以有效控制施工温度,保证坝体质量和使用寿命。

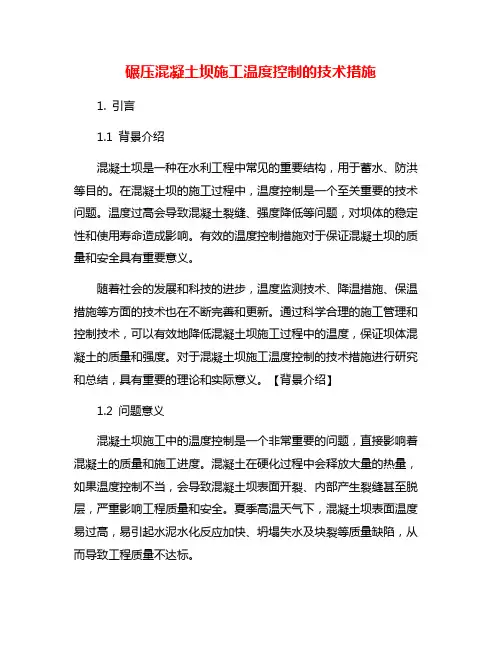

碾压混凝土坝施工温度控制的技术措施1. 引言1.1 背景介绍混凝土坝是一种在水利工程中常见的重要结构,用于蓄水、防洪等目的。
在混凝土坝的施工过程中,温度控制是一个至关重要的技术问题。
温度过高会导致混凝土裂缝、强度降低等问题,对坝体的稳定性和使用寿命造成影响。
有效的温度控制措施对于保证混凝土坝的质量和安全具有重要意义。
随着社会的发展和科技的进步,温度监测技术、降温措施、保温措施等方面的技术也在不断完善和更新。
通过科学合理的施工管理和控制技术,可以有效地降低混凝土坝施工过程中的温度,保证坝体混凝土的质量和强度。
对于混凝土坝施工温度控制的技术措施进行研究和总结,具有重要的理论和实际意义。
【背景介绍】1.2 问题意义混凝土坝施工中的温度控制是一个非常重要的问题,直接影响着混凝土的质量和施工进度。
混凝土在硬化过程中会释放大量的热量,如果温度控制不当,会导致混凝土坝表面开裂、内部产生裂缝甚至脱层,严重影响工程质量和安全。
夏季高温天气下,混凝土坝表面温度易过高,易引起水泥水化反应加快、坍塌失水及块裂等质量缺陷,从而导致工程质量不达标。
对于混凝土坝施工温度控制的问题,必须引起重视并采取相应的技术措施。
只有通过科学合理的温度监测技术、降温措施、保温措施、湿度控制和施工管理,才能有效地控制混凝土坝施工时的温度,保证工程质量和安全。
在这个背景下,本文旨在探讨碾压混凝土坝施工温度控制的技术措施,为工程施工提供参考和指导。
【字数:200】1.3 研究目的研究目的是为了探讨在碾压混凝土坝施工过程中如何有效控制施工温度,从而确保混凝土坝的质量和安全性。
通过分析温度监测技术、降温措施、保温措施、湿度控制以及施工管理等方面的技术措施,我们旨在找到最佳的施工温度控制方法,从而提高混凝土坝的抗压强度和耐久性。
希望通过本研究,为碾压混凝土坝施工中温度控制提供科学依据,指导工程实践,保障工程质量,提高工程效率,为环境保护和可持续发展做出贡献。
碾压混凝土坝施工温度控制的技术措施碾压混凝土坝是水利工程中常见的一种重要结构,其施工过程中温度控制是至关重要的一环。
温度对混凝土的硬化、强度和耐久性都有着直接的影响,因此在施工过程中必须采取有效的技术措施来控制温度,保证混凝土坝的施工质量和安全。
本文将探讨一些关于碾压混凝土坝施工温度控制的技术措施,希望能对相关工程人员有所帮助。
1. 材料选择和配合比优化混凝土的材料选择和配合比对温度控制有着非常重要的影响。
在选择水泥时应该优先选择低热水泥,因为低热水泥在水化过程中会释放的热量较小,对于混凝土的温度控制有着积极的作用。
在配合比的设计上应该尽量控制水灰比,控制水灰比可以减少混凝土的凝结热释放,有助于降低温度。
可以采用掺有缓凝剂的混凝土,这样可以缓慢释放热量,减少混凝土的温度升高。
2. 温度监测与控制在混凝土坝施工过程中,需要对混凝土的温度进行实时监测和控制。
可采用埋设温度计或红外线测温仪等技术手段来进行温度监测,及时了解混凝土的温度变化情况。
通过监测数据分析,可以采取相应的措施控制温度,例如可以调整浇筑时间、浇筑方式等来减少混凝土的温度升高。
3. 防止温度梯度裂缝的发生温度梯度裂缝是混凝土在温度变化过程中常见的问题,而且温度梯度裂缝会对混凝土坝的安全性和使用寿命造成严重的影响。
因此在碾压混凝土坝施工过程中,需要采取措施防止温度梯度裂缝的发生。
一种常见的措施是采用预应力技术,通过预应力来控制混凝土的收缩和温度变化,减少温度梯度裂缝的发生。
可以采用设置伸缩缝、预埋膨胀水泥等材料等方式来缓解混凝土的温度变化对结构的影响。
4. 混凝土坝表面保护措施为了降低混凝土坝的表面温度,可以采取一些保护措施。
例如可以在混凝土坝表面覆盖遮阳网等材料,减少阳光直射混凝土表面的时间,降低混凝土表面温度。
还可以采取喷水降温的方法,通过喷水降温可以有效地降低混凝土表面温度,减少温度变化对混凝土的影响。
5. 施工环境控制在碾压混凝土坝施工过程中,施工环境的控制也是非常重要的一环。

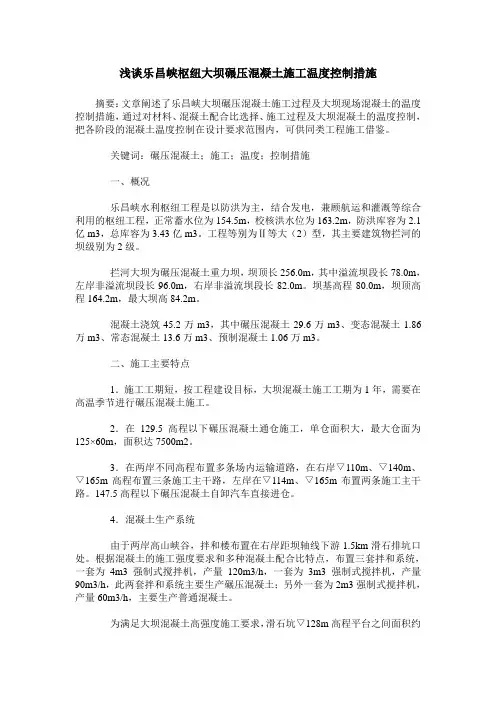

浅谈乐昌峡枢纽大坝碾压混凝土施工温度控制措施摘要:文章阐述了乐昌峡大坝碾压混凝土施工过程及大坝现场混凝土的温度控制措施,通过对材料、混凝土配合比选择、施工过程及大坝混凝土的温度控制,把各阶段的混凝土温度控制在设计要求范围内,可供同类工程施工借鉴。
关键词:碾压混凝土;施工;温度;控制措施一、概况乐昌峡水利枢纽工程是以防洪为主,结合发电,兼顾航运和灌溉等综合利用的枢纽工程,正常蓄水位为154.5m,校核洪水位为163.2m,防洪库容为2.1亿m3,总库容为3.43亿m3。
工程等别为Ⅱ等大(2)型,其主要建筑物拦河的坝级别为2级。
拦河大坝为碾压混凝土重力坝,坝顶长256.0m,其中溢流坝段长78.0m,左岸非溢流坝段长96.0m,右岸非溢流坝段长82.0m。
坝基高程80.0m,坝顶高程164.2m,最大坝高84.2m。
混凝土浇筑45.2万m3,其中碾压混凝土29.6万m3、变态混凝土1.86万m3、常态混凝土13.6万m3、预制混凝土1.06万m3。
二、施工主要特点1.施工工期短,按工程建设目标,大坝混凝土施工工期为1年,需要在高温季节进行碾压混凝土施工。
2.在129.5高程以下碾压混凝土通仓施工,单仓面积大,最大仓面为125×60m,面积达7500m2。
3.在两岸不同高程布置多条场内运输道路,在右岸▽110m、▽140m、▽165m高程布置三条施工主干路,左岸在▽114m、▽165m布置两条施工主干路。
147.5高程以下碾压混凝土自卸汽车直接进仓。
4.混凝土生产系统由于两岸高山峡谷,拌和楼布置在右岸距坝轴线下游1.5km滑石排坑口处。
根据混凝土的施工强度要求和多种混凝土配合比特点,布置三套拌和系统,一套为4m3强制式搅拌机,产量120m3/h,一套为3m3强制式搅拌机,产量90m3/h,此两套拌和系统主要生产碾压混凝土;另外一套为2m3强制式搅拌机,产量60m3/h,主要生产普通混凝土。
为满足大坝混凝土高强度施工要求,滑石坑▽128m高程平台之间面积约6000m2作为砂石成品料堆场,堆料容量约4.5万m3。
大坝混凝土施工温控技术探讨摘要:结合某大坝混凝土施工实例,对该大坝混凝土施工采取温控计算,根据计算分析结果提出施工相关的温控防裂措施,有效地保证大坝施工质量。
关键词:水库大坝;大坝工程;混凝土施工;温控技术Abstract: This article taks an instance of a concrete dam construction, take temperature calculation of concrete construction of the dam, according to the results of calculation and analysis to propose the construction-related temperature crack prevention measures, to effectively ensure the quality of the dam construction.Key Words: reservoir dam; dam project; concrete construction; temperature control工程概况某电站大坝主要由多个坝段组成,坝址高温季节时间长且气温高,大坝混凝土施工的温控防裂难度大,采取系统的混凝土温控技术,严防混凝土裂缝产生,保证大坝质量和安全运行,是本大坝工程重点。
大坝混凝土温控计算根据相关文件所提供的关于本工程大坝混凝土施工温控标准及坝体设计充许最高温度分别如表1、表2所示。
从表中可发现在高温季节施工时,平仓振捣后,混凝土最高浇筑温度不得超过28℃;根据施工总进度计划安排,冬季混凝土等相关项目更需要采取降温措施,整个工程的混凝土温控措施是本工程施工的重点控制项目,需从原材料、混凝土拌和、运输、浇筑等工序上采取一条龙的温控措施,以保证混凝土浇筑质量。
大坝混凝土温控防裂施工技术措施大坝混凝土施工过程中,混凝土的温度控制严格遵照招标技术文件执行。
大坝混凝土浇筑温控要求篇一大坝混凝土浇筑温控要求咱今天就好好唠唠大坝混凝土浇筑温控这档子事儿。
为啥要专门提这要求呢?你想啊,大坝那可是个大工程,混凝土浇筑要是温度控制不好,那可就麻烦大啦!温度过高或者过低,都会影响混凝土的质量,这要是出了问题,大坝还能牢固吗?能经得起洪水的冲击吗?所以,咱必须得把这温控给整明白了!首先说这原材料的温度控制。
水泥进场的时候,温度可不能太高,**超过60℃咱就得说NO**!骨料呢,在夏天的时候,咱得给它遮阳、洒水降温,**温度不能高于 28℃**,这可得记住咯!搅拌用水,**温度控制在 10℃到 15℃之间**,咋样,要求够明确吧?再说说浇筑过程中的温度控制。
混凝土出机口的温度,**在夏季不能高于25℃,冬季不能低于5℃**,这是红线,不能碰!浇筑的时候,分层厚度也有讲究,**每层厚度控制在 30 厘米到 50 厘米之间**,而且要及时振捣密实,可别偷懒!还有这养护期间的温度控制。
大夏天的,得给混凝土表面覆盖保湿材料,还要定期洒水,**保持混凝土表面的温度不超过 25℃**。
冬天呢,就得采取保温措施,别让混凝土给冻坏咯!这些温控要求可都是为了保证大坝的质量,要是谁不遵守,那后果可严重啦!大坝出了问题,谁能担得起这个责任?所以啊,大家都得把这些要求放在心上,认真执行,别不当回事儿!篇二大坝混凝土浇筑温控要求嘿,朋友们!今天咱们来好好聊聊大坝混凝土浇筑温控的那些要求。
为啥要聊这个?这可不是闹着玩的!大坝可是关乎民生的大工程,混凝土浇筑的温度控制不好,那后果不堪设想!先说这混凝土配合比的事儿。
水泥用量不能太多,要不然发热量大,温度不好控制,**每立方米混凝土的水泥用量不得超过 300 千克**,记住了哈!外加剂的使用也得恰到好处,得能有效控制混凝土的水化热。
浇筑的时候,速度也得把握好。
**不能太快,也不能太慢**,太快了热量散发不出去,太慢了又影响施工进度。
还有啊,浇筑的时间也有讲究,尽量避开高温时段,要不然混凝土还没凝固就被晒得滚烫,能行吗?温控监测也不能马虎。

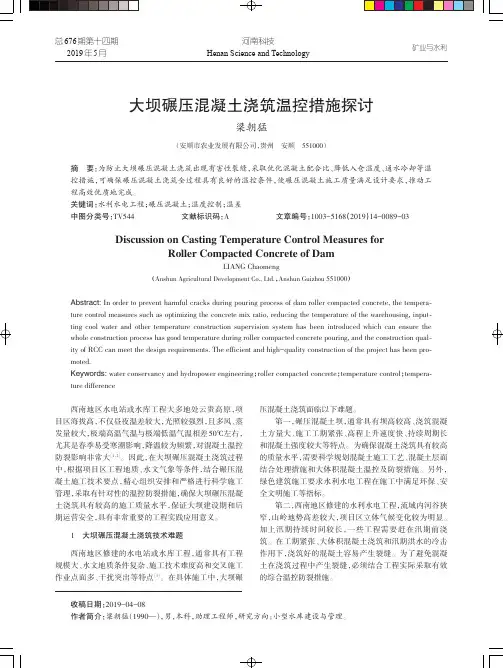

总676期第十四期2019年5月河南科技Henan Science and Technology 大坝碾压混凝土浇筑温控措施探讨梁朝猛(安顺市农业发展有限公司,贵州安顺551000)摘要:为防止大坝碾压混凝土浇筑出现有害性裂缝,采取优化混凝土配合比、降低入仓温度、通水冷却等温控措施,可确保碾压混凝土浇筑全过程具有良好的温控条件,使碾压混凝土施工质量满足设计要求,推动工程高效优质地完成。
关键词:水利水电工程;碾压混凝土;温度控制;温差中图分类号:TV544文献标识码:A 文章编号:1003-5168(2019)14-0089-03Discussion on Casting TemperatureControl Measures forRoller Compacted Concrete of Dam LIANG Chaomeng (Anshun Agricultural Development Co.,Ltd.,Anshun Guizhou 551000)Abstract:In order to prevent harmful cracks during pouring process of dam roller compacted concrete,the tempera⁃ture control measures such as optimizing the concrete mix ratio,reducing thetemperature of the warehousing,input⁃ting coolwater andother temperatureconstructionsupervisionsystem has been introduced which can ensure thewhole construction process has good temperature during roller compacted concrete pouring,and the construction qual⁃ity of RCC can meet the design requirements.The efficient and high-quality construction of the project has been pro⁃moted.Keywords:water conservancy and hydropower engineering ;roller compacted concrete ;temperature control ;tempera⁃ture difference 西南地区水电站或水库工程大多地处云贵高原,项目区海拔高,不仅昼夜温差较大,光照较强烈,且多风、蒸发量较大,极端高温气温与极端低温气温相差50℃左右,尤其是春季易受寒潮影响,降温较为频繁,对混凝土温控防裂影响非常大[1,2]。

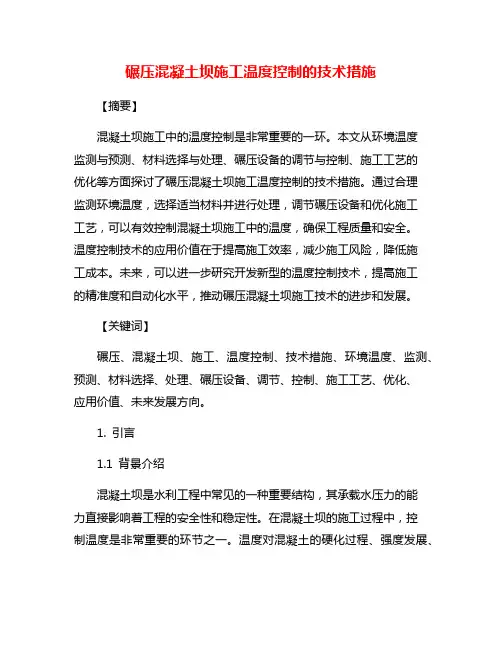

碾压混凝土坝施工温度控制的技术措施【摘要】混凝土坝施工中的温度控制是非常重要的一环。
本文从环境温度监测与预测、材料选择与处理、碾压设备的调节与控制、施工工艺的优化等方面探讨了碾压混凝土坝施工温度控制的技术措施。
通过合理监测环境温度,选择适当材料并进行处理,调节碾压设备和优化施工工艺,可以有效控制混凝土坝施工中的温度,确保工程质量和安全。
温度控制技术的应用价值在于提高施工效率,减少施工风险,降低施工成本。
未来,可以进一步研究开发新型的温度控制技术,提高施工的精准度和自动化水平,推动碾压混凝土坝施工技术的进步和发展。
【关键词】碾压、混凝土坝、施工、温度控制、技术措施、环境温度、监测、预测、材料选择、处理、碾压设备、调节、控制、施工工艺、优化、应用价值、未来发展方向。
1. 引言1.1 背景介绍混凝土坝是水利工程中常见的一种重要结构,其承载水压力的能力直接影响着工程的安全性和稳定性。
在混凝土坝的施工过程中,控制温度是非常重要的环节之一。
温度对混凝土的硬化过程、强度发展、收缩变形等性能都有着重要影响。
尤其对于碾压混凝土坝而言,温度控制更是至关重要的。
碾压混凝土坝施工需要在较短的时间内完成大面积的坝体铺设和碾压,而且在高温季节或寒冷季节施工时,环境温度波动大,会直接影响混凝土的凝固和强度发展,如果温度控制不当,容易导致混凝土出现开裂、内部应力过大等问题,从而影响坝体的整体稳定性。
提高对碾压混凝土坝施工温度控制的技术水平是当前水利工程领域的重要课题之一。
本文旨在探讨碾压混凝土坝施工温度控制的技术措施,为确保混凝土坝施工质量和工程安全提供参考和指导。
1.2 研究目的研究目的是为了探讨碾压混凝土坝施工中温度控制的技术措施,以提高工程质量和施工效率。
通过对环境温度的监测与预测、材料的选择与处理、碾压设备的调节与控制以及施工工艺的优化等方面的研究,旨在有效控制混凝土的温度变化,避免温度过高或过低对工程质量产生不良影响。

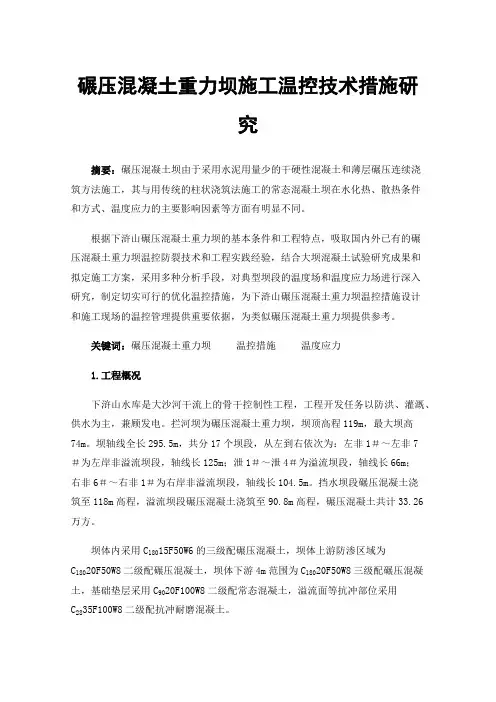

碾压混凝土重力坝施工温控技术措施研究摘要:碾压混凝土坝由于采用水泥用量少的干硬性混凝土和薄层碾压连续浇筑方法施工,其与用传统的柱状浇筑法施工的常态混凝土坝在水化热、散热条件和方式、温度应力的主要影响因素等方面有明显不同。
根据下浒山碾压混凝土重力坝的基本条件和工程特点,吸取国内外已有的碾压混凝土重力坝温控防裂技术和工程实践经验,结合大坝混凝土试验研究成果和拟定施工方案,采用多种分析手段,对典型坝段的温度场和温度应力场进行深入研究,制定切实可行的优化温控措施,为下浒山碾压混凝土重力坝温控措施设计和施工现场的温控管理提供重要依据,为类似碾压混凝土重力坝提供参考。
关键词:碾压混凝土重力坝温控措施温度应力1.工程概况下浒山水库是大沙河干流上的骨干控制性工程,工程开发任务以防洪、灌溉、供水为主,兼顾发电。
拦河坝为碾压混凝土重力坝,坝顶高程119m,最大坝高74m。
坝轴线全长295.5m,共分17个坝段,从左到右依次为:左非1#~左非7#为左岸非溢流坝段,轴线长125m;泄1#~泄4#为溢流坝段,轴线长66m;右非6#~右非1#为右岸非溢流坝段,轴线长104.5m。
挡水坝段碾压混凝土浇筑至118m高程,溢流坝段碾压混凝土浇筑至90.8m高程,碾压混凝土共计33.26万方。
坝体内采用C18015F50W6的三级配碾压混凝土,坝体上游防渗区域为C18020F50W8二级配碾压混凝土,坝体下游4m范围为C18020F50W8三级配碾压混凝土,基础垫层采用C9020F100W8二级配常态混凝土,溢流面等抗冲部位采用C2835F100W8二级配抗冲耐磨混凝土。
下浒山水库所在的大沙河属菜子湖水系,亚热带季风气候,气候温和,雨量充沛。
工程区多年均气温在16.6℃,极端最高气温为39℃,极端最低气温为-11.8℃,多年平均日照百分数为43%;多年各月平均风速2.6m/s。
气象要素见表1。
表1 安庆市气温特征值表2.坝体混凝土设计温控要求2.1坝体分缝分块大坝挡水轴线长295.5m,共分17个坝段,横缝间距16.5~22.0m,基础垫层常态混凝土设纵缝(顺流向长度最大约34m),碾压混凝土不设纵缝,通仓浇筑(最大顺流向长度约61m)。

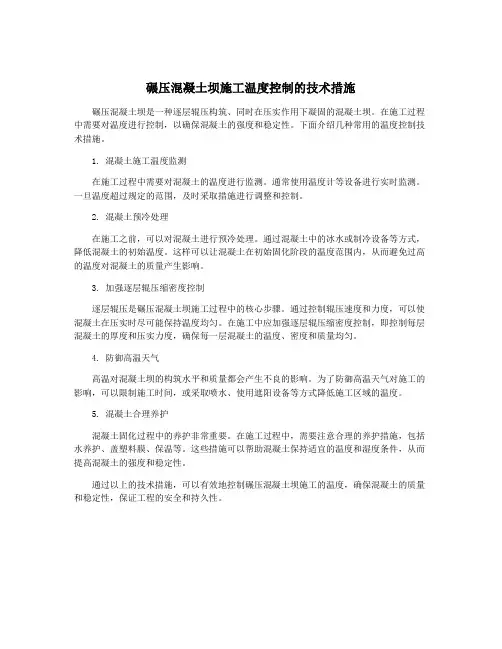

碾压混凝土坝施工温度控制的技术措施
碾压混凝土坝是一种逐层辊压构筑、同时在压实作用下凝固的混凝土坝。
在施工过程中需要对温度进行控制,以确保混凝土的强度和稳定性。
下面介绍几种常用的温度控制技术措施。
1. 混凝土施工温度监测
在施工过程中需要对混凝土的温度进行监测。
通常使用温度计等设备进行实时监测。
一旦温度超过规定的范围,及时采取措施进行调整和控制。
2. 混凝土预冷处理
在施工之前,可以对混凝土进行预冷处理。
通过混凝土中的冰水或制冷设备等方式,降低混凝土的初始温度。
这样可以让混凝土在初始固化阶段的温度范围内,从而避免过高的温度对混凝土的质量产生影响。
3. 加强逐层辊压缩密度控制
逐层辊压是碾压混凝土坝施工过程中的核心步骤。
通过控制辊压速度和力度,可以使混凝土在压实时尽可能保持温度均匀。
在施工中应加强逐层辊压缩密度控制,即控制每层混凝土的厚度和压实力度,确保每一层混凝土的温度、密度和质量均匀。
4. 防御高温天气
高温对混凝土坝的构筑水平和质量都会产生不良的影响。
为了防御高温天气对施工的影响,可以限制施工时间,或采取喷水、使用遮阳设备等方式降低施工区域的温度。
5. 混凝土合理养护
混凝土固化过程中的养护非常重要。
在施工过程中,需要注意合理的养护措施,包括水养护、盖塑料膜、保温等。
这些措施可以帮助混凝土保持适宜的温度和湿度条件,从而提高混凝土的强度和稳定性。
通过以上的技术措施,可以有效地控制碾压混凝土坝施工的温度,确保混凝土的质量和稳定性,保证工程的安全和持久性。

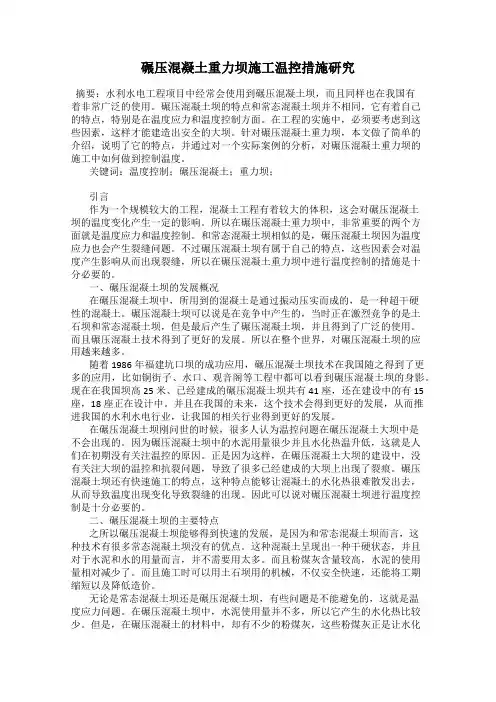

碾压混凝土重力坝施工温控措施研究摘要:水利水电工程项目中经常会使用到碾压混凝土坝,而且同样也在我国有着非常广泛的使用。
碾压混凝土坝的特点和常态混凝土坝并不相同,它有着自己的特点,特别是在温度应力和温度控制方面。
在工程的实施中,必须要考虑到这些因素,这样才能建造出安全的大坝。
针对碾压混凝土重力坝,本文做了简单的介绍,说明了它的特点,并通过对一个实际案例的分析,对碾压混凝土重力坝的施工中如何做到控制温度。
关键词:温度控制;碾压混凝土;重力坝;引言作为一个规模较大的工程,混凝土工程有着较大的体积,这会对碾压混凝土坝的温度变化产生一定的影响。
所以在碾压混凝土重力坝中,非常重要的两个方面就是温度应力和温度控制。
和常态混凝土坝相似的是,碾压混凝土坝因为温度应力也会产生裂缝问题。
不过碾压混凝土坝有属于自己的特点,这些因素会对温度产生影响从而出现裂缝,所以在碾压混凝土重力坝中进行温度控制的措施是十分必要的。
一、碾压混凝土坝的发展概况在碾压混凝土坝中,所用到的混凝土是通过振动压实而成的,是一种超干硬性的混凝土。
碾压混凝土坝可以说是在竞争中产生的,当时正在激烈竞争的是土石坝和常态混凝土坝,但是最后产生了碾压混凝土坝,并且得到了广泛的使用。
而且碾压混凝土技术得到了更好的发展。
所以在整个世界,对碾压混凝土坝的应用越来越多。
随着1986年福建坑口坝的成功应用,碾压混凝土坝技术在我国随之得到了更多的应用,比如铜街子、水口、观音阁等工程中都可以看到碾压混凝土坝的身影。
现在在我国坝高25米、已经建成的碾压混凝土坝共有41座,还在建设中的有15座,18座正在设计中。
并且在我国的未来,这个技术会得到更好的发展,从而推进我国的水利水电行业,让我国的相关行业得到更好的发展。
在碾压混凝土坝刚问世的时候,很多人认为温控问题在碾压混凝土大坝中是不会出现的。
因为碾压混凝土坝中的水泥用量很少并且水化热温升低,这就是人们在初期没有关注温控的原因。
大坝施工中浇筑混凝土的温控措施随着我国建筑技术的发展,浇注混凝土逐渐运用到大坝的建设中。
大坝混凝土浇筑期间包括搅拌、浇筑前、浇筑后都需要采取一系列措施来控制浇筑温度,达到有效的控制温度裂缝的目的。
实践证明,关键是要把温控理论、已有经验和实际情况相结合,才能制定出有效的施工和温控方案;在工程试验方面,还需保证混凝土强度、弹性等方面满足要求,以增强防裂能力;最后,有效监测混凝土温度变化情况,从而避免因为混凝土温度过高而出现温度裂缝的现象,最终保证大坝的施工质量。
一、浇筑混凝土施工中温度控制措施1 混凝土搅拌时的温度控制混凝土温度控制是防止混凝土在施工期和运用期产生裂缝的主要措施之一,是混凝土浇筑质量的重要保障。
大坝施工单位结合当地实际情况,施工前做好调研,掌握近期气象情况,为不同的气温条件制定不同的温度控制要求。
在夏季高温期间,骨料堆放处搭设防晒棚,同时可以对粗骨料进行受冷处理,一般采用深井冷水降温搅拌:在冬季低温期间施工时,一般混凝土结构不低于6℃,所以应当确保混凝土进行浇注时的温度。
采用拌和楼设备,所用的粗骨料在拌和楼进行预热,原理是利用拌和楼的热蒸气加热锅炉房内水箱,使得小石、砂子在拌和楼料仓和调节料仓进行预热。
同时,选择在白天温度较高时进行搅拌浇筑的工作。
对施工过程中混凝土温度的监测结果显示:在半小时内温度提高1.5℃左右,每小时温度要提高2 5℃左右。
混凝土运输过程中预冷混凝土温度回升与运输机具类型、运输时间和混凝土转运次数及外界气温有关。
为了避免这一现象,可以选择采取以下方法来进行控制:①在使用自卸汽车对混凝土进行运输的过程中,汽车顶部设置活动遮阳棚,外侧面贴隔热板,避免新搅拌的混凝土受到阳光、风、雨等作用而影响其使用性能;汽车入口设喷雾装置,以降低环境气温,同时在车厢四周使用聚乙烯塑料进行保温处理;②在使用吊罐对混凝土进行垂直运输时,在吊罐上方设遮阳防雨盖板和保温隔热设施,比如:选择使用聚乙烯塑料进行保温;③在进行施工安排时,应当确保混凝土能够及时八仓,使用仓面喷雾技术,以减少太阳辐射。
碾压混凝土坝施工温度控制的技术措施碾压混凝土坝施工过程中,要特别注意温度控制,以确保混凝土坝结构的性能和安全。
本文将介绍一些控制施工温度的技术措施。
1.混凝土材料的选择要控制混凝土坝施工温度,首先要选用合适的混凝土材料。
在设计混凝土配合比时,应综合考虑原材料的性质、掺合物的种类和掺量、气候条件等因素,使混凝土的初凝时间、终凝时间和强度适应施工需要。
应选用早强型水泥,以缩短混凝土初凝和终凝时间,尽量控制混凝土生成的热量。
此外,还可采用缓凝剂、减水剂等掺合物,调节混凝土的凝结过程和流动性能,以适应施工条件和要求。
2.冷却水的使用在混凝土坝施工过程中,可通过冷却水来控制混凝土的温度。
可在混凝土投入坝体之前,喷淋适量的冷却水,将原材料的温度降低到合适的范围内,减缓混凝土的初凝和终凝时间,防止产生裂缝。
此外,在施工过程中也可使用冷却水进行喷淋,将混凝土表面的温度降低,缩短坝体的散热时间,控制混凝土坝温度的升高。
3.缩短浇筑时间为了控制混凝土坝施工温度,应尽量缩短浇筑时间。
一方面,可以增加施工的设备和人员,提高施工效率,缩短浇筑时间。
另一方面,可以适当增加浇筑面积和厚度,减少施工缝,降低混凝土坝的温升速度,缩短散热时间。
但要注意控制浇筑厚度和面积的大小,以保证混凝土坝的质量和安全。
4.传热系数的控制混凝土坝施工过程中,传热系数的大小对温度控制有很大影响。
传热系数越大,混凝土坝的温升速度就越快,越难控制。
因此,在施工中应注意控制施工坝面的光洁度和涂料的种类和厚度,以减小传热系数的大小。
同时,可在施工过程中涂抹一些隔热材料,如泡沫塑料、聚乙烯等,以降低传热系数,控制混凝土坝的温度升高。
5.监测和调整在混凝土坝施工过程中,应随时监测温度变化,及时调整控制措施。
可使用温度计、声速仪等监测设备,对混凝土坝进行温度测量,以确保温度在安全范围内。
如果发现温度升高过快,应加强控制措施,如喷淋冷却水、加强通风等,以降低坝体温度。
碾压混凝土大坝大升层施工温控技术摘要:混凝土大坝是重要的水利工程之一,它在防洪、发电、供水等方面发挥着关键作用。
而在混凝土大坝的施工过程中,温度控制是一个至关重要的问题。
由于混凝土在凝固过程中会产生热量,并且受环境温度的影响,温度变化可能导致混凝土的强度下降和开裂等问题。
因此,掌握碾压混凝土大坝大升层施工温控技术对确保施工质量具有重要意义。
基于此,以下对碾压混凝土大坝大升层施工温控技术进行了探讨,以供参考。
关键词:碾压混凝土;大坝大升层施工;温控技术引言碾压混凝土大坝大升层施工温控技术是指在碾压混凝土大坝的施工过程中,通过有效的温度控制措施,确保混凝土的质量和性能,以及坝体的稳定性和安全性。
随着大坝建设的不断推进,对于大升层施工过程中的温度控制技术提出了更高要求。
在大升层施工过程中,混凝土的硬化过程会产生内部温度升高和收缩变形,从而可能导致裂缝和变形,影响坝体的整体性能和稳定性。
因此,有效的温控技术对于大坝施工的成功和坝体的长期稳定具有重要意义。
1混凝土大坝的施工背景和重要性1.1施工背景水资源开发。
混凝土大坝的建设可以有效地调节河流的水位和流量,实现水资源的高效利用,为农业灌溉和城市供水提供可靠的水源。
水电发电。
混凝土大坝常用于水电站的建设,通过引导河流水流并在下游的水轮机中转化为电能,为国家能源供应做出重要贡献。
防洪功能。
混凝土大坝具有抵御洪水侵蚀的能力,可以减少洪灾造成的破坏和损失,保护附近的城市和农田免受洪水威胁。
1.2重要性水资源管理。
混凝土大坝的建设可以有效控制水流,平衡河流的水位和流量,为农业灌溉、城市供水及水资源管理提供稳定的水源。
可再生能源。
混凝土大坝是水电站的核心结构,通过利用水能转化为电能,为国家能源供应提供重要的可再生能源。
生态保护。
混凝土大坝的建设还可以改善生态环境,调控河流水级,保护和恢复湿地、栖息地,促进物种多样性的保护与增加。
2碾压混凝土大坝大升层施工温控技术问题分析2.1成本和时间压力碾压混凝土大坝大升层施工过程中的温控工作可能会增加成本和时间需求。
碾压混凝土坝施工温度控制的技术措施随着我国经济的不断发展和城市化进程的加快,水利工程建设进入了一个快速发展的新阶段。
在水利工程建设中,混凝土坝是一项十分重要的工程,其质量直接关系到人民群众的生命财产安全。
在混凝土坝施工过程中,受到温度的影响很大,温度变化会对混凝土坝的质量造成一定影响。
对于混凝土坝施工温度的控制技术措施尤为重要。
一、合理选择施工季节在选择施工季节时考虑气温对混凝土坝施工的影响是非常重要的。
在夏季高温季节,气温高、日照时间长,混凝土坝施工难以把控。
气温过高容易导致混凝土水分的过快蒸发,使混凝土龄期变短,高温还容易引起混凝土孔隙结构不密实,影响混凝土坝的强度和耐久性。
在混凝土坝施工中应尽量选择气温较低、相对湿度较高的施工季节。
二、设置防晒措施在施工现场,设置合理的防晒措施对于控制混凝土坝施工温度至关重要。
可以设置遮阳棚、覆盖隔离膜、浇水降温等措施,使得混凝土坝在施工过程中避免过高的温度。
在施工现场施工时段选择也非常重要,可避免在太阳高照时进行混凝土浇筑,选择在天气较凉爽的早晚进行混凝土坝的施工。
三、采取降温剂措施在混凝土坝施工过程中,可以掺入一定量的降温剂,以减缓混凝土坝的温度上升速度。
降温剂主要通过掺入冰块的方式将混凝土坝温度控制在适宜的范围内。
在浇筑混凝土坝的过程中可采用高温季节间歇浇筑,即在一定时间间隔内进行浇筑,使得已浇筑混凝土坝有充分的时间进行水分的蒸发,减小温度的上升速度。
四、优化混凝土配合比在混凝土坝施工中,合理优化混凝土配合比对温度控制非常重要。
通过优化水灰比,控制混凝土坝的水泥用量,减少混凝土坝的内部冷缩裂缝,防止因为温度控制不当而造成的混凝土坝裂缝。
混凝土中可以添加适量的外加剂,使得混凝土坝的温度更加稳定,提高混凝土坝的抗温性能。
五、加强监测与管理在混凝土坝施工过程中,一定要加强对温度的监测与管理。
通过在混凝土坝中设置温度传感器,实时监测混凝土坝的温度变化,并通过控制施工流程和管理施工人员,及时采取措施对混凝土坝的温度进行控制。
碾压混凝土重力坝施工温控措施探析摘要:随着人们对水资源的需求越来越大,重力坝施工成了建设水利工程的主要形式。
而碾压混凝土作为一种新型的建筑材料,有着良好的性能和可靠性,已被广泛地应用于各类水利、电力、交通和民用建筑工程当中。
但是,在施工的过程中由于会受到外界气候变化等因素的影响,温度变化会对碾压混凝土的性能产生很大的影响,从而影响到施工的整体效果。
因此,温控措施的实施非常重要。
温控措施是在施工过程中通过对施工环境进行控制,从而保证混凝土的温度在合适的范围内,使混凝土的强度和耐久性得到保障。
合理的温控措施不仅可以提高混凝土的强度还可以提高施工的效率,节约建设的成本。
因此,本文对碾压混凝土重力坝施工温控进行分析和研究,以提高工程的整体质量和效益。
关键词:碾压混凝土重力坝施工温度控制措施引言碾压混凝土是一种重要的混凝土施工工艺,其具有密实性好、强度高、耐久性好等优点,因此在重力坝建设中得到了广泛应用。
同时,随着科技的不断进步和施工工艺的不断完善,施工过程中越来越注重温度的控制,以确保混凝土在固化过程中能够达到设计强度,从而防止出现龟裂、收缩等问题。
本文主要是探讨碾压混凝土重力坝施工过程中的温度控制问题,分析不同的温度控制措施的优缺点,并以此给出相应的建议。
1碾压混凝土重力坝施工中出现的温度影响因素1.1混凝土浇筑温度由于混凝土是一种热塑性材料,温度变化会对混凝土的性质产生一定的影响。
而混凝土浇筑温度是指在浇筑时混凝土的初始温度,当施工过程中浇筑的温度过高时,这就会导致混凝土早期出现龟裂和开裂等问题。
反之,当浇筑的温度过低时,混凝土的早期强度会受到影响,这就致使混凝土出现开裂。
1.2混凝土固化温度在碾压混凝土重力坝施工中,混凝土固化温度也会影响到混凝土出现开裂等问题,而固化温度是指在混凝土固化过程中的温度。
当混凝土的固化温度过高时,会导致混凝土出现龟裂和开裂等问题,严重时可能会影响到混凝土的整体强度。
但是,如果混凝土的固化温度过低时,也会导致混凝土出现开裂的问题。
碾压混凝土坝施工温度控制的技术措施一、施工过程中的温度影响要素混凝土坝施工中,温度影响要素较多,主要包括如下几个方面:(1)外界气候因素。
温度、风速、湿度、气压等外部气候因素对混凝土坝的施工影响较大,夏季高温、干热、多风,会使混凝土坝施工过程中水分挥发快、水泥水化反应缓慢,从而降低其强度、增大收缩留缝等问题。
(2)混凝土的材料特性。
水泥、骨料、砂浆等混凝土材料对其施工温度也有一定的要求。
水泥的水化反应会产生放热现象,施工过程中温度过高会使混凝土温度过高导致裂缝。
骨料的特性也会影响混凝土的强度和温度变化。
(3)施工方式。
混凝土坝的施工方式有多种,其中碾压施工方式受到了广泛应用。
碾压混凝土坝施工过程中,较大的撞击力会使混凝土坝产生热量,温度会逐渐升高。
如果对其温度控制不当,则会对混凝土的强度和使用寿命产生严重影响。
为了确保混凝土的强度和使用寿命,必须对其施工温度进行控制。
例如,采取以下措施:(1)采取湿度调节、风扇通风、打雾等措施,降低施工现场的气温,减少温度升高的速度,缩短混凝土温度的时间。
(2)采取适当的水泥配合比,改善混凝土的性能,减少混凝土的裂缝。
(3)混凝土拌合时将水泥温度降低至常温,减少水泥水化反应的放热现象,控制混凝土的温度变化。
(4)采用适当的施工方式,使混凝土在碾压时较快的冷却,从而降低施工现场温度,减少混凝土温度的变化。
(5)利用红外线测温仪、温度自动控制系统等现代化工具,实时监测混凝土的温度变化,及时进行调节和控制,保障施工的质量和安全。
三、温度控制的意义混凝土坝在施工过程中需要严格控制温度,无论是夏季高温、寒冬严寒,还是在海拔较高的崇山峻岭中施工,都需要控制施工现场的气温,以确保混凝土完全凝固并达到规定的强度要求。
对于混凝土坝的温度控制,除了保证施工质量外,还有以下几个方面的意义:(1)减少混凝土的收缩留缝,降低混凝土的温度变形。
(2)提高混凝土坝的强度和稳定性,保障水利工程安全性。
大坝碾压混凝土浇筑温控措施探讨为满足大坝下闸蓄水的工期目标,势必会在高温、寒冷季节进行混凝土连续浇筑。
通过合理温控措施选择和管理体系建设,可确保混凝土浇筑各阶段各环节具有良好温控条件,保证混凝土具有较高质量,推动工程高效优质施工建设。
标签:碾压混凝土;温控;温度监测Abstract:In order to meet the target of water storage under the dam,the concrete will be poured continuously in the high temperature and cold season. Through the reasonable temperature control measures selection and management system construction,it can ensure that each stage of concrete pouring has good temperature control conditions,ensure the high quality of concrete,and promote the construction of high efficiency and high quality.Keywords:roller compacted concrete;temperature control;temperature monitoring混凝土溫控是防止大坝碾压混凝土施工时产生裂缝,提高大坝整体质量水平的重要技术手段[1]。
水电站大坝通常施工周期长、季节跨度大且施工工期紧张,如何做好碾压混凝土高温季节商务温度控制,以及秋冬和初春季节的保温防护,对减少大坝裂缝出现尤为重要。
在大坝混凝土浇筑过程中,必须结合坝址区水文气象条件、工程施工特点、原材料特性及碾压混凝土温度控制和防裂标准,采取合理的温控防裂措施,确保大坝混凝土具有较高施工质量水平,推动工程高效优质、安全可靠的施工建设。
1 碾压混凝土大坝温控特点碾压混凝土大坝施工工艺简单,且具有水泥用量少、水化热低、发热速率低、薄层摊铺浇筑利于散热、施工速度快、施工工效高、整体费用较常态混凝土大坝经济等优点[2]。
但由于碾压混凝土坝体不设纵缝,一次浇筑仓面体积较大且机械化作业浇筑速度较快,存在早期强度低、温度场稳定时间长、层间结合强度及抗渗等新问题。
因此,搞好碾压混凝土浇筑过程中的温度控制,防止危害性裂缝产生,满足封拱技术指标和实现下闸蓄水阶段性目标,是大坝碾压混凝土浇筑质量监测管理的非常重要的内容[3]。
2 碾压混凝土浇筑温控措施大坝混凝土为热的不良导体,混凝土内外温度变化差异,将会在混凝土表面形成拉应力进而产生裂缝。
并随着裂缝的横纵方向发展,将会产生危害大坝结构整体安全的贯穿性裂缝,严重影响混凝土质量[2]。
在碾压混凝土温控措施优化选择中,应从优选原材料及优化配合比、配置人工降温系统生产低温混凝土、合理选择高温降温措施及有效混凝土保温与养护措施,提高混凝土浇筑整体质量水平,确保大坝整体安全。
2.1 优选混凝土原材料及优化配合比导致大坝大体积混凝土结构温度快速上升的主要原因是水泥的水化热反应,控制水泥的水化热温升,可以有效缩减混凝土水分蒸发与降温引起的内外温差,从而实现对混凝土结构温度应力的有效控制[4]。
因此,合理选用低水化热水泥、高掺粉煤灰、高效缓凝减水剂等原材料,并优化混凝土配合比,延缓水泥水化热过程并降低混凝土水化热温升效应,以匹配工程在夏季高温和冬秋及初春低温环境的混凝土浇筑指标,防止大坝混凝土危害性裂缝产生。
2.2 原材料温度控制及生产低温混凝土严格控制原材料温度,不同粒径石料进场后要采取分开堆放措施。
对于含沙量较高的粗骨料进场后,应在搅拌站配置一套石料清洗系统,并在石料使用前进行彻底清洗,并采取质量抽样检测,待含沙量满足设计要求后方可投入混凝土拌制[5]。
另外,在夏季石料进场后,应设置遮阳棚、料堆顶部喷雾降温等措施实现对原材料的温度控制。
合理规划,提前安排骨料预冷,确保骨料在进仓前得到充分预冷至设计温度。
按照大坝碾压混凝土质量指标要求,生产低温混凝土并严格控制混凝土出机温度,确保混凝土拌制具有较高质量水平。
2.3 混凝土运输温度控制混凝土运输过程中为避免出现温度升高及VC值损失问题,必须采取合理的混凝土运输温控措施[6]。
对于皮带机运输方式,应设置防晒、防雨篷布、保温板,并在拌合楼处设置喷雾冷却系统,将混凝土冷却后再运输。
采用罐车进行混凝土运输时,应进行合理包裹,避免混凝土直接暴晒并反复淋水进行降温。
为了防止混凝土失水过快,应尽量优化运输路径和运输方式,缩短运输距离、避免多次倒换,并采取合理挡风措施,有效防止混凝土出现失水过快问题。
混凝土拌合物到达施工现场时,应及时对入模温度进行检测,若高于设计温度指标,应立即通知拌合站,要求通过增加碎冰用量等及时优化调整混凝土配合比,确保混凝土入模前具有较好的温度和质量特性。
2.4 混凝土入仓浇筑温度控制(1)合理布设遮阳棚及喷雾系统。
在夏季高温混凝土浇筑过程中,应结合施工现场实际情况在仓面设置有良好透气性的防晒网进行遮阳,避免混凝土暴晒水分过快流失同时降低仓面温度。
据大量工程实践可知,通过搭设遮阳棚后,仓面温度可以有效降低5~10℃。
当搭设遮阳棚后温度还不能满足设计温度要求时,可以在模板上方安装固定喷雾机同时配置合适的移动式高压喷雾枪,以实现对仓面温度的合理控制[7]。
通过在仓面搭设遮阳棚或增设喷雾设备,可以在混凝土浇筑仓面处人工营造小气候环境,通过遮阳、喷雾等保湿降温设备系统,避免混凝土出现发白、变硬等不利问题,为高温季节混凝土不间断浇筑施工提供人工营造重要的温控环境。
(2)合理规划混凝土浇筑仓面。
结合施工现场面貌、气象条件等条件,根据拌合能力、仓面摊铺及碾压能力、施工进度等因素,合理规划仓面的摊铺面积。
对于高温季节混凝土浇筑,从拌合站加水拌合到现场碾压施工完毕应控制在2h内完成,要尽量避免层间长时间间隙,时间应控制在4h以内。
对于一些仓号较大的仓面,若经详细计算采用平层碾压施工不能满足层间间隙时间小于4h的技术指标时,应通过采取斜层铺筑法等优化现场施工工艺,确保大坝混凝土浇筑整体具有较高质量水平。
(3)加强碾压施工速率。
拱坝(重力坝)的混凝土碾压层面多但薄,这就要求在下层混凝土初凝前必须完成上层混凝土的碾压施工,从而确保混凝土层间具有良好的结合强度和效果。
通过优化碾压工艺,快速碾压施工,不仅可以有效缩短混凝土层面与外面的接触时间,同时可以增强层间的结合性能,降低外界温度倒灌,确保混凝土层间碾压施工具有较好的温控效果[8]。
2.5 布设冷却水管等降温系统为了有效控制混凝土水化热温升效应,在高温季节进行大体积混凝土浇筑时,应根据大坝结构合理布设全断面预埋冷却水管等管网系统,并预埋测温元件实时监测混凝土芯部温度。
通过计算机分析合理确定冷却水管开启部位及数量,通过冷却水与混凝土间的热传递达到降温削峰效果。
在大坝混凝土浇筑碾压前,为确保冷却水正常作用,应进行不小于0.5h的加压通水试验,确保冷却水流量满足混凝土攤铺需求。
对于试验过程中发现的漏水、阻水等问题,应及时进行故障部位排查并及时修复至正常工作状态。
2.6 加强混凝土浇筑全程温度监测在大坝混凝土浇筑碾压施工过程中,应重视混凝土全程温度变化监测。
对于夏季等高温季节进行混凝土浇筑时,应做到每隔4h就要进行混凝土仓面及外界温度的测量。
混凝土VC值、入仓温度、出机温度等指标也要加强监测,对于一般部位应控制在每4h进行一次测量;而对于一些特殊部位则应控制在2h测一次的频率,并做好各项特性数据的记录。
另外,要结合工程实际情况,根据ISO9001:2000质量标准体系,建立全面系统的大坝混凝土浇筑温控质量体系,并落实到施工各阶段的每一个工序和环节中,提高大坝碾压混凝土浇筑整体温控效果。
2.7 混凝土养护温控措施在夏季高温季节混凝土浇筑后,由于施工现场混凝土表面温度有时可能达到50℃以上。
因此,必须指派专职人员进行流动通水养护,通过冷却水降温散热。
对于较寒冷天气进行混凝土浇筑后,应采用敷设养护土工布或棉被等进行保温养护。
遇雨季应加盖一层防雨布,通过喷雾保湿养护、冷却水蓄水养护等综合性温控养护措施,为混凝土冷凝固结营造一个良好的温度环境。
3 加强碾压混凝土温控施工管理针对大坝碾压混凝土温控技术标准,建立基于“业主负责、设计保障、施工保证、专家把关和政府监督”为框架的施工全程温控管理体系,并根据组织体系要求成立专门温控小组,落实各阶段各环节的温控指标及责任人,做到“各负其责、分段控制、节节把关、动态修正、从严要求”,有效提高混凝土浇筑全程的温控质量水平。
加强现场各阶段各工序和各环节的温控工作及效果检查,确保各项温控措施有效落实到位,并通过定期和动态抽检相结合的观测手段,对外界温度、冷却水温、原材料温度、入仓温度、出机温度等指标进行全面观测和抽样检查。
对观测数据进行全面分析,找出偏差原因并及时采取有效的修正措施,确保骨料温控、混凝土运输温控、混凝土浇筑温控等满足设计要求,确保大坝混凝土浇筑具有较高质量水平。
4 结束语碾压混凝土拱坝(重力坝),其大坝混凝土浇筑量大,且施工周期长、季节交替施工。
为满足下闸蓄水目标要求,势必会在夏季高温、冬季寒冷天气进行混凝土连续浇筑施工。
针对夏季高温混凝土水分蒸发快、稠度变化大和冬季水化热效应差、初凝时间短等问题,在施工中必须采取一系列混凝土施工温控措施和温控管理体系,确保混凝土浇筑具有较高质量水平,推动大坝工程安全可靠、节能经济的高效优质施工建设。
参考文献:[1]饶明.大体积混凝土温控措施优化设计研究[J].人民珠江,2017,38(05):77-79.[2]汪洋.超薄拱坝混凝土的温控措施[J].山西建筑,2017,43(26):103-104.[3]张良,陈东风.浅论大体积混凝土温控综合措施[J].治淮,2017(01):29-31.[4]洪武结.大体积混凝土水循环温控技术探讨[J].科技创新与应用,2012(16):11-12.[5]李景,阴钰炜.大体积混凝土温控措施及施工技术的研究[J].低碳世界,2016(27):56-57.[6]邹建飞.猴山水库工程大体积混凝土温控措施研究[J].东北水利水电,2016,34(06):23-25,4.[7]刘毅,张国新.混凝土坝温控防裂要点的探讨[J].水利水电技术,2014,45(01):77-83,89.[8]屈礼武.高温条件下大体积混凝土施工温控措施[J].科技创新与应用,2016(07):258-259.。
