2020年一级建造师《工程经济》知识点归纳1Z101042技术方案现金流量表的构成要素必须在明确考察角度和系统范围的前提下正确区分现金流入和现金流出。
投资、经营成本、营业收入和税金等经济量本身即是经济指标,又是导出其他经济效果评价指标的依据,所以他们是构成技术方案现金流量的基本要素。
一、营业收入(一)营业收入营业收入=产品销售量(或服务量)×产品单价(或服务单价)营业收入是现金流量表中现金流入的主体,也是利润表的主要科目。
营业收入的计算既需要在正确估计各年生产能力利用率基础之上的年产品销售量也需要合理确定产品的价格。
1.产品产销量(或服务量)的确定假定年生产量即为年销售量,不考虑库存,但需注意年销售量应按投产期与达产期分别测算。
2.产品(服务)价格的选择经济效果分析采用以市场价格体系为基础的市场价格,产品销售价格一般采用出厂价格即:产品出厂价格=目标市场价格-运杂费总之,在选择产品(或服务)的价格时,要分析所采用的价格基点、价格体系、价格预测方法,特别应对采用价格的合理性进行说明。
(二)补贴收入某些经营性的公益事业、基础设施技术方案,如城市轨道交通项目、垃圾处理项目、污水处理项目等,政府在项目运营期给予一定数额的财政补助,以维持正常运营,使投资者能获得合理地投资收益。
与收益相关与资产相关的政府补贴不在此处核算,与资产相关的政府补助是指企业取得的、用于构建或其他方式形成长期资产的政府补助,包括先征后返的增值税、按销量或工作量等依据国家规定的补助定额计算并按期给予的定额补贴,以及属于财政扶持而给予的其他形式的补贴等,应按相关规定合理估算,记作补贴收入。
二、投资技术方案经济效果评价中的总投资是建设投资、建设期利息和流动资金之和。
(一)建设投资在技术方案建成后,按有关规定建设投资中的各分项将分别形成固定资产、无形资产和其他资产。
技术方案寿命期结束时,固定资产的残余价值对于投资者来说是一项在期末可回收的现金流入。

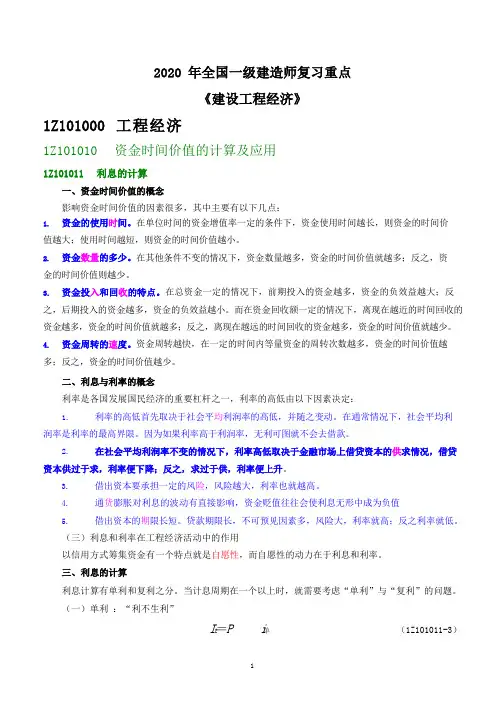

一级建造师考试《建设工程经济》必背要点考点:利息的计算1.资金时间价值资金是运动的价值,资金的价值是随时间变化而变化的,是时间的函数,随时间的推移而增值,其增值的这部分资金就是原有资金的时间价值。
其实质是资金作为生产经营要素,在扩大再生产及其资金流通过程中,资金随时间周转使用的结果。
2.影响资金时间价值的因素资金的使用时间、资金数量的多少、资金投入和回收的特点、资金周转的速度。
3.利息与利率--四个概念:(1)利息:利息是由贷款发生利润的一种再分配,常常被看成是资金的一种机会成本;利息常常是指占用资金所付的代价或者是放弃使用资金所得的补偿(建立“资金成本”的概念,并与资金成本计算公式相联系);以信用方式筹集资金有一个特点就是(自愿性),而自愿性的动力在于(利息与利率)。
(2)利率:决定利率高低的五个因素A、利率的高低首先取决于社会平均利润率,社会平均利润率是利率的最高界限B、在社会平均利润率不变的情况下,利率高低取决于金融市场上借贷资本的供求情况C、风险D、通货膨胀:对利息波动有直接影响E、期限(3)利息的计算单利:F=P(1+n×i 单)复利:F=P(1+i 复)n考点:名义利率与有效利率的计算在复利计算中,利率周期通常以年为单位;当计息周期小于一年时,就出现了名义利率和有效利率的概念。
1、名义利率名义利率r:指计息周期利率i乘以一年内的计息周期数m所得的年利率,即r=i×m2、有效利率资金在计息中所发生的实际利率,包括计息周期有效利率和年有效利率两种情况。
(1)计息周期有效利率,即计息周期利率 i:i=r/m(2)年有效利率,公式:P:年初资金;r:名义利率;m:一年内的计息次数(3)由此可见,年有效利率和名义利率的关系实质上与复利和单利的关系一样。
(4)每年计息周期m 越多,i eff与r相差越大。
3、计息周期小于(或等于)资金收付周期时的等值计算(1)按资金收付周期实际利率计算(2)按计息周期的有效利率计算应注意,只有计息周期与资金收付周期一致时才能用计息周期的有效利率计算。
2020年一级建造师考试工程经济常考知识点汇总【篇一】2020年一级建造师考试《工程经济》常考知识点:单价分析和标价汇总的方法一、分项工程单价分析(考点)1.计算分项工程量的“三费”(a/A)单位工程量的人、料、机费用(a)=单位工程量人工费+单位工程量材料费+单位工程量施工机械使用费本分项工程的工、料、机费用(A)=单位工程量的三费(a)×本分项工程的实物工程量2.计算整个工程项目的“三费”(∑A)3.计算整个工程项目的待摊费用(∑B)◇内容:现场管理费+其他待摊费4.分摊系数(β)和本分项工程的待摊费用(B/b)待摊费用的分摊系数(式3083-3)◆本分项工程分摊费B=A×β◆单位工程量的分摊费b=a×β(式3083-5)5.计算本分项工程的单价和合价◆综合单价(U)=a+b=a×(1+β)◆合价(S)=综合单价(U)×工程量(Q)(式3083-7)二、标价汇总◆总标价=分项工程合价+分包工程总价+暂定金额【篇二】2020年一级建造师考试《工程经济》常考知识点:合同价款纠纷的处理一、合同解除的价款结算与支付(一)因不可抗力解除合同◆因不可抗力合同无法履行连续超过84或140天的,双方均有权解除合同。
◇按“商定或确定”条款或确定发包人应支付的7类款项:①合同解除前承包人已经完成工作的价款;②承包人为工程订购的并已付款的材料、工程设备和其他物品的价款;④承包人撤离施工现场以及遣散承包人员的费用;⑤按照合同约定在合同解除前应支付给承包人的其他款项;⑥扣减承包人按照合同约定应向发包人支付的款项;⑦双方商定或确定的其他款项。
(二)因发包人违约解除合同◇违约的8种情形:未能在开工日期前7天下达开工通知;未能按合同约定支付合同价款;自行实施被取消的工作或转由他人实施的;发包人提供的材料、工程设备的规格、数量或质量不符合合同约定,或因发包人原因导致交货日期延误或交货地点变更等情况的;⑤违反合同约定造成暂停施工;⑥发包人无正当理由没有在约定期限内发出复工指示,导致承包人无法复工的;⑦不履行合同主要义务;◆违约的7项付款:①合同解除前所完成工作的价款;②承包人为工程施工订购的并已付款的材料、工程设备和其他物品的价款;③承包人撤离施工现场以及遣散承包人人员的款项;④按照合同约定在合同解除前应支付的违约金;⑤按照合同约定应当支付给承包人的其他款项;⑥按照合同约定应退还的质量保证金;⑦因解除合同给承包人造成的损失。

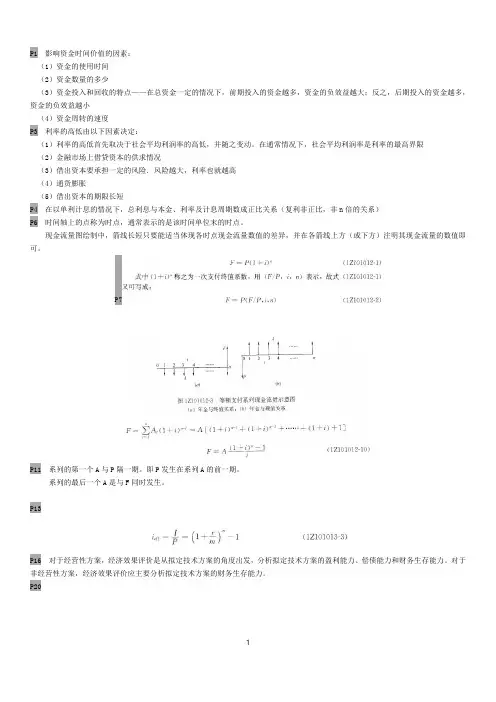

1.影响资金时间价值的因素(1)资金的使用时间:在单位时间的资金增值率一定的条件下,资金使用时间越长,则资金的时间价值越大;使用时间越短,则资金的时间价值越小。
(2)资金数量的多少:在其他条件不变的情况下,资金数量越多,资金的时间价值就越多;反之,资金的时间价值则越少。
(3)资金投入和回收的特点:在总资金一定的情况下,前期投入的资金越多,资金的负效益越大;反之,后期投入的资金越多,资金的负效益越小。
而在资金回收额一定的情况下,离现在越近的时间回收的资金越多,资金的时间价值就越多;反之,离现在越远的时间回收的资金越多,资金的时间价值就越少。
(4)资金周转的速度:资金周转越快,在一定的时间内等量资金的周转次数越多,资金的时间价值越多;反之,资金的时间价值越少。
2.单利(1)定义所谓单利是指在计算利息时,仅用最初本金来计算,而不计入先前计息周期中所累积增加的利息,即通常所说的“利不生利”的计息方法。
(2)计算:I t =P*i 单式中:I t —代表第t 计息周期的利息额;P—代表本金;i 单—计息周期单利利率。
2.复利(1)定义:所谓复利是指在计算某一计息周期的利息时,其先前周期上所累积的利息要计算利息,即“利生利”“利滚利”的计息方式。
(2)计算:I t =i*F t-1式中:i—计息周期复利利率;F t-1——表示第(t-1)期末复利本利和。
(一)单利:“利不生利”3.终值和现值计算形式公式系数符号已知P 求F(1)nF P i =⨯+(/,,)F P i n 已知A 求F()n 1+i 1F=A i ⎡⎤-⎢⎥⎢⎥⎣⎦(/,,)F A i n 已知A 求P⎥⎦⎤⎢⎣⎡+-+=n n i i i A P )1(1)1((/,,)P A i n 4.计息周期小于(或等于)资金收付周期时的等值计算(1)F=P(F/P,r/m,mn)(2)P=F(P/F,r/m,mn)(3)F=A(F/A,r/m,mn)(4)P=A(P/A,r/m,mn)5.资本金净利润率ROE=达产期或正常年份的年净利润÷资本金净利润=利润总额-所得税利润总额=息税前利润-利息资本金=总投资-债务资金资本金出资形态可以是现金,也可以是实物、工业产权、非专利技术、土地使用权、开采权作价出资。
2020最新⼀级建造师《建设⼯程经济》必考知识点总结本⽂从⽹络收集⽽来,上传到平台为了帮到更多的⼈,如果您需要使⽤本⽂档,请点击下载,另外祝您⽣活愉快,⼯作顺利,万事如意!2020最新⼀级建造师《建设⼯程经济》必考知识点总结⼯程经济(第⼀节、资⾦时间价值的计算及应⽤)⼀、资⾦时间价值的概念:⼆、利息与利率的概念:利息常常被看成资⾦的⼀种机会成本;利息和利率是以信⽤⽅式动员和筹资的动⼒,以信⽤⽅式筹集资⾦有⼀个特点是⾃愿,⽽⾃愿的动⼒在于利息和利率;三、利息的计算(先判别后计算)1、单利(⼀般题⽬会有“并⽀付利息”的字样)例题:1.某公司以单利⽅式⼀次性借⼊资⾦2000万元,借款期限3年,年利率8%,到期⼀次还本付息,则第三年末应当偿还的本利和为( )万元。
A.2160B.2240C.2480D.2519【答案】C。
2480【解析】2000*(1+8%*3)=2480(万元)2、复利例题:1、某企业从⾦融机构借款100万元,⽉利率1%,按⽉复利计息,每季度付息⼀次,则该企业⼀年需向⾦融机构⽀付利息()万元。
A、12.00;B、12.12;C、12.55;D、12.681、P=100万元2、⽉利率1%,按⽉复利计息,每季度付息⼀次:季度利率为:(1+1%)^3-1=3.03%3、每季度付息⼀次。
(单利)⼀年四季。
4、100*3.03%*4=12.12故选B本⾦越⼤,利率越⾼,计息周期越多时,两者差距就越⼤;第⼆⼩节、资⾦等值计算及应⽤⼀、现⾦流量图的绘制:1、现⾦流量图的三要素:现⾦流量的⼤⼩、⽅向、作⽤点。
2、制图⽅法和规则:(1)以横轴为时间轴,向右延伸表⽰时间的延续;(2)相对于时间坐标的垂直箭线代表不同时点的现⾦流量情况,现⾦流量的性质(流⼊或流出)是对特定的⼈⽽⾔的。
对投资⼈来说,在横轴上⽅的箭线表⽰现⾦流⼊,(3)箭线长短与现⾦流量数值⼤⼩应成⽐例;(4)箭线与时间轴的交点即为现⾦流量发⽣的时点;3、影响资⾦等值因素有三个:资⾦数额的多少、资⾦发⽣的时间长短、利率(折现率)的⼤⼩。

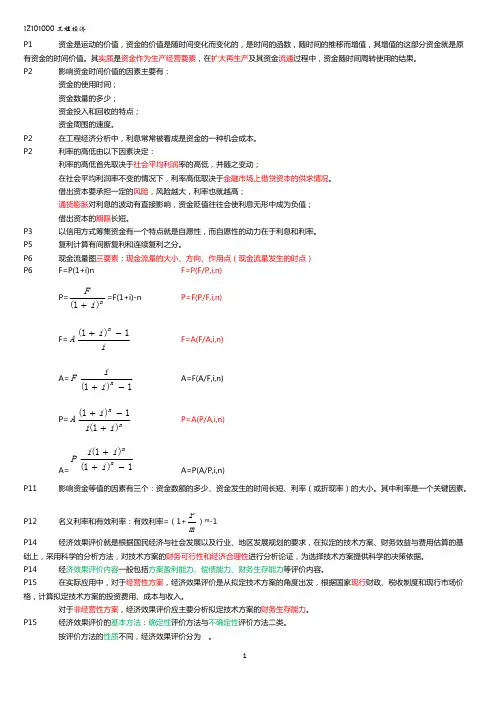

P1 影响资金时间价值的因素:(1)资金的使用时间(2)资金数量的多少(3)资金投入和回收的特点——在总资金一定的情况下,前期投入的资金越多,资金的负效益越大;反之,后期投入的资金越多,资金的负效益越小(4)资金周转的速度P3 利率的高低由以下因素决定:(1)利率的高低首先取决于社会平均利润率的高低,并随之变动。
在通常情况下,社会平均利润率是利率的最高界限(2)金融市场上借贷资本的供求情况(3)借出资本要承担一定的风险.风险越大,利率也就越高(4)通货膨胀(5)借出资本的期限长短P4 在以单利计息的情况下,总利息与本金、利率及计息周期数成正比关系(复利非正比,非n倍的关系)P6 时间轴上的点称为时点,通常表示的是该时间单位末的时点。
现金流量图绘制中,箭线长短只要能适当体现各时点现金流量数值的差异,并在各箭线上方(或下方)注明其现金流量的数值即可。
P7P11 系列的第一个A与P隔一期。
即P发生在系列A的前一期。
系列的最后一个A是与F同时发生。
P13P16 对于经营性方案,经济效果评价是从拟定技术方案的角度出发,分析拟定技术方案的盈利能力、偿债能力和财务生存能力。
对于非经营性方案,经济效果评价应主要分析拟定技术方案的财务生存能力。
P20P21P22 总投资收益率或资本金净利润率指标不仅可以用来衡量技术方案的获利能力,还可以作为技术方案筹资决策参考的依据。
P23P24P25 当FNPV>0时,说明该技术方案除了满足基准收益率要求的盈利之外,还能得到超额收益.【例lZl01025】已知某技术方案有如下现金流量(表1Z101025),设ic=8%,试计算财务净现值(FNPV)。
某技术方案净现金流量单位:万元表1Zl01025由于FNPV=242.76万元>0,所以该技术方案在经济上可行。
P26 财务内部收益率其实质就是使技术方案在计算期内各年净现金流量的现值累计等于零时的折现率.P27 若FIRR≥1。

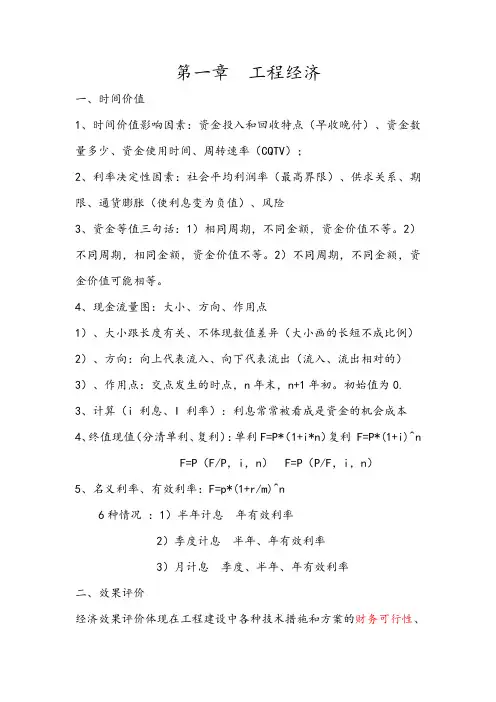

第一章工程经济一、时间价值1、时间价值影响因素:资金投入和回收特点(早收晚付)、资金数量多少、资金使用时间、周转速率(CQTV);2、利率决定性因素:社会平均利润率(最高界限)、供求关系、期限、通货膨胀(使利息变为负值)、风险3、资金等值三句话:1)相同周期,不同金额,资金价值不等。
2)不同周期,相同金额,资金价值不等。
2)不同周期,不同金额,资金价值可能相等。
4、现金流量图:大小、方向、作用点1)、大小跟长度有关、不体现数值差异(大小画的长短不成比例)2)、方向:向上代表流入、向下代表流出(流入、流出相对的)3)、作用点:交点发生的时点,n年末,n+1年初。
初始值为0.3、计算(i 利息、I 利率):利息常常被看成是资金的机会成本4、终值现值(分清单利、复利):单利F=P*(1+i*n)复利 F=P*(1+i)^n F=P(F/P,i,n) F=P(P/F,i,n)5、名义利率、有效利率:F=p*(1+r/m)^n6种情况:1)半年计息年有效利率2)季度计息半年、年有效利率3)月计息季度、半年、年有效利率二、效果评价经济效果评价体现在工程建设中各种技术措施和方案的财务可行性、经济合理性。
1、3个能力1)、盈利能力2)、偿债能力3)、财务生存能力:财务可持续性、累计不为负。
(非营利机构只看财务生存能力)2、方案独立方案(两件事都能干)、互斥方案(两件事只能干一件)3、技术方案计算期建设期、投产期、达产期4、确定性(4大盈利指标)(计算、判别、优劣势)1)投资收益率(静态指标):总投资收益率=(息税前利润=年利润总额+计入年总成本费用的利息费用)/(建设投资+建设期贷款利息+全部流动资金)资本金净利润率=(净利润=利润总额-所得税)/自有资金收入-成本费用=毛利-管理费=息税前利润-利息=利润总额-所得税=净利润2)投资回收期(静态指标):回本时间0点起算现金流入-现金流出=净流入净流入累加变正值3)财务净现值(动态指标):区分A-P已知A 求P :未来每年现金流折现求和(1~n 年)财务净现值:所有年份现金流折现求和(0~n 年)财务净现值中的Ic 为基准收益率4)财务内部收益率(动态指标):试算插入法:当10% 300 ,15% -240 , i 在哪0点对应的是内部收益率盈利能力四大指标对比PNPV 与FIRR 判别结论一致(画图)5)基准收益率 最低收益率基准收益率的测定:政府项目政府导向企业 分析行业特点和行业资本构成综合测定境外投资看国家风险自行测定的技术方案 看发展战略和经营策略 技术方案的特点风险资金成本 机会成本 通货膨胀投资收益率 投资回收期 财务净现值 财务内部收益率 归类盈利能力、静态 盈利能力、静态 盈利能力、动态 盈利能力、动态 判别R>=Rc 可以考虑 Pt>=Pc 可以考虑 FNPV>=0 可行 FIRR>=Ic 可行 优势 考虑时间价值、反映整个计算期 考虑时间价值、反映整个计算期,不用设定Ic劣势 早期阶段、计算期短、简单、高估 只反映回收前,不能可靠比较,辅助用 1、必须设定Ic 2、互斥方案分析期限必须互等 3.不说明各年成果、不反应回收速率 计算复杂6)偿债能力偿债资金来源:1可用于归还借款的利润2固定资产折旧(折旧的钱是暂时闲置,准备金)3无形资产摊销(摊销道理同折旧)其他摊销4其他还款资金来源(减免的营业税)借款偿还期利息备付率偿债备付率概念可作为偿还贷款的收益偿还借款本利所需要的时间(有钱到期还,不提前还)偿还利息能力偿还本利和的能力判别准则适用于不预先给定借款偿还期限国际通行>1,国内规定>2国际通行>1,国内规定>1.3三、不确定性分析1、盈亏平行分析利润=价格*产量-固定成本-单位可变成本*产量-税*产量生产能力利用率=盈亏平衡产量/设计生产能力判断:盈亏平衡产量越低越好生产能力利用率越小越好项目盈亏平衡分析中,若其他条件不变可以降低盈亏平衡点产量的途径是提高价格,降低成本。
