构造柱马牙槎砌筑施工工艺

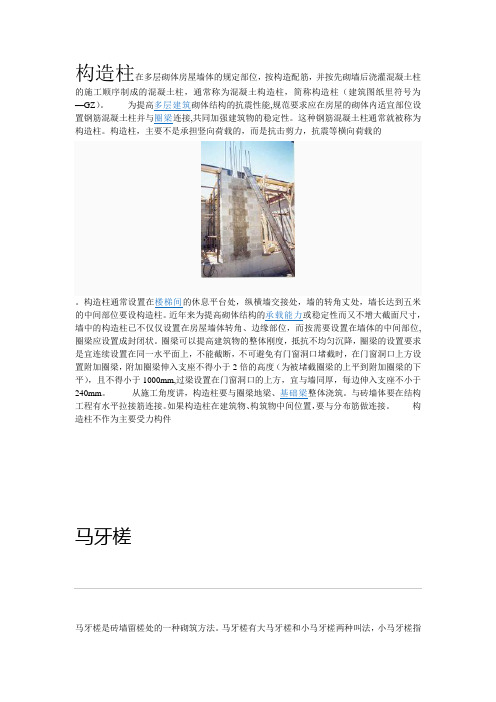

构造柱施工
1、工艺流程:
楼面清理→墙体放线(弹出构造柱位置)→立皮数杆→制备砌筑砂浆→砌块排列→铺砂浆→砌块就位→校正→砌筑→预留螺栓孔→构造柱部位贴 2 ㎝宽海绵条→支设构造柱模板→上口预留45°浇筑口→浇筑混凝土→拆模→验收
2、操作要点:
2.1 砌体施工时,在构造柱位置砌筑成马牙槎,每一马牙槎高度不宜超过 3
00mm,进槎下口砖裁成宽 60mm,角度 45 度的斜角。
沿高每 500mm 设置拉结钢筋,
钢筋数量及伸入墙内长度应满足设计要求。
2.2 砌筑过程中,随砌随留穿墙孔,留孔水平距离不大于 600mm,竖向间距

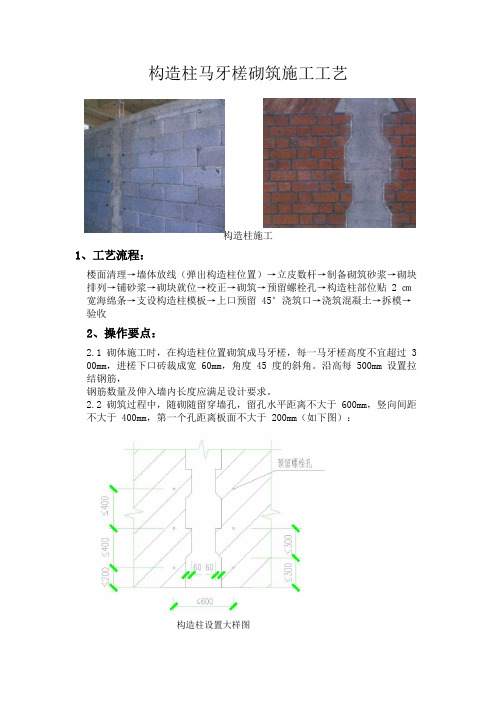

不大于 400mm,第一个孔距离板面不大于 200mm(如下图):
构造柱设置大样图
2.3 构造柱在模板支设时,必须沿马牙槎边缘设置密封条,防止漏浆现象。
2.4 模板上口必须支设浇筑口,待拆模后,将突出墙面的混凝土凿除。
2.5 构造柱混凝土浇筑前,必须提前浇水湿润,严格控制坍落度,并振捣密实。
2.6 混凝土表面应光滑、无孔洞、麻面、涨模、露筋等缺陷。
3、质量要求:
3.1 构造柱模板及其支架必须具有足够的强度、刚度和稳定性,其支撑部分应有足够的支撑面积。
3.2 构造柱钢筋的设置、拉结筋根数、间距、位置、长度符合设计要求。
3.3 构造柱模板接缝处应严密,预埋件应安置牢固,缝隙不应漏浆。
3.4 模板与混凝土的接触面应清理干净,模板隔离剂应涂刷均匀,不得漏刷或沾污钢筋。
3.5 模板上口必须支设浇筑口,待拆模后,将突出墙面的混凝土凿除。
结合BIM技术留置构造柱马牙槎施工工法1. 前言二次结构施工中砌体墙的马牙槎,是二次结构的重要组成部分,当砌体不能同时砌筑的时候,在交接处一般要预留马牙搓,以保持砌体的整体性与稳定性,常用在构造柱与墙体的连接中,施工时在砌体与构造柱连接处砌筑马牙槎,先绑扎构造柱钢筋后砌墙,再在马牙槎里浇注混凝土形成构造柱,保证两者同时受力工作。
目前,马牙槎大多靠人工预留,即砌筑工人在砌砖时遇到需要留设马牙槎处凭经验或目测将砖伸出规定距离,再用钢卷尺或钢板尺测量马牙槎尺寸大小是否合格,存在着如下缺陷:(1)人为影响因素大,预留马牙槎的尺寸误差大,直接影响砌体的砌筑质量;(2)每个马牙槎都要测量,多一道工序,且马牙槎数量越多测量的次数越多,出现测量误差的几率就多,耗时长、效率低。
本项目马牙槎为进槎5公分,退槎5公分,因此做出的留置马牙槎模型为5公分。
2. 工法特点2.1利用BIM模型的优越性,建立留置马牙槎的皮数杆模型。
2.2在模型中可以将该处几何特性三个维度的性质表达留置马牙槎时的砌块的位置,灰缝的厚度,非常直观而且可以直接交底施工。
2.3保证了第一块砌块的位置,使后续的砌筑更加方便,保证了施工质量。
2.4三维建立参数化模型,能够缩短施工准备时间,同时保证马牙槎的设计要求和施工质量。
3. 适用范围本工法适用于二次结构普通砖、多孔砖、空心砖以及蒸压加气混凝土砖的马牙槎的砌筑。
4. 工艺原理BIM的名称为建筑信息模型,是建筑学、工程学及土木工程的新工具。
它可以帮助事先建筑信息的集成,从建筑的设计、施工、运行直至建筑全寿命周期的终结,基于BIM进行协同工作,可以更加直观的反映二者或多者的关系,可以有效提高工作效率、节省资源、降低成本、以实现可持续发展。
4.1利用BIM建模技术,做出留置马牙槎用皮数杆模型。
4.2通过BIM技术,对其进行假想结合。
4.3所需要的材料有:2根25mm厚的铝合金方管,方管上根据马牙槎砌筑尺寸固定4根5公分长角铁,再利用一根铁管固定。
详解马牙槎(图文解说)一、马牙槎名词解释马牙槎是砖墙留槎处的一种砌筑方法。
马牙槎有大马牙槎和小马牙槎两种叫法,小马牙槎指砌墙时在留槎处每隔一皮砖伸出1/4砖长,以备以后接槎时插入相应的砖。
这种接槎属直槎,一般不宜使用,如果因特殊原因必须使用时,应在接槎处预留拉接钢筋。
大马牙槎是用于抗震区设置构造柱时砖墙与构造柱相交处的砌筑方法,砌墙时在构造柱处每隔五皮砖伸出1/4砖长,伸出的皮数也是五皮,同时也要按规定预留拉接钢筋。
目的是在浇筑构造柱时使墙体与构造柱结合的更牢固,更利于抗震.二、马牙槎分类根据功能的分类,马牙槎还可以叫做接缝马牙槎和结构马牙槎。
接缝马牙槎即墙太长,留出马牙槎,方便后序砌筑。
结构马牙槎,在马牙槎里浇铸构造柱。
施工时,在砌体与构造柱连接面上砌筑马牙槎,先砌墙,后浇注混凝土构造柱,保证两者同时受力工作。
每一马牙槎高度不宜超过300mm,且应沿高每500mm设置2Φ6水平拉结钢筋,每边伸入墙内不宜小于1.0m.三、马牙槎的计算首先我们假设构造柱是240X370,高度3米,留槎在24墙,双面留槎。
那么计算公式是:0.24X0.37X3+0.24X0.06X3/2X2[面]这个计算方法是把柱和槎分开计算,比较直观,也容易理解。
构造柱的柱子那部分就是0.24*0.37*3,后面部分是计算槎口的混凝土,一般构造柱的槎口是每300mm一段。
即:柱根开始,先是300mm的槎口,然后是300mm的砖,然后又是300mm的槎口。
也就是说槎口的高度累积起来只有构造柱高度的一半。
我那公式是把槎口的面积(0.24*0.06)写好,然后乘以柱高3米,然后除以2,就是每面槎的实际高度,然后,有几面槎就乘以几。
这例子里是2面槎,所以乘以2。
实际施工中是要算马牙槎的,不算马牙槎的话就这根构造柱而言你就少算了14%的混凝土量。
一般构造柱有几面和墙接触就有几面槎口,这种情况多发生在T形墙和十字墙的位置。
至于构造柱的宽度和墙体宽度不一致,这种情况少见,一般是北方为了保温墙体比较厚才会有这情况。
构造柱在多层砌体房屋墙体的规定部位,按构造配筋,并按先砌墙后浇灌混凝土柱的施工顺序制成的混凝土柱,通常称为混凝土构造柱,简称构造柱(建筑图纸里符号为—GZ)。
为提高多层建筑砌体结构的抗震性能,规范要求应在房屋的砌体内适宜部位设置钢筋混凝土柱并与圈梁连接,共同加强建筑物的稳定性。
这种钢筋混凝土柱通常就被称为构造柱。
构造柱,主要不是承担竖向荷载的,而是抗击剪力,抗震等横向荷载的。
构造柱通常设置在楼梯间的休息平台处,纵横墙交接处,墙的转角丈处,墙长达到五米的中间部位要设构造柱。
近年来为提高砌体结构的承载能力或稳定性而又不增大截面尺寸,墙中的构造柱已不仅仅设置在房屋墙体转角、边缘部位,而按需要设置在墙体的中间部位,圈梁应设置成封闭状。
圈梁可以提高建筑物的整体刚度,抵抗不均匀沉降,圈梁的设置要求是宜连续设置在同一水平面上,不能截断,不可避免有门窗洞口堵截时,在门窗洞口上方设置附加圈梁,附加圈梁伸入支座不得小于2倍的高度(为被堵截圈梁的上平到附加圈梁的下平),且不得小于1000mm,过梁设置在门窗洞口的上方,宜与墙同厚,每边伸入支座不小于240mm。
从施工角度讲,构造柱要与圈梁地梁、基础梁整体浇筑。
与砖墙体要在结构工程有水平拉接筋连接。
如果构造柱在建筑物、构筑物中间位置,要与分布筋做连接。
构造柱不作为主要受力构件马牙槎马牙槎是砖墙留槎处的一种砌筑方法。
马牙槎有大马牙槎和小马牙槎两种叫法,小马牙槎指砌墙时在留槎处每隔一皮砖伸出1/4砖长,以备以后接槎时插入相应的砖。
这种接槎属直槎,一般不宜使用,如果因特殊原因必须使用时,应在接槎处预留拉接钢筋。
大马牙槎是用于抗震区设置构造柱时砖墙与构造柱相交处的砌筑方法,砌墙时在构造柱处每隔五皮砖伸出1/4砖长,伸出的皮数也是五皮,同时也要按规定预留拉接钢筋。
目的是在浇筑构造柱时使墙体与构造柱结合的更牢固,更利于抗震。
马牙槎处理措施马牙槎的处理难点作法为解决构造柱的几何尺寸偏大和不漏浆的问题。
采取以下三项技术措施:(一)在选材上面做文章,对砖进行挑选,长度接近标准的砖用在构造柱边作丁砖,长度偏长或偏短的作顺砖。
(二)为保证墙体正反手墙的平整度符合要求,采用反手线砌正手墙的方法来控制,基本保证了砌体厚度的一致。
(三)考虑到砖和模板都是刚性材料,在砖与模板的结合面之间无法控制漏浆问题,为此用1.5mm厚1~2层吸塑纸贴在砖砌体两面的马牙槎处,在砖与模板之间增加了一道柔性材料,既填平砖面平整二、墙柱与梁节点处理措施为了克服墙柱与梁接头出现缩颈、夹渣的质量通病,在施工过程中采取下列有效措施:(一)在模板支设前,按结施图准确计算出各构件的几何尺寸,便于模板的精确配制。
(二)构件尺寸不符合所使用模板模数时,则采用木材或其它材料配制。
辅助模板必须与钢模(或自制定型模板)连接平整(平滑)牢固。
(三)墙柱支撑与梁板支承架连成整体,以增加其刚度和稳定性。
三、麻面处理1、现象混凝土表面局部缺浆粗糙,或有许多小凹坑,但无钢筋外露。
2、原因分析(1)模板表面粗糙或清理不干净,粘有干硬水泥砂浆等杂物,拆模时混凝土表面被粘损,出现麻面。
(2)木模板在浇筑混凝土前没有浇水湿润或湿润不够,浇筑混凝土时,与模板接触部分的混凝土,水分被模板吸去,致使混凝土表面失水过多,出现麻面。
(3)模板接缝拼装不严密,浇筑混凝土时缝隙漏浆,混凝土表面沿模板缝位置出现麻面。
(4)混凝土振捣不密实,混凝土中的气泡未排出,一部分气泡停留在模板表面,形成麻点。
3、预防措施(1)模板面清理干净,不得粘有干硬水泥砂浆等杂物。
(2)木模板在浇筑混凝土前,应用清水充分湿润,清洗干净,不留积水,使模板缝隙拼接严密。
如有缝隙,应用油毡条、塑料条、纤维板或水泥砂浆等堵严,防止漏浆。
(3)混凝土必须按操作规程分层均匀振捣密实,严防漏振,每层混凝土均应振捣至气泡排除为止。
4、治理方法麻面主要影响混凝土外观,对于表面不再装饰的部位应加以修补。
马牙槎的施工工艺马牙槎是一种常见的混凝土构造方式,广泛应用于建筑、道路、桥梁等工程中。
它的施工工艺是一项技术性强的作业,需要严格按照规范进行操作。
本文将详细介绍马牙槎的施工工艺。
一、准备工作1、设计图纸:首先需要仔细阅读设计图纸,了解工程的具体要求和马牙槎的构造细节。
2、材料准备:根据设计要求准备混凝土、钢筋等材料,并对钢筋进行加工和绑扎。
3、工具准备:准备好所需的施工工具,如模板、振捣器、铁锹等。
4、现场清理:清理施工现场的杂物和垃圾,确保施工环境整洁。
二、施工工艺1、模板安装:按照设计要求安装模板,确保模板的稳定性和准确性。
2、钢筋绑扎:根据设计要求,将钢筋按照规定的间距绑扎在一起,确保钢筋的位置准确。
3、混凝土浇筑:将混凝土按照规定的比例搅拌均匀,然后浇筑到模板内,确保混凝土的密实度和平整度。
4、振捣:在浇筑混凝土的过程中,需要进行振捣,确保混凝土的密实度。
5、养护:在完成浇筑后,需要对混凝土进行养护,保证混凝土的质量和强度。
三、注意事项1、在施工过程中,要严格遵守设计图纸和施工规范,确保施工质量。
2、在安装模板和钢筋绑扎的过程中,要保证位置准确和稳定性。
3、在浇筑混凝土的过程中,要保证混凝土的密实度和平整度。
4、在养护过程中,要定期浇水保湿,保证混凝土的质量和强度。
四、总结马牙槎的施工工艺是一项技术性强的作业,需要严格按照规范进行操作。
在施工过程中,要严格遵守设计图纸和施工规范,保证施工质量。
要注意安全施工和环境保护,确保工程的顺利进行和社会环境的和谐发展。
马牙蚕豆调研报告一、调研背景与目的马牙蚕豆是一种重要的经济作物,广泛种植于我国南方地区。
近年来,随着消费者对健康饮食的追求,马牙蚕豆的市场需求不断增长。
为了更好地了解马牙蚕豆的生产、市场及消费情况,为农民提供更加合理的种植建议,我们开展了本次调研。
二、调研方法本次调研采用问卷调查、访谈和文献资料分析等方法。
问卷调查主要针对消费者和生产者,以了解他们对马牙蚕豆的生产、消费和市场的认知;访谈则主要与农业专家、经销商和消费者进行深入交流,以获取更加详细的信息;文献资料分析则主要收集与马牙蚕豆相关的文献资料,以了解其生产、市场和消费的最新动态。
马牙槎欧阳歌谷(2021.02.01)马牙槎是砖墙留槎处的一种砌筑方法。
马牙槎有大马牙槎和小马牙槎两种叫法,小马牙槎指砌墙时在留槎处每隔一皮砖伸出1/4砖长,以备以后接槎时插入相应的砖。
这种接槎属直槎,一般不宜使用,如果因特殊原因必须使用时,应在接槎处预留拉接钢筋。
大马牙槎是用于抗震区设置构造柱时砖墙与构造柱相交处的砌筑方法,砌墙时构造柱处每隔五皮砖伸出1/4砖长,伸出的皮数也是五皮,同时也要按规定预留接钢筋。
目的是在浇筑构造柱时使墙体与构造柱结合的更牢固,更利于抗震。
马牙槎根据功能的分类,马牙槎还可以叫做接缝马牙槎和结构马牙槎。
接缝马牙槎即墙太长,留出马牙槎,方便后序砌筑。
结构马牙槎,在马牙槎里浇铸构造柱。
施工时,在砌体与构造柱连接面上砌筑马牙槎,先砌墙,后浇注混凝土构造柱,保证两者同时受力工作。
每一马牙槎高度不宜超过300mm,且应沿高每500mm设置2Φ6水平拉结钢筋,每边伸入墙内不宜小于1.0m。
马牙槎的计算首先我们假设构造柱是240×370,高度3米,留槎在24墙,双面留槎。
那么计算公式是:0.24×0.37×3+0.24×0.06×3/2×2[面]这个计算方法是把柱和槎分开计算,比较直观,也容易理解。
构造柱的柱子那部分就是0.24×0.37×3,后面部分是计算槎口的混凝土,一般构造柱的槎口是每300mm一段。
即:柱根开始,先是300mm的槎口,然后是300mm的砖,然后又是300mm 的槎口。
也就是说槎口的高度累积起来只有构造柱高度的一半。
我那公式是把槎口的面积(0.24×0.06)写好,然后乘以柱高3米,然后除以2,就是每面槎的实际高度,然后,有几面槎就乘以几。
这例子里是2面槎,所以乘以2。
实际施工中是要算马牙槎的,不算马牙槎的话就这根构造柱而言你就少算了14%的混凝土量。
一般构造柱有几面和墙接触就有几面槎口,这种情况多发生在T形墙和十字墙的位置。
构造柱马牙槎的砼量及模板计算名词解释:马牙槎是砖墙留槎处的一种砌筑方法。
马牙槎有大马牙槎和小马牙槎两种叫法,小马牙槎指砌墙时在留槎处每隔一皮砖伸出1/4砖长,以备以后接槎时插入相应的砖。
这种接槎属直槎,一般不宜使用,如果因特殊原因必须使用时,应在接槎处预留拉接钢筋。
大马牙槎是用于抗震区设置构造柱时砖墙与构造柱相交处的砌筑方法,砌墙时在构造柱处每隔五皮砖伸出1/4砖长,伸出的皮数也是五皮,同时也要按规定预留拉接钢筋。
施工做法:按规范规定,砌体与构造柱的连接处应砌成马牙槎,每个马牙槎的高度不宜超过300mm,马牙槎凹入深度宜为50-60mm。
目前砌体砌块普遍使用蒸压加气砼砌块,加气砼砌块模数高度为250mm高,刚好作为一个马牙。
砌筑时第一块砖应为凹入,谓之咬脚,然后按顺序同进同退砌筑马牙槎(若底部采用灰砂砖砌筑,也应视为一个马牙槎凹入咬脚)。
不论马牙槎凹入凸出,同时都要用线坠吊垂直,马牙槎砌体界面应放整砖面,砌块切割面应放在里侧,确保马牙槎美观。
按规范规定,砌体与混凝土构造柱之间应设置拉结钢筋。
拉结钢筋应沿砌筑全高设置,拉结筋间隔不应超过600mm。
蒸压加气砼砌体的拉结筋埋入深度宜为700mm,且拉结筋末端应加弯勾,放置拉结钢筋的砌体水平灰缝厚度应比拉结钢筋直径大4mm。
砼工程量计算:例:假设构造柱是240mm*370mm,高度3m,留槎在24墙,双面留槎(以标准砖为例)。
计算公式是:0.24*0.37X3+0.24*0.06*3/2*2[面](如果有梁时应扣减梁的高度)解释:该计算方法是把柱和槎分开计算,容易理解。
构造柱的柱子部分就是0.24*0.37*3,然后再计算槎口的混凝土,一般构造柱的槎口是每300mm一段。
即:柱根开始,先是300mm的槎口,然后是300mm的砖,以此类推。
也就是说槎口的高度累积起来只有构造柱高度的一半。
因此首先把槎口的面积(0.24*0.06)表示出来,然后乘以柱高3m,然后除以2,就是每面槎的实际高度,然后,有几面槎就乘以几。
构造柱马牙槎样板做法
1、样板做法
一般情况下,构造柱样板做在一个连续的墙上,分别做3个样板,分别展示构造柱钢筋、模板和混凝土成型后的效果。
2、材料:
砖或砌块、砌筑砂浆、背胶海绵条、模板、钢管、对拉螺栓。
3、工具:
Φ16螺杆,不建议采用步步紧、切割机。
4、工序:
排砖→砌筑、留孔→贴海绵条→支模→浇筑混凝土→拆模。
5、工艺方法:
构造柱与砌体连接处砌成马牙槎,马牙槎先退后进,退后尺寸为每边60mm,高度不大于300mm,进槎下口砖裁成宽60mm,角度45°的斜角。
随砌随留穿墙孔,留孔水平距离不大于600mm,竖向间距不大于400mm,第一个孔离板面不大于200mm。
支模前构造柱马牙槎边缘贴海绵条,安装模板时,为保证混凝土浇筑密实,应将一侧模板的顶端做成漏斗状,空心砖朝向构造柱的砖孔应封堵,防止漏浆。
6、控制要点:
(1)马牙槎注意先退后进,退后尺寸一致,成一条线。
(2)构造柱混凝土浇筑上部应留置斜口。
(3)海绵条粘贴应整齐,牢固。
(4)注意螺栓孔要一致。
(5)加气块的挑选很重要,尺寸偏差小,颜色一致,颜色发白的加气块砌筑完成后效果最好。
(6)灰缝控制:一定要立皮数杆。
(7)如果砌体中间设有腰带,浇筑时要注意钢筋的保护层。
7、质量要求:
构造柱马牙槎进退位置尺寸偏差±5mm。
