结构长城杯需要重视的问题
- 格式:doc
- 大小:60.00 KB
- 文档页数:4

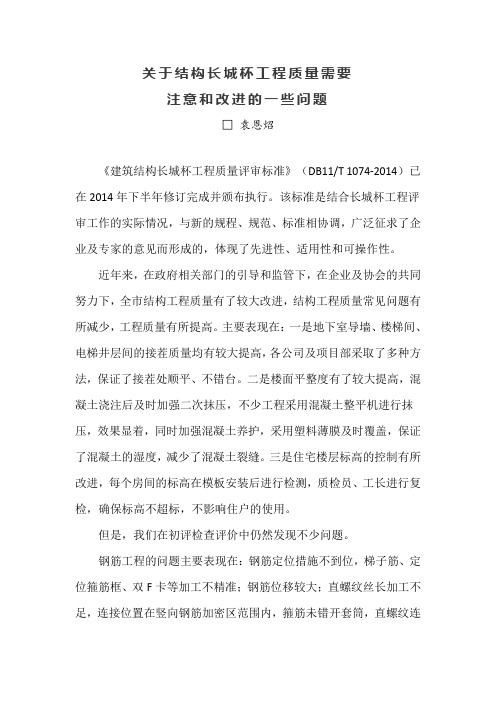

关于结构长城杯工程质量需要注意和改进的一些问题□袁恩炤《建筑结构长城杯工程质量评审标准》(DB11/T 1074-2014)已在2014年下半年修订完成并颁布执行。
该标准是结合长城杯工程评审工作的实际情况,与新的规程、规范、标准相协调,广泛征求了企业及专家的意见而形成的,体现了先进性、适用性和可操作性。
近年来,在政府相关部门的引导和监管下,在企业及协会的共同努力下,全市结构工程质量有了较大改进,结构工程质量常见问题有所减少,工程质量有所提高。
主要表现在:一是地下室导墙、楼梯间、电梯井层间的接茬质量均有较大提高,各公司及项目部采取了多种方法,保证了接茬处顺平、不错台。
二是楼面平整度有了较大提高,混凝土浇注后及时加强二次抹压,不少工程采用混凝土整平机进行抹压,效果显著,同时加强混凝土养护,采用塑料薄膜及时覆盖,保证了混凝土的湿度,减少了混凝土裂缝。
三是住宅楼层标高的控制有所改进,每个房间的标高在模板安装后进行检测,质检员、工长进行复检,确保标高不超标,不影响住户的使用。
但是,我们在初评检查评价中仍然发现不少问题。
钢筋工程的问题主要表现在:钢筋定位措施不到位,梯子筋、定位箍筋框、双F卡等加工不精准;钢筋位移较大;直螺纹丝长加工不足,连接位置在竖向钢筋加密区范围内,箍筋未错开套筒,直螺纹连接位置在受拉区段内,个别钢筋锚固端设置直螺纹连接;直螺纹验收未标识或标识不正确;钢筋绑扎个别起步筋偏大,竖向搭接筋未穿过三根受力筋,未绑扎三个扣;梁未进暗柱一个箍筋等等。
模板工程的问题主要表现在:模板设计不合理;门窗洞口不方正;顶模棍尺寸有偏差,造成个别墙、柱截面尺寸偏小;梁、板、柱、墙混凝土一起施工造成构件歪斜;后浇带未按照独立支撑施工,拆除模板后进行回顶;个别顶板起拱位置不在房屋中间或起拱偏大;模板拼接未按照“硬拼”方法施工;高大模板不能认真按照专项施工方案施工,未设竖向及水平剪力撑。
混凝土工程的问题主要表现在:混凝土楼面不平,个别工程楼板存在露筋或排骨板情况;楼板仍然存在裂缝问题,梁柱节点高强度混凝土浇注高度不足;无剪力墙的框架结构楼梯施工缝位置留置在休息平台;与楼板一起浇注的混凝土梁未留置梁窝;混凝土每次浇注高度偏大,造成混凝土气泡偏多、偏大;施工缝、后浇带接茬处的松散混凝土未清除到位,浇注混凝土前未浇注减石子砂浆造成开裂等。
结构“长城杯”工程技术资料注意要点一、工程管理与验收资料C0—1工程概况填写的工程名称、建设单位、监理单位、设计单位、施工单位,应按照合同填写全称,不能简写或缩写。
抗震等级栏填写等级外,同时设防烈度需注明.构造特征、机电系统名称和其他应填写详细,将工程基本情况描述清楚.二、施工管理资料1、C1—1 施工现场质量管理检查记录:应至少每月底检查一次,并有经总监签字认可的记录。
2、企业资质证书及相关专业人员岗位证书:企业营业执照要求年检连续有效,企业安全生产许可证有效,有质量、环境、安全体系认证证书复印件.此套资料要求盖红章方可生效.管理人员岗位证书复印件、特种工作业上岗证复印件要求分别有目录,并盖有公司红章。
3、本类资料里要求跟上各管理人员的岗位职责,项目部的各种管理制度,项目部组织机构,安全生产保证体系,公司工程管理奖罚细则,工程管理检查记录,工程整改反馈单及当地主管部门的检查、奖罚记录等。
4、C1-2施工日志:各施工员、质检员做好分管范围内的生产情况和质量安全日志记录工作,记录内容真实,与现场实际相对应,体现钢筋、模板验收日期和验收情况、砼浇注起始时间等,未能采用机打的,必须保证字迹清楚,内容齐全。
5、见证取样管理:①见证取样试验室:开工前由建设单位、监理单位、施工单位共同确定,出具一式5份《有见证取样和送检见证人备案书》,并经建设单位、监理单位盖章和施工单位项目负责人签字认可.依据《建筑工程施工技术管理规程》的规定,一个单位工程的见证试验只能由一个见证试验室承担。
见证试验室资质齐全有效,且营业执照、计量认证盖有试验室红章。
②需要见证取样的常见项目:承重结构的混凝土试块(28天标养;用于承重墙体的砌筑砂浆试块、砖、混凝土小型砌块;承重结构的钢筋和连接接头试件;用于拌制混凝土和砌筑砂浆的水泥、外加剂;地下、屋面所使用的防水材料;结构实体检验的混凝土同条件试块及其它。
各项试验的见证要求按总数30%进行见证取样,并且分布必须均匀.28天标养试块的见证要求在试验报告的同一张目录上显示是均匀的,且达到30%。
建筑结构长城杯工程质量评审标准1.前言建筑结构长城杯是由中国建筑学会主办的全国性建筑结构领域的竞赛活动。
评审工作是比赛活动中至关重要的一环,准确公正的评审工作直接影响到比赛的公平性和权威性。
本文旨在探讨关于建筑结构长城杯工程质量评审标准的一些问题。
2.参赛项目初步档案评审建筑结构长城杯比赛的参赛项目需要提交一系列的申报材料,包括建筑设计方案说明、图纸、计算书等。
参赛项目初步档案评审阶段是对这些申报材料进行审核、把握项目整体情况和基本承载力等方面的评估,以决定项目是否具有参赛资格。
评审标准需要细致、全面、合理,不仅需要具备基本的设计理念、技术规范等方面的认知,还需要具有丰富的设计经验和实践经验。
3.参赛项目终审评审参赛项目终审评审阶段是对通过初步档案评审的项目进行全面、深入、系统的评估,以决定项目的得奖情况和名次。
终审评审除继续对基本数据进行检查确认外,更加注重项目的技术水平、设计创意、施工难度等方面的评估。
评审标准应该针对这些重点方面进行详细分析、评价和比较。
4.评审标准的定性、定量与综合分析建筑结构长城杯工程质量评审比较复杂,含有很多主观性的成分,因此评审标准的定性、定量和综合分析方面必须得到充分考虑。
定性评价包括对设计方案可行性进行评估、对工程实用性、美观性、安全性等方面进行综合评估;定量评价则主要包括对工程技术参数进行量化、与各项指标进行比较分析等;而综合分析则需要全面考虑各方面的因素进行综合评价。
5.结论建筑结构长城杯工程质量评审标准是全面、科学、客观、公正的,它不仅要求评审组成员有高水平专业素质、具有丰富的实践经验和敏锐的洞察力,还需要遵循科学准则、严格规范。
评审标准制定和实施应当注重其科学性、可操作性和参考性,并在实践中不断完善、优化和更新。

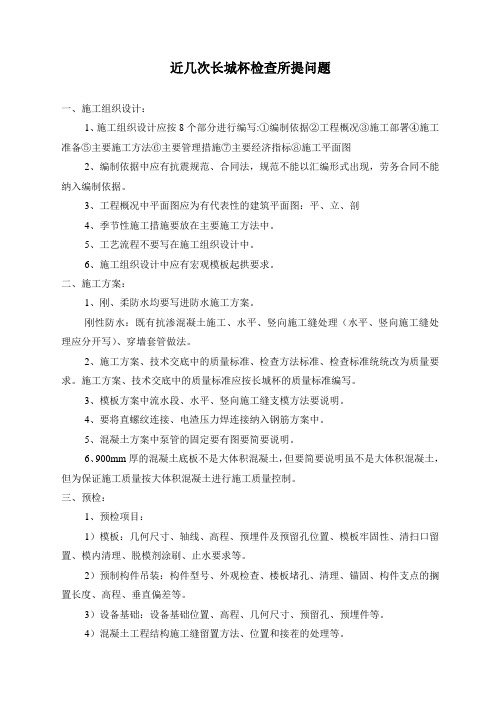

近几次长城杯检查所提问题一、施工组织设计:1、施工组织设计应按8个部分进行编写:①编制依据②工程概况③施工部署④施工准备⑤主要施工方法⑥主要管理措施⑦主要经济指标⑧施工平面图2、编制依据中应有抗震规范、合同法,规范不能以汇编形式出现,劳务合同不能纳入编制依据。
3、工程概况中平面图应为有代表性的建筑平面图:平、立、剖4、季节性施工措施要放在主要施工方法中。
5、工艺流程不要写在施工组织设计中。
6、施工组织设计中应有宏观模板起拱要求。
二、施工方案:1、刚、柔防水均要写进防水施工方案。
刚性防水:既有抗渗混凝土施工、水平、竖向施工缝处理(水平、竖向施工缝处理应分开写)、穿墙套管做法。
2、施工方案、技术交底中的质量标准、检查方法标准、检查标准统统改为质量要求。
施工方案、技术交底中的质量标准应按长城杯的质量标准编写。
3、模板方案中流水段、水平、竖向施工缝支模方法要说明。
4、要将直螺纹连接、电渣压力焊连接纳入钢筋方案中。
5、混凝土方案中泵管的固定要有图要简要说明。
6、900mm厚的混凝土底板不是大体积混凝土,但要简要说明虽不是大体积混凝土,但为保证施工质量按大体积混凝土进行施工质量控制。
三、预检:1、预检项目:1)模板:几何尺寸、轴线、高程、预埋件及预留孔位置、模板牢固性、清扫口留置、模内清理、脱模剂涂刷、止水要求等。
2)预制构件吊装:构件型号、外观检查、楼板堵孔、清理、锚固、构件支点的搁置长度、高程、垂直偏差等。
3)设备基础:设备基础位置、高程、几何尺寸、预留孔、预埋件等。
4)混凝土工程结构施工缝留置方法、位置和接茬的处理等。
2、水平、竖向施工缝的处理应分开写。
3、预检中应明确楼梯施工缝的位置。
4、冬施时模板预检中要检查模板保温。
5、预检记录中要把检查发现的问题写上,改正后再经复查验收。
6、预检中的检查意见、复检意见应手写。
7、结构长城杯新增加的钢筋半成品的预检:①箍筋:尺寸、平直长度、角度。
②马凳:高度、刚度③梯子筋④保护层垫块四、隐检:1、隐检内容:1)地基验槽:土质情况、高程、地基处理。
目录一、目标 (2)二、确保“结构长城杯”分项目标 (2)三、“结构长城杯”目标确立标准 (2)四、“结构长城杯”施工过程中应注意的问题 (15)五、分项分部工程质量技术保证措施 (17)六、成品保护措施 (44)“结构长城杯”实施方案一、目标质量目标分项工程质量验收合格率100%,优良率98% ;分部工程质量验收优良率100%;现场文明施工确保北京市样板文明工地;主体结构工程确保北京市“结构长城银杯”,力争北京市“结构长城金杯”;二、“结构长城杯”工程分项目标根据北京市《北京市建筑长城杯工程评审管理办法》(京建质【2002】649号)、《北京市建筑结构长城杯工程质量评审标准》(DBJ/T01-69-2004)的规定,保证本工程获得“结构长城杯”,特制定各分项目标如下:三、“结构长城杯”质量目标确立标准结构长城杯工程是市优工程,工程代表的质量水平是企业内一流水平。
现行的《建筑工程施工质量验收统一标准》(GB50300—2001)该标准是通用标准,结构长城杯工程其质量必须高于国家标准、行业标准和地方标准的企业标准。
本工程严格执行《北京市建筑结构长城杯工程质量评审标准》(DBJ/T01-69-2004)和《北京市建筑长城杯工程质量评审标准》(DBJ/T01-70-2004)。
为了保证工程“结构长城杯”目标的实现,公司将根据本工程的特点,结合《建筑工程施工质量验收统一标准》(GB50300—2001)、《北京市建筑结构长城杯工程质量评审标准》(DBJ/T01-69-2004)和《北京市建筑长城杯工程质量评审标准》(DBJ/T01-70-2004)以及本公司的企业标准,编制本项目创“结构长城杯”质量标准。
1、“结构长城杯”控制重点“结构长城杯”工程应首先贯彻好现有的“质量验收规范”,并在此基础上加强预控、过程控制,保证建精品工程与经济效益并重,达到工程质量的完美性和工程质量资料的完整性。
主要应控制好以下几个重点:结构安全可靠从四个方面做好控制1)强度的控制包括使用材料、构配件、设备的质量合格,施工过程的材料要保持其质量水平和使用正确,从而形成工程的总体强度要求。
关于结构长城杯工程质量需要注意和改进的一些问题□袁恩炤《建筑结构长城杯工程质量评审标准》(DB11/T 1074-2014)已在2014年下半年修订完成并颁布执行。
该标准是结合长城杯工程评审工作的实际情况,与新的规程、规范、标准相协调,广泛征求了企业及专家的意见而形成的,体现了先进性、适用性和可操作性。
近年来,在政府相关部门的引导和监管下,在企业及协会的共同努力下,全市结构工程质量有了较大改进,结构工程质量常见问题有所减少,工程质量有所提高。
主要表现在:一是地下室导墙、楼梯间、电梯井层间的接茬质量均有较大提高,各公司及项目部采取了多种方法,保证了接茬处顺平、不错台。
二是楼面平整度有了较大提高,混凝土浇注后及时加强二次抹压,不少工程采用混凝土整平机进行抹压,效果显着,同时加强混凝土养护,采用塑料薄膜及时覆盖,保证了混凝土的湿度,减少了混凝土裂缝。
三是住宅楼层标高的控制有所改进,每个房间的标高在模板安装后进行检测,质检员、工长进行复检,确保标高不超标,不影响住户的使用。
但是,我们在初评检查评价中仍然发现不少问题。
钢筋工程的问题主要表现在:钢筋定位措施不到位,梯子筋、定位箍筋框、双F卡等加工不精准;钢筋位移较大;直螺纹丝长加工不足,连接位置在竖向钢筋加密区范围内,箍筋未错开套筒,直螺纹连接位置在受拉区段内,个别钢筋锚固端设置直螺纹连接;直螺纹验收未标识或标识不正确;钢筋绑扎个别起步筋偏大,竖向搭接筋未穿过三根受力筋,未绑扎三个扣;梁未进暗柱一个箍筋等等。
模板工程的问题主要表现在:模板设计不合理;门窗洞口不方正;顶模棍尺寸有偏差,造成个别墙、柱截面尺寸偏小;梁、板、柱、墙混凝土一起施工造成构件歪斜;后浇带未按照独立支撑施工,拆除模板后进行回顶;个别顶板起拱位置不在房屋中间或起拱偏大;模板拼接未按照“硬拼”方法施工;高大模板不能认真按照专项施工方案施工,未设竖向及水平剪力撑。
混凝土工程的问题主要表现在:混凝土楼面不平,个别工程楼板存在露筋或排骨板情况;楼板仍然存在裂缝问题,梁柱节点高强度混凝土浇注高度不足;无剪力墙的框架结构楼梯施工缝位置留置在休息平台;与楼板一起浇注的混凝土梁未留置梁窝;混凝土每次浇注高度偏大,造成混凝土气泡偏多、偏大;施工缝、后浇带接茬处的松散混凝土未清除到位,浇注混凝土前未浇注减石子砂浆造成开裂等。
中鑫花园(朗琴园)3#、4#结构施工钢筋工程质量保证措施(第一篇)根据公司技术部与质量部下发的关于争创结构“长城杯”工程施工应注意的问题和“结构长城杯"经验总结结合本工程的具体情况,特制定如下措施,项目将在后续工作中按此要求进行施工及验收.钢筋工程的施工质量问题必须在施工过程中消化,对于以下提出的质量问题,在施工过程中出现,且项目工长对此没有采用措施,由项目对工长在工作绩效中按一定的百分比进行打分;对质量评定和最后检查中问题仍然存在,且没有进行汇报,对质检员在工作绩效中按一定的百分比进行打分;在钢筋检查中,变更没有及时反应到工长及班组处,图纸不明确或技术交底方案不清时,对技术人员在工作绩效中予以打分;对于在施工完成后,进行验收时,图纸与现场有出入,则对工长,质检员,技术员处于200元/次的处罚.对于处罚在五次以上的项目有关管理人员,则考虑岗位置换。
钢筋工程现场控制要点按以下要求:一、钢筋进场检验:1、钢筋进场时,提供材质单,并必须与实际相符,当为复印件时,没有注明原件的存放处时,处罚材料相关人员100元/次;2、材质单进场后取样作复试和见证,复试见证不及时,出报告影响到下一步施工时,处罚试验人员100元/次;3、钢筋进场的数量和质量的检验,没有留下检记录,有问题没有反应,处罚钢筋主管工程师100元/次;三、钢筋现场堆放:1、堆放场地应硬化,作砖砌台,防止钢筋污染,当台阶破坏没有修复,或钢筋污染,一次处罚主管现场人员100元/次;2、钢筋分类堆放,并在端头挂钢筋标识牌,没有分类堆放,或标识牌没有或没有及时更换或标识不清,一项一次处罚材料主管钢筋人员100元/次;3、分层堆放高度不得超过1.2米,层与层之间垫方木,发现一次处罚材料主管钢筋人员100元/次。
4、钢筋现场应有排水措施,当发现排水疏通不及时,或没有预防措施,发现一次处罚现场临水500元/次和临水工程师100元/次;四、后台加工:1、指派专人进行后台管理;后台检查管理混乱,处罚现场管理人员100元/次2、进行技术交底,对于构造要求,加工精度等提出严格的要求,对于镦粗直螺纹加工没有各项参数表和管理制度处罚镦粗直螺纹厂家500元/次。
评审结构长城杯工程的施工资料,主要是依据现行国家规范、规程、地方标准和北京市开创与评审建筑结构长城杯工程的实施指南及北京市建筑结构长城杯工程质量评审标准。
抽查的重点是从施工准备到抽查时的施工进度部位,已发生并应有的文件、记录资料,主要包括施工管理资料、施工技术资料、施工测量记录、施工物资资料、施工记录、施工试验记录、施工质量验收和质量评定资料、见证取样记录等,均应符合《建筑工程资料管理规程》(DBJ01—51-2003) 和建设工程文件归档整理规范(GB/T503287) 及专业规范、标准的有关规定。
施工资料,应按照结构工程的分部、分项工程施工进度同步整理。
统一资料格式,做到分类整理、按序排列、目录清晰、层次清楚、内容齐全、管理有序。
资料填报质量:施工资料、报表应内容准确、数据可靠、审签手续齐备。
原始记录、检验资料填写内容具体、简明扼要、结论清楚有据。
对问题有处理结论,资料中不留有疑问或有争议的问题。
资料不得擅自涂改,不得弄虚作假,不得用其他资料复印顶替或撤换,不得因回避问题而不填写。
1、施工质量管理检查记录:项目负责人与备案一致,检查内容中各项制度、标准要具体明确。
2 、各分包单位(包括实验室、搅拌站)要有单位资质并进行报审。
3 、见证记录:按物资或试件的类别分别编号,内容填写要详细。
4、施工日志:分专业记录每天的施工内容、施工进度,现场验收情况、存在的问题,各单位及上级部门的检查情况等。
1、施工组织设计的编制应有针对工程实际和有指导性,突出工程特点、难点,项目部位的宏观、定性的内容。
2、主要分项工程施工方案符合规范标准和设计要求,在施组的指导下,方案的施工方法内容应体现微观,定量,图文并茂,图应是工程图,不要示意图。
达到对工长为班组编制施工技术交底的针对性和实用性。
3、分项工程项目施工技术交底的编制,依据施组、方案采取更加有可操作性的具体措施,技术交底中所有涉及数值的数据要具体,不允许有范围值或系数值。
关于争创长城杯工程活动中问题的提示各会员单位及各检查组:在争创长城杯工程活动中,应认真执行《建筑结构长城杯工程质量评审标准》-DB11/T1074-2014及《建筑长城杯工程质量评审标准》-DB11/T1075-2014,现针对本年度长城杯工程检查中发现的问题,做出以下提示,望引起重视,否则将影响工程的最终评议。
一、结构工程1、创建结构长城杯工程应优化模板选型,应优先考虑能达到不抹灰的“清水混凝土”效果的模板体系,不提倡采用软模施工。
2、危险性较大模板工程施工中,不应竖向构件与水平构件混凝土一起浇筑。
必须先完成竖向构件施工并拆除模板后,再进行水平构件混凝土浇筑。
3、全现浇混凝土剪力墙结构工程,采用型钢悬挑架子时,结构开洞位置应避开暗柱,并应尽量不切断剪力墙受力钢筋;当必须切断钢筋时,洞口要有附加钢筋措施,封堵方法要有方案。
4、结构施工期间,塔吊穿过楼板时,洞口边梁板应有专项支撑和封堵施工方案并经设计同意。
结构施工中,应尽量减少结构开洞,如:测量孔、材料运输洞等。
5、高强混凝土及大体积混凝土施工中,要采用有效措施进行保湿、保温覆盖。
要做到每天不大于2o C降温速率降温,防止出现混凝土温度裂缝。
6、在浇筑相差两个强度等级及以上的梁柱核心区混凝土时,应采取高低分区施工(可考虑塔吊辅助浇筑方法进行)。
7、地下室底层外墙混凝土应加强养护措施,应带模保温保湿养护不少于3天。
8、施工缝、后浇带剔凿应清理到位,并经检查验收合格后再进行下一步施工(验收应反映在《施工检查记录》中)。
9、框架梁钢筋应在梁底模上绑扎,不应在楼板模板上挑起绑扎施工,在侧模封堵前应进行模板夹渣物的清理。
也可在梁底模设置模板清扫口。
10、地下室底板后浇带内的钢筋应有防锈或阻锈措施,后浇带应进行临时封堵。
二、竣工工程1、创建建筑长城杯工程应设计先进合理,应重视使用功能和使用安全,不能存在明显设计缺陷。
2、装修施工阶段前,应编制有针对性的装饰装修深化设计方案(含机电专业),注意解决各专业不交圈或相互矛盾等问题。
创结构长城杯的注意事项一、钢筋(重中之重)(一)保护层:在10%内超限可以,不能超4.5mm厚度。
解决办法:1.墙、暗柱部位:1)顶板支完后拉线调正(调后绑板筋,然后再拉线调)调正后再浇筑砼。
2)打砼后再拉线调正,然后绑墙、柱筋。
暗柱部位必检—易出错位的3)水泥垫块应方正、厚薄一致,强度满足要求,绑牢。
2.梯子筋:1)顶模棍(墙厚)两端应伸长一致,总长为墙厚-2mm,端部刷防锈漆。
2)拉钩安装时,易造成保护层大,应为墙厚-30mm,保护层宜为15mm,最好做双F卡。
(二)钢筋搭接与错开问题1.C25砼Ⅲ级钢搭接错开55d,竖向应为500+55d2.搭接长度范围内的三扣先单绑,再绑其它扣。
3.滚压直螺纹的套丝长度要特别注意:1) 套丝长为套筒长一半+1mm:应为顶到头后露出一个不完整丝扣,套丝不得有毛刺,不得有断扣,钢筋端头打磨平再套。
2) 一级接头虽不限位,但长城杯还要限位。
3) 绑扎时有套筒处错开,加密点。
4. 起步筋几个5cm的问题(3-5cm):1)暗柱与墙的问题:以柱筋起步净隙5cm。
2)过梁进暗柱问题:梁箍筋应进暗柱一个。
3)顶层的梁应全加箍。
5.钢筋禁止点焊(电工盒周边)(三)楼梯间的休息平台应特别注意:1. 应在退后1/3处留缝。
2. 梯梁应进墙(留梁窝为墙厚1/2)(弹线→无齿锯→剔梁窝砼)3. 保护层1) 底垫砂浆垫块2) 模板支立方法用三层式,仔细加固3) 此处钢筋必须加马凳,强度高些4. 钢筋位置:1) 板第一根筋离墙5cm。
2) 梯梁进墙边离墙5cm为第一箍,入墙内还应加箍。
3) 柱筋加密箍问题: 1/6柱高范围(四)后浇带:1. 保护层2. 钢筋间距3.留检查位置(五)墙体、底板有否漏筋:连钢筋带砼一起扣分。
(六)钢筋场:1.量套子内径(梁柱断面尺寸—2倍保护层—2倍套子筋直径)2.平直长度(含拉钩的):10d,且不少于75mm(ф6的应为75mm)3.钩弯起135°,平行且两肢端平4.梯子筋:顶模棍加工精度应为±0。
结构长城杯需要重视的问题—张汉英 2000.8.15楼梯间施工缝控制后浇带控制钢筋保护层控制——关于楼梯间施工缝的留臵问题按规范4.4.18条“宜留臵在结构受剪力较小且便于施工的部位”的规定,一般应留臵在楼梯踏步的上三步或下三步的位臵。
在现浇混凝土结构中,楼梯间两侧墙多为现浇砼墙,楼梯和墙不能同时施工,给楼梯施工缝的的留臵带来困难。
对楼梯施工缝的留臵,提出如下几点:一.一.框架结构或楼梯间两侧后砌隔墙的,楼梯施工缝应按规范要求留在楼梯踏步的上三步或下三步处。
二.二.楼梯间两侧为现浇砼墙时,楼梯的施工缝宜把楼梯梁的一半即上跑楼梯梁的全部和休息平台的1/3到1/2处,全留出不浇砼,具体要求是:1. 1.下层剪力墙浇筑砼时,上跑一侧(见图一)墙上应留臵楼梯梁的梁窝。
2. 2.下跑楼梯浇筑砼时,休息平台楼梯梁只浇到一半,上跑楼梯梁那部分不浇,而且在上跑楼梯一侧休息平台的1/3—1/2处留臵施工缝(见图一)也3. 3.不浇筑砼。
4. 4.楼面浇筑砼时,上跑楼梯梁在剪力墙的支座处须塞泡沫块留臵梁窝。
5. 5.上跑楼梯支模时,将楼梯梁、休息平台、楼梯梁支座处的施工缝表面应剔凿清理干净露出石子。
6. 6.在上跑楼梯砼浇筑时,接槎处浇水湿润,下一些同砼配合比无石子砂浆细致振实,形成一体。
三.三.如按叠合梁对待,把梁打到休息平台底或楼板底。
这种做法必须严格按4.4.16条叠合面要求处理。
四.四.板式楼梯,踏步作为受力板支在两侧剪力墙上时,可在平行于踏步板的任何位臵甩施工缝。
——关于后浇带钢筋、模板、砼问题一.一.后浇带的钢筋1. 1.基础底板、地下室墙和楼层梁板的钢筋,在后浇带处应与同部位的钢筋同时施工,一次绑扎到位。
有的基础底板厚度较大,为便于模板的安装和拆除,施工缝的清理,上层钢筋不一次绑死,留设出入口,以便下人清理。
此外,在垫层上还应加深做集水坑,以便冲洗、抽水。
2. 2.后浇带处的钢筋保护层厚度,特别是梁板上下层的钢筋保护层垫块,应垫架牢靠到位,板负弯矩筋的马凳除高度准确外,刚度要大,建议通长设臵,并在模板上加以控制,做到双控,以确保钢筋的位臵正确。
3. 3.砼浇筑后,遗洒在钢筋上的砼浆应及时清理干净,并加以保护。
4. 4.在后浇带砼浇筑前,对所在部位的钢筋,重新绑扎、修整,认真除锈清理,特别是基础底板及地下室外墙的钢筋要作为重点加以处理,做好隐检记录。
二.二.后浇带模板1. 1.结构施工时后浇带的墙、梁、板模板与结构层的模板同时施工,以确保后浇带部分的墙、梁、板的几何尺寸、标高与结构工程一致。
2. 2.后浇施工缝的模板,特别是基础底板、地下室外墙处的止水措施等必须有方案和节点大样,做到既有足够的刚度,防止变形、胀模、漏浆,又便于安装拆除;梁、板施工缝要顺直,立面要垂直,又必须控制好钢筋的保护层厚度。
为保证底板后浇带接缝处的严密顺直,在板底支模时,在后浇带边通长加一条15mm厚30mm宽的板条,作为控制底板钢筋保护层厚度。
3. 3.梁、板、墙结构砼达到拆模强度后应及时拆除模板,并将后浇带处清理干净。
后浇带梁板在悬臂处底板模板的拆除顺序是:梁底模拆除→梁底支顶→顶板模拆除→顶板支顶。
禁止梁、板同时拆除,再回顶。
4. 4.梁、板底的支顶,在支撑上下都须垫5cm 厚的木板,支顶位臵上、下层必须对准,在一个垂直面上,支顶的间距视跨度而顶,一般不超过2m,层高在3.5m以上的中间应又横向拉杆。
5. 5.后浇带模板拆除后,在施工缝处将砼表面剔凿露出石子,清理干净,然后用竹胶板加以覆盖保护,特别在首层后浇带处应覆盖严密,防止施工用水或雨水流淌进入地下。
6. 6.基础底板后浇带,靠外墙处应事先考虑留出集水坑,便于清除后浇带内的积水和垃圾等杂物。
7.7.后浇带浇筑前应重新支模,接缝处应严密,周边粘贴海绵条,防止漏浆。
后浇带支模时,严禁拆除支顶梁、板的的顶撑。
后浇带砼的拆模以同条件试块达到规定要求后经批准方可拆除。
三.三.砼浇筑1. 1.后浇带砼浇筑前,施工部位接槎处必须剔凿到位,对接槎表面必须用钢丝刷清理干净,经隐检、预检合格。
2. 2.后浇带砼的强度等级要比所在部位结构原设计的砼强度等级提高一级(或以设计规定)并应掺膨胀剂,以防砼收缩产生裂缝,基础底板及地下室外墙等有抗渗要求的,按原设计的抗渗砼等级施工。
3. 3.砼应分层振捣,在施工缝接槎处,插点要加密,梁、板表面要压实抹平。
4. 4.加强对后浇带的养护,浇筑后12h之内梁板平面必须覆盖塑料薄膜,封盖严密,或覆盖阻燃草帘、麻袋片浇水养护,以保证砼处于湿润状态时间不小于7天。
——关于钢筋保护层的控制问题一.一.现行规范对钢筋的砼保护层厚度的规定1. 1.GBT50204-92第3.5.7条,受力的砼保护层厚度应符合设计要求,当设计无具体要求时,不应小于受力钢筋直径,并应符合表3.5.7的规定。
度一般为10mm,板、墙、壳中分布钢筋的保护层厚度不应小于10mm ;梁柱中箍筋和构造钢筋的保护层厚度不应小于15mm。
3. 3.从表3.5.7看,砼保护层厚度与环境条件有关;与构件类别有关;与砼强度等级有关,因之在钢筋安装绑扎时,对砼保护层厚度必须予以注意。
首先在技术交底中交清各种构件不同部位的砼保护层厚度。
4. 4.砼保护层厚度如设计要求低于规范规定,则还须按规范规定执行。
二.二.钢筋保护层的垫块1. 1.水泥砂浆垫块a. a.垫块制作,按不同厚度应有准确的模具和靠尺,分成各种规格。
b. b.垫块水泥砂浆的比例1:2,成型后应加强养护,分规格存放。
基础底板35mm垫块,应用小豆石砼制作,要有足够的强度。
c. c.梁、板等平台构件下保护层应垫架在最下层的钢筋下面,梁应垫在箍筋下面、侧面,其厚度为15mm。
垫块间距应由钢筋直径确定,一般不大于1m。
d. d.墙、柱、梁侧的水泥砂浆垫块绑扎要牢固,不应绑在十字花上,位臵应正确,合模时不应撞掉,间距不大于1m 。
2. 2.塑料垫块、塑料卡a. a.梁底、板底的塑料垫块,根据垫架位臵不同选择符合保护层厚度的垫块。
b. b.墙、柱、梁的保护层,按照所卡位臵和钢筋直径大小,选择匹配的塑料卡。
c. c.塑料垫块、塑料卡垫加后,为防止移动或脱落应用22#铁丝绑紧,间距60-120cm一个。
3. 3.钢筋顶棍、钢筋双F卡、双T卡剪力墙、柱、梁等支模时为确保其几何尺寸和砼保护层的准确,不少工程在墙、柱的上、中、下,梁的上口,用钢筋顶棍或双F卡、双T卡固定。
a. a.钢筋顶棍,双F卡或双T卡的长度,可比所顶断面小2mm,切断钢筋应用无尺锯下料,端部必须垂直,无飞边,端头涂刷防锈漆。
b. b.双F卡、双T卡加工时,应根据卡主筋的位臵确定尺寸,先加工模具,在模具中焊接,保证卡子各部位尺寸正确,从而有效的控制钢筋的排距和砼保护层的厚度。
c. c.钢筋顶棍,双F卡、双T卡安装时,应用20#绑丝固定。
钢筋顶棍用于墙根、门、窗洞口采用电弧焊固定时,不允许与主筋点焊,以免咬肉、烧伤钢筋,局部产生淬硬组织,容易脆断。
若须点焊必须另加附加筋。
顶棍与钢筋焊接,按焊接规程采用搭接焊,焊缝长度≥3d(以较小钢筋直径计算)。
d. d.采用顶棍,双F卡、双T卡的部位,不用再绑保护层垫块。
卡子的间距视部位不同而定,一般不大于1.2M。
4. 4.钢筋马凳楼板有双层钢筋网时,为确保负弯矩筋h。
的高度和板面砼保护层的厚度,必须设臵马凳,马凳的形式多样建议采用工字或三角马凳为好。
a. a.三角马凳、工字马凳加工时其高度h,根据垫架位臵,正确计算,下腿横筋宽度b要大于板下铁钢筋网的间距,b≥下网间距+5CM,h=板厚-2×15MM(保护层)-4板上下钢筋网的直径。
b. b.马凳加工时,马凳以上钢筋要有一定的刚度,长短以剩余的钢筋短料决定,焊接牢固。
c. c.顶板钢筋上网绑扎前应将马凳放上,钢筋绑完后及时调整好马凳,下面的横筋必须搁在下层钢筋网上,并用绑丝固定,马凳下的钢筋底铁处必须垫好保护层垫块。
三.三.剪力墙钢筋定距梯子问题1. 1.竖向定距梯子筋竖向梯子筋控制水平钢筋间距,竖向主筋的排距及墙的砼保护层厚度之用。
它固定在主筋处,墙砼浇筑时,作为钢筋的一部分留在墙内。
a. a.竖向梯子筋,根据水平、竖向钢筋的间距、排距,焊接成梯子,有的单独绑在墙的主筋上,这样增加了钢筋的措施用料,多耗用钢材,提高了工程成本;有的梯子筋的主筋与墙的主筋同一规格,焊成梯子后,代替墙的主筋,由于梯子筋在焊接时多为点焊,损伤主筋,不符合《钢筋焊接验收规程》(JGJ18-96)不能在主筋上电弧点焊的规定。
影响主筋受力性能。
我们建议:竖向梯子筋的主筋直径比剪力墙的竖向主筋的直径规格提高一级,可替代墙的竖向主筋。
b. b.梯子筋加工焊接时,十字相焊多为点焊,容易烧伤主筋,JGJ18-96第4.4.1条,钢筋电弧焊焊接时,引弧应在垫板、帮条或形成焊缝的部位进行,不得烧伤主筋。
电弧焊时不能顺便在主筋上点焊,因焊缝过小,冷却速度快而以生裂纹和淬硬组织,形成冷淬的起源点。
电弧焊的焊接缺陷,规程表5.5.2中,搭接焊,横向咬边深度<0.5mm,在长2d的焊缝表面的气孔和夹渣的数量不多于2个,面积小于6mm2,梯子筋的焊接中,其缺陷肯定超过范围,所以同等级直径的梯子筋替代主筋是不妥的。
梯子筋直径大一级,钢筋截面积增大30%,所以竖向梯子筋的直径提高一级后,在焊接过程中即使有横向咬边,有2mm的缺陷仍能满足原主筋受力性能的要求。
c. c.竖向梯子筋的形式和加工尺寸如图,上、中、下三个横撑应与墙的厚度相等(最多可小2mm)作为顶住模板的顶撑和控制砼保护层的厚度,这三根顶撑的长度下料时必须准确,必须用无尺锯将端部垂直切平,不得有飞边,斜歪等现象。
且端部涂刷防锈漆。
d. d.梯子筋加工时尺寸必须准确,误差不得大于3mm应在专用模具内加工焊接,伸出楼面的尺寸,应按钢筋搭接要求错开,为图示。
2. 2.水平定距梯子筋水平定距梯子筋主要控制主筋的间距和排距,一般安装在模板的上口,作为工具周转使用,最好顶在模板的上口,这样可控制上口钢筋的砼保护层。
a. a.水平梯子加工形式多样,图示是其中之一,梯子筋加工尺寸要准,最好应制作专用模具,使之规格一致,其梯子筋应有一定的刚度防止变形,以φ14为宜。
b. b.水平梯子筋在浇完砼后应及时回收清理砼浮浆,及时更正变形部位,以便周转使用。
c. c.水平梯子筋的长短,应根据剪力墙的长短和便于安装为原则,安装时必须用绑丝与钢筋绑牢,在浇注砼时,不能任意拆卸或敲砸。
3. 3.门口暗柱的水平定距梯子筋门口暗柱的主筋位臵往往位移较多建议采用门口水平定距梯子筋,把柱主筋的位臵和保护层控制到位。
作为工具周转使用,其加工要求同水平梯子筋。
4. 4.大模板上口钢筋保护层定位措施一些工程在施工实践中,用角钢、扁钢等在大模板上口按主筋保护层的厚度,与大模板顶的螺孔相固定,模板校正后,就顶着主筋不让往外跑,同时在两排主筋中间用水平定距梯子筋撑开主筋,不让主筋往里跑并与主筋绑扎,这种措施效果较好。
