北京市建筑长城杯工程(竣工)申报表工程项目夕照寺三期西区公建工程___________申报单位北京城建亚泰建设工程有限公司申报时间_________ 2008年6月22日_________北京市工程建设质量管理协会监制⑷防雷接地系统通风空调系统1. 本工程空调使用2台螺杆式冷水机组制冷,西楼屋顶两台冷却塔,室内使用风机盘管,热源由供给热交换站提供。
2. 本工程在车库、卫生间、制冷机房、变配电室设置了通风系统①车库接触防火分区改置道、排风系统,排风兼火灾排烟送风兼火灾补风、通风、排烟首接5次/h、排风6次/h,车库内风机与通风系统同时运行。
②当发生火灾时,启动排烟风机和消防补风机,进行排烟和补风。
当温度超过280 °C时,防火阀关闭、联合停止排烟风机.③空调风管道上设置70°C防火阀,发生火灾时将关闭信号传到中控室关联停止风机。
为了确保工程质量目标的实现,项目部始终坚持“质量第一、预防为主”的方针和“计划、执行、检查、处理”的循环工作方法。
项目部还建立了质量保证体系,成立了以项目经理为组长的质量管理领导小组。
在施工过程中,加强对新技术、新工艺的推广,采用了钢筋直螺纹连接、墙体外保温等新技术、新工艺、新材料。
在施工过程中受到了监理单位、建设单位及质量监督部门的好评。
本工程已顺利通过了建设单位、监理单位、施工单位以及设计单位的四方验收,人防、消防、电梯等单项工程也已通过监测及验收,全部符合施工规范及设计要求。
表(三)所属区、县、市集团总公司、创优片组评审机构推荐意见:推荐单位章年月日建设单位推荐意见:建设单位章年月曰监理单位推荐意见:监理单位章年月曰建设、设计、监理、施工等单位竣工验收质量评价结论:申报单位章年月曰表(四)市建筑长城杯工程初评小组初评推荐意见:初评组长:市建筑长城杯工程评委会评审意见:市建筑长城杯评委会章年月日。

结构杯申报资料内容第一篇:结构杯申报资料内容结构杯申报资料内容1.建设手续:总承包、单项工程施工合同(复印件);工程施工许可证;施工图设计审查证明书(复印件);2.创优资料:《济宁市优质建筑结构工程申报表》(一式三份);结构工程创优计划和措施;3.质量监督记录;工程质量监督通知书(复印件);实测实量、钢筋保护层检测记录、回弹检测报告、楼板厚度检测记录;4.评定资料:地基或桩基工程验收、自查评定、验收评价资料;5.工程汇报材料。
第二篇:楚天杯申报资料内容省“楚天杯”申报材料的内容和要求一、申报材料的内容1、湖北省建筑工程楚天杯奖(省优质工程)申报表一式两份;2、有关工程概况和工程质量情况文字材料一份;3、省建筑结构优质工程证书复印件一份;4、市州单位优质工程证书复印件一份;5、工程竣工验收备案证明文件复印件一份;6、能反映工程外形、主要部位并附文字说明的5寸彩照8-10张;7、拟申报国优、鲁班奖工程应附10分钟左右的工程情况介绍光盘1份。
二、申报材料的要求1、表内有关单位签署意见的各栏内,必须签署对工程质量的具体评价意见,不能仅仅写上“同意申报”;2、申报资料必须涵盖所申报工程的全部内容。
涉及到的建设地点、投资规模、建筑面积、结构类型、工程性质及用途等方面的数据和文字必须与工程一致。
如有差异,必须有相应的变更手续和证明文件;3、申报资料中提供的文件、印章等必须清晰,容易辨认;4、申报资料应统一使用微机处理,用A4幅面纸打印或复印,装订整齐,封面用塑料夹,并标明XX湖北省建筑工程楚天杯奖(省优质工程)申报资料。
申报表一份与其它申报资料整合装订,一份单列。
第三篇:结构杯资料控制要点天津市建筑工程“结构海河杯”奖施工资料控制要点南开区房屋建筑工程公司齐建德天津市建筑工程“结构海河杯”奖项创于2007年11月,是天津市建设工程主体结构最高质量奖项。
“结构海河杯”奖是对桩基与地基基础工程和主体结构工程进行检验评审,他侧重于工程质量、施工过程控制,从施工过程中看一个项目如何进行管理、如何达到质量目标---“结构海河杯”工程质量奖。
中建长城杯汇报材料范本尊敬的评委们:大家好!我是来自XX学校的XX同学,很荣幸能够参加中建长城杯的比赛,并在此向各位评委汇报我所做的项目情况。
首先,我选取的项目是XX。
该项目的目标是XX,并通过XX方法来实现。
为了展示项目的整体情况,我将从以下几个方面进行汇报:一、项目背景和意义:我们选择该项目的意义在于XX。
达到这个目标将会对XX产生积极的影响,为XX带来巨大的改变。
二、项目的具体内容和步骤:根据目标,我们制定了具体的计划并分成了几个步骤来达到目标。
第一步是XX,通过XX方法进行XX。
第二步是XX,通过XX方法进行XX。
最后一步是XX,通过XX方法进行XX。
每个步骤都经过认真的分析和评估,以确保实施过程的顺利进行。
三、项目实施过程:在项目实施的过程中,我们遇到了一些挑战和困难。
例如XX。
然而,我们团队紧密合作,共同努力克服了这些问题,最终成功地完成了项目的实施。
四、项目成果和效益:通过项目的实施,我们取得了一系列的成果和效益。
首先,XX方面取得了显著的进展,为XX提供了有力的支撑。
另外,XX方面也取得了良好的效果,为XX提供了优质的服务。
五、项目的展望和未来计划:基于目前的成果,我们对项目的展望非常乐观。
未来,我们将继续努力,进一步完善和推进项目。
我们计划XX,以达到更加理想和完善的效果。
六、总结:通过项目的实施,我们深刻认识到团队的力量和合作的重要性。
同时,我们也获得了宝贵的经验和知识,这对于我们的个人和团队成长都是非常宝贵的。
这就是我所做项目的汇报情况,谢谢大家的聆听。
如果有任何问题,请随时提问。
谢谢!。

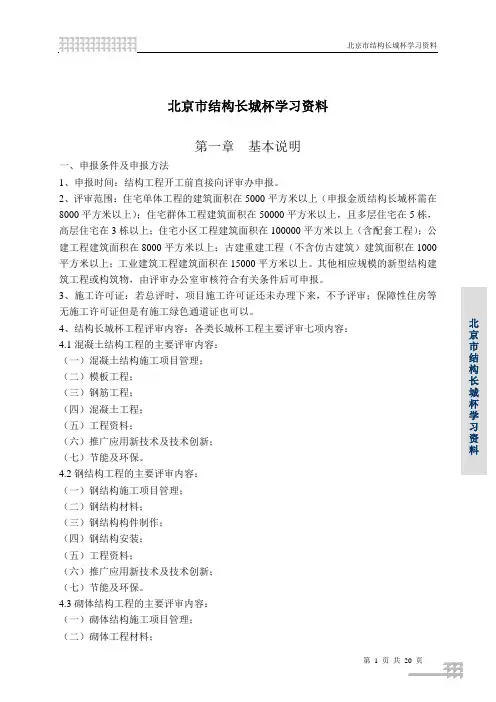

北京市结构长城杯学习资料北京市结构长城杯学习资料第一章 基本说明一、申报条件及申报方法1、申报时间:结构工程开工前直接向评审办申报。
2、评审范围:住宅单体工程的建筑面积在5000平方米以上(申报金质结构长城杯需在8000平方米以上);住宅群体工程建筑面积在50000平方米以上,且多层住宅在5栋,高层住宅在3栋以上;住宅小区工程建筑面积在100000平方米以上(含配套工程);公建工程建筑面积在8000平方米以上;古建重建工程(不含仿古建筑)建筑面积在1000平方米以上;工业建筑工程建筑面积在15000平方米以上。
其他相应规模的新型结构建筑工程或构筑物,由评审办公室审核符合有关条件后可申报。
3、施工许可证:若总评时,项目施工许可证还未办理下来,不予评审;保障性住房等无施工许可证但是有施工绿色通道证也可以。
4、结构长城杯工程评审内容:各类长城杯工程主要评审七项内容: 4.1混凝土结构工程的主要评审内容: (一)混凝土结构施工项目管理; (二)模板工程; (三)钢筋工程; (四)混凝土工程; (五)工程资料;(六)推广应用新技术及技术创新; (七)节能及环保。
4.2钢结构工程的主要评审内容: (一)钢结构施工项目管理; (二)钢结构材料; (三)钢结构构件制作; (四)钢结构安装; (五)工程资料;(六)推广应用新技术及技术创新; (七)节能及环保。
4.3砌体结构工程的主要评审内容: (一)砌体结构施工项目管理; (二)砌体工程材料;北京市结构长城杯学习资料(三)砌体砌筑工程; (四)砌体工程; (五)工程资料;(六)推广应用新技术及技术创新; (七)节能及环保。
4.4工程量大或难度大的预应力工程,应增加以下评审内容: (一)预应力混凝土结构和预应力钢结构施工项目管理; (二)预应力材料、钢材及锚夹具; (三)预应力筋布置及锚固; (四)预应力张拉及灌浆封锚; (五)工程资料;(六)推广应用新技术及技术创新;注意事项:申报工程的工程名称要具体、明确。

北京结构长城杯申报(报告)⽬录⼀、公司简介及⼯程概况 (2)⼆、建筑总平⾯图(见附图) (4)三、质量⽬标 (4)四、施⼯项⽬管理 (5)五、钢筋⼯程 (6)六、模板⼯程 (8)七、混凝⼟⼯程 (9)⼋、安全⽂明施⼯ (12)九、结束语 (13)⼀、公司简介及⼯程概况1、公司简介xxxxxxxxx建设有限公司(简称xxxxx),原系xxxxx建设公司,⾪属中国***⼯集团有限公司。
xxxxxx是以⼯程总承包、技术装备制造、资源开发、房地产开发为主营业务的国家⼤型综合性施⼯企业,具有房屋建筑、冶炼、市政公⽤⼯程总承包和机电、炉窑、冶炼、钢结构、管道⼯程专业承包⼀级资质。
xxxxx1998年通过中质协ISO9002质量体系认证,2002年通过环境和职业安全健康管理体系认证;多次荣获“全国优秀施⼯企业”、“国家重⼤技术装备成果奖”、“全国建筑⼯程名牌企业”、“部级科学技术进步奖”、全国“重合同守信⽤”企业、国家AAA级信⽤等级企业、中国建筑业领先企业。
并获得全国“五⼀”劳动奖状,全国精神⽂明建设先进单位,中国企业⽂化建设先进单位,国家技能⼈才培育突出贡献奖等荣誉称号。
如今的xxxxxxx进⼊创新提升式发展的新阶段。
正按照“⼆五”规划提出的“创新提升、做强做⼤、持续发展、长富久安”的发展战略,以xxx集团在2010年进⼊世界企业500强为⽬标,全⾯落实科学发展观,在全⾯、协调、持续发展的道路上阔步前进。

2、总体概况4、结构概况⼆、建筑总平⾯图(见附图)三、质量⽬标1、争创北京市安全⽂明⼯地2、争创北京市结构长城杯-⾦杯3、争创北京市竣⼯长城杯-⾦杯4、⼯期⽬标:确保合同⼯期1158⽇历天5、⽂明施⼯⽬标:达到北京市安全⽂明⼯地6、安全⽬标:死亡事故为零,重伤事故为零,轻伤事故率⼩于0.2%四、施⼯项⽬管理1、项⽬重点、难点◆⼤体积混凝⼟施⼯混凝⼟连续浇筑导致出现冷缝、裂缝控制难度⼤、混凝⼟温度变化所引起的收缩、膨胀控制难度较⼤,⽔化热⾼产⽣内外温差⼤,控制难度⼤。
获取北京市结构长城杯金杯增加费用申请
北京联港置业有限公司:
我司承建的大兴区北臧村镇居住及配套用地项目二期公建中的B区、C区2#公建于2012年年底即策划争创北京市结构长城杯,施工期间通过甲方、监理、总承包及各参建单位各方的大力支持与不懈努力,于2014年9月获得北京市结构长城杯金杯。
结构长城杯金杯为北京市结构工程质量奖的最高荣誉,为获取结构长城杯金杯,我司增加了劳务费,钢筋、模板等措施费的投入,导致B区、C区2#公建施工成本上升,经过我司项目研究决定,向贵司申请增加费用30元/平米,合计申请增加费用金额为:67362.4平米*30元/平米=2020872元。
请贵司酌情考虑,给予我司为获取北京市结构长城杯金杯的增加费用补偿,谢谢!
北京博大经开建设有限公司
2014年9月26日。
结构长城杯工程施工项目管理工作质量评价表
工程名称:施工单位:表1
注:1、子项和本项初评,须在评价等级栏目内打“√”。
2、表1中带有★的子项,必须评价为精,方可综合评价为精或良。
混凝土模板工程
结构长城杯工程钢结构材料质量评价表
砌体结构材料
注:1、子项和本项初评,须在评价等级栏目内打“√”。
2、表2中带有★的子项,必须评价为精,本项方可综合评价为精或良。
混凝土钢筋工程
结构长城杯工程钢结构件制作质量评价表
砌体砌筑工程
2、表3中带有★的子项,必须评价为精,本项方可综合评价为精或良。
混凝土工程
结构长城杯工程钢结构安装管理工作质量评价表
砌体工程
2、表3中带有★的子项,必须评价为精,本项方可综合评价为精或良。
结构长城杯工程施工资料管理工作质量评价表
工程名称:施工单位:表5
2、表5中带有★的子项,必须评价为精,本项方可综合评价为精或良。
北京市结构长城杯工程质量综合评价表
注:1、混凝土、钢结构、砌体结构在表6中五项初评项目中,带有★符号项目有三项获精者,方可推荐金质结构长城杯,两项获精者,可推荐银质结构长城杯。
2、各项评价应在每项评价栏目内打“√”,抽查复查或子项综合评价在栏目内填
精、良、一般。
**商务居住综合区(办公一期)工程创结构“长城杯“汇报资料各位专家,上午好!您们好!您们在百忙之中,抽出时间来我工地进行检查指导!我谨代表**公司**项目部全体员工对各位“长城杯“专家莅临指导表示诚挚的谢意热烈的欢迎!首先请容许我介绍一下项目部概况:项目部共有管理人员40余人,其中每个栋号均配备了栋号经理、质检员、工长等,项目部高层决策小组由项目经理、执行经理、生产经理、技术总工组成,拥有丰富的施工经验,能及时应对各种忽发情况.项目部荣誉:2005年获得&&市“青年突击队”称号,并在公司内部举办的青年技工比赛中获得钢筋绑扎第一名、团体总分第一名.现就本工程的简况,进行如下汇报,恳请各位专家给予审查、批评指正:**工程由**房地产发展有限公司投资建设,地处CBD核心,为地标性建筑。
因此,业主对工程的工期、质量等方面的要求都较高。
根据业主的意愿及我公司“每建必优“的宗旨,我公司了把该工程定位于确保“长城杯”、争创“鲁班奖”的首选项目,立志创过程精品。
同时,通过创杯,提高所有员工团结合作精神,树立良好的质量意识和创过程精品的思想,达到“练队伍、造人才、创信誉“的目的。
一.工程概况1.1工程简介:1.2.目前工程施工进度如下:2号楼:东段标准层3层墙、柱砼完,西段标准层3层柱钢筋绑扎;3号楼:北段标准层11层墙砼完,南段标准层12层顶板砼完;4号楼:东段标准层13层顶板砼浇筑,西段13层墙、柱支模完;1.3.主要目标:质量目标:确保“&&市结构长城杯”、争创“鲁班奖”安全目标:确保“&&市安全文明工地”工期目标:总工期515天,2005年5月25日~2006年10月25日2、工程难点及应对措施:2.1本工程工期短,时间紧,因此如何合理调配劳动力非常重要。
●应对措施:为保证能顺利完成甲方的工期要求,特将工期进度计划明细化到天,并与每个星期一下午召开生产例会,以便能及时解决一些施工中存在的问题.2.2场地狭小,不能形成环行回路。
