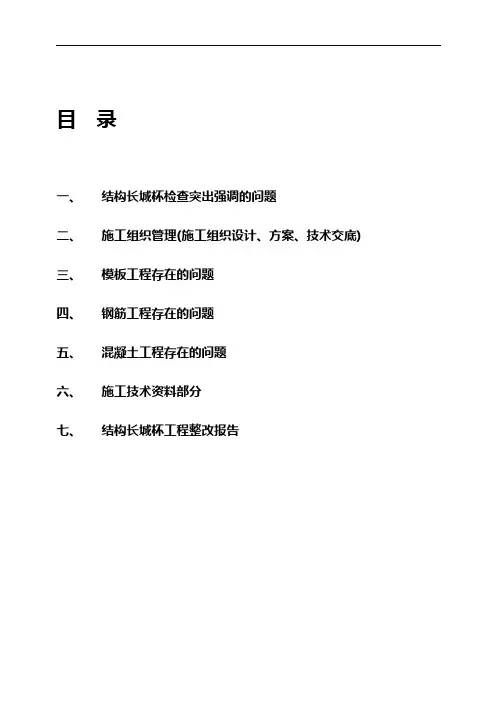

目录一、结构长城杯检查突出强调的问题二、施工组织管理(施工组织设计、方案、技术交底)三、模板工程存在的问题四、钢筋工程存在的问题五、混凝土工程存在的问题六、施工技术资料部分七、结构长城杯工程整改报告前言结构“长城杯”创优是在北京市建委领导下,由北京市工程建设质量管理委员会和北京市优质工程评审委员负责组织的结构创优活动。
该活动以“学规范、立规矩、撒种子、育人才、练队伍”为宗旨,强调过程控制,促进质量管理,对北京市结构工程,特别是现浇混凝土结构工程质量的整体提高起到了意义深远的影响。
按照新的结构长城杯初评办法,一般单位工程结构长城杯初评两次:第一次检查高层建筑五层、多层建筑三层以下的结构;第二次检查五(三)层以上至封顶以下的主体结构。
初评检查的主要内容有:一、施工组织管理;二、模板工程;三、钢筋工程;四:混凝土工程;五、施工资料。
检查程序一般包括:现场检查、资料检查、座谈讲评、初评评议等几个步骤。
本文根据本公司历年来参加结构“长城杯”活动的经验教训,结合兄弟单位成功范例,按照施工组织管理、模板工程、钢筋工程、混凝土工程、施工资料、整改报告六部分组织,分析了结构长城杯检查的重点内容,列举了在现场及资料检查中易出现的问题,收集了一些较为实用有效的工程做法和技术资料整理模式。
我们认为,搞结构长城杯的重点是加深对规范的学习和理解,达到管理措施有效、工程质量内坚外美的效果。
具体的做法应该推陈出新、不断完善。
因此,本文所举的范例仅供参考之用。
一、结构长城杯检查突出强调的问题1、关于商品砼及技术资料问题2、关于现场搅拌站管理存在的问题3、关于施工组织设计、方案、交底的层次深度、主要内容、格式问题。
4、关梁板、墙柱的钢筋、模板、砼交底要点;5、关于大体积砼的重点问题;6、关于抗渗砼的重点问题;7、关于泵送砼的重点问题;8、关于地下防水工程的节点、材料、保护墙问题;9、关于同条件试块的资料、现场管理及拆模要求;10、关于防止碱集料反应如何把关问题;11、关于钢筋混合批问题;12、关于认证和防伪标志的文件和规定;13、关于水泥三证三试问题;14、关于水泥三交圈问题;15、关于外加剂资料问题16、关于机械连接接头的型式检验和现场工艺检验问题;17、关于质量评定分项统一问题;18、关于焊工合格证问题;19、关于钢筋试验、断裂特性及判废问题;20、关于砼分层厚度的控制,过振和欠振问题。
培训课件(一)创“结构长城杯”规矩集为确保达到“结构长城杯”的目标,根据以往经验总结,针对本工程的特点,在结构施工五个方面(施工组织管理“施工组织设计,分项工程施工方案,技术交底”;钢筋工程;模板工程;混凝土工程及外观;技术资料管理)立出规矩,作为本工程施工的指导性规定要求,要求项目部全体施工技术人员掌握和执行。
现将有关规矩交底如下:1、施组、方案及技术交底2、钢筋工程3、模板工程4、砼浇筑工艺5、砼外观6、资料整理7、其它分项工程规矩:7.1.暖卫预埋的施工程序和管理办法:●墙体预埋:施工前认真熟悉图纸,明确待施工部位各预埋木盒、套管的位臵、标高,各预埋木盒、钢套管的规格尺寸、数量,并将其加工好;木盒加工要求方正,钢套管切割平齐。
等土建结构墙钢筋绑扎完毕,弹出控制线方可进行施工。
施工时,将加工好的木盒、钢套管根据土建所给控制线和图纸位臵、标高定位,必须经过复核,第一次定位与第二次复核不得由一人来完成;套管洞定位无误后进行安装,套管、木盒两端必须与墙体控制线两侧平齐,加固筋不得松动,进行复核确定无误后将套管、木盒封好,以防灌浆;土建合模时专业人员必须在场看护,以防跑位丢失。
土建拆模后由专业人员进行检查清理,将木盒剔出并清理干净,钢套管内清理并补刷防锈漆一道。
●顶板预留:施工前认真熟悉图纸,明确待施工部位各预留洞的位臵、各预留钢套管的尺寸、数量,并将其加工好。
采用可拆卸式钢板套管。
高度要求比顶板高出100mm,上封钢板。
根据土建测量人员弹出的墙体轴线、控制线进行定位,位臵确定后进行复核,不能由一人来完成,位臵确定无误后,用油漆标记在模板上;土建顶板钢筋绑扎完毕后,按自己所标的位臵,根据图纸规格进行预埋,套管的周围用附加筋与主筋绑扎固定,上部使用绑扎丝校正与钢筋连接固定;土建浇筑砼时专业人员在现场看守检查,以防跑位丢失。
砼浇筑完毕,等达到强度可以上人时,将套管取出,要求掌握好时间,注意保护土建的砼地面,取出后将套管清理干净并外刷脱膜剂,移至上层使用。

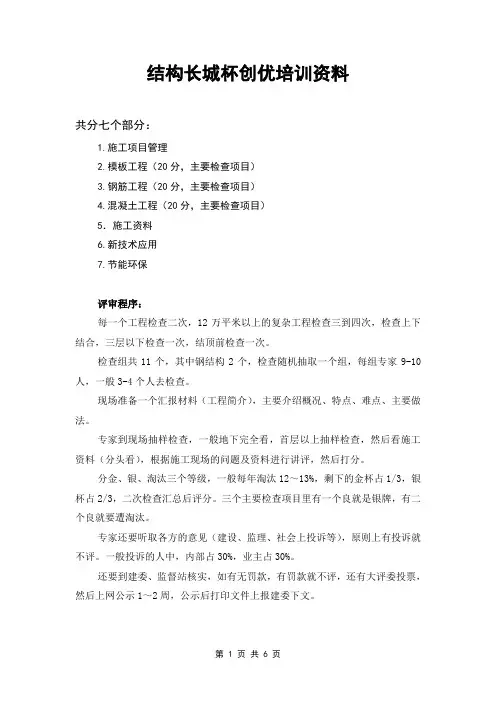

结构长城杯创优培训资料共分七个部分:1.施工项目管理2.模板工程(20分,主要检查项目)3.钢筋工程(20分,主要检查项目)4.混凝土工程(20分,主要检查项目)5.施工资料6.新技术应用7.节能环保评审程序:每一个工程检查二次,12万平米以上的复杂工程检查三到四次,检查上下结合,三层以下检查一次,结顶前检查一次。
检查组共11个,其中钢结构2个,检查随机抽取一个组,每组专家9-10人,一般3-4个人去检查。
现场准备一个汇报材料(工程简介),主要介绍概况、特点、难点、主要做法。
专家到现场抽样检查,一般地下完全看,首层以上抽样检查,然后看施工资料(分头看),根据施工现场的问题及资料进行讲评,然后打分。
分金、银、淘汰三个等级,一般每年淘汰12~13%,剩下的金杯占1/3,银杯占2/3,二次检查汇总后评分。
三个主要检查项目里有一个良就是银牌,有二个良就要遭淘汰。
专家还要听取各方的意见(建设、监理、社会上投诉等),原则上有投诉就不评。
一般投诉的人中,内部占30%,业主占30%。
还要到建委、监督站核实,如有无罚款,有罚款就不评,还有大评委投票,然后上网公示1~2周,公示后打印文件上报建委下文。
每一个部分注意的事项:一.施工项目管理(要打分)施工组织、方案、交底现场要文明施工,不能有重大安全事故。
检查时查:悬挑梁、高大模板支模方案、卸料平台、安全出入口、作业面的安全标养室管理泵管的布置,拐弯的地方要固定死。
工程质量体系管理情况。
保持结构原貌,不能磕、碰,修补。
二.模板工程1.支撑系统上下对准,U型柱托外露丝扣不能超过20cm,如超过要加固。
支撑下垫板:5×10方子,40cm长,满足卸荷要求。
2.后浇带模板要单成体系,不能先拆后顶。
三.钢筋工程1.加工⑴直螺纹丝扣:a.钢筋端头要平,不能有毛刺。
b.不能断丝。
c.有效丝扣是套筒的一半长度加1mm。
标准:装完后不能露丝头。
⑵拉钩:10d和75mm取最大值。

结构长城杯检查突出强调的问题二.施工组织管理(施工组织设计■方案、技术交底)三.模板工程存在的问题钢筋工程存在的问题五.混凝土工程存在的问题六.施工技术资料部分七.结构长城杯工程整改报告结构〃长城杯"创优是在北京市建委领导下,由北京市工程建设质量管理委员会和北京市优质工程评审委员负责组织的结构创优活动。
该活动以〃学规范、立规矩、撒种子、育人才、练队伍"为宗旨,强调过程控制,促进质量管理,对北京市结构工程,特别是现浇混凝土结构工程质量的整体提高起到了意义深远的影响。
按照新的结构长城杯初评办法,一般单位工程结构长城杯初评两次:第一次检查高层建筑五层、多层建筑三层以下的结构;第二次检查五(三)层以上至封顶以下的主体结构。
初评检查的主要内容有:一、施工组织管理;二、模板工程;三、钢筋工程;四:混凝土工程;五、施工资料。
检查程序一般包括:现场检查、资料检查、座谈讲评、初评评议等几个步骤。
本文根据本公司历年来参加结构"长城杯〃活动的经验教训結合兄弟单位成功范例,按照施工组织管理、模板工程、钢筋工程、混凝土工程、施工资料、整改报告六部分组织,分析了结构长城杯检查的重点内容,列举了在现场及资料检查中易出现的问题,收集了一些较为实用有效的工程做法和技术资料整理模式。
我们认为,搞结构长城杯的重点是加深对规范的学习和理解达到管理措施有效、工程质量内坚外美的效果。
具体的做法应该推陈出新、不断完善。
因此, 本文所举的范例仅供参考之用。
一■结构长城杯检查突出强调的问题1、关于商品召仝及技术资料I可题2、关于现场搅拌站管理存在的问题3、关于施工组织设计、方案、交底的层次深度、主要内容、格式问题。
4、关梁板、墙柱的钢筋、模板、碇交底要点;5、关于大体积碇的重点问题;6、关于抗渗腔的重点问题;7、关于泵送碇的重点问题;8、关于地下防水工程的节点、材料、保护墙问题;9、关于同条件试块的资料、现场管理及拆模要求;10、关于防止碱集料反应如何把关问题;11、关于钢筋混合批问题;12、关于认证和防伪标志的文件和规定;13、关于水泥三证三试问题;14、关于水泥三交圈问题;15、关于外加剂资料问题16、关于机械连接接头的型式检验和现场工艺检验问题;17、关于质量评定分项统一问题;18、关于焊工合格证问题;19、关于钢筋试验、断裂特性及判废问题;20、关于碇分层厚度的控制,过振和欠振问题。
结构“长城杯”钢筋工程质量评审标准评审钢筋工程, 主要是抽查钢筋原材料、半成品加工和安装绑扎质量。
重点抽查钢筋的品种、规格、形状、尺寸、位置、间距、数量、节点构造, 接头连接方式, 连接质量、接头位置、数量及其占同截面的百分率, 保护层厚度等。
1.钢筋原材料钢筋原材料(含钢筋、钢丝、预应力筋、钢绞线、钢板、型钢及焊条、焊剂等)应符合现行规范、标准和设计要求。
并按有关规具备产品出厂合格证明, 检验报告和进场复检报告。
钢筋原材料人、出库应有管理制度。
应按进场批的级别、品种、直径、外形分垛堆放、妥善保管, 并挂标识牌注明垛号、产地、规格、品种、数量、复试报告单编号、质量状态等。
钢筋表面应洁净、不得有颗粒状、片状锈蚀和飞边、翘皮、裂纹损伤及泥浆油污。
进场后的码放与标识根据现场平面布置图, 确定出位置合理、尺寸满足要求的场地作为钢筋堆放区, 为防止钢筋受潮锈蚀、污染, 堆放区应有排水措施, 并进行场地硬化处理, 在钢筋堆放时下设垫木;应分批按规格分类码放整齐, 设置标识牌, 标识牌应对钢筋的生产厂家、规格型号(如热轧、带肋、Ⅱ级、Φ20)、炉罐号、进场数量、试验状态(合格)及试验编号、进场日期等进行详细标识。
标识牌及标识项目应统一提前制作, 固定格式, 填写内容应根据每批钢筋的实际情况及时填写(应为可擦写)。
2.钢筋加工根据北京地区建筑抗震设防烈度, 按照设计要求进行钢筋代换和钢筋加工, 当设计无要求时, 各类建筑工程均按8度设防采取以下措施:(1)纵向受力钢筋接头滚轧直螺纹连接, 加强钢筋端头平整度的处理, 防止由于端面的不平、毛刺影响受力筋的接头质量, 必须采用无齿锯将钢筋端面切割平整。
(2)箍筋弯钩的弯折角度均为135°, 成型及绑扎后两弯勾应保持平行;弯钩平直部分的长度应不小于箍筋直径d的10倍且不低于75mm。
(3)钢筋连接接头不宜设在柱端的箍筋加密区。
丝头尺寸的检验: 用专用的螺纹环规检验, 其环通规应能顺利地旋入, 环止规旋入长度不得超过3P。

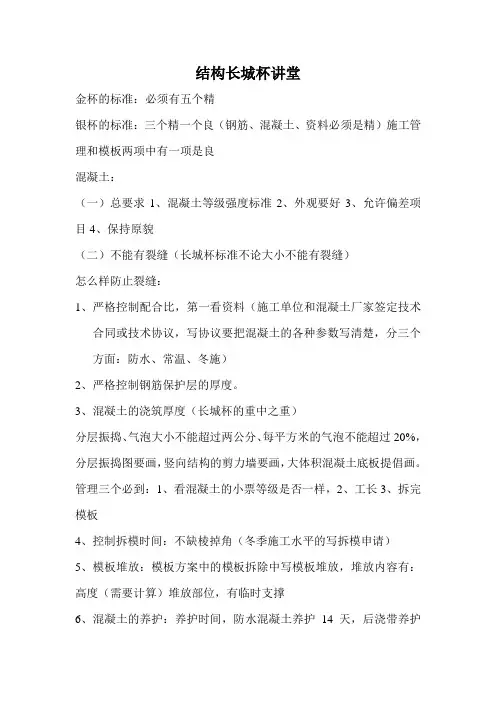

结构长城杯讲堂金杯的标准:必须有五个精银杯的标准:三个精一个良(钢筋、混凝土、资料必须是精)施工管理和模板两项中有一项是良混凝土:(一)总要求1、混凝土等级强度标准2、外观要好3、允许偏差项目4、保持原貌(二)不能有裂缝(长城杯标准不论大小不能有裂缝)怎么样防止裂缝:1、严格控制配合比,第一看资料(施工单位和混凝土厂家签定技术合同或技术协议,写协议要把混凝土的各种参数写清楚,分三个方面:防水、常温、冬施)2、严格控制钢筋保护层的厚度。
3、混凝土的浇筑厚度(长城杯的重中之重)分层振捣、气泡大小不能超过两公分、每平方米的气泡不能超过20%,分层振捣图要画,竖向结构的剪力墙要画,大体积混凝土底板提倡画。
管理三个必到:1、看混凝土的小票等级是否一样,2、工长3、拆完模板4、控制拆模时间:不缺棱掉角(冬季施工水平的写拆模申请)5、模板堆放:模板方案中的模板拆除中写模板堆放,堆放内容有:高度(需要计算)堆放部位,有临时支撑6、混凝土的养护:养护时间,防水混凝土养护14天,后浇带养护28天(国家规定)没有养护七天的(首先看方案和交底)7、二次压平、掌握火候8、大体积混凝土控制内外温差9、冬施的养护10、碰撞(三)不能有烂根解决烂根的问题:1、拉线、找平、压光2、弹线切割3、贴海绵条(3毫米)4、清理5、模板底应平、直、净6、模板基本就位7、浇筑砂浆(厚度30到50公分)砂浆要放在斗内,用铁锹往下下8、分层以上1、5、7、8条必须做到(四)混凝土接茬,模板本身平、直、严、牢,要防止有接茬的地方。
(五)施工缝,如何处理,水平施工缝待剔凿软弱层,坚向施工缝去除松散石子,露出密实混凝土。
模板:(一)支撑系统:1、计算,单面支撑2、需要论证的:1、工具式模板2、支撑高度大于8米以上跨度18米,设计抗载,3、满堂红的支撑系统3、支撑对准4、垫板(5*10的方木,支撑在土上通常的标准,U托的丝扣不能超过20,如果大于要采取措施)(二)超拱,需注意事项,住宅工程中间起拱,四周绝对不能起拱,框架结构,梁起拱,板也起拱(三)板缝:长城杯硬性规定:硬拼,不能贴胶条(四)后浇带:当成体系,不能先拆先顶(五)允许偏差:楼板的标高,休息平台的标高,墙的轴线偏移达到国家标准是长城杯的标准。
中铁建设集团北分第二十五项目巩华城安置房项目B6地块长城杯结构实体质量验收及施工资料培训中铁建设集团北分第二十五项目2012年01月01日长城杯结构实体质量验收培训长城杯检查五项:1 项目管理、2 模板工程、3 钢筋工程、4 混凝土工程、5 施工资料(资料达不到要求,可以否决)长城杯评审依据1、单位工程面积超过8000㎡以上才能申报长城杯2、建筑长城杯工程质量评审标准(DBJ/T01-70-2003)3、建筑结构长城杯工程质量评审标准(DBJ/T01-69-2003)4、其它质量验收规范注:长城杯分竣工长城杯、结构长城杯,其中结构长城杯含混凝土结构、钢结构、砌筑结构,安全具有一票否决权一、模板工程评审依据:GB50204(2001年验评分离);DBJ/T01-70-2003;DBJ/T01-69-2003;施工方案;设计要求等。
检查项目:模板设计、制作和安装质量;模板拆除、维修操作质量;混凝土结构外观质量反映的效果。
(特别是细部做法及本工程的重点、难点等)1 模板设计(模板计算书、模板排版图)2 模板选型3 模板制作4 模板安装细部做法:模板支撑、支架;后浇带、止水带、变形缝;钢模板隔离剂;混凝土接茬施工缝;楼梯踏步;阳台;标高;门窗洞口;5 模板拆除6 模板堆放7 维修保养Ⅰ模板设计混凝土结构申报长城杯以全现浇剪力墙结构、框架结构两种形势居多。
地下部分较地上部分复杂,根据现场调整。
模板三条线:地面与墙面一条线;墙面与墙面一条线;墙面与顶棚一条线。
应关注的细节穿墙螺栓和勾头螺栓。
(见图)要注意大钢模在转换层、增高层位置的配模要求。
如用小钢模必须进行侧压力计算(根据浇灌速度、浇灌高度≤40㎝、温度)。
顶板支模(应进行计算),要注意立柱支撑上下对中,支撑底部垫5cm板或5×10cm、L≥500的木方以增大压强面积。
楼梯施工缝设在上三步、下三步处,实际施工中可能做不到,北京市不要求。
重点是楼梯、阳台、门窗洞口位置的模板。

xx结构长城杯-演讲稿课件xx年xx月xx日contents •长城杯简介•参赛选手要求•演讲稿写作技巧•演讲技巧和注意事项•比赛流程和评分标准•参赛选手经验分享和案例分析目录01长城杯简介长城杯起源于XX年,旨在促进国际文化交流和英语学习。
第一届长城杯在XX举行,此后每年举办一次,成为国际知名的英语演讲比赛。
长城杯的起源和历史长城杯由XX主办,联合XX和XX协办。
组织机构致力于推动英语教育,提高参赛者的口语表达能力和跨文化交流能力。
长城杯的组织机构参赛者需按照不同年龄段进行分组,每年共有XX个组别。
比赛包括自我介绍、主题演讲、回答问题等环节,评判标准包括语言表达、内容、仪态等方面。
长城杯的参赛规则和评判标准02参赛选手要求总结词:无限制详细描述:选手的年龄和性别均无限制,欢迎各年龄段和不同性别的选手参赛。
年龄和性别要求总结词具备公众演讲技能详细描述选手应具备良好的公众演讲技巧,包括语言表达、情感传递、肢体语言等方面的能力。
此外,选手还应具备良好的思维能力和应变能力,能够在演讲过程中灵活应对突发情况。
技能和能力要求总结词具备相关背景和经验详细描述选手应具备与本次比赛主题相关的背景和经验,这有助于选手更好地理解和表达演讲内容。
同时,选手还应具备跨学科的知识储备,以便更好地应对不同领域的挑战。
知识和经验要求03演讲稿写作技巧1确定主题和观点23好的演讲稿应有明确的主题,聚焦一个中心议题,避免涉及过多话题。
主题明确在确定主题后,应从不同角度深入挖掘,提出新颖、独特的观点,使听众获得新的启示。
观点独特观点应具有说服力,能够打动听众,使听众信服并产生行动。
说服力强03结尾结尾应总结全篇,再次强调主题和观点,给听众留下深刻的印象。
结构布局和思路01开场白开场白应简洁明了,迅速引导听众进入主题,抓住听众的注意力。
02主体结构主体结构应清晰明了,按照“总-分-总”的逻辑顺序展开,使听众容易理解和记忆。
用词准确用词准确是语言表达的基础,应使用简练、生动的语言,避免使用生僻词汇和复杂的语句。
