水暖工必看--水暖安装工程量计算
- 格式:ppt
- 大小:2.00 MB
- 文档页数:67
水暖工程预算主编:xxx水暖系绪论随着经济的发展和人民物质文化生活水平的不断提高,人们对建筑物外观造型和建筑物的功能要求也越来越高。
建筑业已经成为了我国的支柱产业,它的产品是建筑工程和安装工程。
它们为广大市民提供了舒适经济的居住环境。
课程研究的对象和任务本课程的研究对象是安装工程定额应用和安装工程造价。
其任务是学会安装工程的工程量计算,熟悉安装工程定额,要能熟练应用,掌握安装工程造价的费用构成、计算方法及价差调整,了解工程量清单及清单计价的相关知识内容。
课程内容水暖工程的工程量计算和安装工程造价的组成、计算为主要内容;本课程重点、难点与学习方法建筑安装工程造价从专业属性上包括土建工程(含装饰)造价和安装工程造价,这套校本教材主讲安装工程部分,教材编写参考了全国统一安装工程定额和河北省造价员培训教材的内容。
重点:安装工程定额组成、安装工程费用组成和工程造价的计算、材料单价的确定。
难点:各专业工程工程量的计算、综合单价的计算、材料价差的调整。
学习方法:在已有安装工程识图知识的基础上,增强安装工程识图能力,多动手做、反复练习,加深理解,牢固掌握,达到熟能生巧。
第一章给水排水工程第一节室内给水工程识图中的预算知识室内给水工程施工顺序引入管-→干管―→立管―→支管-→阀门类-→水压试验-→管道冲洗消毒。
一、引入管也称进户管1、室内外管道界限划分(1)入户处有阀门者以阀门为界(水表节点)。
(2)入户处无阀门者以建筑物外墙皮1.5m处为界。
2、防水套管2入户管在穿越地下室等外墙时,要设置防水套管,根据不同的防水要求分为刚性、柔性两种。
刚性防水套管在一般防水要求时使用,柔性防水套管在防水要求较高时使用,如;水池壁、与水泵连接处。
(1)定额单位:个(2)规格:按被套管的管径确定。
图1-1注意:入户管为DN100,那么防水套管规格即为“DN100”的,该防水套管的规格虽是“DN100”,但其真正的管径不是DN100的,而应该是DN150,比被套管的管径大,否则穿不过去。
目录一、电气工程 (4)一、强电部分: (4)1、熟悉图纸: (4)2、工程量计算流程: (4)3、计算步骤: (5)4、有关规定: (5)二、弱电部分: (5)三、防雷接地部分: (6)电气工程相关套价的项目 (6)强电部分: (6)弱电部分: (7)避雷部分: (7)二、消防工程 (8)消火栓管道工程 (8)一.消防工程包括 (8)二.消火栓系统中一般需计算以下工程量 (8)三.消火栓干管的计算 (9)四.消火栓立管的计算 (9)五.消火栓支管的计算 (9)六. 消火栓箱的数量 (10)七. 消防管道防腐 (10)八. 钢筋支架计算 (10)消防自动喷淋系统 (10)一.消防自动喷淋系统中需计算以下工程量 (10)二. 喷淋管道干管的计算 (11)三.喷淋管道立管长度的计算 (11)四.喷淋管道支管长度的计算 (11)五.防火门、防火卷帘工程 (12)六、防排烟系统应计算 (12)七.泵房及屋顶水箱间 (13)三、采暖工程 (13)计算总则 (13)地热采暖的计算 (14)一.干管的计算 (14)二.立管的计算 (14)三.支管的计算 (15)四. 计算地面的净面积 (15)五. 计算地面的周长 (15)六. 地热管长度计算 (15)七. 计算钢管支架 (16)八. 采暖管道防腐计算 (16)九. 采暖管道保温计算 (16)十.地热采暖工程套定额的项目 (16)散热器采暖的计算 (17)四、给排水工程 (17)一、给水部分: (17)1、计算总则 (17)2、给水入户干管的计算 (18)3、给水立管的计算 (18)4、给水支管的计算 (19)5、给水工程套定额的项目 (19)二、排水部分 (20)1、计算方法 (20)2、排水工程套定额的项目 (22)一、电气工程(强电、弱电及防雷接地部分)一、强电部分:1、熟悉图纸:①先看设计说明,把设计说明上的工程所用材料及防雷部分的说明全部记下来,然后说明上一般都附有图例,把图例上所有的需要数个数的(配电箱分不同规格、灯具、插座、开关等)都分别统计出数量;②看系统图时应对上平面图,了解管子的走向。
水暖工程量计算及其常用常识1、水暖井内支管镀锌钢管0.4M左右,剩下的用PPR管.(无说明时考虑)2、管道穿墙或楼板应设置金属或塑料管套。
具体规定如下:(1)穿楼板套管:其顶部应高出装饰地面20mm;(2)安装在卫生间及厨房的套管:其顶部应高出装饰地面50mm,底部应与对齐(3)在穿过立墙时候和装饰面一齐(4)穿地面时看建筑图材料做法表.3、支架40×4规格2.417kg/m 50×5规格3.776!一般考虑>DN50用50×5 ,<=DN50用40×44、地下穿墙穿梁钢套管、刚性防水套管看建施图,一般的有预留孔洞。
5、挖土不一样的深度分开算,然后汇总。
6、镀锌钢管不用除锈,因为已经镀锌。
7、贴地沟走的管不用支架8、地下埋地管算在一起,这样是为了有可能地下的都保温,以后用到方便。
9、一切按照设计说明走,敷设在地面下的管不要忘了加上敷设高度。
10、闸阀、锁闭阀、泄水阀、截止阀等,过滤器等套项都是螺纹阀门。
大于50套法兰阀门。
11、伸缩节:立管每层算一个,得出的总量扣除定额含量,定额含量DN100每10m含0.41个,DN75每10m含1.36个,扣除整数。

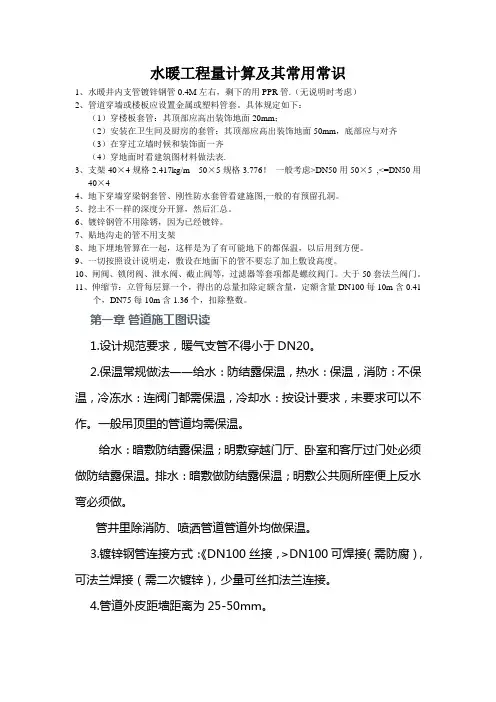

第一章管道施工图识读1.设计规范要求,暖气支管不得小于DN20。
2.保温常规做法――给水:防结露保温,热水:保温,消防:不保温,冷冻水:连阀门都需保温,冷却水:按设计要求,未要求可以不作。
一般吊顶里的管道均需保温。
给水:暗敷防结露保温;明敷穿越门厅、卧室和客厅过门处必须做防结露保温。
排水:暗敷做防结露保温;明敷公共厕所座便上反水弯必须做。
管井里除消防、喷洒管道管道外均做保温。
3.镀锌钢管连接方式:《DN100丝接,>DN100可焊接(需防腐),可法兰焊接(需二次镀锌),少量可丝扣法兰连接。
4.管道外皮距墙距离为25-50mm。
5.采暖干管接立管时,当立管直线管段<15m时,采用2个90。
目录一、电气工程 (4)一、强电部分: (4)1、熟悉图纸: (4)2、工程量计算流程: (4)3、计算步骤: (5)4、有关规定: (5)二、弱电部分: (5)三、防雷接地部分: (6)电气工程相关套价的项目 (6)强电部分: (6)弱电部分: (7)避雷部分: (7)二、消防工程 (8)消火栓管道工程 (8)一.消防工程包括 (8)二.消火栓系统中一般需计算以下工程量 (8)三.消火栓干管的计算 (9)四.消火栓立管的计算 (9)五.消火栓支管的计算 (9)六. 消火栓箱的数量 (10)七. 消防管道防腐 (10)八. 钢筋支架计算 (10)消防自动喷淋系统 (10)一.消防自动喷淋系统中需计算以下工程量 (10)二. 喷淋管道干管的计算 (11)三.喷淋管道立管长度的计算 (11)四.喷淋管道支管长度的计算 (11)五.防火门、防火卷帘工程 (12)六、防排烟系统应计算 (12)七.泵房及屋顶水箱间 (13)三、采暖工程 (13)计算总则 (13)地热采暖的计算 (14)一.干管的计算 (14)二.立管的计算 (14)三.支管的计算 (15)四. 计算地面的净面积 (15)五. 计算地面的周长 (15)六. 地热管长度计算 (15)七. 计算钢管支架 (16)八. 采暖管道防腐计算 (16)九. 采暖管道保温计算 (16)十.地热采暖工程套定额的项目 (16)散热器采暖的计算 (17)四、给排水工程 (17)一、给水部分: (17)1、计算总则 (17)2、给水入户干管的计算 (18)3、给水立管的计算 (18)4、给水支管的计算 (19)5、给水工程套定额的项目 (19)二、排水部分 (20)1、计算方法 (20)2、排水工程套定额的项目 (22)一、电气工程(强电、弱电及防雷接地部分)一、强电部分:1、熟悉图纸:①先看设计说明,把设计说明上的工程所用材料及防雷部分的说明全部记下来,然后说明上一般都附有图例,把图例上所有的需要数个数的(配电箱分不同规格、灯具、插座、开关等)都分别统计出数量;②看系统图时应对上平面图,了解管子的走向。
水电暖工程造价工程量计算方法及要点讲解一、给水部分:1、先数给水入口处及室内的给水器具(如阀门、水表等),按照管径不同分开统计。
2、算量时先算干管,再算立管,最后算支管;按照管径不同合计处其总量;变径点选在有接管的地方或是接了设备的地方。
3、一般状况下室外进户预留1.5m,接用水设备(如洗脸盆、大便器、洗涤盆等)的短立管每个接点高度按0.3m考虑。
4、算完量时需把穿墙、穿楼板套管数出来,倘若是钢管的状况下需算其支架分量及除锈刷油面积(32及32以下的钢管和全部的塑料管不用算支架由于定额里综合了);若是室外的或是地沟内的给水管道应按图纸说明上的要求计算保温体积。
5、套价时一般都看上设计说明,说明上说用什么管,就套什么管材;说明上说刷几遍漆就套几遍漆;说明上说做什么保温就套什么保温;最后的给管道冲洗一遍(全部饮用水都需冲洗)。

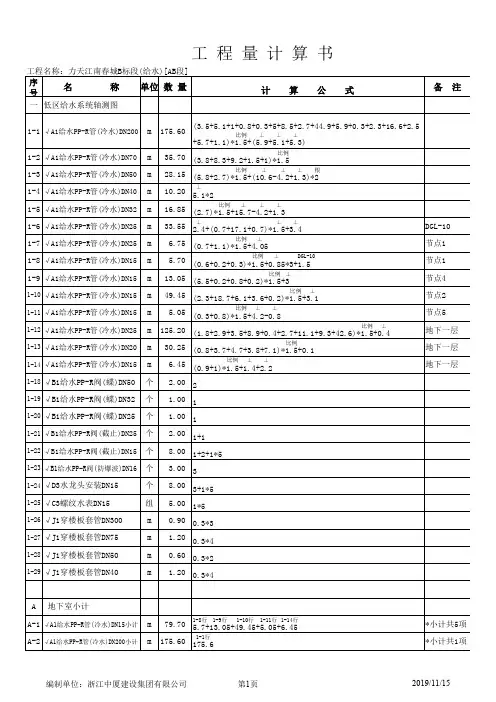

给水入户干管的计算1、数给水入户的入户装置(一般按标准图集举行数,如没有写图集就按图上画的数,切记入户的管子多大规格,全部的入户装置为多大规格,一般为阀门、水表等)2、入户不同干管的长度=1.5(为外墙皮预留的)+干管图上量出的长度(砖混楼在一层地沟图上量,砖混楼一般干管在地沟里安装,高层结构在地下一层图上量,一般在地下一层顶板下安装)3、室外1.5米管道的挖土方(一般如安装和土建是一个单位施工的,不给计算)给水立管的计算1、立管的长度=1.5(为干管入户的标高)+每一层的层高*层数(一般看系统图就可算出)2、立管上的阀门(阀门规格与立管的规格相同)3、立管穿楼板套管(多大规格的立管套管为多大规格)给水支管的计算1、给水支管的长=图上从管井量出的水平段长度+返到地面垫层里的高度+0.3*所接给水设备的个数(在计算给水支管时一定要按系统图上标明的规格分开举行计算,一般都在给排水大样图上画)2、穿墙套管(一般为管井中的立管接出的支管处有此套管)3、给水支管上接的对应规格的水表、阀门(在套定额时一般水表里包括一个阀门,所以此处的阀门不需再举行套定额了) 给水工程套定额的项目1、各种规格的给水管子2、各种规格的阀门3、各种规格的水表4、穿楼板套管5、穿墙套管6、管道冲洗7、室外1.5米给水管道的挖土方二、排水部分排水工程分有压排水管道和无压排水管道(在高层建造中排地下集水坑中的水所用的排水管道为有压排水管道,一般民用的排水所有为无压排水管道),高层建造中有地下和地上所有采用铸铁排水管的,需好好看图纸的说明。

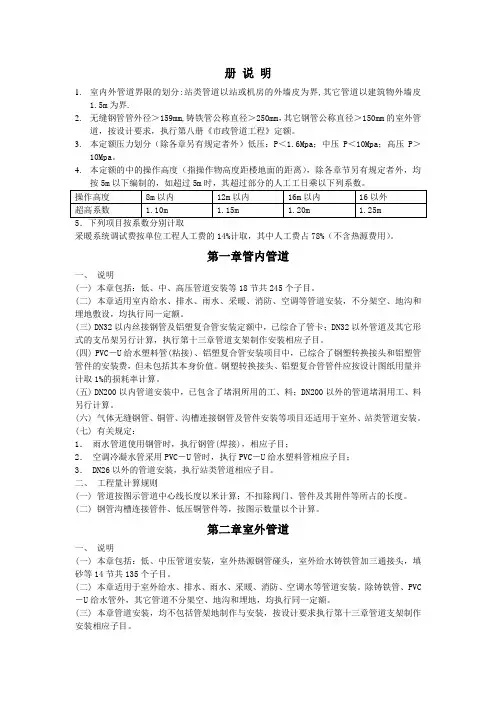

册说明1.室内外管道界限的划分:站类管道以站或机房的外墙皮为界,其它管道以建筑物外墙皮1.5m为界.2.无缝钢管管外径>159mm,铸铁管公称直径>250mm,其它钢管公称直径>150mm的室外管道,按设计要求,执行第八册《市政管道工程》定额。
3.本定额压力划分(除各章另有规定者外)低压:P<1.6Mpa;中压P<10Mpa;高压P>10Mpa。
4.本定额的中的操作高度(指操作物高度距楼地面的距离),除各章节另有规定者外,均5.下列项目按系数分别计取采暖系统调试费按单位工程人工费的14%计取,其中人工费占78%(不含热源费用)。
第一章管内管道一、说明(一) 本章包括:低、中、高压管道安装等18节共245个子目。
(二) 本章适用室内给水、排水、雨水、采暖、消防、空调等管道安装,不分架空、地沟和埋地敷设,均执行同一定额。
(三) DN32以内丝接钢管及铝塑复合管安装定额中,已综合了管卡;DN32以外管道及其它形式的支吊架另行计算,执行第十三章管道支架制作安装相应子目。
(四) PVC-U给水塑料管(粘接)、铝塑复合管安装项目中,已综合了钢塑转换接头和铝塑管管件的安装费,但未包括其本身价值。
钢塑转换接头、铝塑复合管管件应按设计图纸用量并计取1%的损耗率计算。
(五) DN200以内管道安装中,已包含了堵洞所用的工、料;DN200以外的管道堵洞用工、料另行计算。
(六) 气体无缝钢管、铜管、沟槽连接钢管及管件安装等项目还适用于室外、站类管道安装。
(七) 有关规定:1.雨水管道使用钢管时,执行钢管(焊接),相应子目;2.空调冷凝水管采用PVC-U管时,执行PVC-U给水塑料管相应子目;3. DN26以外的管道安装,执行站类管道相应子目。
二、工程量计算规则(一) 管道按图示管道中心线长度以米计算;不扣除阀门、管件及其附件等所占的长度。
(二) 钢管沟槽连接管件、低压铜管件等,按图示数量以个计算。
第二章室外管道一、说明(一) 本章包括:低、中压管道安装,室外热源钢管碰头,室外给水铸铁管加三通接头,填砂等14节共135个子目。

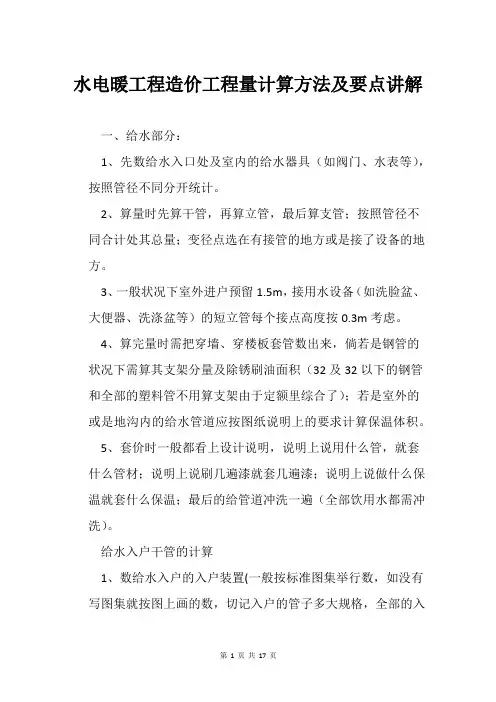

水电暖工程造价工程量计算方法及要点讲解水电暖工程是指在建筑工程的基础上设计、安装、维护和改造水、电、暖等相关设施的工程。
在水电暖工程的建设过程中,造价控制是非常重要的一环,造价工程量的计算也是构成工程造价的重要一部分。
本文将从计算方法和要点两个方面进行讲解。
一、计算方法1.水电工程量计算(1)水工程量计算方法:根据设计图纸获取水工程中所需管道、阀门、水表、水器具的种类和数量,计算每个材料的总长度、材料费和人工费之和,再对其总和进行汇总,即可得到整个水工程的材料费、人工费和总成本。
(2)电工程量计算方法:根据图纸内容确定电工程中所需电线管、插座、开关、灯具、线盒等的品种和数量,计算每个材料的总长度、材料费和人工费之和,再对其总和进行汇总,即可得到整个电工程的材料费、人工费和总成本。
(3)暖工程量计算方法:根据设计图纸获得暖工程中所需的管道、暖气片、风机盘管、热水器、温度控制器等的品种和数量,计算每个材料的总长度、材料费和人工费之和,再对其总和进行汇总,即可得到整个暖工程的材料费、人工费和总成本。
2.成本分析与控制(1)根据设计图纸和标准规范确定所需材料的种类、规格和数量,确保所选择的材料与质量符合标准规范要求。
(2)严格进行施工计划和流程管理,确保施工现场没有超量、漏施工等情况,防止浪费材料和人力资源。
(3)进行施工质量检测和质量控制,及时发现并进行整改处理,确保施工质量符合标准、规范,达到设计目标。
(4)严格进行工程分包和监管,确保分包单位施工过程中材料及施工质量符合要求,并及时跟进进度和产值,及时纠正有关问题,确保工程顺利进行。
二、要点讲解1.施工计划和流程的合理性施工计划和流程的合理性是水电暖工程成功的关键。
施工计划和流程的制定要以项目进度、条件和资金、物料等因素为基础,同时考虑风险因素,确保施工进度的准确性和合理性。
只有合理制定施工计划和流程,才能达到经济高效、安全可靠、质量过关、时间掌握等要素。
水暖电建筑给排水工程量计算方法一、主要分项工程内容1、给水工程1.1、室内给水管网;1.2、给水附件; 1.2.1、控制附件 1.2.2、配水附件1.3、支架,套管,法兰。
2、排水工程2.1、排水管网;2.2、清通设备(支管:地面扫除口,法兰端盖;干管:检查口;室外排水井。
)注:地面扫除口是未计价材料,需要单独列项。
2.3、土建类配件。
3、卫生设备4、零星类土建工程二、室内给水管网1、列项:区分室内外、管材、连接方法、规格计算2、分界线:室内外(检查井、阀门井、水表井或外墙皮 1.5m 作为分界)3、计算规则:3.1、以标注为准;3.2、计算至卫生设备中心; 3.3、以室内内墙皮为准。
4、注意:管道与设备的分界线,以标准图为准。
三、排水管网1、列项:区分室内外、管材、连接方法、规格计算2、分界线:室内外(排水检查井或外墙皮 1.5m 作为分界)3、计算规则:3.1、以标注为准;3.2、计算至卫生设备中心。
4、注意:管道与设备的分界线,以标准图为准。
注:如果卫生设备的水封(存水弯)在楼面以上,分界线以标注或楼面为准;如果卫生设备的水封(存水弯)在楼面以下,分界线以排水横管为准;四、计算1、管道水平长:根据平面图(标准、轴线、卫生设备位置推算)2、管道垂直长:系统图(用标高计算)3、给水附件:3.1、控制附件:阀门等 3.2、配水附件:水龙头等。
4、套管:4.1、镀锌铁皮套管:定额已包含安装费,按被穿管径确定规格。
4.2、钢套管:A、执行室外焊接钢管定额,以延长米计算。
B、按被穿管径加 2 号确定规格。
C、厚度计算:穿墙套管以墙厚度确定;穿楼板以下面平,上面加 20-30mm 确定长度。
4.3、防水套管:执行第六册定额。
5、法兰:以“副”为单位,规格以被穿管道直径确定;法兰阀门已包含了管道法兰;两个法兰附件相连时,使用单面法兰。
6、支架。
除锈刷漆另计7、水表:注意水表的组成(其中:螺纹水表包含了 1 个截止阀;法兰水表包含了 3 个截止阀,1 个止回阀)8、给水管网:清洗消毒排水管网:地面清扫口、地漏、排水栓记住;9、其他:管道土方开挖;水磨石水池;管道支墩管道工程工程量的计算规则及内容一、管道工程各种管道,均以施工图所示管道中心线长度以“米”为计量单位,不扣除阀门及管件(包括减压阀、疏水器、水表、伸缩器等成组安装)所占长度。
第1篇一、水暖施工工程量1. 给水工程量计算:(1)给水管长度:根据图纸,计算干管、立管、支管等长度,注意包含弯头、三通、阀门等配件长度。
(2)阀门、水表、管件等数量:根据图纸,计算各种规格的阀门、水表、管件等数量。
(3)穿楼板套管、穿墙套管等数量:根据图纸,计算穿楼板套管、穿墙套管等数量。
2. 排水工程量计算:(1)排水管长度:根据图纸,计算干管、立管、支管等长度,注意包含弯头、三通、阀门等配件长度。
(2)地漏、洗脸盆、洗菜池、坐便器等数量:根据图纸,计算地漏、洗脸盆、洗菜池、坐便器等数量。
(3)检查口、清扫口等数量:根据图纸,计算检查口、清扫口等数量。
3. 热水供应工程量计算:(1)热水管长度:根据图纸,计算干管、立管、支管等长度,注意包含弯头、三通、阀门等配件长度。
(2)热水炉、加热器等设备数量:根据图纸,计算热水炉、加热器等设备数量。
(3)热交换器、分水器、集水器等数量:根据图纸,计算热交换器、分水器、集水器等数量。
二、电气施工工程量1. 低压配电系统:(1)电缆、母线等长度:根据图纸,计算电缆、母线等长度。
(2)开关、熔断器、断路器等数量:根据图纸,计算开关、熔断器、断路器等数量。
(3)配电箱、控制箱等数量:根据图纸,计算配电箱、控制箱等数量。
2. 高压配电系统:(1)高压电缆、母线等长度:根据图纸,计算高压电缆、母线等长度。
(2)高压开关、熔断器、断路器等数量:根据图纸,计算高压开关、熔断器、断路器等数量。
(3)高压配电装置等数量:根据图纸,计算高压配电装置等数量。
3. 低压照明系统:(1)照明灯具、开关、插座等数量:根据图纸,计算照明灯具、开关、插座等数量。
(2)电线、电缆等长度:根据图纸,计算电线、电缆等长度。
4. 电气设备安装:(1)变压器、发电机等设备数量:根据图纸,计算变压器、发电机等设备数量。
(2)配电柜、控制柜等数量:根据图纸,计算配电柜、控制柜等数量。
(3)电缆桥架、支架等数量:根据图纸,计算电缆桥架、支架等数量。
一、管道支架制作安装工程量:1、室内管道公称直径32mm以下的已包括在内不另行计算。
2、室内管道公称直径32mm以上的镀锌钢管,钢管,钢塑复合管,不锈钢管;室内管外径50mm以上的塑料管;室内管外径70mm以上的塑铝复合管以及室内铸铁给水管,聚乙烯燃气管,胀口连接的铜管支架按管道支架项目另行计算。
3、铸铁排水管,塑料排水管及铸铁雨水管,塑料雨水管均包括管卡及拖吊支架,臭气帽,雨水斗的制作安装。
4、消防管道包括工序内一次性水压试验,喷淋管道大于100采用焊接时执行工业管道相应项目。
钢管管道支架或吊架之间的距离公称直径(mm)25 32 40 50 70 80 100 125 150 200 距离(mm) 3.5 4.0 4.5 5.0 6.0 6.0 6.5 7.0 8.0 9.5塑料管及复合管公称直径(mm)32 40 50 63 75 90 110冷水0.8 0.9 1.0 1.1 1.2 1.35 1.6热水0.4 0.5 0.6 0.7 0.8二、给排水、采暖燃气安装定额中:1、不包括管件安装的,需要单独计算其管件安装费用的,主要包括沟槽式卡箍连接件、塑铝稳态管管件、聚氨酯保温管管件等。
2、方形补偿器的两臂,按臂长的2倍合并在管道长度内计算。
3、计算室外排水管道工程量时,不扣除管件所占长度,其中排水检查井和连接井等所占长度,按井的内径扣除。
三、卫生器具计算规则一、卫生器具组成安装,以“组”为计量单位,已按标准图综合了卫生器具与给水管、排水管连接的人工与材料用量,不得另行计算。
二、卫生器具安装采用非金属管道连接的,人工乘以系数0.9,连接管及管件按定额含量调整,其他不变。
三、大便槽、小便槽自动冲洗水箱安装以“套”为计量单位,水箱托架制作安装已包括在内,不得另行计算。
四、小便槽冲洗管制作安装以“m”为计量单位,不包括阀门安装,其工程量可按相应项目另行计算。
五、塑料水龙头安装执行铜水龙头安装相应子目,人工乘以0.9,主材按实际价格计算。
