道路施工工序流程图
- 格式:doc
- 大小:57.00 KB
- 文档页数:16
市政工程施工工艺流程图道路工程施工工艺流程图包括以下步骤:1.路面清扫并进行交工报验。
2.混合沥青砼料并铺设沥青砼面层。
3.安装侧、平石,并进行弯沉检测。
4.混合水泥稳定层料并铺设水泥稳定基层,然后进行水泥稳定层的养生和弯沉检测。
5.填筑塘渣垫层,并进行压实度检测。
6.进行土路基施工和路床的压实和整形,同时进行测量放样。
7.进行塘渣垫层的施工工艺和质量监理流程图。
在塘渣垫层的施工中,需要按照施工程序和监理程序进行分项工程完成验收,并由承包人报分项工程验收。
监理人员需要进行抽检和评定分项工程程级,检查压实度和压实厚度,并进行签证。
人工整平和推土机推平填前需要进行压实抽检,然后进行路基清场施工放样。
在取料场,需要使用装载机装施工放样并检查压实填前压实。
压路机需要进行静压一遍后再震动碾压,以达到设计要求。
监理人员需要进行压实度的抽检,然后进行铺筑下一层填方。
水泥稳定基层施工工艺流程图包括以下步骤:1.进行沥青砼路面施工、侧平石和人行道施工。
2.进行水泥稳定层技术指标检测,并进行封道和养生。
3.进行路工成型中线高程控制和碾压整平。
4.进行混合料摊铺和混合料检验,并进行混合料装运和高程测量。
5.进行水泥稳定层混合料拌和测量放样和材料配合比试验垫层检测。
沥青砼路面施工工艺流程图包括以下步骤:1.进行报验并使用轮胎压路机进行终压和初压。
2.进行温度检测、分层摊铺和沥青砼厚度控制。
3.进行成品混合料检查和温度监控。
4.进行下封层和施工准备、配合比设计。
5.进行基层或中、下面层的检查与放样,并进行沥青砼混合料拌和检验配合比。
6.进行沥青砼过磅运输和接缝处理。
7.使用轮胎压路机进行复压,并进行养护和钻芯检测。
管道工程施工工艺流程图包括以下步骤:1.进行测量放样、沟槽开挖和沟槽支撑。
2.进行验收和管材购置。
3.进行管基铺设质量检验和退货。
4.进行安装运输排放和单项工程交工,向监理工程师报检。
5.进行检查井施工工艺流程图,包括单项工程交工、向监理工程师报验、井盖安装、井筒砌筑、井室盖板安装、井室砌筑、井室基础施工和验槽检验。
市政道路工程常见的两种路基基层施工及沥青路面施工工艺道路工程施工(图)(一)、施工工艺流程图1、测量放线2、路基开挖3、路基处理4、沥青路面工程(二)、施工准备1、清理场地1.1 清理本工程范围内的农作物(必须与当地有关部门及居民协商)、杂草、杂物,以达到施工路基所要求的场地为标准;1.2 做好沿线地下管线(道)的探测和保护工作,为工程的顺利进行提供必要的保证。
2、测量放样2.1 复测沿线的控制点、水准点,对被破坏的点位进行修复,以保证施工的精度;2.2 进行高程复测和中线、边线放样。
三)、路基开挖1、土方开挖按设计要求自上而下进行,不乱挖或超挖,对沿线村道口及居民区范围内采取有效的措施,保证当地居民及施工人员的安全,在必要的道口提供便道或便桥;2、路基采用挖掘机装载机挖装,自卸汽车运输,推土机摊铺,平地机精平(图),洒水车洒水,压路机压实,灌砂法进行压实度结果的检测方法进行。
3、路床修整:路床开发完毕后,人工对不满足上表要求的地段进行修整,直至达到规范要求。
各工序施工要点测量放样:施工前按图恢复中线,复测横断面,测设出开挖边线,路基宽度每侧应超出设计宽度50CM,以保证设计宽度内的压实。
路床整平:路床开挖采用挖掘机甩方,然后用推土机按测设标高整平,当土的含水量低于或者高于最佳含水量时,要进行洒水或晾晒,最终使土的含水量控制在大于最佳含水量的1%-2%之间,最后由精平机精细整平。
碾压:土达到最佳含水量左右后开始碾压,振动碾压机碾压4遍,18T静力压路机碾压3-6遍,每碾压一遍检测一次压实度,直到达到要求的压实度为止。
开工初期先安排试验路段进行路床开挖、碾压施工,通过试验段所获得的数据,确定压实的各种指标:设备类型、机械最佳组合方式、碾压遍数、和碾压速度和最佳含水量等参数作为施工依据。
另外施工中还应做好一下几个方面的工作:1、施工前切实做好地表排水工程排出的水,排出的水不得危及、污染附近建筑物、道路和农田。

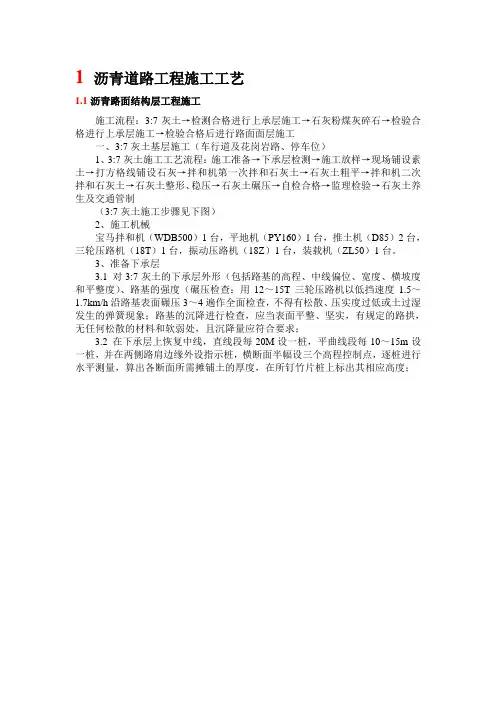

1 沥青道路工程施工工艺1.1沥青路面结构层工程施工施工流程:3:7灰土→检测合格进行上承层施工→石灰粉煤灰碎石→检验合格进行上承层施工→检验合格后进行路面面层施工一、3:7灰土基层施工(车行道及花岗岩路、停车位)1、3:7灰土施工工艺流程:施工准备→下承层检测→施工放样→现场铺设素土→打方格线铺设石灰→拌和机第一次拌和石灰土→石灰土粗平→拌和机二次拌和石灰土→石灰土整形、稳压→石灰土碾压→自检合格→监理检验→石灰土养生及交通管制(3:7灰土施工步骤见下图)2、施工机械宝马拌和机(WDB500)1台,平地机(PY160)1台,推土机(D85)2台,三轮压路机(18T)1台,振动压路机(18Z)1台,装载机(ZL50)1台。
3、准备下承层3.1 对3:7灰土的下承层外形(包括路基的高程、中线偏位、宽度、横坡度和平整度)、路基的强度(碾压检查:用12~15T三轮压路机以低挡速度1.5~1.7km/h沿路基表面碾压3~4遍作全面检查,不得有松散、压实度过低或土过湿发生的弹簧现象;路基的沉降进行检查,应当表面平整、坚实,有规定的路拱,无任何松散的材料和软弱处,且沉降量应符合要求;3.2 在下承层上恢复中线,直线段每20M设一桩,平曲线段每10~15m设一桩,并在两侧路肩边缘外设指示桩,横断面半幅设三个高程控制点,逐桩进行水平测量,算出各断面所需摊铺土的厚度,在所钉竹片桩上标出其相应高度;3.3 根据实测高程、10%灰土工作面宽度、厚度及试验最大干密度等计算路段所需3:7灰土用量,根据配合比及实测含水量算出土、石灰的用量,根据运料车辆吨位计算每车料的堆放距离,并根据在相同施工条件下素土、石灰的含水量与松铺厚度的关系来控制现场铺筑厚度。
4、3:7灰土的摊铺用D85推土机将土堆推开后,用PY160平地机将土均匀地摊铺在预定的路基上,力求表面平整,并有规定的路拱。
然后用SD-175振动压路机静压一遍,使其表面平整。

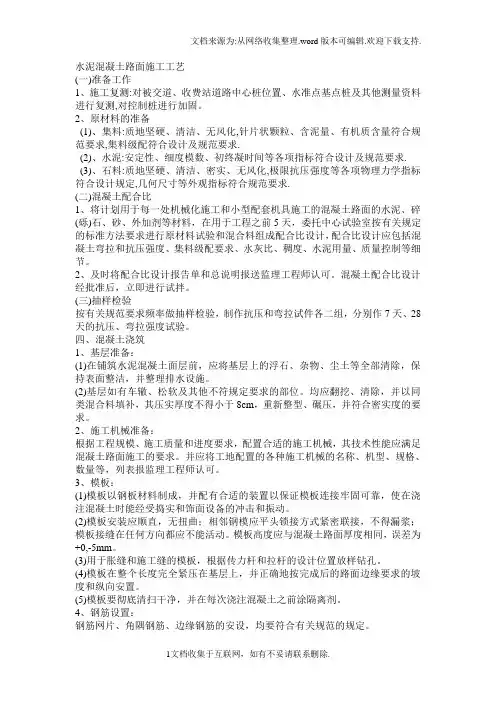

水泥混凝土路面施工工艺(一)准备工作1、施工复测:对被交道、收费站道路中心桩位置、水准点基点桩及其他测量资料进行复测,对控制桩进行加固。
2、原材料的准备(1)、集料:质地坚硬、清洁、无风化,针片状颗粒、含泥量、有机质含量符合规范要求,集料级配符合设计及规范要求.(2)、水泥:安定性、细度模数、初终凝时间等各项指标符合设计及规范要求.(3)、石料:质地坚硬、清洁、密实、无风化,极限抗压强度等各项物理力学指标符合设计规定,几何尺寸等外观指标符合规范要求.(二)混凝土配合比1、将计划用于每一处机械化施工和小型配套机具施工的混凝土路面的水泥、碎(砾)石、砂、外加剂等材料,在用于工程之前5天,委托中心试验室按有关规定的标准方法要求进行原材料试验和混合料组成配合比设计,配合比设计应包括混凝土弯拉和抗压强度、集料级配要求、水灰比、稠度、水泥用量、质量控制等细节。
2、及时将配合比设计报告单和总说明报送监理工程师认可。
混凝土配合比设计经批准后,立即进行试拌。
(三)抽样检验按有关规范要求频率做抽样检验,制作抗压和弯拉试件各二组,分别作7天、28天的抗压、弯拉强度试验。
四、混凝土浇筑1、基层准备:(1)在铺筑水泥混凝土面层前,应将基层上的浮石、杂物、尘土等全部清除,保持表面整洁,并整理排水设施。
(2)基层如有车辙、松软及其他不符规定要求的部位。
均应翻挖、清除,并以同类混合料填补,其压实厚度不得小于8cm,重新整型、碾压,并符合密实度的要求。
2、施工机械准备:根据工程规模、施工质量和进度要求,配置合适的施工机械,其技术性能应满足混凝土路面施工的要求。
并应将工地配置的各种施工机械的名称、机型、规格、数量等,列表报监理工程师认可。
3、模板:(1)模板以钢板材料制成,并配有合适的装置以保证模板连接牢固可靠,使在浇注混凝土时能经受捣实和饰面设备的冲击和振动。
(2)模板安装应顺直,无扭曲;相邻钢模应平头锁接方式紧密联接,不得漏浆;模板接缝在任何方向都应不能活动。

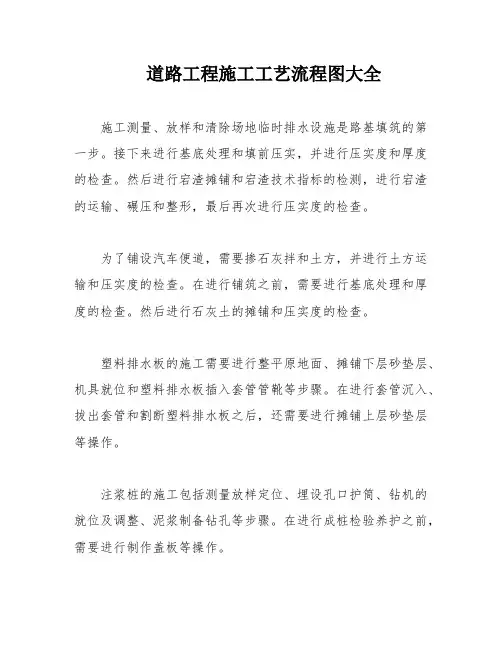

道路工程施工工艺流程图大全施工测量、放样和清除场地临时排水设施是路基填筑的第一步。
接下来进行基底处理和填前压实,并进行压实度和厚度的检查。
然后进行宕渣摊铺和宕渣技术指标的检测,进行宕渣的运输、碾压和整形,最后再次进行压实度的检查。
为了铺设汽车便道,需要掺石灰拌和土方,并进行土方运输和压实度的检查。
在进行铺筑之前,需要进行基底处理和厚度的检查。
然后进行石灰土的摊铺和压实度的检查。
塑料排水板的施工需要进行整平原地面、摊铺下层砂垫层、机具就位和塑料排水板插入套管管靴等步骤。
在进行套管沉入、拔出套管和割断塑料排水板之后,还需要进行摊铺上层砂垫层等操作。
注浆桩的施工包括测量放样定位、埋设孔口护筒、钻机的就位及调整、泥浆制备钻孔等步骤。
在进行成桩检验养护之前,需要进行制作盖板等操作。
水泥搅拌桩的施工需要进行调平空气压缩机送气放线、定位钻孔对位钻进、停灰、停气喷灰、搅拌、提升送灰机送灰等步骤。
在进行成桩设计孔深复桩1/3桩长之后,需要进行设计桩顶的成桩和设计孔深的复桩。
粉喷桩的施工过程与水泥搅拌桩类似,需要进行调平空气压缩机送气放线、定位钻孔对位钻进、停灰、停气喷灰、搅拌、提升送灰机送灰等步骤。
在进行成桩设计孔深复桩1/3桩长之后,需要进行设计桩顶的成桩和设计孔深的复桩。
集水井工程的施工过程包括测量放样、开挖基坑、砂垫层检测、基础基底应力、尺寸及标高模板制作安装检测等步骤。
在进行砼配合比试验、砼拌和、浇筑检测平面尺寸、砼强度验收之后,需要进行养护及清理场地等操作。
挡墙工程的施工过程包括测量放样、开挖基坑、基底检测、基础砌筑检测、砌筑砂浆配合比试验、勾缝、克顶和验收等步骤。
浆砌排水沟的施工过程包括测量放样、沟槽开挖平面尺寸、标高检测、整形夯实基底应力检测、砂浆强度片石砌筑砂浆配合比试验、水泥砂浆勾缝、砌筑克顶等步骤。
圆管涵的施工过程包括测量放样、挖基、碾压、材料运输基底应力、尺寸及标高、夯铺砂砾垫层检测、砼配合比试验、浇筑砼垫层检测、砼强度、尺寸标高、砼管半成品运输、钢筋砼管就位检测管节标高及长度、浇筑管座砼、管节接头处理、洞口砌筑、勾缝、检测压实度回填宕渣、碾压和验收等步骤。
雨水管道施工工艺流程图
路基填筑施工工艺流程图
密实度检验
路床施工工艺流程图
水泥稳定碎石基层施工工艺流程图
沥青混凝土试验检测工艺流程图
沥青混凝土面层施工工艺流程图
检测油温 ―N 静压(初压)
检测高程、平整
静压(终压) ——
----- 1— ------ 度、压实度 联结层验收合格 施工方案审批
原材料检验 测设高程控制
基准线 监理工程师检查
沥青混凝土配合
比审批 划分摊铺带 机械就位 质量检查验收 拌合、运输
接缝(茬)处理
冲击钻钻孔灌注桩施工工艺流程图
桥台施工工艺流程图
墩柱施工工艺流程图
现浇后张预应力箱梁施工工艺流程图
桥面混凝土铺装层施工工艺流程图
140。

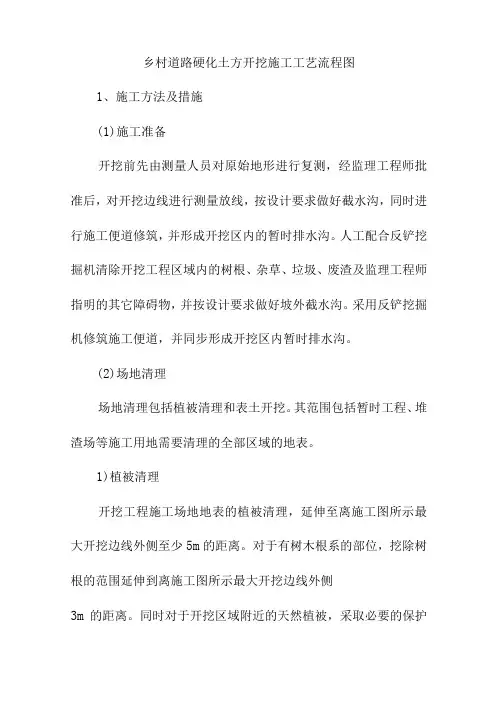

乡村道路硬化土方开挖施工工艺流程图1、施工方法及措施(1)施工准备开挖前先由测量人员对原始地形进行复测,经监理工程师批准后,对开挖边线进行测量放线,按设计要求做好截水沟,同时进行施工便道修筑,并形成开挖区内的暂时排水沟。
人工配合反铲挖掘机清除开挖工程区域内的树根、杂草、垃圾、废渣及监理工程师指明的其它障碍物,并按设计要求做好坡外截水沟。
采用反铲挖掘机修筑施工便道,并同步形成开挖区内暂时排水沟。
(2)场地清理场地清理包括植被清理和表土开挖。
其范围包括暂时工程、堆渣场等施工用地需要清理的全部区域的地表。
1)植被清理开挖工程施工场地地表的植被清理,延伸至离施工图所示最大开挖边线外侧至少5m的距离。
对于有树木根系的部位,挖除树根的范围延伸到离施工图所示最大开挖边线外侧3m的距离。
同时对于开挖区域附近的天然植被,采取必要的保护措施,以免对周围环境造成不良影响。
对于无价值可燃物,尽快将其烧毁。
在烧毁期间,采取必要的防火措施,指派专门的守护员,以免发生火灾。
对于无法烧尽或者严重影响环境的清除物,按监理工程师指定的地区进行掩埋。
路基用地范围内的树木、灌木丛等在施工前砍伐或者移植,砍伐的树木应堆放在路基用地之外并妥善处理。
2)表土的清挖、堆放和有机土壤的使用表土系指包含根须、草木植物及覆盖草等植物的表层有机土壤。
根据监理工程师指示的表土开挖深度进行开挖,并对路基用地范围内的垃圾、有机物残渣及原地面以下至少100^300mm内的草皮、农作物的根系和表土进行清除,并运至指定地点堆放。
表土堆积体不宜过高,避免将土壤压实和防止冲刷流失。
堆存的有机土壤利用于工程的环境保护、土壤保护和恢复造地工作。
(3)暂时性排水措施设计在每项开挖工程开始前,规划开挖区域内外的暂时性排水措施,提前做好排水设施。
在场地开挖过程中,做好暂时性地面排水设施,保持必要的地面排水坡度、设置暂时坑槽、使用机械排除积水以及开挖排水沟排除雨水和地面积水等,保护永久建造物和永久边坡免受冲刷。
For personal use only in study and research; not for commercial use路基工程施工工艺及流程图(史上最全)1前期准备工作<1>路基开工前,首先要进行测量定线工作,其内容包括导线、中线、水准点复测、断面检查与补测。
测量精度以交通部颁布的《公路路线勘测规程》的要求为标准。
测量的工具,使用精度符合要求的全站仪,红外线测距仪,经纬仪和水准仪。
当导线点与水准点不能满足施工要求时,报监理工程师批准,对其进行加密,成果资料提交监理工程师审查后签字认可后使用。
在开工前进行施工放样,放出路基边缘、坡口、坡脚、边沟护坡道、借土场等具体位置,标明其轮廓,报监理工程师检查批准。
对工程沿线及借土场应取有代表性的土样,按JTJ051-93标准试验方法,进行天然液限、塑性指数、密度、含水量等的试验。
用于填方的土样,测量最大干容性、最佳含水量或毛体积比重和土的加州承载比GBR值,测试结果报监理工程师审批。
<2>清理掘除。
在路线用地范围内的树木、杂草、灌木等应予清除,按照监理工程师指定的深度和范围清除并运至工程师指定地点,路基用地范围内的结构物按要求清除,对于路基附近的危险建筑予以适当加固,对文物古迹妥善保护。
路基表面清理完工后,并根据规范的要求进行填前碾压并达到监理工程师的规定要求。
挖方或填方区域内,所有的腐植土、淤泥、表层植土均应挖出干净,按环保规定弃置路基范围用地以外,并按《公路路基施工技术规范》弃土条例要求处理,对因挖出孔穴、障碍物而留下的孔洞、树根按要求进行处理。
2路基的填筑方法路基宜采用水平分层填筑,即按照横断面全宽分成水平层次,逐层向上填筑。
如果原地面不够平坦,填筑应从最低处分层填起,每填一层经过压实达到符合规定要求后,再添一层。
对于原路面纵坡大于12%的地段。
可采用纵向分层填筑法施工,沿纵坡逐层、分层填压达到密实。
但填之路堤的上部,仍采用水平分层填筑法。
(1)、施工工艺流程图1.测量放线2.路基开挖3.路基处理4.沥青路面工程(2) 施工准备1.清理网站1.1清理工程范围内的农作物(需与当地有关部门和居民协商)、杂草杂物,使其达到路基建设所需场地标准;1.2做好沿线地下管线(道路)的检测与保护工作,为工程的顺利进行提供必要的保障。
2. 测量和放样2.1 重新测量沿线控制点和标杆点,对破损点进行修复,确保施工精度;2.2 重新测量标高,放样中线和边线。
3)、路基开挖1、土方开挖按设计要求自上而下进行,不得随意开挖或超挖,对沿线村口和居民区采取有效措施,确保当地居民和居民安全。
施工人员,并在必要的十字路口或桥梁提供通道;2. 路基由挖掘装载机挖掘装载,自卸车运输,推土机摊铺,平地机细整平(如图),洒水车洒水,压路机压实,填沙法测试压实效果。
3、路基修整:路基开发完成后,对不符合上表要求的路段进行人工修整,直至达到规范要求。
各工序施工要点测量放样:施工前按图纸恢复中心线,重新测量断面,测量开挖边沿。
路基宽度每边应超过设计宽度50CM,以保证压实在设计宽度内。
路基平整:用挖掘机对路基进行开挖,然后按实测标高用推土机平整。
当土壤含水量低于或高于最佳含水量时,应进行浇水或烘干,最终使土壤含水量控制在大于最佳含水量1%-2%之间,最后用整平机精细整平。
碾压:在土壤达到最佳含水量后,开始碾压土壤。
振动压路机碾压4次,18T静态压路机碾压3-6次,每次检查压实度,直至达到要求的压实度。
至今。
施工前期,首先安排路基开挖、碾压施工试验路段。
根据从试验段获得的数据,确定了各种压实指标:设备类型、机械的最佳组合、轧制次数和轧制速度。
并以最佳含水量等参数为施工依据。
此外,在施工过程中还应做好以下几方面的工作:1、施工前应做好地表排水工程的排水工作,排水不得危害或污染附近建筑物、道路和农田。
2、加强测量控制,边坡随开挖成型,保持边坡平整。
3、人工挖掘时,挖掘机之间的间距应大于3M,并应相互照顾,防止碰撞和伤害。
市政道路施工工序流程施工顺序安排:临时便道→清表清淤→路基土石方填筑→排水施工→支排水管施工→管线施工→基层→路面施工现场准备①组织先遣人员进行项目部及工程处的驻地建设。
②布置好临时工棚作为设备、材料堆放场地。
③对照工程设计图纸进行水系调查,或发现设计遗漏或不合理的排水或灌溉用水处理方案,立即以文字报告形式向业主、监理和汇报,并提出适当的处理办法或变更设计。
④搭设外电及布置供电线路。
⑤接入水源,布置供水线路。
⑥对现场的地质、地形进行调整核实。
⑦修通运输便道。
⑧混凝土搅拌站、料场的场地处理及设备安装。
⑨配备好计算机、复印机等办公设备。
(2)施工技术准备①校核测量仪器,对全线进行导线点、水准点进行复核并根据需要进行加密、放线②复核纵、横面,计算土方量,根据实际情况进行土方调配。
③绘制与实际情况相符的施工图,编制实施施工组织设计。
④对技术人员及操作工人进行岗前培训及技术交底。
⑤对借土区按规要求进行取土样试验,测定其最大干容量,最佳含水量等。
⑥对所使用的砂、石进行试验。
⑦对水泥、钢材等原材料进行试验。
⑧对混凝土、砂浆配合比进行试配。
主要分部分项工程施工方法(1)技术标准测量技术标准严格按设计图纸和规要求,确保排水及路面坡度。
(2)技术措施①根据指挥部提供的导线制点和高程控制点,在施工围建立一套导线控制网和高程控制网,并得到监理和指挥部复核认可,作为施工时依据。
②对经过复核认可的导线和高程控制点采用永久性保护措施,如用砼加固等,以保证其使用中的准确性。
对导线点将桩寄出路幅,在施工中,导线点毁坏后便于及时予以恢复。
③对使用的导线点和高程控制点每个月检核一次,防止由于其发生变化而引起的施工误差。
④施工前,对所使用的经纬线仪、水准仪、测距仪等进行检校,合格后方可投入使用。
⑤测量建立复核制度,避免错误。
⑥进场后在监理的陪同下对路基断面进行复测,并将测量详细资料及结果报业主及监理。
⑦进场后迅速砍伐各种树木并清走,为测量放线创造通视条件。
施工工序:1、清表及清淤⑴施工前,先在路幅北向开挖一条宽1m、深1.5m的排水沟,将西施工区雨水、地下水有组织排至---大道雨水交汇井,东施工区雨水、地下水有组织排至K3+380处再修一段2.0×1.5的排水土渠排至农田排水系统,土渠坡度1%。
路幅南侧待清表完后,再行挖沟,排水方向与路幅北侧同,在K3+380处需设Dn1000的临时排水管涵,将南幅之水排向北幅,汇集后统一排出。
⑵清表:场菜地及农田表层耕植土及苗木需首先清除,采用推土机、挖机辅以人工配合,清理掘除施工围的表土、草皮、树木、树根、建筑垃圾等不适材料。
经勘探清表清淤土层厚度为1m左右,清表(淤)土方量较多,只能采取弃土方案,因工程在雨季施工,为确保清淤效果,防止施工中水土流失。
派人工在低洼及清淤地段开挖满足排水需要和防止水土流失的盲沟(原路基无排水沟地段),清淤地段两侧挖1.0*1.0m的排水沟,中间挖20cm*20cm的网格状排水沟与两侧排水接通,开挖深度大于清淤深度20cm以上,并保证其排水顺畅。
⑶对低洼、长期积水路段重新进行软基调查,了解软基的深度、围、土质及周围的地质情况,同时进行地下水位的调查,了解水源。
在软基现场调查的基础上,根据设计要求、现场调查、试验等,拟定软基处理施工方案与措施。
根据处理方案,确定软基处理的施工机械设备以及材料等。
严格按监理及业主指令深度进行,清淤干净彻底后,用压路机进行基底碾压,使其压实度大于93%,满足设计和规要求,再报监理进行断面测量,确定清淤工程量。
若出现软基,按设计或监理要求进行处理,如开挖换填、抛石等。
清淤验收后迅速进行回填施工,回填用土采用渗水性较好的填料,同时路基两侧做好地下水渗透排水沟,防止地下水反渗入路基而造成碾压时的翻浆现象产生。
软基地段填筑时,分层及接茬宜做成错台形状,台宽不宜小于2m。
压实完成后即进行压实质量的检验,测定压实,达到规要求时,再进行下一层填料的回填施工。
若不合格,则重新翻松再充分压实,在施工过程严格控制填料的含水量及地下水准的变化。
⑷鱼池清淤:先将鱼池水经现有排水沟放出,不能放出水位下采用泥浆泵进行排出。
采取分块清淤边挖边填的办法,再先将沿堤附近的淤泥挖除并运走,经监理认可清淤合格后,立即用土回填压实,然后进行下一块,清淤时汽车在回填后的路基上行驶,以减少挖机的转运工程量。
清淤时,若地下水丰富,回填第一层用料可采用沿线的建筑拆除后的砖碴,必须时采用抛片石处理。
淤泥用挖掘机装车自卸汽车外运至弃土区。
2、道路路基工程⑴路基填筑:路基是道路的主体和路面的基础,必须有足够的强度和整体稳定性,满足设计和使用要求。
填土前,必须将原地面上的杂草、树根、农作物残根、腐植土、垃圾杂物全部清除,并将路基填筑围清理留下的坑、洞填平,用原地的土或砂性土回填,分层压实。
选用稳定性较好并具有一定强度的土做填料,所用填土每5000m3作一次击实试验,以确定最大干密度和最佳含水量。
路基填筑之前对取土场的土质进行含水量测试,以保证施工时对压实度的控制。
填筑时对已填路基进行碾压,雨后将路基上的浮土清除干净并压实后再进行施工。
为保证有效路基压实效果,按技术规要求路基两侧填筑高度在30cm以上,并做到分层填筑分层压实,分层松铺厚度小于30cm,尽量做到全幅全宽填筑。
填土过程中,应由路中向路边进行,可分段分层填筑,先填低洼地段,再填一般地段,严禁边坡填筑不到位,进行补宽贴坡。
填方区厚度在0-80cm围要求大于95%,80cm以下均应达到93%,挖方区及零填方区0-30cm围达95%。
当地面横坡不陡于1:10时,可直接填筑路堤;在稳定的斜坡上,横坡在1:10-1:5时,将原地表土翻松,进行填筑;当地面横坡陡于1:5时,将原地面挖成宽度不小于1m的台阶,台阶顶面作成2%至4%的倾斜坡,再进行路堤填筑。
道路外边坡度按现有地形,填方边坡1:1.5,路基在4m以下采用1:1.75,切方边坡1:1。
切方高度大于8M时,在8M处设1M的碎落台,再按1:1放坡。
填方区每层填料铺设的宽度,超出每层路堤的设计宽度,以保证完工后的路堤边缘有足够的压实度。
为保证路基面不积水,施工时路基横坡大于4%和适当的纵坡,两标段之间的路基填筑施工尽量做到同步施工,施工保证每层交替搭接10cm 以上,若不能同时施工,超出交界线20m以上,采取分层搭接或阶梯接法,并保证填筑质量。
①、路基填切交界处的处理办法按台阶60*100cm,每层填筑交错搭接2m以上。
③软基处理方案2m以下进行换填;2m-3.5m抛片石或级配砂砾石回填处理;3.5m 以上采用桩基(木桩、板桩)进行处理。
⑵压实:路基压实是保证路基质量的重要环节,是提高填料的密实度、减少空隙率、增强填料颗粒之间的接触面、增大凝聚力、提高磨擦阻力、减少形变的重要保证。
路基压实时除对填料选用、含水量进行控制外,压实机具的选用及施工工艺是其最关键的环节。
项目部将配合2-3台60T的振动压路机,压实时采用路基两侧向中央进行,压轮重叠0.4-0.5m,并全宽碾压,防止路基产生不均匀沉陷而造成路基纵向裂缝。
每压实一层报项目部和监理进行压实度检测,被认为合格后方可下一层填筑,否则查明原因进行补压或相应处理,如土质含水量过高,可采用翻晒后平整压实。
压实度检测频率为每2000m2检测8点,不足2000m2时必须检测2点以上,必要时根据需要增加检测点,或进行触探试验、弯沉值试验。
⑶路基开挖:在路基开挖前做好场地清理及排水工作,并做好测量放样工作,在开挖坡顶处有明显标志。
取土沿其工作面有计划地均匀进行,不得局部地度取土而造成坑洼积水,同一个工作面宜采用多机联合作业方法。
开挖时不论工程量及开挖深度大小,均自上而下进行,避免超挖或乱挖,开挖段根据排水需要挖好截水沟,根据土质情况做好防渗处理。
高切方段要及时做好边坡修整工作,并防止边坡塌方现象发生。
对房屋拆迁渣土尽可能利用,比较好的砖渣,砼渣可用于铺筑施工临时便道,处理淤泥软土地段。
地上、地下附属物如石头、杂物等能利用的就近堆放,不能利用的运至弃土场。
⑷路基整修和边坡整形:路基表面的整修采用机械配合人工切土或补土,并配合压实机压实,避免有松散、软弹、翻浆及表面不平整现象。
整修边坡时路堑土质边坡按设计要求坡度,自上而下进行边坡修整,不得在边坡上贴补。
边坡需要加固地段,预留加固位置和厚度,使其完工后的坡面与设计边坡一致。
当路堑边坡受雨水冲刷形成小沟时,将原边坡挖成台阶,分层填补,仔细夯实。
⑸试验路段:路基填筑大面积施工前,在K2+400—K2+500 段高填方区取长度为100m的地段作试验路段,试验路段施工时,严格按施工技术规施工,通过试验路段施工提出标准的施工方法和优化施工工艺来指导大面积的路基填筑施工,并掌握路基施工时的各技术指针和保证路基质量的控制手续和有效方法。
3、排水工程施工方案(1)、质量标准沟槽底高程:0,-30mm平基管座砼强度:满足设计强度平基高程:0,-15mm 厚度:不小于设计规定管座:肩宽+10mm,-5mm 肩高:±20mm安管:中线位移15mm管高程:±10mm接口:宽度:+5mm,0 厚度:+5mm,0检查井:井身尺寸:±20mm井盖高程:非路面±20mm 路面:与道路一致井底直径:D≤1000mm时,±10mm; D>1000mm时,±15mm(2)、施工段划分及施工顺序主排水管沿路中央绿化带布置,西起P1号井,东到P50号井,全线分二个施工段(即A、B两段)从西往东南分段施工。
各施工段划分情况:从P1号井至P20号井为A段, P21号到P50号为B段,长214m。
每施工完一段进行闭水试验合格后分层回填级配砂砾。
(3)、工艺流程地下管线探明→测量放线→沟槽开挖→砼平基→安管→砼管接缝处理→砌检查井→闭水实验→回填级配砂砾①地下管线探明在进行图纸查阅、实地踏勘等调查后,对开挖区域中有管线但不明朗地段,采用人工挖探槽的办法进行处理,并且在开挖时采用专人指挥,以免破坏管线。
②测量放线做好沟槽中心及开挖边线的定位,及中心标高的测定,并加密方便施工的导线点和水准点,使施工中随时测量各工序位置和高程。
a核对水准点并沿一每隔60m建立一处临时水准点。
b测量管道地面高程、管道中心线、开挖槽边线以及构筑物位置。
c根据各管线单位的交底以及项目部现场实地调查情况,与各管线单位联系以及协调,排出管沟开挖围的埋地管线。
d待开挖试坑后再确定其开挖边坡值及支挡方案。
③沟槽开挖a各施工段土方均采用单斗1.25m3反铲挖掘机施工,先深后浅,机械挖至路槽底20cm左右人工清槽,这样可防止超挖对基底土的扰动。
b沟槽排水采用集水井排水法,在沟槽的两侧挖出排水明沟,其断面为200×300,(详见TS01图)以3%的坡度坡向集水井,集水井每隔50m设一个,断面为1.2m×1.2×1.5m(沟底以下),集水井水用φ100泥浆泵排出。
