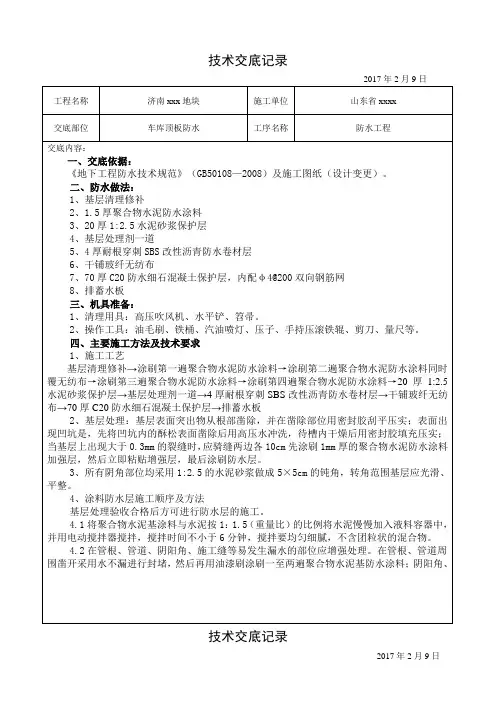

车库顶板砼防水保护层技术交底
- 格式:docx
- 大小:66.10 KB
- 文档页数:5

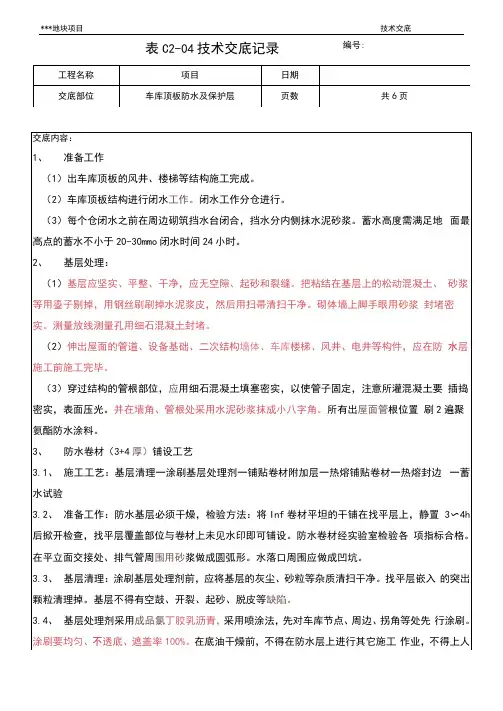

编号:表C2-04技术交底记录和堆放物品。
3.5、附加层铺贴:在管根、阴阳角等细部先做卷材附加层。
阴阳角的附加层宽度不小于500mm,每侧宽度不小于250 mm::阴阳角在防水施工中是关键部位,它不在一个平面,而是三面交义,这给卷材的铺贴带来很大难度。
由于现场的阴阳角形状、大小不同,将针对每一个具体的阴阳角当场测量,当场裁剪、当场铺贴,保证阴阳角处的防水卷材贴得结实且不空鼓,保证防水施工质量。
3.6、大面积铺贴361、采用满粘、热熔法铺贴卷材:热熔前,将沥青防水卷材进行试铺,按铺贴长度进行裁剪并卷好备用。
操作时将已卷好的卷材端头划齐开始铺贴起点,点燃喷灯,加热基层卷材交接处,喷嘴距加热面保持300mm左右的距离,往返喷烤,观察卷材的沥青刚熔化时, 手扶卷材两端向前缓缓滚动铺设。
加热范围为整个卷材面,加热程度要均匀,不得只加热搭接位置。
不得过分加热或烧穿卷材,以卷材表面熔融至光亮黑色为度。
362、卷材表面热熔后应立即滚铺卷材,卷材下面的空气应排尽,并轻压粘结牢固,不得空鼓。
363、热熔封边:接缝处用喷灯热熔卷材边缘,待表面融化溢出热熔的改性沥青胶,用辑子将沥青油膏压出,溢出的改性沥青胶宽度宜为8mm (阴阳角位置用刮刀将溢出的热熔胶刮压接边缝),再用喷灯均匀细致地将边缝烤一遍保证接头密封,以免翘边。
364、卷材铺贴采用满粘法。
同一层相邻两幅卷材短边搭接缝错开不小于500mm o上下层卷材不得相互垂直铺贴。
铺贴卷材采用搭接法,上下层及相邻两幅卷材的搭接缝应错开不小于1/3幅宽。
平立面卷材搭接接头在平面上且与立面的距离500mm。
365、大面积铺贴前,应先进行细部构造处理,然后由车库最低标高向上铺贴。
卷材搭接宜顺流水方向。
366、6、上下层卷材不得相互垂直铺贴。
长短边搭接宽度100mm,搭接宽度允许偏差为10mm。
367、卷材应随刮随铺,并应碾平压实。
铺贴的卷材应平整顺直,搭接尺寸准确,不得扭曲、皱折。

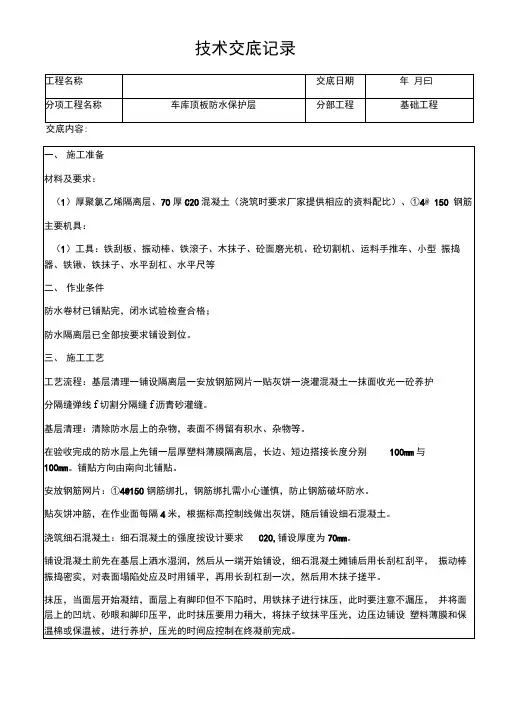

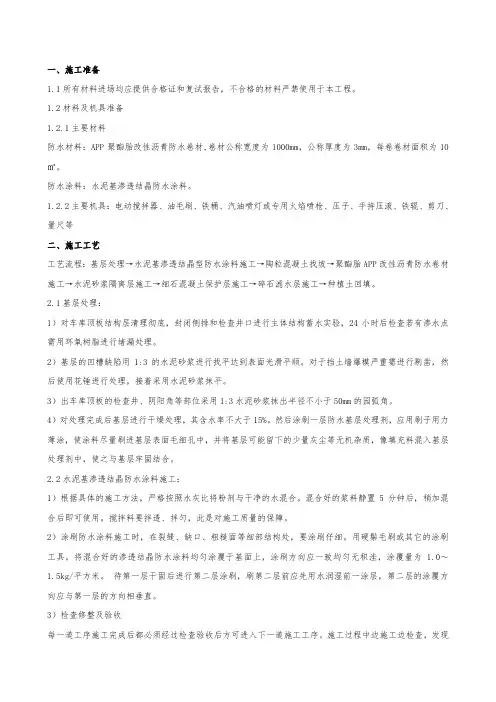

一、施工准备1.1所有材料进场均应提供合格证和复试报告,不合格的材料严禁使用于本工程。
1.2材料及机具准备1.2.1主要材料防水材料:APP聚酯胎改性沥青防水卷材,卷材公称宽度为1000mm,公称厚度为3mm,每卷卷材面积为10㎡。
防水涂料:水泥基渗透结晶防水涂料。
1.2.2主要机具:电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺等二、施工工艺工艺流程:基层处理→水泥基渗透结晶型防水涂料施工→陶粒混凝土找坡→聚酯胎APP改性沥青防水卷材施工→水泥砂浆隔离层施工→细石混凝土保护层施工→碎石滤水层施工→种植土回填。
2.1基层处理:1)对车库顶板结构层清理彻底,封闭侧排和检查井口进行主体结构蓄水实验,24小时后检查若有渗水点需用环氧树脂进行堵漏处理。
2)基层的凹槽缺陷用1:3的水泥砂浆进行找平达到表面光滑平顺。
对于挡土墙爆模严重需进行剔凿,然后使用花锤进行处理,接着采用水泥砂浆抹平。
3)出车库顶板的检查井、阴阳角等部位采用1:3水泥砂浆抹出半径不小于50mm的园弧角。
4)对处理完成后基层进行干燥处理,其含水率不大于15%。
然后涂刷一层防水基层处理剂,应用刷子用力薄涂,使涂料尽量刷进基层表面毛细孔中,并将基层可能留下的少量灰尘等无机杂质,像填充料混入基层处理剂中,使之与基层牢固结合。
2.2水泥基渗透结晶防水涂料施工:1)根据具体的施工方法,严格按照水灰比将粉剂与干净的水混合。
混合好的浆料静置5分钟后,稍加混合后即可使用。
搅拌料要拌透、拌匀,此是对施工质量的保障。
2)涂刷防水涂料施工时,在裂缝、缺口、粗糙面等细部结构处,要涂刷仔细。
用硬鬃毛刷或其它的涂刷工具,将混合好的渗透结晶防水涂料均匀涂覆于基面上,涂刷方向应一致均匀无积洼,涂覆量为 1.0~1.5kg/平方米。
待第一层干固后进行第二层涂刷,刷第二层前应先用水润湿前一涂层,第二层的涂覆方向应与第一层的方向相垂直。
3)检查修整及验收每一道工序施工完成后都必须经过检查验收后方可进入下一道施工工序。

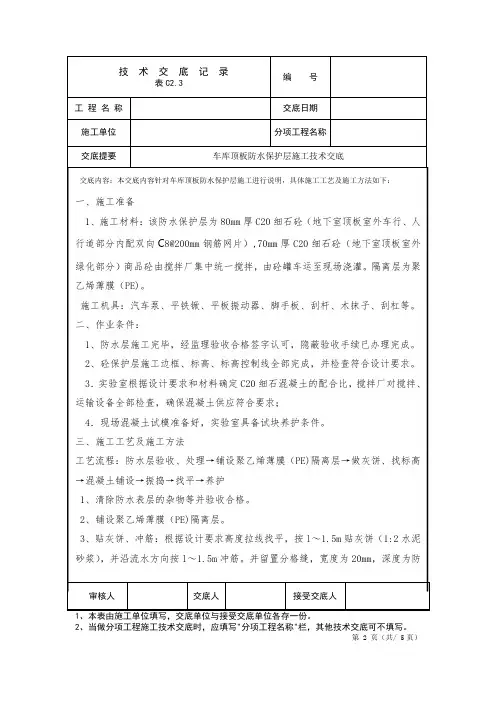

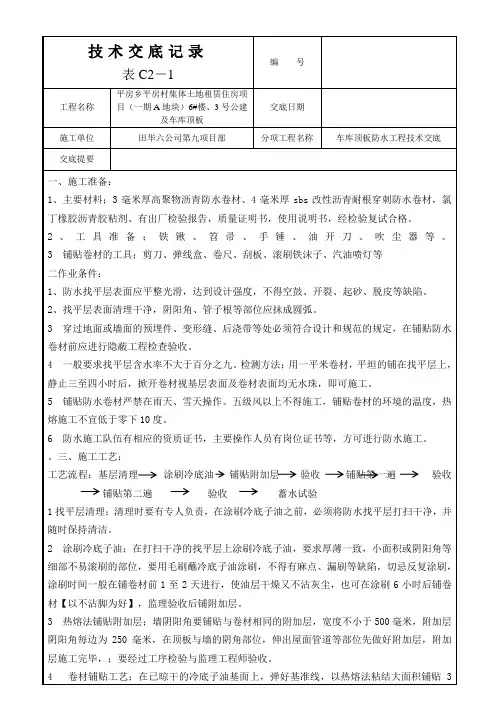

技术交底记录表C2-1编号工程名称平房乡平房村集体土地租赁住房项目(一期A地块)6#楼、3号公建及车库顶板交底日期施工单位田华六公司第九项目部分项工程名称车库顶板防水工程技术交底交底提要一、施工准备:1、主要材料;3毫米厚高聚物沥青防水卷材、4毫米厚sbs改性沥青耐根穿刺防水卷材,氯丁橡胶沥青胶粘剂、有出厂检验报告,质量证明书,使用说明书,经检验复试合格。
2、工具准备;铁锹、笤帚、手锤、油开刀、吹尘器等。
3 铺贴卷材的工具;剪刀、弹线盒、卷尺、刮板、滚刷铁沫子、汽油喷灯等二作业条件:1、防水找平层表面应平整光滑,达到设计强度,不得空鼓、开裂、起砂、脱皮等缺陷。
2、找平层表面清理干净,阴阳角、管子根等部位应抹成圆弧。
3 穿过地面或墙面的预埋件、变形缝、后浇带等处必须符合设计和规范的规定,在铺贴防水卷材前应进行隐蔽工程检查验收。
4 一般要求找平层含水率不大于百分之九。
检测方法;用一平米卷材,平坦的铺在找平层上,静止三至四小时后,掀开卷材视基层表面及卷材表面均无水珠,即可施工。
5 铺贴防水卷材严禁在雨天、雪天操作。
五级风以上不得施工,铺贴卷材的环境的温度,热熔施工不宜低于零下10度。
6 防水施工队伍有相应的资质证书,主要操作人员有岗位证书等,方可进行防水施工。
三、施工工艺:工艺流程;基层清理涂刷冷底油铺贴附加层验收铺贴第一遍验收铺贴第二遍验收蓄水试验1找平层清理;清理时要有专人负责,在涂刷冷底子油之前,必须将防水找平层打扫干净,并随时保持清洁。
2 涂刷冷底子油;在打扫干净的找平层上涂刷冷底子油,要求厚薄一致,小面积或阴阳角等细部不易滚刷的部位,要用毛刷蘸冷底子油涂刷,不得有麻点、漏刷等缺陷,切忌反复涂刷,涂刷时间一般在铺卷材前1至2天进行,使油层干燥又不沾灰尘,也可在涂刷6小时后铺卷材【以不沾脚为好】,监理验收后铺附加层。
3 热熔法铺贴附加层;墙阴阳角要铺贴与卷材相同的附加层,宽度不小于500毫米,附加层阴阳角每边为250毫米,在顶板与墙的阴角部位,伸出屋面管道等部位先做好附加层,附加层施工完毕,;要经过工序检验与监理工程师验收。

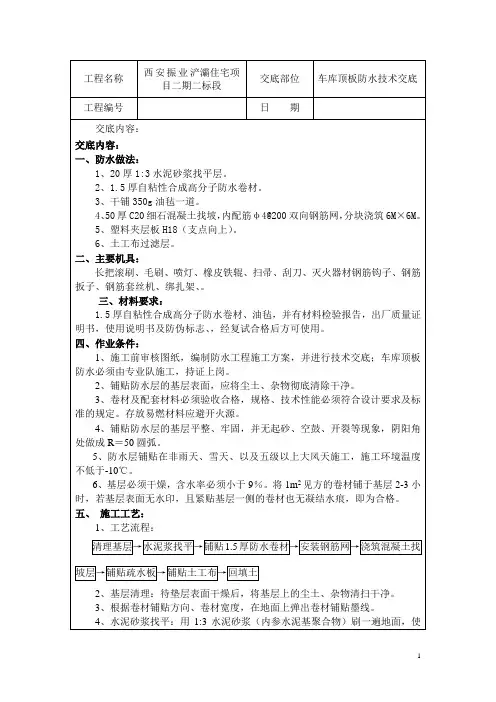

车库顶板防水技术交底.doc技术交底记录年月工程名称交底日期日分项工程名称地下室车库顶板防水分部工程防水工程交底内容:地下室车库顶板防水为非固化橡胶沥青防水涂料+ 聚酯胎改性沥青耐根穿刺防水卷材(化学阻根)。
一、施工准备( 一) 作业条件1、涂抹防水层的基层表面应将尘土杂物清扫干净;表面残留的灰浆硬块及突出部分应清除干净,不得有空鼓,开裂及起砂、脱皮等。
2、基层表面应保持干燥,并要平整牢固,阴阳角处应做成圆弧角。
3、非固化橡胶沥青及耐根穿刺防水卷材施工时应注意防火,须配备防火器材。
二、质量要求( 一) 主控项目1、涂料防水层所用材料必须符合设计及规范要求。
2、涂料防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。
( 二) 一般项目1、涂料防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。
2、涂料防水层应与基层粘结牢固,表面平整、涂刷均匀,不得有皱折、鼓泡、露胎体和翘边等缺陷。
3、地下室车库顶板第一道防水为2mm非固化橡胶沥青防水涂料,应保证其厚度要求。
三、工艺流程基层清理、打磨修补——非固化橡胶沥青施工——附加层施工——耐根穿刺防水卷材施工四、操作工艺( 一 ) 基层清理、打磨修补将基层表面的尘土、杂物等清理、清扫干净;砼墙面打磨、螺栓孔洞修补平整。
( 二 )非固化橡胶沥青施工1、待基面清理完后,打开加热料罐,预先将材料倒入料灌中加热,待涂料整体温度达到可喷涂状态时(150℃),用专用喷涂机均匀地喷涂橡化沥青非固化防水涂料。
喷涂时可根据设计厚度调换不同喷枪,防水层一次成型 , 厚度为 2mm。
(小范围施工或局部可采用涂刮的方式)2、喷涂完一定面积后,在铺贴卷材前采用针测法检测涂层厚度。
若如厚度不达标或局部需要强化,则用抹子取一些涂料,以手工涂刮的方式将其补上。
( 三 ) 附加层施工技术负责人交底人接受交底人技术交底记录年月工程名称交底日期日分项工程名称地下室外墙防水分部工程防水工程1、阴阳角、平面与立面的转角处等细节部分先进行刷涂,厚度宜为2mm,并将卷材裁成相应形状附上。
一、交底时间年月日二、工程名称[填写工程名称]三、施工部位[填写施工部位]四、参加人员1. 施工项目负责人2. 施工班组长3. 作业人员4. 监理单位代表五、交底内容一、安全注意事项1. 作业人员要求:- 作业人员必须经过安全技术培训、考核,并持有相关上岗证书。
- 严格遵守操作规程,不得违章作业。
2. 个人防护:- 作业人员必须按规定佩戴安全帽、安全带、防尘口罩等个人防护用品。
- 高处作业时,必须佩戴安全带,并系好保险钩。
3. 现场安全:- 作业现场必须设置安全警示标志,明确危险区域。
- 严禁在作业现场吸烟、使用明火,以防火灾发生。
二、施工工艺及要求1. 材料准备:- 防水材料必须符合国家相关标准,并经检验合格。
- 材料进场后,应按品种、规格、批号分别堆放,并做好标识。
2. 施工流程:- 清理顶板表面,确保无油污、杂物。
- 涂刷底漆,提高防水层的粘结性能。
- 铺设防水卷材,确保无皱褶、空鼓、翘边等现象。
- 做好细部节点处理,如阴阳角、管道根部等。
3. 施工要点:- 铺设防水卷材时,应从低处向高处进行,避免材料损坏。
- 热熔焊接时,温度控制在规定范围内,避免烧坏卷材。
- 做好施工记录,包括材料、施工日期、施工人员等信息。
三、应急处理1. 火灾事故:- 发现火灾,立即报警并组织人员疏散。
- 使用灭火器、消防栓等消防设施进行灭火。
2. 高处坠落:- 高处作业时,必须系好安全带,并确保安全带牢固可靠。
- 发生高处坠落事故,立即进行救援,并报告相关部门。
四、其他事项1. 施工过程中,如发现异常情况,应立即停止施工,并向项目负责人报告。
2. 施工完成后,应进行验收,确保工程质量符合要求。
六、总结本次安全技术交底旨在提高作业人员的安全意识,确保施工过程安全、顺利进行。
请各位认真遵守安全规定,共同营造良好的施工环境。
七、签字确认[施工项目负责人签名][施工班组长签名][作业人员签名][监理单位代表签名]。
技术交底记录编号:工程名称施工单位分项工程名称交底时间交底地点接受交底人员技术交底内容技术交底对象:现场专业工长及相关管理人员技术交底内容:车库顶板及主楼外墙防水1、防水卷材本工程主楼外墙及车库顶板防水卷材采用4厚自粘性聚酯胎SBS橡胶改性沥青防水卷材,3#变电室为一级防水,采用3+3自粘性聚酯胎SBS橡胶改性沥青防水卷材。
主楼防水卷材铺贴至建筑标高±0.00,即高出室外地面300。
2、施工工艺卷材与基层、卷材与卷材必须全粘贴。
2.1施工顺序:基层处理(1:2水泥砂浆找平层)、附加层铺贴、卷材铺贴、干铺油毡保护层、C20细石混凝土保护层。
基层处理:基层必须平整光滑,不得有松动、裂缝、空鼓、凹坑、起砂、掉灰等现象。
阴阳角处做成平整光滑的圆弧,圆弧半径为50mm。
在涂刷基层处理剂之前必须将基层清理干净。
2.2在大面积铺贴卷材之前,应对卷材转角处、后浇带等薄弱部位先铺贴卷材附加层。
卷材转角处附加层为转角两侧伸出长度≥25cm,后浇带增加两道防水附加层,第一道从后浇带边缘外伸50cm,第二道外伸70cm。
2.3车库顶板防水施工卷材铺贴:卷材的长边应沿统一方向铺贴,卷材应推滚铺贴,卷材搭接宽度≥10cm。
当基层与卷材表面的胶粘剂达到要求的干燥度后,即将卷材松弛地反卷在纸筒芯上,胶结面朝外,由两个人手持卷芯两端,匀速进行铺贴,另一个人用长柄压辊粘铺卷材并予以排气,排气时先滚压卷材中部,再从中部斜向上往两边排气,最后用手持压辊将卷材压实粘牢。
墙面卷材采用自下而上铺贴,全部全粘。
2.4立面铺贴卷材还应注意保护好已铺卷材不受损坏,以及避免人身安全事故,以防打滑和压破卷材。
2.5卷材收头处理卷材收头是防水层密封质量的关键,因此须以密封膏进行处理:卷材收头必须用搭接胶带或聚氨酯嵌缝膏封闭,封闭处固化后,在收头处再涂刷一层聚氨酯涂膜防水材料。
3、干铺油毡保护层干铺油毡保护层搭接宽度10cm,细石混凝土保护层有A6@150双层钢筋网必须保证干铺油毡满铺,无漏洞,搭接处压实。
本表由施工单位填写。
本表由施工单位填写。
表C2-1资料编号01-07-C2-001工程名称分钟寺桥西北侧地区回迁安置房项目3标段(二区1#、7#、8#及地下车库)-地下车库交底日期2016年3月15日施工单位北京城建六建设集团有限公司分项工程名称车库顶板防水施工交底提要车库顶板及屋面防水的防水相关材料、机具准备、质量要求及施工工艺②、滚贴大面卷材起始端卷材粘牢后,持喷灯的人站在滚铺前方,对着待铺贴的整卷卷材。
使喷枪火焰对准卷材与基层面的交接处(角度如下图),喷灯距卷材与基层加热处约300~500mm,当底盖层呈熔缩状态时,实施往复移动烘烤,使其底面与基层粘贴牢固并及时推滚卷材进行粘铺。
喷枪火焰对准卷材与基层面的交接处角度图③、卷材搭接缝施工车库顶板平面防水卷材搭接,其长边搭接宽度为100mm、短边搭接宽度为100mm,。
作业时一手用抹子将搭接缝卷材掀起,另一手用喷灯从搭接缝外侧斜向里喷火烘烤卷材面,随烘烤熔融随粘贴,并将熔融的沥青挤出,用抹子刮平。
搭接缝粘贴后,用喷灯及抹子沿搭接缝边缘再进行一次加热抹压封严。
④、第一层防水卷材铺贴完毕经自检验收、报监理验收合格后方可进行第二层防水卷材铺贴。
4.1.4.2、第二层4mm厚聚酯胎SBS改性沥青耐根刺防水卷材铺贴方法①、第二层防水卷材采用4mm厚聚酯胎SBS改性沥青耐根刺防水卷材,与第一层3mm厚卷材卷材平行铺贴(禁止垂直铺贴),上下两层或相邻两幅应错开1/3~1/2宽幅。
②、第二层4mm厚聚酯胎SBS改性沥青耐根刺防水卷材也采用热熔满粘法粘贴,粘贴方法与第一层相同。
③、上下两层防水卷材施工完毕,经监理验收合格后进行下一道0.4厚聚氯乙烯薄膜隔离层的施工。
4.1.5、0.4厚聚氯乙烯薄膜隔离层的施工①、在防水卷材上满铺0.4厚聚氯乙烯薄膜隔离层,隔离层要求铺贴平整,顺直,长短边搭接≮50mm,并用胶带粘接牢固。
审核人交底人接受交底人本表由施工单位填写。
陕西省建筑工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY-0019
工程名称芊域溪源南区地下车库交底日期2014年10月18日
技术交底项
目车库顶板细石砼防水保
护层
工程部位车库顶板
交底提要严格规范要求施工
交底对象及人
数
砼施工人员12人设计要求:
根据设计变更单,车库顶板防水保护层设计为70厚C20细石混凝土,内配4@100的双向钢筋网片,设20mm分隔缝,缝间距≤6000x6000(分隔缝内钢筋必须断开),缝内嵌PVC防水油膏;
交底内容:
1.材料要求
使用的混凝土采用C20细石砼,由陕西新石基商品混凝土公司提供,在使用前6小时通知商混厂家供应单位使用计划,包括混凝土量、砼标号及使用部位等。
2.主要机具
一般应配备:铁刮板、振动棒、2m靠尺、铁滚子、木抹子、铁锹、砼面磨光机、砼切割机、低压照明灯等设备。
3、作业条件:
5-陕西省建设工程质量安全监督总站编印。
