2019最新10室外配电线路工程定额套用及项目设置12化学
- 格式:ppt
- 大小:2.00 MB
- 文档页数:91

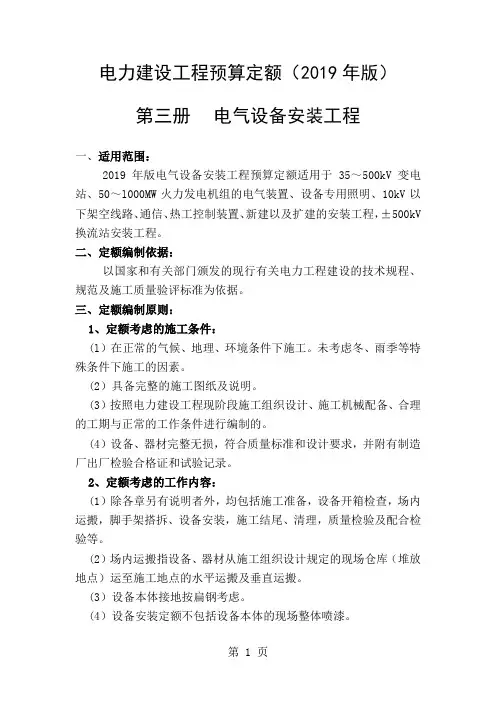

电力建设工程预算定额(2019年版)第三册电气设备安装工程一、适用范围:2019年版电气设备安装工程预算定额适用于35~500kV变电站、50~l000MW火力发电机组的电气装置、设备专用照明、10kV以下架空线路、通信、热工控制装置、新建以及扩建的安装工程,±500kV 换流站安装工程。
二、定额编制依据:以国家和有关部门颁发的现行有关电力工程建设的技术规程、规范及施工质量验评标准为依据。
三、定额编制原则:1、定额考虑的施工条件:(l)在正常的气候、地理、环境条件下施工。
未考虑冬、雨季等特殊条件下施工的因素。
(2)具备完整的施工图纸及说明。
(3)按照电力建设工程现阶段施工组织设计、施工机械配备、合理的工期与正常的工作条件进行编制的。
(4)设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录。
2、定额考虑的工作内容:(1)除各章另有说明者外,均包括施工准备,设备开箱检查,场内运搬,脚手架搭拆、设备安装,施工结尾、清理,质量检验及配合检验等。
(2)场内运搬指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的水平运搬及垂直运搬。
(3)设备本体接地按扁钢考虑。
(4)设备安装定额不包括设备本体的现场整体喷漆。
3、人工:(l)定额中的人工包括基本用工和其他用工,不分列工种和级别,均以综合工日表示。
(2)定额中每个工日按8h工作制计算。
(3)施工机械的操作人工,在《电力建设工程施工机械台班费用定额(2019年版)》费用组成内容中已包括的施工机械的操作人工,不再计入安装定额的人工工日消耗中。
(4)人工工日单价定额按电力行业定额基准工日单价31元/工日。
在编制变电工程预算时定额人工费每工日增加1元。
(5)定额内工日均包括安装与单体调试之间的相互配合用工。
4、材料:(l)定额中的材料用量均已包括场内运搬损耗、施工现场堆放损耗、施工操作损耗。
(2)定额对施工中周转性材料,如脚手架、枕木、干燥用绝缘导线、石棉布等,均按摊销量考虑。

怎样做好10kV线路工程施工图预算工作(配电线路)1、做好设计概算工作的重要性工程造价的确定与控制贯穿于项目建设全过程。
设计概算工作是项目经过决策,进入初步设计阶段工程造价的确定与控制。
设计概算工作应包括设计概算的编制和概算审核两部分。
一般工业和民用建设项目的设计,可采用初步设计和施工图设计,称为“两阶段设计”。
对于技术上复杂而又缺乏设计经验的项目也可采用初步设计、扩大初步设计(技术设计)和施工图设计,称为“三阶段设计”。
设计概算是指工程项目在初步设计阶段(包括技术设计),根据设计意图,通过编制工程概算文件(修正概算文件)预先测算和确定的工程造价。
概算造价较估算造价准确性有所提高,但他受估算造价的控制。
概算造价的层次性十分明显,分建设项目概算总造价、各个单项工程概算综合造价、各单位工程概算造价。
当设计采用三阶段设计时,技术设计阶段要对初步设计概算进行修正调整,修正概算造价比概算造价精确,但受概算造价控制。
项目决策阶段,对产品、生产规模、建设标准、建设地点、工艺、设备等重大技术经济问题做出决策,当项目经决策确定后,设计就成了工程建设和控制工程造价的关键。
设计费虽然只占工程全寿命费用不到1%,但在决策正确的条件下,它对工程造价的影响程度可达到75%以上。
依据初步设计的工程建设规模、产品方案、生产工艺,技术装备、和确定的结构形式、建筑标准及使用功能,形成了设计概算。
设计概算的编制应包括:以编制期价格、费率、利率、汇率等确定的静态投资;和编制期到竣工验收前因工程和价格变化等多种因素形成的动态投资两部分。
静态化投资作为考核工程设计和作为施工图预算的依据。
动态投资作为筹措、供应和控制资金使用的限额。
设计概算是编制建设项目投资计划、确定与控制建设项目投资的依据。
经批准的建设项目设计概算的投资额,是该工程建设的最高限额。
设计概算是签订建设工程合同和贷款合同的依据。
设计概算是控制施工图预算的依据。
设计概算是衡量设计方案技术经济合理性和选择最佳设计方案的依据。
室外电线路工程施工图预算第八章外部线路工程施工图预算第一讲10kV以下架空配电线路架空线路的作用是输送和分配电能,按功能常把架空线路分为输(送)电线路和配电线路两大类。
输(送)电线路是指发电厂至各个变配电所的线路;配电线路是由各个变配电所至各个具体用户(变压器)的线路。
通常将35kV以上的叫做输(送)电线路;35kV以下的叫做配电线路。
本讲主要讲述10kV以下的架空配电线路,架空配电线路由电杆、横担、金具、绝缘子及导线组成。
10kV以下架空配电线路工程主要包括:工地运输、电杆组立、横担安装、拉线制作安装、导线架设等,同时还包括进户线架设、杆上变压器和杆上配电设备的安装。
架空配电线路的施工图预算即根据上述有关内容进行编制。
一、定额地形系数与一批次施工量系数1、架空配电线路安装定额是按平地施工条件编制的,如在其他地形条件下施工时,其人工和机械需按表8-1中的的地形系数予以调整。
表中地形划分的特征是:平原地带指地形比较平坦、地面比较干燥的地带;丘陵地带指地形起伏的矮岗、山丘等地带;一般山地指一般山岭、沟谷地带、高原台地等;泥沼地带指经常积水的田地或泥水淤积的地带。
在编制预算时,全线地形分几种类型时,可按各种类型长度所占百分比求出综合系数进行计算。
2、架空配电线路一次施工工程量按5根以上电杆考虑,如在5根以内时,其人工和机械乘以系数1.3。
二、工地运输1、工作内容:线路器材外观检查,绑扎及抬运,卸至指定地点,返回;装车、支垫、绑扎,运至指定地点,人力卸车,返回。
2、定额套用与工程量计算:工地运输是指将架空配电线路所需的主要材料(未计价材料)如电杆、底盘、导线、拉线、横担、螺栓、金具、绝缘子等从集中材料堆放点或工地仓库运至杆位上的工程运输。
工地运输定额分为人力运输,汽车运输两个部分,人力运输定额按平均运距分项。
对于汽车运输均含装卸和运输两项定额。
运输工程量按“10t·km”计量。
三、杆基石土石方工程电杆组立之前,必须依据电杆埋设要求和土质情况,挖好电杆坑、拉线坑,电杆组立完成和拉线完成之后再填埋。

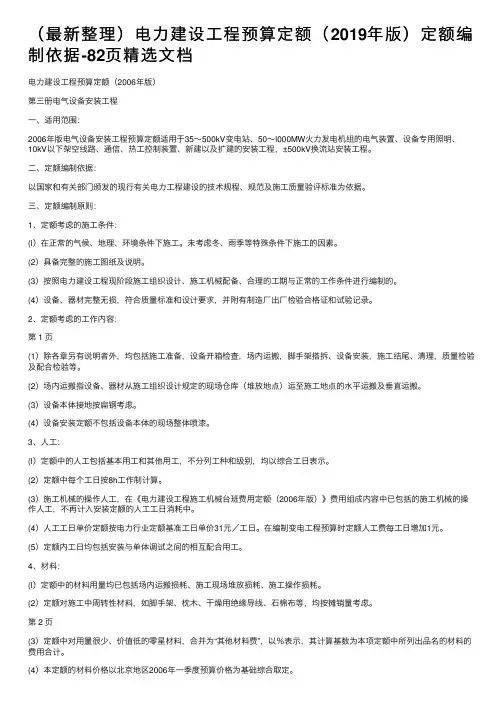

(最新整理)电⼒建设⼯程预算定额(2019年版)定额编制依据-82页精选⽂档电⼒建设⼯程预算定额(2006年版)第三册电⽓设备安装⼯程⼀、适⽤范围:2006年版电⽓设备安装⼯程预算定额适⽤于35~500kV变电站、50~l000MW⽕⼒发电机组的电⽓装置、设备专⽤照明、10kV以下架空线路、通信、热⼯控制装置、新建以及扩建的安装⼯程,±500kV换流站安装⼯程。
⼆、定额编制依据:以国家和有关部门颁发的现⾏有关电⼒⼯程建设的技术规程、规范及施⼯质量验评标准为依据。
三、定额编制原则:1、定额考虑的施⼯条件:(l)在正常的⽓候、地理、环境条件下施⼯。
未考虑冬、⾬季等特殊条件下施⼯的因素。
(2)具备完整的施⼯图纸及说明。
(3)按照电⼒建设⼯程现阶段施⼯组织设计、施⼯机械配备、合理的⼯期与正常的⼯作条件进⾏编制的。
(4)设备、器材完整⽆损,符合质量标准和设计要求,并附有制造⼚出⼚检验合格证和试验记录。
2、定额考虑的⼯作内容:第 1 页(1)除各章另有说明者外,均包括施⼯准备,设备开箱检查,场内运搬,脚⼿架搭拆、设备安装,施⼯结尾、清理,质量检验及配合检验等。
(2)场内运搬指设备、器材从施⼯组织设计规定的现场仓库(堆放地点)运⾄施⼯地点的⽔平运搬及垂直运搬。
(3)设备本体接地按扁钢考虑。
(4)设备安装定额不包括设备本体的现场整体喷漆。
3、⼈⼯:(l)定额中的⼈⼯包括基本⽤⼯和其他⽤⼯,不分列⼯种和级别,均以综合⼯⽇表⽰。
(2)定额中每个⼯⽇按8h⼯作制计算。
(3)施⼯机械的操作⼈⼯,在《电⼒建设⼯程施⼯机械台班费⽤定额(2006年版)》费⽤组成内容中已包括的施⼯机械的操作⼈⼯,不再计⼊安装定额的⼈⼯⼯⽇消耗中。
(4)⼈⼯⼯⽇单价定额按电⼒⾏业定额基准⼯⽇单价31元/⼯⽇。
在编制变电⼯程预算时定额⼈⼯费每⼯⽇增加1元。
(5)定额内⼯⽇均包括安装与单体调试之间的相互配合⽤⼯。
4、材料:(l)定额中的材料⽤量均已包括场内运搬损耗、施⼯现场堆放损耗、施⼯操作损耗。
电力建设工程预算定额(2019年版)使用指南送电线路工程《电力建设工程预算定额(2019年版)使用指南送电线路工程》(以下简称本指南)是《电力建设工程预算定额第四册送电线路工程(2019年版)》(以下简称2019年版预算定额)的配套用书,目的是介绍定额的编制思路并指导技术经济工作者使用。
一、2019年版预算定额的适用范围及作用1.2019年版预算定额适用于35~750kV交流电力架空线路、±500kV直流电力架空线路和35~220kV电力电缆线路的新建、扩建工程。
本次定额增加了交流750kv架空送电线路的相关内容。
2.2019年版预算定额的工程范围适用于由送电端变电站(或发电厂)构架的引出线起至受电端变电站(构架或穿墙套管)的引入线止。
3.2019年版预算定额共分8章,依次为工地运输、土石方工程、基础工程、杆塔工程、架线工程、附件工程、电缆工程、电缆排管工程,其中第8章电缆排管工程为参考定额。
4.2019年版预算定额不包括线路参数的测定和试运行工作。
参见《电力建设工程预算定额(2019年版)第六册调试工程》。
5.2019年版预算定额是编制送电线路工程初步设计概算、施工图预算的依据,编审标底和投标报价的参考依据,同时可以作为拨付工程价款、进行竣工结算的参考依据。
二、2019年版预算定额的编制依据与原则1.2019年版预算定额结合新设备、新技术、新材料、新工艺,对1981年版《电力建设班组施工定额》第11册《场内水平运搬》、12册《架空送电线路安装》、13册《电缆送电线路安装》进行了修订,遇到劳动定额缺项的,由编制组人员去各有关施工企业收集资料,采用现场工作日写实的方式计算人工、材料、机械定额的消耗量,并根据部分设计院典型设计图纸和实际工程量,重新组合生成预算定额,同时与《电力建设工程预算定额(2019年修订本)第四册送电线路工程》子目及说明进行对比分析,最终完成《电力建设工程预算定额(2019年版)第四册送电线路工程》。
册说明一、第四册《电气工程》(以下简称本定额),包括变配电装置、电缆、架空配电线路、防雷接地、控制装置、配管配线、照明器具、起重设备电气装置、电气设备试验调整、电梯、消防控制设备、安全防范设备、电视、电话、综合布线等共十三章。
二、本定额适用于 10KV 以下电气设备安装工程。
三、本定额中的操作高度(指操作物高度距楼地面的距离),除各章节另有规定者外,均按 5m 以下编制的,如超过 5m 时,其超过部分的人工工日乘以下列系数:丨操作高度丨 10m以下丨 20m以下丨 20m以上丨丨超高系数丨 1.25 | 1.4 | 1.6 I四、本定额的工效是按建筑物檐高 25m 以下编制的,超过 25m 的高层建筑物(电梯安装除外),按下表计算高层建筑超高费(以人工费作为基数):I 檐高| 45m以下80m 以下80m 以上I 费率(%)| 3 |6 8I |人工| 2 4 5I 其中 1 ------- 1— ----------- 1- ------------ 1------------ --------- 1I |机械| 1 2 3五、脚手架使用费以单位工作人工费作为基数,按以下标准计取:电梯工程: 6%,其中人工费占 20%其它工程: 2%,其中人工费占 20%第一章变配电装置一、说明(一)本章包括:干式变压器、油式变压器、箱式变压器、开闭器、高压开关柜、低压配电屏、母线桥、封闭式插接母线槽安装等 23节共 1 40个子目。
(二)消弧线圈、电炉变压器、油浸电抗器、整流变压器安装,执行油式变压器安装相应子目。
(三)设备中需注入或补充注入的绝缘油,应视作设备的一部分。
(四)设备安装中均未包括支架的制作安装,需用时执行本册支架制作安装相应子目。
(五)工作内容中的“接线”系指一次部分(不包括焊压铜、铝接线端子)。
(六)硅整流设备安装,不包括附带的控制箱、电源箱和设备以外配件的安装。
(七)硒整流设备安装,执行硅整流设备相应子目。
图6—8基础断面示意图架空送电线路工程预算定额使用本体工程各单位工程概预算编制方法,每单位工程包括定额应用、工程量计算及工程实例。
第一节土石方工程土石方工程涉及的主要定额节有线路复测及分坑,电杆坑、拉线塔坑、拉线坑、电缆沟的挖方(或爆破)及回填,自立式铁塔坑的挖方(或爆破)及回填,接地槽的挖方(或爆破)及回填,岩石嵌固基坑爆破,坚土坑掏挖,挖孔桩基坑开挖,井点施工开挖及回填,排水沟开挖,尖峰及施工基面开挖。
一、常用土石方工程 (一)线路复测及分坑 1.定额子目的设置线路复测及分坑这一项目工程内容综合了复测桩位及档距,测定坑位、坑界及施工基面,主桩或辅助桩遗失或变动后的恢复,平、断面的校核,工器具移运等项目。
并按杆塔类型(单杆、双杆;直线、耐张)划分相应的定额子目,计量单位为“基”。
2.定额使用时应注意的事项在线路复测分坑中遇到高低腿杆、塔按相应定额的人工乘以系数1.5,三联杆定额乘以系数1.5;跨越房屋每处另外增加0.7工日计算。
3.工程量计算及定额套用举例(模拟工程)架空送电线路土石方工程单位工程预算表见表6—4。
(二)杆塔坑、电缆沟及接地槽的挖方(或爆破)及回填 1.定额子目的设置杆塔坑、电缆沟及接地槽的挖方(或爆破)及回填这一项目工程按杆塔形式划分为电杆坑、拉线塔坑、拉线坑、电缆沟的挖方(或爆破)及回填,自立式铁塔坑的挖方(或爆破)及回填及接地槽的挖方(或爆破)及回填三个定额节。
其工程内容综合了各杆塔坑、电缆沟挖方(或爆破),修整、排水、装拆挡土板及回填,工器具移运等项目。
并按不同土质及坑深(接地槽不分坑深)划分相应的定额子目,计量单位为“m3”。
3.工程量计算规则(1)杆坑、拉线坑、塔坑的土、石方量。
基坑的断面形状通常有圆形、正方形、长方形等三种,但最常用的是后面两种。
1)平截方尖柱体适用于为正形的基础截面,如底盘、现浇基础等()21123a aa a hV ++⨯=(6—1)2)平截长方尖柱体适用于长方形截面的基础,如拉线盘()()[]11116b a b b a a ab hV ++++⨯=(6—2)(2)无底盘、卡盘的电杆坑h V ⨯⨯=8.08.0 (6—3)如果h ≥1.5m 时,按放坡计算。
