水轮发电机定子安装工艺及流程共45页文档
- 格式:ppt
- 大小:5.57 MB
- 文档页数:45
摘要:随着水利事业的发展,我国水电站装机容量也在不断增加,大型水轮发电机组应运而生,它们的定子绕组安装工艺与中小型水轮发电机相比,采用了一些新的安装工艺,本研究先简单介绍定子绕组的概念,分析定子绕组的大体安装程序,又对目前大型水轮发电机定子绕组的安装新工艺进行了分析研究。
关键词:水轮发电机;定子绕组;安装工艺对大型水轮发电机定子绕组的结构、材料和安装工艺的研究可以提高水利事业的发展效率,定子线棒在安装过程中,涉及的工序比较多,工艺过程也较复杂,相应的安装质量控制要求也相应的提高,所有工序都必须进行严格把关。
近年来,大型水轮发电机的定子绕组安装有许多新的工艺,这些新工艺在水轮发电机的发展方面提供了借鉴和参考,同时也需要在实践中进一步的验证和改善。

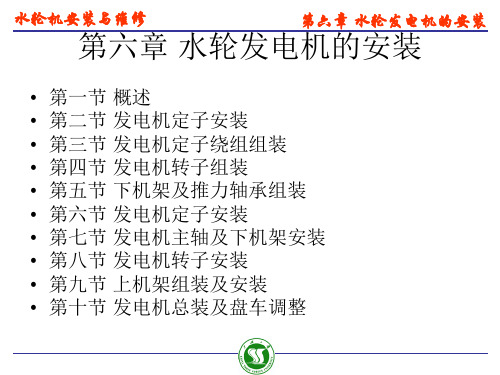

1 定子绕组电动机分为固定部分的定子和旋转部分的转子,定子绕组根据线圈绕制的形状和嵌装布线方式的不同又可分为集中式和分布式两种形式,集中式绕组的绕制较嵌装式简单但是效率比较低,运行性能也不高,现在被广泛使用的是应用分布式绕组形式。
根据不同机种、型号及线圈嵌绕的工艺条件,电动机各自设计采用不同的绕组型式和规格,故其绕组的技术参数也不相同,与定子绕组相对的是转子绕组。
定子绕组是发电机的动脉,定子绕组的绝缘应该达到一定的耐热等级和足够的介电强度,并保证在运行期间不会出现异常现象,定子在使用时要保证其不会出现损坏现象,使用前要开箱进行检查,查看线棒是否出现变形、受损现象。
2 定子绕组的安装程序定子绕组在安装时大体经历了施工准备、绕组基础焊接、下层线棒安装、气密性和密封试验等程序,定子绕组的下线场地应该是防尘的,这样可以提高定子的安装质量,提高发电机的放电晕性和绝缘性能,可以在顶部安装环形的轨道和吊车,以方便定子线棒的运输和嵌装过程;下线前应该对线槽等处进行仔细的清扫,防止杂物的落入,保证线棒的表面应该是平整光滑的,没有出现损坏的情况;绕组电接头焊接完成后,应该用锉刀或者砂布等磨平焊接头表面的焊料,对不合格的接头应该进行二次焊接;定子绕组、纯水环管在安装完成后还要进行密封性能试验,以避免在运行之后出现定子纯水系统充入纯水后出现渗漏的现象。
发电机定子吊装施工方法及工艺要求1、准备工作1 ) 拆除两台行车之间大车行走缓冲装置,用φ159×6的无缝钢管将两行车端梁刚性连接,并保持两台行车中心距为9.0m。
2) 拆除一台行车的大车行走控制线路,接到另一台大车行走控制线路上,用一台行车同时控制两台行车的大车行走。
3) 两台行车上面各增加一自制的80t附加起重小车(布置在靠B 排柱侧),附加起重小车由10t卷扬机和卷扬机底座组成,利用CKE2500型履带吊将其吊装至行车桥架上,调整附加起重小车与行车原起重小车之间的中心距离,以保证两小车的中心对准发电机定子纵向就位中心线,从而保证起吊千斤绳垂直起吊。
4) 两台行车上的附加起重小车与其起吊扁担右梁的两端销轴各通过一付80t滑车组连接,采用6×37+1-1667-φ28钢丝绳穿绕80t 滑车组“六、六”走十二道,即倍率12,钢丝绳出头由附加起重小车上的10t卷扬机牵引。
5) 原有起重小车与其起吊扁担左梁的两端销轴通过80t大钩直接连接。
6) 左右扁担梁利用四根φ56千斤绳与发电机定子的四只吊攀连接,φ56千斤绳长度为L=20m,四个头起吊。
7) 用经纬仪测取大梁在空载状态下两端及跨中共三点标高值,以测算实际吊重时大梁跨中实际最大挠度值。
2、吊装过程1) 起吊前各项准备工作做好后,即可进行起吊,起吊时利用两行车的原小车大钩和附加起重小车卷扬机配合将发电机定子整体抬吊至离地约200mm停止,悬吊10分钟,对所有起吊设施进行全面检查,并在汽机房两端利用经纬仪对行车桥架跨中的下挠度进行监测,桥架跨中的下挠度不得超过36.4mm,试刹车,确认各部件无异常后,方可继续起吊。
2) 当发电机定子抬吊至超过发电机台板上平面100~200mm后停止上升。
开动行车大车,使定子吊运横向中心与基础横向中心对正,然后放下就位。
3、质量标准1)定子起吊前,定子的纵向中心线同发电机基础纵向中心线应重合。
2)用φ159×6的无缝钢管刚性连接两台行车,并保持两台行车中心距为9.0m。
发电机定子工艺流程
《发电机定子工艺流程》
发电机定子是发电机的重要部件,其工艺流程的质量直接影响了发电机的性能和稳定性。
下面将介绍一般发电机定子工艺流程。
首先是定子材料的准备,一般采用硅钢片作为发电机定子的材料。
硅钢片具有较高的导磁性和低的铁损,能够有效减少发电机的能耗。
所以在定子工艺流程中,首先需要对硅钢片进行切割、堆积和焊接,制成定子的铁芯。
接下来是定子绕组的制作。
绕组是发电机定子的重要组成部分,它由导线缠绕而成,能够产生磁场并实现电能转换。
在定子工艺流程中,需要将绕组导线穿过铁芯的槽道,然后进行绕线和绝缘处理,最终形成定子绕组。
然后是定子的装配。
在发电机定子工艺流程中,需要将铁芯和绕组进行装配,同时进行定位、固定和绝缘处理。
这一步是确保定子结构稳固和绝缘可靠的关键环节。
最后是定子的整体测试。
在发电机定子工艺流程中,需要进行整体性能测试,包括电阻测试、介损测试和绝缘测试等。
这些测试可以保证发电机定子的质量符合标准要求,能够确保发电机的正常运行。
通过上述工艺流程,发电机定子能够达到设计要求,确保了发电机的稳定性和高效性能。
