第六章水轮发电机的安装
- 格式:ppt
- 大小:2.91 MB
- 文档页数:95
2023年水轮发电机安装工安全技术操作规程第一章总则第一条为规范水轮发电机安装工作,保障工作人员的安全和项目的顺利进行,根据相关法律、法规和标准的要求,制定本规程。
第二条本规程适用于水轮发电机的安装工作,以及相关设备和材料的搬运、安装和操作过程中的安全事项。
第三条水轮发电机安装工作应严格按照相关设计文件和技术规范进行,确保施工质量和施工安全。
第四条所有从事水轮发电机安装工作的人员必须经过相关培训,具备相应的技术和安全素质才能上岗作业。
第二章安全技术操作规程第五条水轮发电机的安装工作必须由具备相应能力和资质的企业或专业团队进行,严禁个人或无关单位私自施工。
第六条在水轮发电机安装工作中,所有电气设备必须符合国家强制标准,经过严格检测和试运行合格后方可接入电网。
第七条水轮发电机的各项工作必须制定详细的施工方案和安全计划,确保施工过程中的安全操作。
第八条在水轮发电机的吊装和安装过程中,必须使用专业的起重设备和吊装工具,并按照相关规定进行操作,确保吊装过程的安全。
第九条在水轮发电机安装过程中,各种螺栓、接头和连接件必须按照设计要求进行安装,严禁使用不符合要求的材料和设备。
第十条在水轮发电机安装过程中,必须按照相关标准和规范进行检测和测试,确保安装质量和安全运行。
第十一条在水轮发电机的调试和试运行阶段,必须由具备相应技术资质的人员进行,严禁无关人员在场。
第十二条在水轮发电机运行过程中,必须定期进行检查和维护,确保其安全和稳定运行。
第十三条在水轮发电机安装工作中,如有重大安全事故发生,必须立即报告有关部门,并采取紧急措施进行处理。
第三章安全防护措施第十四条在水轮发电机的安装现场必须设置明显的警示标识,并设置监控设备,确保施工过程的安全。
第十五条所有从事水轮发电机安装工作的人员必须佩戴符合相关标准的安全帽、安全鞋和安全带,并严禁穿着过长的衣物或打结的头发。
第十六条在水轮发电机安装作业现场,必须配备消防器材和急救设施,并预先制定详细的应急预案。

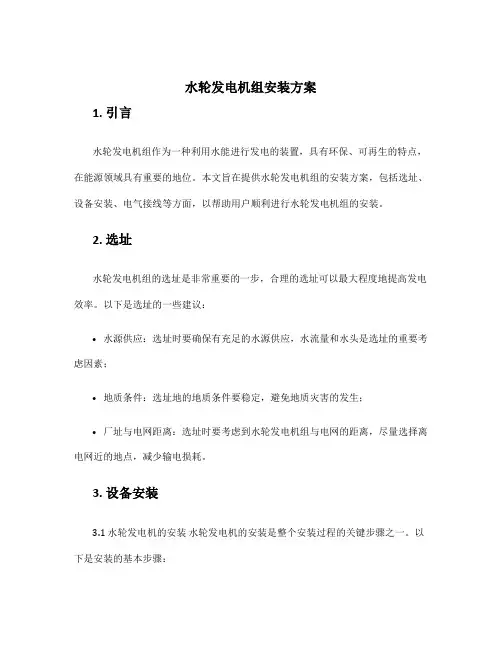

水轮发电机组安装方案1. 引言水轮发电机组作为一种利用水能进行发电的装置,具有环保、可再生的特点,在能源领域具有重要的地位。
本文旨在提供水轮发电机组的安装方案,包括选址、设备安装、电气接线等方面,以帮助用户顺利进行水轮发电机组的安装。
2. 选址水轮发电机组的选址是非常重要的一步,合理的选址可以最大程度地提高发电效率。
以下是选址的一些建议:•水源供应:选址时要确保有充足的水源供应,水流量和水头是选址的重要考虑因素;•地质条件:选址地的地质条件要稳定,避免地质灾害的发生;•厂址与电网距离:选址时要考虑到水轮发电机组与电网的距离,尽量选择离电网近的地点,减少输电损耗。
3. 设备安装3.1 水轮发电机的安装水轮发电机的安装是整个安装过程的关键步骤之一。
以下是安装的基本步骤:•安装基础:首先需要在选址地上建立完善的基础设施,如安装水轮发电机组的水槽、引水管道等;•安装轮机部分:将水轮发电机的水轮部分安装在水槽内,确保水能充分作用于水轮;•安装发电部分:将发电机部分与水轮部分连接,并进行相应的固定工作;•安装辅助设备:根据实际需求,安装相应的辅助设备,如刹车装置、水位测量仪等。
3.2 水引流系统的安装水引流系统主要用于控制水流的流动以及将水引入水轮发电机组中。
以下是水引流系统的安装步骤:•安装水泵:将水泵安装在水源附近,通过引水管道将水引入水轮发电机组中;•安装水轮发电机组:将水引流系统的出口与水轮发电机组的进水口连接,确保水能充分作用于水轮。
4. 电气接线电气接线是水轮发电机组安装过程中不可忽视的一部分,负责将发电机产生的电能接入到电网中。
以下是电气接线的基本步骤:•连接变压器:将发电机的输出端与变压器相连,将发电机产生的低压电能转换为高压电能;•连接开关设备:安装开关设备,用于控制发电机的开启和关闭;•连接电网:将变压器输出端与电网相连,将发电机产生的电能输送到电网中。
5. 安全措施在水轮发电机组的安装过程中,安全措施是至关重要的,以确保人员和设备的安全。

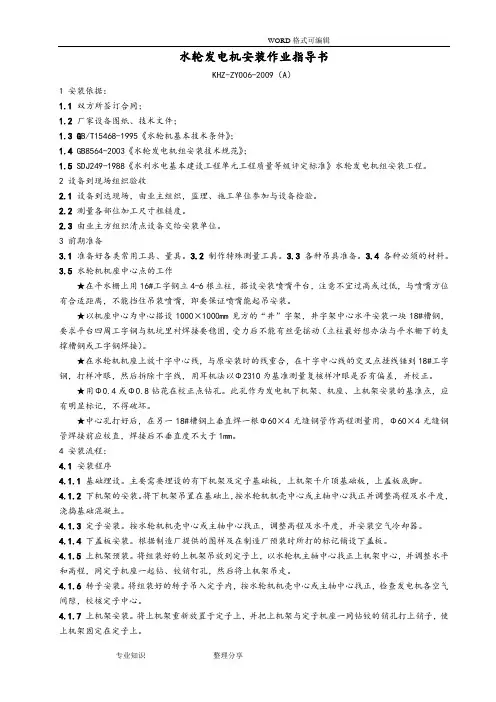

水轮发电机安装作业指导书KHZ-ZY006-2009(A)1 安装依据:1.1 双方所签订合同;1.2 厂家设备图纸、技术文件;1.3 G B/T15468-1995《水轮机基本技术条件》;1.4 GB8564-2003《水轮发电机组安装技术规范》;1.5 SDJ249-1988《水利水电基本建设工程单元工程质量等级评定标准》水轮发电机组安装工程。
2 设备到现场组织验收2.1设备到达现场,由业主组织,监理、施工单位参加与设备检验。
2.2 测量各部位加工尺寸粗糙度。
2.3 由业主方组织清点设备交给安装单位。
3 前期准备3.1准备好各类常用工具、量具。
3.2 制作特殊测量工具。
3.3 各种吊具准备。
3.4 各种必须的材料。
3.5 水轮机机座中心点的工作★在平水栅上用16#工字钢立4-6根立柱,搭设安装喷嘴平台,注意不宜过高或过低,与喷嘴方位有合适距离,不能挡住吊装喷嘴,即要保证喷嘴能起吊安装。
★以机座中心为中心搭设1000×1000mm见方的“井”字架,井字架中心水平安装一块18#槽钢,要求平台四周工字钢与机坑里衬焊接要稳固,受力后不能有丝毫摇动(立柱最好想办法与平水栅下的支撑槽钢或工字钢焊接)。
★在水轮机机座上放十字中心线,与原安装时的线重合,在十字中心线的交叉点挂线锤到18#工字钢,打样冲眼,然后拆除十字线,用耳机法以Φ2310为基准测量复核样冲眼是否有偏差,并校正。
★用Φ0.4或Φ0.8钻花在校正点钻孔。
此孔作为发电机下机架、机座、上机架安装的基准点,应有明显标记,不得破坏。
★中心孔打好后,在另一18#槽钢上垂直焊一根Φ60×4无缝钢管作高程测量用,Φ60×4无缝钢管焊接前应校直,焊接后不垂直度不大于1mm。
4 安装流程:4.1安装程序4.1.1 基础埋设。
主要需要埋设的有下机架及定子基础板,上机架千斤顶基础板,上盖板底脚。
4.1.2 下机架的安装。
将下机架吊置在基础上,按水轮机机壳中心或主轴中心找正并调整高程及水平度,浇捣基础混凝土。

水轮发电机安装工安全技术操作规程范本第一章总则第一条为规范水轮发电机安装工的安全工作,保护工作人员的生命财产安全,制定本规程。
第二条本规程适用于水轮发电机安装工的安全技术操作工作。
第三条水轮发电机安装工安全技术操作规程应根据国家相关法律法规、有关标准和规定制定,并经有关部门批准。
第四条水轮发电机安装工必须遵守本规程的要求。
第五条管理人员应加强安全生产工作的组织和领导,为安装工提供安全技术操作指导和必要的安全保障条件。
第六条水轮发电机安装工应接受安全技术操作教育和培训,掌握安全技术操作知识和技能,提高安全意识。
第七条水轮发电机安装工应佩戴符合要求的工作证件和劳动防护用品。
第八条水轮发电机安装工应配备完善的安全工具和设备,确保安全技术操作的进行。
第二章安全技术操作要求第九条水轮发电机安装工在进行安全技术操作前,应进行必要的检查和试验工作,确保设备完好可靠。
第十条水轮发电机安装工应根据设备的工作负荷和操作压力,合理选择和调整安装位置、工作角度和高度。
第十一条水轮发电机安装工应严格遵守施工方案和操作规程,杜绝安全事故的发生。
第十二条水轮发电机安装工在操作过程中,应注意设备和工作场地的清洁和整洁,防止杂物堆放影响安全。
第十三条水轮发电机安装工应保持设备的运行平稳和无冲击,及时检查设备的各项指标,确保安全运行。
第十四条水轮发电机安装工应随时关注设备的运行状态,及时处理设备故障和异常情况,防止事故发生。
第十五条水轮发电机安装工应按照工作要求制定操作计划,合理安排工作时间和工作量,减少工作强度。
第十六条水轮发电机安装工应及时向管理人员上报工作进展情况和存在的问题,共同解决安全隐患。
第三章安全防护要求第十七条水轮发电机安装工应全面了解设备的运行原理和安全操作要求,掌握相关安装规范和标准。
第十八条水轮发电机安装工在进行操作前,应检查设备的安全防护装置是否完好,如有损坏应及时修复或更换。
第十九条水轮发电机安装工应在操作过程中,严格按照规定的方法和步骤进行,切勿违反操作规程。
水轮发电机安装作业指导书1、竖轴式水轮发电机安装工艺流程图准备工作安装间转子组装场地埋件预埋转子铁片清洗分类安装间定子组装场地埋件预埋定子组装准备下机架组装转子组装准备下机架预装转子支架组装及焊接定子机座组焊与定位筋安装定子吊装调整下机架基础砼浇筑与养生转子组装定子叠片与铁损试验发电机下端轴安装下机架及推力、下导轴承装配转子清扫、耐压、喷漆定子下线与耐压转子吊具安装下机架安装制动器及其管路安装转子吊装上机架组装及预装机组联轴及附件安装上端轴安装上机架基础砼浇筑与养生上机架安装机组轴线检查推力及上、下导轴承安装集电环安装调整机电联调发电机总装试运行2、作业方法及要求2.1施工准备2.1.1了解整个施工作业计划及要求。
2.1.5根据现场情况设计、制作临时工装、器具;准备各种施工工器具。
2.2安装间定子、转子组装场地埋件安装2.2.1作业方法2.2.1.1熟悉设计图纸及技术人员编写的施工技术措施及安全措施,严格按照措施进行施工。
2.2.1.2根据设计图纸中的要求进行埋件各部件的下料工作。
2.2.1.3按照设计图纸上的方位测放出埋件的埋设部位及高程。
2.2.1.4埋设安装间的各埋件,并将其加固定位,再进行二期混凝土的浇筑。
2.2.2质量检验用卷尺测量埋件下料尺寸是否符合设计图纸的要求;用卷尺测量埋件布置方位是否符合设计图纸的要求;用水准仪测量各埋件平面高程是否符合设计要求。
2.3定子组装:定子现场叠片方式分为安装间组装叠片,机坑内下线;机坑内组装叠片,机坑内下线两种方式。
以下作业方法以安装间组装叠片,机坑内下线方式进行论述。
2.3.1作业方法2.3.1.1定子组装前的准备工作(2)定子组装基础件埋设:定子机座的组焊及定子铁芯的叠片工作均在安装间进行,需在安装间定子组装位置予埋定子测圆架的基础板及以定子测圆架为中心的与定子机座钢基础支墩相连接的基础板,予埋时按照图纸要求进行布置。
(3)定子测圆架的尺寸应进行复核,测量定子内径用的千分尺应进行校验。

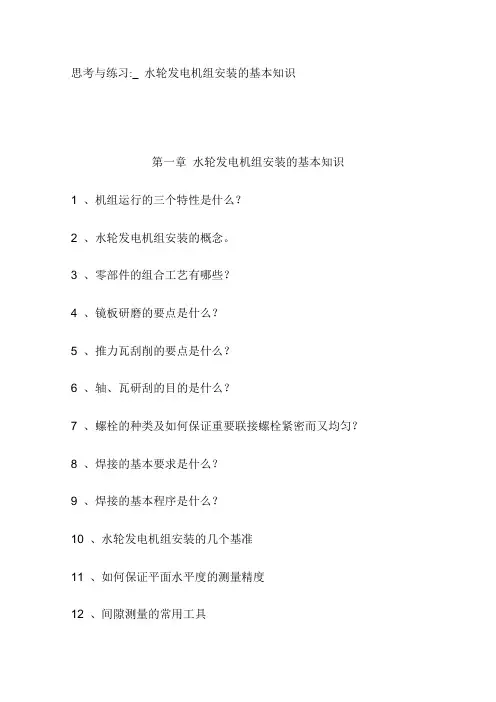

思考与练习:_ 水轮发电机组安装的基本知识第一章水轮发电机组安装的基本知识1 、机组运行的三个特性是什么?2 、水轮发电机组安装的概念。
3 、零部件的组合工艺有哪些?4 、镜板研磨的要点是什么?5 、推力瓦刮削的要点是什么?6 、轴、瓦研刮的目的是什么?7 、螺栓的种类及如何保证重要联接螺栓紧密而又均匀?8 、焊接的基本要求是什么?9 、焊接的基本程序是什么?10 、水轮发电机组安装的几个基准11 、如何保证平面水平度的测量精度12 、间隙测量的常用工具第二章立轴混流式水轮机的安装1 、立轴混流式水轮机的安装程序如何?2 、立轴混流式水轮机的埋设部件有哪些?3 、如何表达机组的轴线?4 、如何测量、调整尾水管里衬的位置?5 、如何测量、调整座环的中心位置、高程、水平度?6 、分节蜗壳如何拼节和挂装?7 、导水机构预装的目的是什么?8 、导水机构预装的程序是什么?9 、水轮机转部分如何组装?10 、转动部分的位置如何吊入找正?11 、导水机构正式安装的目的和任务有哪些?12 、什么是接力器压紧行程?压紧行程如何调整?13 、轴流式水轮机安装的特点?14 、轴流式水轮机转轮吊入后如何支撑?15 、卧轴水斗式水轮机安装有哪些特殊要求?第三章悬式水轮发电机的安装1 、水轮发电机的分类?2 、发电机定子基础埋设方法?3 、发电机定安装的质量要求有哪些?4 、发电机定子如何吊入找正?5 、发电机转子的组成部件有哪些?6 、发电机转子吊入前应做哪些准备?7 、发电机转子如何找正?第四章悬式机组盘车1 、悬式机组推力轴承的结构组成?2 、如何检查推力轴承的水平度?3 、如何调整推力轴承受力?4 、如何保证推力轴承受力调整过程,各瓦水平度保持一致?5 、机组盘车的目的是什么?有什么重要性?6 、盘车前的准备工作有哪些?7 、什么是全摆度?净摆度?8 、怎样判定轴线是否合格?9 、轴线处理的方法有哪些?10 、如何判别盘车数据是否可靠?11 、盘车计算实例12 、机组如何推中?13 、轴瓦间隙的基本要求?14 、如何计算导轴瓦间隙?15 、如何测量、调整轴瓦间隙?盘车例题某悬式发电机组,已知上导至法兰两测点距离L 1 = 3.8m ,法兰至水导两测点的距离L 2 = 2.7m ,推力头直径D= 1.6m ,法兰直径d= 0.8m 。
