一、一个完整的井巷工程预算需要算哪些量需要计算以下工程量:一、直接费:分为以下定额直接费、其他直接费、现场经费三部分。
1、定额直接费:依据断面、岩性、坡度、支护类型、施工方式(普掘或综掘)等参数套用《井巷定额》计算出人工、机械、材料累加后得出一个预算单价;预算单价×工程量=定额直接费A。
2、其他直接费B 包括以下5项(1)材料二次搬运费(2)生产工具用具使用费(3)检验试验费(4)工程定位复测、工程点交桩、场地清理费(5)特殊工种培训费3、现场经费C(1)临建费(2)现场管理费(3)远地施工增加费二、辅助费:根据施工图直接套用定额。
有很大的出入,和涌水量,取暖期、瓦斯含量等有很大的关系。
三、取费(直接费+辅助费)*((直接费+辅助费)*取费)=预算书价格二、井巷工程预算应从哪些方面考虑1、岩石硬度系数。
2、巷道长度、断面、坡度。
3、支护材料支护类型。
4、当地人工费、材料价格与预算之间的差别。
5、辅助费中还要考虑运输长度、矿井的涌水量、瓦斯涌出量。
6、施工难度大时,取费时应该考虑到将措施费和管理费、安全费提高。
7、看施工地点的海拔高度、取暖期。
三、矿山井巷工程预算及工程量清单计价实用基础编著:吴宗吾第一部份矿山井巷工程施工图预算基础知识市场经济离不开商品,商品是劳动者用来交换的产品,而商品的价格则是产品价值的货币表现,建设工程产品和其它产品一样也是商品,是为社会再生产进行的一种物化经济技术活动。
既然是商品,就必须有价格,而建设工程的价格又不能象其它产品,如工业产品、农业产品,生活日用品等用一个统一的计价规定来确定它们的价格,这主要是因为建设工程产品,尤其是矿山建设工程产品的单件性,多样性以及施工现场的多变性而造成,因此,对建设工程产品只能通过预算定额即用量的控制来确定其造价,并把它作为计算和确定建设工程产品价格的技术经济文件,这一过程就是编制工程预算的过程。
建设工程预算是对建设工程投资如何计算、分析、管理的一门学科。
东峡煤矿+1005m-+950m水平轨道更换方案二〇一三年九月六日东峡煤矿+1005m-+950m水平轨道更换方案一、概述我矿1005-950水平轨道运送系统重要服务于该阶段采区设备运送工作, 采区液压支架17吨, 根据国家煤矿安全监察局{2023}1号文献所发行旳《煤矿安全质量原则化基本规定及评分措施》中旳有关规定: “运行7t及以上机车、3t及以上矿车、采区运送重量超过15t(包括平板车重量)及以上设备时线路轨型不低于30kg/m”。
为保证运送系统安全可靠运行, 现决定对+1005m至+950m水平轨道进行更换, 道床重新整修, 为保证轨道更换工作安全顺利进行, 特编制如下方案, 望遵照执行。
二、施工方案1.根据+1005m-+950m运送系统图(图1), 准备30kg/m旳轻轨及配套扣件、水泥轨枕、道岔等材料。
(详情见材料表)2.根据设计放设巷道旳中腰线以及斜巷上下边坡点。
3、根据设计图以及巷道旳中腰线对巷道尺寸进行复核, 运用现轨道清理巷道内杂物、消除巷道底板上鼓下洼现象, 处理巷道宽度不够部位。
从距车场旳最远端开始逐渐回撤既有轨道并进行初次硬化底板。
接下来进行新轨道旳敷设。
最终根据设计图纸进行巷道底板二次硬化。
4、根据生产排版, 首先更换+1005m水平北巷延伸段以及+1005m 边界下山轨道。
待+950m水平有关硐室施工结束后进行+950m大巷、调车线轨道。
最终更换两个水平车场及石门轨道。
三、所需材料2.所需工具施工单位备齐多种常用和专用工具: 起道器、弯道器、矿用轨道尺、水平尺、钎子、卷尺、锤等。
四、施工单位及施工负责人1.施工方案、设计图纸等由机电科专业人员在施工前1个月编制完毕, 并经领导小组审核签字后下发给施工单位。
2.调度室根据+1005m-+950m水平生产组织状况安排施工队。
3、施工安全技术措施由施工队按照施工方案在施工前15天编制完毕, 并经领导小组审核签字后现场执行。
井巷工程预算方案一、引言井巷工程是指为了采矿、勘查或其他目的而在地下开挖的井、巷道、竖井、斜井等建筑工程。
井巷工程预算是指根据工程设计说明书及相关方案要求,结合具体工程所需的资源和费用,进行量化、资金分配和控制的过程。
对于井巷工程预算方案,需要充分考虑工程的规模、施工环境、材料和设备的成本、人力资源等因素,以确保工程的顺利进行和质量保证。
二、井巷工程预算内容1.工程规划和设计费用:包括工程测量、设计、勘察、勘验、规划等环节所产生的费用。
2.施工费用:包括人力、机械设备、材料和协作单位的费用。
3.材料费用:包括采矿设备、井壁材料、支护材料、通风设备、通风设备、防爆设备等。
4.人力费用:包括管理人员、技术人员、施工人员、劳务人员等。
5.设备费用:包括采矿设备、通风设备、运输设备等。
6.办公费用:包括办公用品、办公设备、办公通信等。
7.安全生产费用:包括安全设施、安全教育、职业卫生等。
8.其他费用:包括税金、保险费、水电费等。
三、井巷工程预算编制1.确定预算编制的原则和方法:根据工程的实际情况和相关规定,确定预算编制的原则和方法,包括费用计算的标准、审核的程序、成本控制的方法等。
2.收集资料:收集关于井巷工程的设计文件、工程量清单、招投标文件、施工方案、材料价格、劳动力价格等相关资料。
3.编制费用预算:依据井巷工程的工程量清单和成本计算方法,结合实际工程的特点和规模,编制各项费用的预算。
4.审查和评估:对编制的预算进行审查和评估,确保预算的合理性和可操作性。
5.编制预算报告:将编制的预算结果整理成预算报告,包括费用构成、费用分配、成本控制、质量保证等内容,并提交给相关部门和领导进行审批。
四、井巷工程预算方案的特点1.复杂性:由于井巷工程的特殊性和复杂性,需要考虑的因素较多,如地质情况、施工环境、材料资源等。
2.预算编制的精细程度高:井巷工程的特点决定了预算要求比较精细,需要对每一个费用进行详细的测算和分析。

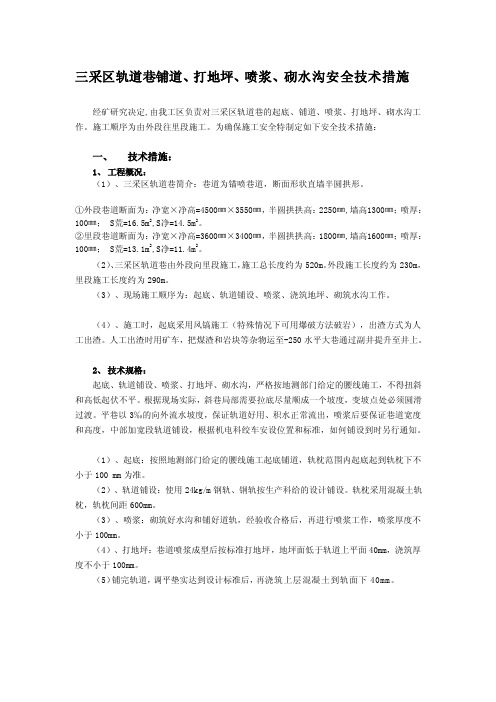

三采区轨道巷铺道、打地坪、喷浆、砌水沟安全技术措施经矿研究决定,由我工区负责对三采区轨道巷的起底、铺道、喷浆、打地坪、砌水沟工作。
施工顺序为由外段往里段施工。
为确保施工安全特制定如下安全技术措施:一、技术措施:1、工程概况:(1)、三采区轨道巷简介:巷道为锚喷巷道,断面形状直墙半圆拱形。
①外段巷道断面为:净宽×净高=4500㎜×3550㎜,半圆拱拱高:2250㎜,墙高1300㎜;喷厚:100㎜; S荒=16.5m2,S净=14.5m2。
②里段巷道断面为:净宽×净高=3600㎜×3400㎜,半圆拱拱高:1800㎜,墙高1600㎜;喷厚:100㎜; S荒=13.1m2,S净=11.4m2。
(2)、三采区轨道巷由外段向里段施工,施工总长度约为520m。
外段施工长度约为230m,里段施工长度约为290m。
(3)、现场施工顺序为:起底、轨道铺设、喷浆、浇筑地坪、砌筑水沟工作。
(4)、施工时,起底采用风镐施工(特殊情况下可用爆破方法破岩),出渣方式为人工出渣。
人工出渣时用矿车,把煤渣和岩块等杂物运至-250水平大巷通过副井提升至井上。
2、技术规格:起底、轨道铺设、喷浆、打地坪、砌水沟,严格按地测部门给定的腰线施工,不得扭斜和高低起伏不平。
根据现场实际,斜巷局部需要拉底尽量顺成一个坡度,变坡点处必须圆滑过渡。
平巷以3‰的向外流水坡度,保证轨道好用、积水正常流出,喷浆后要保证巷道宽度和高度,中部加宽段轨道铺设,根据机电科绞车安设位置和标准,如何铺设到时另行通知。
(1)、起底:按照地测部门给定的腰线施工起底铺道,轨枕范围内起底起到轨枕下不小于100 mm为准。
(2)、轨道铺设:使用24kg/m钢轨、钢轨按生产科给的设计铺设。
轨枕采用混凝土轨枕,轨枕间距600mm。
(3)、喷浆:砌筑好水沟和铺好道轨,经验收合格后,再进行喷浆工作,喷浆厚度不小于100mm。
(4)、打地坪:巷道喷浆成型后按标准打地坪,地坪面低于轨道上平面40mm,浇筑厚度不小于100mm。
二采区主暗斜井上段底板硬化、铺设轨道及皮带机传动装置砼基础施工安全技术措施经公司及矿领导研究决定由我队对主暗斜井上段巷道进行底板硬化、铺设轨道、皮带机传动装置砼基础工程,在施工过程中为保证施工质量及施工安全,特制定本措施。
一、施工概况1、皮带机传动装置砼基础段巷道为三心拱巷道,巷道净宽:5.4m,净高:4.8m。
2、主暗斜井巷道(正常段)为半圆拱巷道,巷道净宽3.4m,净高3.05m。
3、巷道硬化底板、铺设轨道长度263m。
4、施工皮带机传动装置砼基础4个。
二、施工参数及材料规格1、巷道底板硬化厚度:250mm,硬化强度:C25,重量比1:1.5:3.34。
2、皮带机传动装置砼基础浇筑强度:C30,重量比:1:1.5:3.34。
3、轨道型号:18kg/m。
4、轨距:600mm。
5、轨枕间距:2.0m。
6、水泥:425号水泥。
7、沙子:水洗砂。
8、碎石:2-4cm破碎石。
三、施工前的准备工作1、施工前将各种材料准备齐全,并分类码放整齐。
2、巷道铺底前,先将底板挖够基础深度,巷道凹凸不平处,进行整平,并将浮煤清理干净。
3、底板硬化前,要按设计坡度拉平底板,使底板坡度一致。
4、施工基础坑前,巷道必须按设计完成拉底工程,底板坡度必须达到设计坡度,拉底段裸帮要进行锚网喷支护。
5、施工基础坑、基础和螺栓槽前,必须联系测量部门放好皮带机中心线、卸载滚筒中心线和三条传动轴中心线。
6、施工前将施工所需的水泥、沙子、破碎石及模板用矿车运至施工地点。
四、技术要求1、底板硬化、施工皮带机传动装置砼基础必须使用425号水泥、水洗砂、2-4cm破碎石。
底板硬化层强度C25、厚度250mm;皮带机传动装置砼基础强度C30,重量比:1:1.5:3.34。
2、底板硬化前,必须按照设计坡度拉平底板,使底板坡度一致,否则严禁施工。
3、铺设轨道必须找准位置、拉线施工,使轨道成直线。
4、铺设两条轨道的外侧硬化层上面与轨面成同一水平;两条轨道之间的硬化层上面要低于轨面60mm,此处作为水沟用。
山西东江煤业集团有限公司2509轨道巷探放水设计编制日期:2013年9月13日根据《煤矿安全规程》、《煤矿防治水规定》及《2013年探放水设计方案》要求,依据“预测预报、有掘必探、先探后掘、先治后采”的原则。
结合我矿实际情况,为保证我矿探放水工作安全有序、有效的进行,特制定以下补充内容:一、2509轨道巷基本概况2509轨道巷为二采区东翼掘进工作面,开门导线点为二采轨道下山导线点B54位置开门,顺5#煤层顶板掘进。
该掘进工作面掘进60米范围内,分别于二采运输下山、二采回风下山平面立体交叉。
根据《山西东江煤业地质报告》、《山西东江煤业矿井水文地质类型划分报告》、《山西东江煤业地面物探报告》分析,该工作面在矿井边界之内掘进过程不会遇到老巷、断层、陷落柱、古空区、积水区等危险区域。
本井田位于河东煤田柳林煤炭国家规划矿区中段东部,华北板块鄂尔多斯板内拗陷带鄂尔多斯东缘板拗柳林鼻状块凸东部,受区域构造影响,本井田总体上为一走向北东,倾向北西的单斜构造,地层比较平缓,倾角为2°—10°左右,平均5°左右。
井田内奥灰水位标高为807~810m之间,地下水径流方向由东北向西南,预测2509轨道巷最低底板标高680m,带压开采110米。
下面对奥灰水的突水危险性进行预测,计算公式如下:Ts=MP=5.3710 8.95.371103-⨯⨯+)(=0.0385MPa/m因此,2509轨道巷突水系数小于0.06MPa/m(《煤矿防治水规定》中,底板受构造破坏块段突水系数一般不大于0.06 MPa/m),受奥灰水突水危险性较小。
预计2509轨道巷正常涌水量为3m³/h,最大涌水量为6 m³/h。
二、2509轨道巷探放水设计(分两部分)第一部分:1、2509轨道巷因在施工过程中,与二采运输下山、二采回风下山立体交叉,同时掘进巷道在施工过程中位于二采运输下山、二采回风下山煤柱内。
煤矿井巷工程施工造价煤矿井巷工程是煤矿建设的重要组成部分,其施工造价对整个煤矿建设的投资控制具有重要意义。
本文将从煤矿井巷工程的特点、造价构成、影响因素等方面进行分析和探讨。
一、煤矿井巷工程特点1. 工程量大:煤矿井巷工程通常需要大量的劳动力、机械设备和材料投入,施工过程中需要进行大量的土方工程、支护工程和衬砌工程等。
2. 施工条件复杂:煤矿井巷工程施工通常在地下进行,施工条件复杂,受地质条件、水文地质条件、通风条件等因素影响较大。
3. 安全风险高:煤矿井巷工程施工过程中存在安全风险,如坍塌、冒顶、突水等,需要采取相应的安全措施和应急预案。
4. 技术要求高:煤矿井巷工程需要具备较高的技术水平,包括地质勘探、工程设计、施工工艺、质量控制等方面。
二、煤矿井巷工程施工造价构成煤矿井巷工程施工造价主要包括以下几个方面:1. 直接费用:包括人工费、材料费、机械使用费、临时设施费等,直接费用是施工造价的主要组成部分。
2. 间接费用:包括项目管理费、企业经营费用、税费等,间接费用是施工造价的辅助组成部分。
3. 安全费用:包括安全措施费、应急预案费、安全培训费等,安全费用是施工造价的重要组成部分。
4. 质量费用:包括质量检测费、质量控制费、质量改进费等,质量费用是施工造价的必要组成部分。
三、煤矿井巷工程施工造价影响因素1. 地质条件:地质条件的好坏直接影响到煤矿井巷工程的施工难易程度和施工造价。
地质条件复杂,施工难度大,施工造价相应增加。
2. 施工工艺:施工工艺的先进性和合理性对施工造价具有重要影响。
先进的施工工艺可以提高施工效率,降低施工成本。
3. 施工组织管理:施工组织管理的科学性和有效性对施工造价具有重要作用。
合理的施工组织管理可以提高施工效率,降低施工成本。
4. 材料价格:材料价格的波动对施工造价具有重要影响。
材料价格上涨,施工造价相应增加。
5. 劳动力成本:劳动力成本的上涨对施工造价具有影响。
劳动力成本上涨,施工造价相应增加。
第一章概况第一节概述一、巷道名称:+1330m水平轨道大巷二、巷道类别:岩巷三、巷道相邻关系:+1330m水平轨道大巷开口于副斜井井底车场正迎头,南面为胶带大巷,南回风大巷,西面为副斜井井底车场,北面为水仓、北回及8煤采区开拓巷道。
四、掘进目的及用途:运输、行人、进风。
五、巷道设计长度及服务年限:+1330m水平轨道大巷设计长度约790m,现已施工595m,剩余195m工程。
服务年限预计93年。
六、预计开工时间:2013年度预计1 月26日起开始施工。
第二节编写依据一、编写依据1.参照国家《煤矿安全规程》、《防治煤与瓦斯突出规定》、《煤矿防治水规定》《煤矿安全技术操作规程》相关规定;2.《防治煤与瓦斯突出规定》;3.《中华人民共和国煤炭法》、《中华人民共和国矿山安全法》;4.《五轮山矿井初步设计安全专篇》;5.《煤矿井巷工程质量验收评定标准》;6. 贵州能化有限公司2011版《煤矿安全质量标准化标准及考核评级办法》;7.《+1330水平轨道大巷》设计图;8. 《贵州五轮山矿井一盘区含煤地质层综合柱状图》;9. 五轮山通防部提供的《专项防突设计》及《消突评估报告》。
二、地质说明书以2010年2月份编制《五轮山公司+1330水平轨道大巷预计剖面图》为依据。
其中将揭露8煤、6-4煤、6-3煤、6-2煤、5-3煤、5-2煤、5-1煤。
三、矿压观测资料1.该巷道掘进过程中揭露8煤、6-4煤、6-2煤、6-3煤、5-3煤、5-2煤、5-1煤等多层煤层,由于煤层顶板岩石都较为破碎,为此穿层掘进过程中,应力较为集中,掘进过程中必须加强顶板管理,特别是炮后及时支护及揭煤层期间的超前支护。
2.由每班技术人员对巷道顶板离层量,底板相对移近量,两帮相对移近量,锚杆的载荷及锚固力观测,并收据数据,对岩石破碎带可安装顶板离层仪进行观测。
第二章巷道地理位置及水文地质情况第一节地面相对位置及周围开采情况表水平名称一水平采区名称一采区地面标高(m)+1600 m 井下标高(m)+1330m地面的相对位置及建筑物该作业头与地面相对高差270m,地面无建筑物。
二采轨道巷起底硬化安全技术措施二采轨道巷是煤矿开采中的重要工作区域,主要用于运输煤炭和人员。
由于煤矿工作环境的特殊性,二采轨道巷在安全管理方面具有一定的难度。
为了保证矿工的人身安全以及提高生产效率,煤矿必须采取相应的硬化安全技术措施。
首先,二采轨道巷的硬化安全技术措施可以从巷道的支护、通风及瓶颈段改造等方面进行考虑。
一、巷道的支护巷道的支护是煤矿安全的基础,巷道采用合理的支护方式可以有效地防止巷道变形、塌方等安全事故的发生。
一方面,可以采用钢筋混凝土喷射支护技术对巷道进行加固,这种技术可以提高巷道的抗压和抗震能力,防止巷道塌方。
另一方面,可以选择适合煤矿条件的锚杆支护和锚网支护技术。
锚杆支护技术可以提高巷道的抗拉和抗剪切性能,增强巷道的整体稳定性;锚网支护技术可以有效地防止巷道煤岩体的塌方,确保巷道的安全。
二、通风系统的改造煤矿二采轨道巷的通风系统改造是保证矿工安全的重要措施之一、通过合理的通风系统,可以保持巷道内的空气新鲜、温度适宜,并排除瓦斯、煤尘等有害气体。
首先,可以加强巷道的局部通风。
局部通风是指在巷道的一定位置设置通风设备,将新鲜空气输送到作业面附近,然后通过回风道排出废气。
这样可以有效地提高作业面的通风质量。
其次,可以考虑安装巷道风机进行整体通风。
巷道风机可以使巷道内的空气流通,调节温度和湿度,排除瓦斯、煤尘等有害气体。
三、瓶颈段的改造瓶颈段是指巷道中存在瓦斯、煤尘等有害气体堆积和流通不畅的区域,容易造成瓦斯爆炸和煤尘爆炸的发生。
因此,对瓶颈段进行改造是保证煤矿安全的关键之一一方面,可以采用瓦斯抽采技术对瓶颈段的瓦斯进行有效抽采。
瓦斯抽采技术是通过抽取瓦斯管道,将巷道内的可燃瓦斯抽出并利用,减少瓦斯积聚导致火灾和爆炸的风险。
另一方面,可以采用喷雾降尘技术对瓶颈段的煤尘进行有效控制。
喷雾降尘技术是利用喷雾器喷洒水雾,将巷道内悬浮的煤尘吸附到水雾中,达到减少煤尘浓度的目的。
此外,还可以考虑改造瓶颈段的交叉巷道和挖斗段。

二采区轨道巷起底工程预算
说明:此预算包括“措施”里所写的起底、出渣、支护、浇筑、支护材料的运输、水管电缆吊挂、水泥石子沙子原材料等工程费用。
一、人工费:
1、人工起底:460元/m
(1)方式:采用风镐手工起底。
(2)起底工程量(平均):3.5*0.8=2.8(方/m)
(3)起底出渣人工费(按一班4人起底2m计):460元/m 230*4/2.0=460元/m
2、支护(按3人平均支护碹拱5架、打帮锚杆10根、焊接低撑杆5根、铺网、拉筋等):106元/m
230*3/6.5=106元/m
3、从场上下放水泥、砂子、石子、碹拱、锚杆、网片、拉筋等料(按一班4人下放2米支护需用料0.75t矿车5车:460元/m
230*4/2=460元/m
4、浇筑砼:354元/m
说明:在井下三联巷口处安放搅拌机,拌好的料连运输带浇筑按4人一班浇筑2.6m计
230*4/2.6=354元/m
5、人工费用小计; 460+106+354+460=1380元/m
二、混泥土材料费:
1、水泥:0.154吨/米*300吨/元=46元/米
2、石子:0.29方/米*100元/方=29元/米
3、中粗砂:0.14方/米*100元/米=14元/米
4、合计:46+29+14=89元/米
三、充填道芯用石子:
0.27方/米*100元/方=27元/米
四、吊挂水管电缆人工费:
水管按5元/米/根计,电缆按5元/米计,合计20元/米五、合计延米单价:1516元/m。
