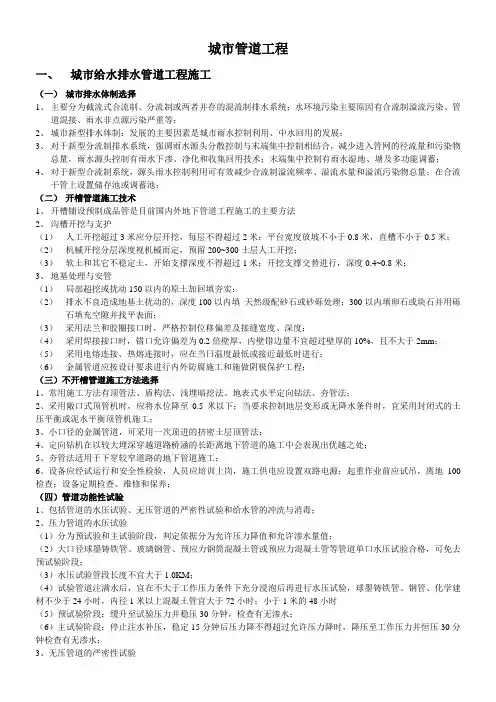

一建市政考试之城市管道工程
- 格式:docx
- 大小:345.11 KB
- 文档页数:12
1K415010 城市给水排水管道工程施工2006单:长距离顶管,触变泥浆套用来减少顶进阻力,用水泥砂浆置换目的是()2009年案例:顶管顶力随顶程增加的原因是什么?应采取哪些措施?2010年多:顶管井内应安装的设备有()2010年案例:1.雨水管道工程,施组设计对原材料、沟槽开挖、管道基础浇筑制定了质量保证措施,还缺少哪些项目?2.机械司机按槽底高程和宽度成槽,人工整平压实后进入下道工序施工。
平基和管座分层浇筑。
指出错误和不完善处。
2011年单:施工速度快,成本较低的不开槽施工方法是()✧边坡稳固后设置安全梯。
3、支撑与支护✧计算确定木撑板和钢板桩的规格尺寸计算确定;✧支撑随挖随撑;✧软土或不稳定地层中用横排挡板支撑时,开挖不超过1m开始支撑;✧开挖和支撑交替深度为0.4-0.8m。
(P85:箱涵顶进每次挖土进尺0.4-0.8m)✧支撑经常检查,雨期和春季解冻期间加强检查;✧拆除支撑前,对两侧建、构、槽壁安全检查,制定拆除支撑的作业要求和安全措施;✧安全梯上下沟槽;✧拆除撑板和回填交替进行。
三、地基处理及安管1、局部超挖或扰动:150㎜以内,原土回填,压实度同原地基;槽底土壤含水量大,不适于压实时,采取换填。
2、排水不良扰动:100㎜以内,填天然级配砂石或砂砾处理。
300㎜以内,下部坚硬,卵石、块石回填,并砾石填充空隙并找平。
3、柔性管道地基处理宜采用沙桩、搅拌桩等复合地基。
3、安管:✧下沟前检查外观质量,保证接口密封性;✧法兰和胶圈接口:控制接装长度、中心位移偏差、管节接缝宽度和深度;✧焊接接口:环向焊缝齐平,错口0.2倍壁厚;内壁错边量:10%壁厚且≤2㎜P355✧电熔、热熔连接:温度较低或接近最低时进行;温度控制、时间控制、焊接设备操作严格按程序进行;接头处内外翻边平滑对称,接头验收合格,内翻边铲平;✧金属管道防腐:内外防腐+阴极保护四、沟槽回填(GB 50268-2008 4.5条)1、沟槽回填管道应符合:⏹压力管道:水压试验前,除接口外,两侧及管顶回填高度0.5m以上,试验合格回填其余部分。
⏹无压管道:闭水或闭气试验合格后及时回填。
2、管道沟槽回填应符合:①砖、石、木块杂物清除干净;②不得积水;③降排水系统、不得带水回填。
3、井室、雨水口、其他附属构筑物周围回填应符合规定。
4、回填材料应符合:A、回填土:⏹槽底至管顶以上500mm内,不得含有机物、冻土、>50mm砖、石等;抹带接口、防腐绝缘层、电缆周围用细粒土;⏹冬期回填:管顶以上500mm内,冻土体积≤填土总体积15%,尺寸≤100mm;⏹回填土含水量:按土类和压实工具,控制在最佳含水率±2%内;B、石灰土、砂、砂砾回填,材料质量符合设计和标准。
5、每层回填土的虚铺厚度,根据压实机具选用。
6、回填土/材料入槽时之五不得:(2014B案)不得损坏管道;不得在影响压实的范围内堆料;不得直接回填在管道上;不得集中推入;不得槽内拌合。
7、回填土每层土的压实遍数,按压实度要求、压实工具、虚铺厚度和含水量,经现场试验确定。
8、重型压实机械或较重车辆行驶时,管道顶部回填土厚度,按压实机械规格和管道承载力,经计算确定。
9、软土、湿陷性黄土、膨胀土、冻土地区的回填,应符合设计和标准。
10、刚性管道沟槽回填的压实作业:(分层、胸腔、腋角、接茬、设备、速度、坑,2高程)✧回填压实分层进行,不得损伤管道;✧两侧和管顶以上500mm胸腔夯实用轻型压实机具,两侧压实面高差300mm内;✧土弧基础,管道支撑角范围内腋角部位填实;两侧对称压实;✧双排或多排管道,基础底面位于同一高程时,管道间的回填压实与管道与槽壁之间回填压实对称进行;✧双排或多排管道,基础底面位于不同高程时,先回填基础较低沟槽;✧分段回填压实时,相邻段接茬呈台阶形,不得漏夯;✧轻型设备夯夯相连;压路机重叠宽度不小于200mm;✧压路机行驶速度2km/h内;✧接口工作坑回填时,底部凹坑先回填压实至管底,然后同步回填。
11、柔性管道的沟槽回填作业:(P361:1K420132 柔性管道回填施工质量检查验收)✧回填前检查管道有无损伤或变形,有损伤要更换或修复;✧内径>800mm的柔性管道,回填施工时管内设竖向支撑;(备注:GB 50256-2008:>800mm)(2006-12、2010-30)✧管基有效支承角范围内采用中粗砂填实密封,不得用土或其他材料填充;(2010-30、2013B-10)✧管道半径以下回填时采取防止管道上浮、位移的措施;✧管道回填宜在一昼夜中气温最低时段,从两侧回填,同时夯实;✧管底基础开始到管顶500mm内,必须人工回填;500mm以上部位可用机械从管道轴线两侧同时夯实,每层回填高度200mm内;(2010-30、2014B案)✧ 管道位于车行道、软土地层、地下水位高时,宜先用中粗砂填充密实管底腋角部位,再用中粗砂分层回填到管顶500mm ;✧ 回填作业试验段长度:一个井段或不少于50m 。
12、变形检测与超标处理:● 柔性管道回填至设计高程时,应在12~24h 内测量并记录管道变形率; 2、盾构:✧ 盾构机选型,根据设计要求(管道外径、埋深和长度)、工程水文地质条件、周围环境和现场条件,技术经济比较后确定✧ 用于给排水主干管道工程,直径一般3000mm 以上 3、浅埋暗挖:✧ 施工方案选择,根据设计要求(隧道断面和结构形式、埋深和长度)、工程水文地质条件、周围环境和现场条件,技术经济比较后确定✧地下障碍物较复杂地段。
4、水平定向钻:(2014案)✧回转扭矩和回拖力的确定,根据终孔孔径、轴向曲率半径、管道长度,结合水文地质条件和现场环境,技术经济比较后确定,并应有一定的安全储备;✧导向探测仪的配置,根据定向钻机类型、穿越障碍物类型、探测深度和现场探测条件选用;✧定向钻机在以较大埋深穿越道路桥梁的长距离管道中优越。
1K415014给排水管道功能性试验的规定(2014案)一、压力管道:水压试验(2007-13、2010)✧测压力降或渗水量(选择一种或同时采用)。
1、预试验(接口检查):试验压力,稳压30分钟。
2、主试验(主管道):稳定15分,降至工作压力,稳压30分钟。
污水、雨水、倒虹吸及湿陷土、膨胀土、流砂地区的雨水压管道——严密性试验、闭水试验:不超过5个连续井段。
(2010-12)(2014-27)✧试验水头:上游设计水头,不超管顶内壁:上游管顶内壁+2m上游设计水头,超过管顶内部:上游设计水头+2m试验水头小于10m,但已超上游检查井井口:取上游检查井口✧达到试验水头开始,观测30分钟,渗水量不超过规定值合格。
✧6种方法:密浆机补软管(2014B-27)密封法、灌浆法、机器人法、补丁法、局部软衬法、铰接管法二、全断面修补(内缠喷)✧内衬法:也叫插管法,管之间灌浆。
适用于圆管。
600m✧缠绕法:内壁缠绕内衬管。
适用于污水管道。
300m✧喷涂法:主要用于防腐处理。
150m三、管道更新(2破)✧破管外挤:破碎旧管,挤到土中,新管拉进。
不适合弯管;会产生地面隆起。
分:气动爆管、液动爆管、切割爆管✧破管顶进切削破碎,顶入新管。
对地层无干扰。
缺点为需工作井。
1K415020城市供热管道工程施工1K415021供热管道的分类2006年单:热水管网分两类,其中低温热水管网温度不大于()度。
2007年多:管道交叉处理原则()1、按热媒种类:蒸汽(高、中、低压);热水(高温100度以上、低温95下)(2006-16、2013B案)2、按所处位置:一级管网(热源到电热站)、二级管网(电热站到用户)3、按敷设方式:管沟、架空、直埋。
4、按系统形式:闭式(热量不抽出,循环使用)、开式(工业上应用)(2005-13)5、按供回形式:供水管(蒸汽管)、回水管(凝水管)1K415022供热管道施工与安装要求2006年多:供热管道的连接方式有()2009年单:热力管道夯填至离管顶不小于30cm后,在管道上方敷设()色标志带。
2010年多:补偿器安装正确的有()2011年单:直埋蒸汽管道必须设置()2011年多:必须由资质单位进行强度和严密性试验的阀门有()一、施工前准备工作P321 组织、技术、物资、现场、技术交底培训1、技术准备施工组织设计、专项方案、降水方案、监测方案、管线调查及保护2、物资准备钢外护管真空复合保温管和管件:外观检验、电火花检验资质单位进行强度和严密性试验:(2011-23)①一级管网主干线阀门;②与一级管网主干线直接相联通的阀门;③支干线首端;④供热站入口处阀门二、施工技术要求1、验槽单位监理、施工、建设单位项目负责人(无监理单位工程)、设计、勘察还可加:质监部门2、供热管道的连接方式:✧螺栓(仅适合小管径、低压力、低温度)、✧法兰✧焊接(主要采用)。
3、对接管口的平直度:距离接口中心20cm位置测量,允许偏差1㎜,整管10㎜区别于:P355页:管道对接错边量——国标为:不超壁厚10%,且不大于2mm 。
削薄长度为厚度差的3倍。
P204 燃气对接误差:3°4、偏心异直径管处理办法:——底平(蒸汽管道:排除冷凝水)——顶平(热水管道:排除管内空气)5、直埋蒸汽管道:——工作管采用补偿方式敷设;钢质外护管采用无补偿方式。
——设置防潮管(在防腐和保温之后做)——外护管防腐层:必须进行电火花检测。
6、安装套管或预留孔洞:——穿过基础、墙壁、楼板。
套管每侧出墙各20—25mm。
7、补偿器和管道连接处的焊缝:——100%无损探伤检测。
三、管道附件安装(2010-27)1、补偿器安装前。
管道和固定支架不得固定。
(2007-14)2、靠近补偿器的两端,至少应各设有一个导向支架,保证伸缩,不偏离重心。
3、补偿零点(设计最高和最低温度差值的1/2):低于时,需预拉伸。
(2013-13)4、固定支架处的固定角板:(2011案)只能和管道焊接;严禁与固定支架结构焊接。
固定支架,不得和管道固定。
5、无热位移管道:吊架的吊杆和管道轴线垂直。
有热位移管道:吊杆中心和管道位移方向相反一侧。
四、阀门安装1、阀门吊运时,钢丝绳应栓在法兰上,严禁在手轮、阀杆上。
2、阀门指示标记方向和介质流动方向一致。
3、补偿零点(设计最高温度和最低温度差值的1/2),低于它时对补偿器预拉伸。
4、管道支架的标高调整采用金属垫板时,不得超过2块。
5、法兰、螺栓连接(阀门和管道):——阀门必须关闭。
焊接连接(氩弧焊打底):——阀门必须打开。
口诀:法螺闭,焊开(一种叫法螺的海产总是闭口,打不开就用焊具打开它)五、管道回填(2009-17、2014B案、2014B-16)1、分层回填;不得含有碎石、石块、大于10cm冻土块、杂物(防止损坏保温层)2、管顶以上50cm范围内,轻夯;严禁动力夯实机或压路机。
