空冷式换热器1.空冷器型号的说明为方便用户,我公司空冷器型号均参照GB/T15386-97《空冷式换热器》编制. 1.1管束管束型号的表示方法:□□□□□□□/□□□□翅片管基管材料〔见〕法兰密封面形式〔见表1〕管程数〔用罗马数字表示〕翅片管形式〔见表3〕翅化比〔见表2〕管箱型式〔见表1〕设计压力管束换热面积管排数管束公称直径:长×宽m管束型式〔见表1〕管束型式与代号见表209Cr2AlMoRE时标注D,12Cr2AlMoV时标注R,选用其它材料也应标注.标注示例:a.鼓风式水平管束:长9m、宽2m;6排管;基管换热面积140m2;设计压力4Mpa;可卸盖板式管箱;双金属轧制翅片管,翅化比23.4;Ⅵ管程;接管法兰密封面凹凸面;材料09Cr2AlMoRE,管束型号为:GP9×2-6-140-4.0K1-23.4/DR-VIMFMD.b.引风式水平管束:长9m、宽3m;6排管;基管换热面积193m2;设计压力2.5Mpa;丝堵式管箱;L型翅片管,翅化比23.4;Ⅱ管程;接管法兰密封面环连接面;材料为碳钢的管束型号为:YP9×3-6-193ⅡRJ.表2 翅化比与迎风面积比〔参照/T4740-1997〕构架型号表示方法:风箱型式〔见表3〕风机直径×102mm/台数构架公称尺寸长×宽m〔对斜顶式构架为长×宽×斜边长〕开〔闭〕型构架型式〔见表3〕标注示例:a.鼓风式空冷器水平构架长9m、宽4m;风机直径3000mm,2台,方箱型风箱;闭式构架型号为:GJP9×4B-30/2F.型式与代号风机型号表示方法:□□□□□□□电动机功率KW风机传动方式〔见表4〕叶片数〔见表4〕叶片型式〔见表4〕叶轮直径×102mm风量调节方式〔见表4〕通风方式〔见表4〕标注示例:a.鼓风式,停机手动调角风机;直径2400mm、B型玻璃钢叶片;叶片数4个;悬挂式电动机轴朝上V带传动、电动机功率18.5KW的风机型号:G-TF24B4-Vs18.5b.引风式,自动调角风机;直径3000mm、R型玻璃钢叶片;叶片数6个;悬挂式电动机轴朝上V带传动、电动机功率15KW的风机型号:Y-2FJ30R6-Vs15型式与代号百叶窗型号表示方法:□□公称尺寸,长×宽m 调节方式 标注示例:a.手动调节百叶窗,长9m,宽3m,其型号SC9×3b.自动调节百叶窗,长6m,宽2m,其型号ZC6×2 1.5喷淋装置 □□喷淋装置的公称尺寸长×宽〔m 〕喷淋装置代号 标注示例:喷淋装置长9m 、宽3m,其型号为P9×3 1.6空冷器型号的表示方法:□□□□百叶窗型式,公称尺寸/台数构架型式,公称尺寸开〔闭〕型式/跨数 风机型式,叶轮直径×102,mm/台数管束型式,管束材质、公称尺寸/片数 标注示例:鼓风式空冷器,水平式管束,材质09Cr2AlMoRE,长×宽为9m ×3m,4片,停机手动调角风机,直径3600mm,4台,水平构架,长×宽为9m ×6m,1跨闭式构架,1跨开式构架,手动调节百叶窗,4台,长×宽为9m ×6m 的空冷器型号为:GPD9×3/4-TF36/4- GJP9×6B/1GJP9×6K/1-SC9×3/4 2.水平式空冷器2.1水平式空冷器管束 丝堵式水平空冷器管束.1丝堵式水平空冷器管束安装尺寸〔图1〕. 常用1.6~4.0系列管束,安装尺寸列于表5.2丝堵式水平式空冷器规格参数规格参数列于表6,表中以Ⅰ管程,翅片管片距2.3mm,基管φ25×2.5,翅片外径φ57,管间距62mm,正三角形排列,管束材质09Cr2AlMoRE 为例.4排管有Ⅰ、Ⅱ、Ⅳ三种管程,6排管有Ⅰ、Ⅱ、Ⅲ三种管程,8排管有Ⅰ、Ⅱ、Ⅳ三种管程.接管法兰标准为度1000以上〔不包1000〕时,接管法兰直径DN150.注:Ⅰ管程管束用于冷凝,翅片管需倾斜时,需特殊定货.设计压力4.0Mpa以上的丝堵式管束需特殊定货.续表6续表62.2 平空冷器构架系列,构架安装尺寸见图2,规格尺寸见表8表8续表8GJP10.5×5B-36/2F GJP10.5×6B-39/2F GJP12×5B-39/2FGJP12×6B-42/2F开式:GJP9×4K-30/2F GJP9×5K-36/2F GJP9×6K-36/2F GJP10.5×5K-36/2F GJP10.5×6K-39/2F GJP12×5K-39/2FGJP12×6K-42/2F闭式:GJP9×2B-18/3F GJP9×3B-24/3F GJP10.5×3B-24/3F GJP10.5×4B-30/3F GJP12×3B-24/3F GJP12×4B-36/3F 开式:GJP9×2K-18/3F GJP9×3K-24/3F GJP10.5×3K-24/3F GJP10.5×4K-30/3F GJP12×3K-24/3F GJP12×4K-36/3F 闭式:GJP12×2B-18/4F GJP10.5×2B-18/4F开式:GJP12×2K-18/4F GJP10.5×2K-18/4F闭式:GJP6×2B-18/2F GJP6×3B-24/2F GJP6×4B-24/2F 开式:GJP6×2K-18/2F GJP6×3K-24/2F GJP6×4K-24/2F 闭式:GJP6×5B-45/1F GJP6×6B-45/1F GJP3×2B-18/1F GJP3×3B-24/1F GJP3×4B-24/1F开式:GJP6×5K-45/1F GJP6×6K-45/1F GJP3×2K-18/1F GJP3×3K-24/1F GJP3×4K-24/1F图2 水平式构架安装尺寸12 / 162.3 水平空冷器鼓风风机系列见表9和图3图3 鼓风轴流风机2.4 百叶窗系列见表10表103.1斜顶空冷器管束斜顶空冷器管束以基管φ25,材料09Cr2AlMoRE,翅片管外径φ57,片距2.3mm,翅片管为双金属轧制翅片管,管间距62mm,正三角形排列Ⅰ管程,压力为1.6Mpa的管束为例,管束翅片管立排.3.2斜顶空冷器构架〔见图5〕闭式:J×5×4×4.5B J×5×6×4.5B开式:J×5×4×4.5K J×5×6×4.5K图5 斜顶式构架安装尺寸示意图3.4斜顶空冷器安装图详见我公司提供的详细安装图.16 / 16。
空冷设备主要安装方案1空冷设备安装方案1.1风机平台及楼梯通道安装.1.1.1核对厂家及设计院图纸联合土建、监理、业主对空冷凝汽器基础进行交接验收,确保基础几何尺寸、标高尺寸、基础强度符合安装要求,并在基础上放好中心线。
1.1.2核对厂家及设计院图纸联系有关专业及部门对已到货的钢结构件进行清点、核对,对到货记录要求详细准确,标明到货日期、交货人、接收人、数量。
1.1.3根据厂家要求及现场实际安装情况的安装顺序为第5列、第4列、(第6列)、第3列、第2列、第1列,第6列可根据到货和现场实际情况调整安装顺序。
1.1.4先在地面将L6、L4两列的钢架安图纸分别组合,由300T履带吊吊装到安装位置,就位调整完毕紧固地脚螺栓。
1.1.5在组合场进行L6、L4间AA、AB、Ac、AD、AE排钢架组合在一起,由300T履带吊吊装到安装位置,就位调整完毕紧固连接螺栓。
随后将L5分为四部分组合安装。
1.1.6将组合好的L2由300T履带吊吊装到安装位置,就位调整完毕紧固地脚螺栓。
1.1.7在组合场进行L2、L4间AA、AB、Ac、AD、AE排钢架组合在一起,由300T履带吊吊装到安装位置,就位调整完毕紧固连接螺栓。
随后将L3分为四部分组合安装。
1.1.8将L1与L1、L2间的AA、AB、Ac、AD、AE排钢架分为四部分组合,由中间向两侧安装,就位调整完毕紧固连接螺栓。
1.1.9将L7及两侧分四部分组合后由300T履带吊有中间向两侧吊装到安装位置,就位调整完毕紧固连接螺栓。
1.1.10钢结构主框架安装完毕后,依次安装风机护网。
1.1.11安装40米平台小型构件及平台钢板,并安装平台四周走台通道及楼梯。
1.1.12当平台及其走台通道安装完毕后在平台四周安装安全围栏及安全网等安全防护措施,并挂有安全警示标牌。
1.2风筒安装。
风筒的安装必须确保其圆度在要求的公差范围内,以保证风扇叶在运行中不与风筒生擦碰。
在风筒装后与安装完成后必须进行圆度测量,如达不到要求必须进行处理。
1、工程概述宝氮集团10万吨/年甲醇制芳烃工程合成油装置共有空冷器两台(C40211、C40212),分布在402A管廊和402B1#钢平台上。
C40211共6片,合计重量110.63t,其中单片管束重量为6.55t;C40212共2片,合计重量28.6t,其中单片管束重量为8.45t。
C40211空冷器及构架安装于管廊框架顶部13m标高上,C40212空冷器及构架安装于1#钢平台顶部11m 标高上。
为安全、高效、高质量的完成空冷器安装施工任务,特编制此施工方案。
2、编制依据2.1重庆天瑞制造厂家所带随机资料及安装指导说明书2.2石油化工设备安装工程质量检验评定标准 SH3514-2001 2.3中低压化工设备施工及验收规范 HGJ209-832.4空冷式换热器 GB/T15386-942.5钢结构工程施工及验收规范 GB50205-20013、管理组织机构项目经理:李常政项目总工:侯联孝技术部符海彤质安部邱争联供应部杨党飞后勤部张建忠质量经理:邱争联项目副经理:侯联孝施工负责:祁生贵施工班组职责:a.项目经理负责进度、质量、安全、技术全面工作,对整个项目工作负全责。
b.项目总工负责组织施工方案及施工作业指导书的编审,和重要施工方案的编制、交底;组织工地内部的工序交接,并负责组织二级质量验收工作。
c.技术部在项目经理的直接领导下,对项目的技术管理、质量管理、信息管理工作全面负责。
负责组织向施工负责人进行书面施工技术交底。
指导、检查技术人员的日常工作。
复核特殊过程、关键工序的施工技术交底。
检查、指导现场施工人员对施工技术交底的执行落实情况,及时纠正现场的违规操作编制施工过程中的重大施工方案,并按规定及时向上级技术管理部门报审。
d.质安部负责对工程质量进行监督检查,负责工地的二级质量验收工作,配合质检部门及监理公司进行三级验收工作。
e. 设材部负责所领取的材料符合设计要求,无质量保证书或合格证者不给予领用。

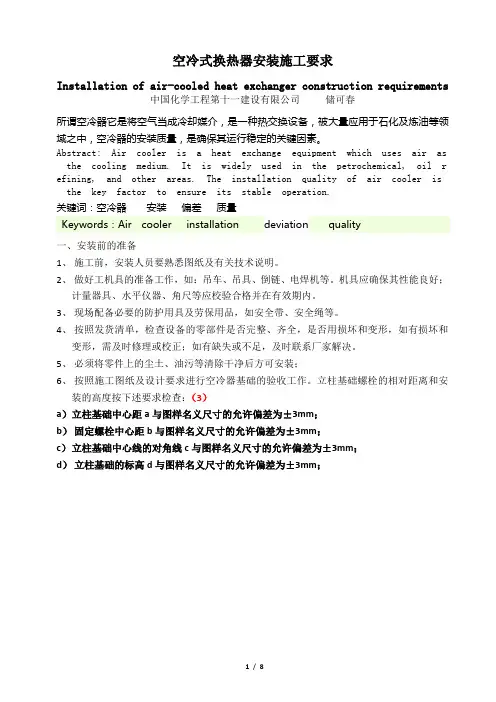

空冷式换热器安装施工要求Installation of air-cooled heat exchanger construction requirements 中国化学工程第十一建设有限公司储可春所谓空冷器它是将空气当成冷却媒介,是一种热交换设备,被大量应用于石化及炼油等领域之中,空冷器的安装质量,是确保其运行稳定的关键因素。
Abstract: Air cooler is a heat exchange equipment which uses air as the cooling medium. It is widely used in the petrochemical, oil r efining, and other areas. The installation quality of air cooler is the key factor to ensure its stable operation.关键词:空冷器安装偏差质量Keywords:Air cooler installation deviation quality一、安装前的准备1、施工前,安装人员要熟悉图纸及有关技术说明。
2、做好工机具的准备工作,如:吊车、吊具、倒链、电焊机等。
机具应确保其性能良好;计量器具、水平仪器、角尺等应校验合格并在有效期内。
3、现场配备必要的防护用具及劳保用品,如安全带、安全绳等。
4、按照发货清单,检查设备的零部件是否完整、齐全,是否用损坏和变形,如有损坏和变形,需及时修理或校正;如有缺失或不足,及时联系厂家解决。
5、必须将零件上的尘土、油污等清除干净后方可安装;6、按照施工图纸及设计要求进行空冷器基础的验收工作。
立柱基础螺栓的相对距离和安装的高度按下述要求检查:(3)a)立柱基础中心距a与图样名义尺寸的允许偏差为±3mm;b)固定螺栓中心距b与图样名义尺寸的允许偏差为±3mm;c)立柱基础中心线的对角线c与图样名义尺寸的允许偏差为±3mm;d)立柱基础的标高d与图样名义尺寸的允许偏差为±3mm;二、安装顺序三、安装方法1、构架安装1.1立柱的安装(1)安装前根据厂家安装图纸对立柱安装位置进行区分,注意各立柱安装位置不得装错。
空冷式换热器1.空冷器型号的说明为方便用户,我公司空冷器型号均参照GB/T15386-97《空冷式换热器》编制。
1.1管束1.1.1管束型号的表示方法:□□□□□□□/□□□□翅片管基管材料(见1.1.2)法兰密封面形式(见表1)管程数(用罗马数字表示)翅片管形式(见表3)翅化比(见表2)管箱型式(见表1)设计压力管束换热面积管排数管束公称直径:长×宽m管束型式(见表1)1.1.2管束型式与代号见表表1 管束型式与代号翅片管基管材料:当选用碳钢时可缺省,当选用武汉市润之达石化设备有限公司S、Cl-腐蚀稀土合金材料09Cr2AlMoRE时标注D,12Cr2AlMoV时标注R,选用其的抗H2它材料也应标注。
标注示例:a.鼓风式水平管束:长9m、宽2m;6排管;基管换热面积140m2;设计压力4Mpa;可卸盖板式管箱;双金属轧制翅片管,翅化比23.4;Ⅵ管程;接管法兰密封面凹凸面;材料09Cr2AlMoRE,管束型号为:GP9×2-6-140-4.0K1-23.4/DR-VIMFMD。
b.引风式水平管束:长9m、宽3m;6排管;基管换热面积193m2;设计压力2.5Mpa;丝堵式管箱;L型翅片管,翅化比23.4;Ⅱ管程;接管法兰密封面环连接面;材料为碳钢的管束型号为:YP9×3-6-193-2.5S-23.4/L-ⅡRJ。
表2 翅化比及迎风面积比(参照JB/T4740-1997)1.2构架1.2.1构架型号表示方法:□□□□风箱型式(见表3)风机直径×102mm/台数构架公称尺寸长×宽m(对斜顶式构架为长×宽×斜边长)开(闭)型构架型式(见表3)标注示例:a.鼓风式空冷器水平构架长9m、宽4m;风机直径3000mm,2台,方箱型风箱;闭式构架型号为:GJP9×4B-30/2F。
1.2.2型式与代号表31.3风机1.3.1风机型号表示方法:□□□□□□□电动机功率KW风机传动方式(见表4)叶片数(见表4)叶片型式(见表4)叶轮直径×102mm风量调节方式(见表4)通风方式(见表4)标注示例:a.鼓风式,停机手动调角风机;直径2400mm、B型玻璃钢叶片;叶片数4个;悬挂式电动机轴朝上V带传动、电动机功率18.5KW的风机型号:G-TF24B4-Vs18.5b.引风式,自动调角风机;直径3000mm、R型玻璃钢叶片;叶片数6个;悬挂式电动机轴朝上V带传动、电动机功率15KW的风机型号:Y-2FJ30R6-Vs151.3.2型式与代号表41.4百叶窗1.4.1百叶窗型号表示方法:□□公称尺寸,长×宽m调节方式标注示例:a.手动调节百叶窗,长9m,宽3m,其型号SC9×3b.自动调节百叶窗,长6m,宽2m,其型号ZC6×21.5喷淋装置□□喷淋装置的公称尺寸长×宽(m)喷淋装置代号标注示例:喷淋装置长9m、宽3m,其型号为P9×31.6空冷器型号的表示方法:□□□□百叶窗型式,公称尺寸/台数构架型式,公称尺寸开(闭)型式/跨数风机型式,叶轮直径×102,mm/台数管束型式,管束材质、公称尺寸/片数标注示例:鼓风式空冷器,水平式管束,材质09Cr2AlMoRE,长×宽为9m×3m,4片,停机手动调角风机,直径3600mm,4台,水平构架,长×宽为9m×6m,1跨闭式构架,1跨开式构架,手动调节百叶窗,4台,长×宽为9m×6m的空冷器型号为:GPD9×3/4-TF36/4- GJP9×6B/1GJP9×6K/1-SC9×3/42.水平式空冷器2.1水平式空冷器管束2.1.1丝堵式水平空冷器管束2.1.1.1丝堵式水平空冷器管束安装尺寸(图1)。
.空冷式换热器安装施工要求Installation of air-cooled heat exchanger construction requirements储可春中国化学工程第十一建设有限公司所谓空冷器它是将空气当成冷却媒介,是一种热交换设备,被大量应用于石化及炼油等领域之中,空冷器的安装质量,是确保其运行稳定的关键因素。
asuses air heat exchange equipment which Abstract: Air cooler is a rpetrochemical, oil used in the the cooling medium. It is widely iscooler quality of air other efining, and areas. The installation operation. stable to ensure its the key factor关键词:空冷器安装偏差质量Keywords:Air cooler installation deviation quality一、安装前的准备1、施工前,安装人员要熟悉图纸及有关技术说明。
2、做好工机具的准备工作,如:吊车、吊具、倒链、电焊机等。
机具应确保其性能良好;计量器具、水平仪器、角尺等应校验合格并在有效期内。
3、现场配备必要的防护用具及劳保用品,如安全带、安全绳等。
4、按照发货清单,检查设备的零部件是否完整、齐全,是否用损坏和变形,如有损坏和变形,需及时修理或校正;如有缺失或不足,及时联系厂家解决。
5、必须将零件上的尘土、油污等清除干净后方可安装;6、按照施工图纸及设计要求进行空冷器基础的验收工作。
立柱基础螺栓的相对距离和安装的高度按下述要求检查:(3)a)立柱基础中心距a与图样名义尺寸的允许偏差为±3mm;b)固定螺栓中心距b与图样名义尺寸的允许偏差为±3mm;c)立柱基础中心线的对角线c与图样名义尺寸的允许偏差为±3mm;d)立柱基础的标高d与图样名义尺寸的允许偏差为±3mm;..二、安装顺序安装构架斜撑安装构架立柱检查固定螺栓的有关距离安装构架护板安装构架防护架安装构架拉撑安装风机风筒安装检修平台、爬梯安装风机底板安装管安装加热排安装密封挡安装轴与轴安装皮带安装机架和电安装风机轮安装风机护安装风机叶片与密封拆除管束装运螺加润滑油安装润滑油管风机电机调安装百叶安装皮单机试车三、安装方法 1、构架安装 1.1立柱的安装(1)安装前根据厂家安装图纸对立柱安装位置进行区分,注意各立柱安装位置不得装错。
土耳其地下天然气储库工程项目一期工程空冷式换热器安装方案(202)总包单位审批:总包单位审核:施工单位审批:施工单位审核:施工单位编制:中国化学工程第六建设有限公司土耳其天然气储库工程项目经理部2015 年7 月目录1 编制说明 (2)2 编制依据 (2)3 施工准备 (3)4 施工工艺 (3)5 质量控制措施 (17)6 安全技术措施 (19)7 空冷式换热器施工计划 (20)8 主要工、机具计划 (21)9 检验、测量器具配备表 (22)1 编制说明土耳其地下天然气储库工程项目一期压缩机房(202)工程共有3套空冷式换热器设备。
该单元空冷式换热器是由GEA Batignolles Thermal Technologies(简称BTT)生产制造。
空冷式换热器(简称空冷器)是以环境空气作为冷却介质,风机强制空气横掠翅片管外,使管内高温工艺流体得到冷却或冷凝的换热设备。
为安全、高效、高质量的完成空冷器安装施工任务,特编制此安装施工方案。
2 编制依据2.1厂家安装指导说明书2.2空冷式换热器施工安装图纸2.3《石油化工换热设备施工及验收规范》SH3514-20012.4我公司以往对类似空冷式换热器安装的施工经验3 施工准备3.1施工前熟悉图纸及有关技术说明。
3.2设备基础交接,确保基础满足设备的安装要求。
3.3设备基础清理,现场材料倒运堆放及吊装区域划分。
3.4检查设备及材料出厂合格证和质量证明书,数据应符合规范要求。
3.5施工特殊工具准备齐全。
3.6现场配备必要的施工机具及劳保用品。
4 施工工艺4.1施工程序设备基础验收主钢结构安装风箱安装防护罩安装管束的吊装风机及驱动安装梯子走道安装封板的安装4.2设备基础验收4.2.1检查混凝土强度报告以及施工依据;检查整个基础的混凝土有无疏松、脱层、裂缝、孔洞、钢筋外露等现象;4.2.2对基础进行外观检查,不得有裂纹、蜂窝、空洞、露筋等缺陷。
按土建施工图检查重要设备的基础沉降观测点,应符合设计要求。
目次附录A〔规性附录〕通用表 (4)附录B〔规性附录〕土建工程施工用表 (35)附录C〔规性附录〕设备安装工程施工用表 (46)附录D〔规性附录〕管道安装工程施工用表 (88)附录E〔规性附录〕电气安装工程施工用表 (115)附录F〔规性附录〕仪表安装工程施工用表 (144)附录G〔规性附录〕压力容器现场组焊施工用表 (175)ContentsAppendix A〔Normative Appendix〕General Forms (4)Appendix B〔Normative Appendix〕Forms for Civil Work35Appendix C〔Normative Appendix〕Formsfor Equipment Installation Work (46)Appendix D〔Normative Appendix〕Forms for Piping InstallationWork (88)Appendix E〔Normative Appendix〕Forms for Electrical Installation Work (115)Appendix F〔Normative Appendix〕Forms forInstrumentation Installation Work (144)Appendix G〔Normative Appendix〕Formsfor Pressure VesselSite Assembly Welding Work (175)附录A〔规性附录〕通用表附录B〔规性附录〕土建工程施工用表设备安装工程施工用表〔续〕结论:施工班组长:日期:年月日质量检查员:日期:年月日专业工程师:日期:年月日SH/T 3543—G302 齿式联轴器组装记录工程名称:单位工程名称:设备名称设备位号联轴器安装部位检测部位示意图检测工程允许值实测值半联轴器安装推进量,mm 主动轴端从动轴端两半联轴器端面间距,mm齿套轴向窜动〔2S〕,mm螺栓规格,mm螺栓拧紧力矩,N·m注:当联轴器构造与本表所绘制的示意图不一致时,应按实际构造绘制。
